12月4日上午,夢溪苑項目工作例會(第四十一次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處副處長袁成主持。
明德博創公司負責人介紹了項目施工進度:截止12月4日,室內地坪已有5棟樓全部完成;第二道頂板膩子正在施工;外墻一體板已有六棟樓開始安裝作業;商業部分石材開始施工;鋁合金門窗于本周開始分批進場并組織通過驗收后開始安裝;電梯預計本月月底進場;室內給排水、橋架以及地下室地坪等施工均在計劃內進行。
樓棟號 |
本周形象進度 |
1#樓 |
幕墻主龍骨焊接完成100%;副龍骨焊接完成80%;點焊完成50%(商鋪和主樓西側、北側); 內墻墻面膩子完成6-8層(24層往下施工);室內地坪全部完成;樓梯踏步完成50%;外墻一體板用的吊籃安裝完成,通過驗收。室內排水支管2-26層安裝完成;戶內欄桿接地線制作、焊接16-26層全部完成。公區消防橋架安裝。 |
2#樓 |
幕墻主龍骨焊接完成100%;副龍骨焊接完成80%;點焊完成50%(商鋪和主樓西側、北側); 外墻一體板用的吊籃安裝完成,通過驗收;開始放墻面線。室內地坪全部完成;陽臺欄桿全部安裝完成。室內排水支管19-20完成安裝;戶內欄桿接地線制作、焊接2-12層完成。公區消防橋架安裝。 |
3#樓 |
外墻一體板放墻面線;開始安裝墻面板;幕墻主龍骨焊接完成100%;副龍骨焊接完成80%;點焊完成50%(主樓北側和東側)。戶內欄桿接地線制作、焊接全部完成。公區消防橋架安裝。 |
4#樓 |
外墻一體板放墻面線;開始安裝墻面板;幕墻主龍骨焊接完成100%;副龍骨焊接完成80%;點焊完成50%(主樓北側和西側)。戶內欄桿接地線制作、焊接全部完成。公區消防橋架安裝。 |
5#樓 |
樓梯踏步全部完成;幕墻主龍骨焊接完成100%;副龍骨焊接完成80%;點焊完成50%(主樓北側和西側);外墻一體板放墻面線;開始安裝墻面板。室內排水管網安裝全部完成(除1層及衛生間),戶內欄桿接地線制作、焊接全部完成。樓地面給水管2-26層安裝完成(除1層及衛生間),室內排水支管2-20層安裝完成。公區消防橋架安裝。 |
6#樓 |
外架全部拆除完成;內抹灰全部完成;室內頂板第一遍膩子全部完成;室內地坪9-12層完成;陽臺欄桿完成5層; 幕墻預埋板完成100%;主立柱完成50%(主樓南側和東側)。給水地坪管安裝完成,豎井橋架、扁鋼安裝完成,豎井排水管安裝完成。 |
7#樓 |
外墻抹灰全部完成;外架全部拆除完成;內抹灰全部完成;室內頂板第一遍膩子完成23-24層;屋面剛性層完成。陽臺欄桿完成5層;幕墻預埋板完成50%;主立柱完成20%(主樓南側和東側)。豎井橋架、扁鋼安裝完成;排水立管粘接完成13-26層。 |
8#樓 |
外墻抹灰全部完成;外架全部拆除完成;內抹灰全部完成;屋面剛性層完成。室內頂板第一遍膩子完成24-25層;室內地坪抓毛19-26層完成。幕墻預埋板完成40%(主樓南側和東側)。豎井橋架、扁鋼安裝完成;給水地坪管安裝完成。 |
9#樓 |
地坪抓毛完成13-18層;室內頂板第一遍膩子完成22-26層(26層往下施工);商鋪幕墻主龍骨完成100%;副龍骨完成100%(商鋪南側);主樓預埋板完成80%(主樓北側和西側)。 吊籃安裝完成(南側和西側)。豎井橋架、扁鋼安裝完成。消火栓立管安裝完成3-26層。 |
10#樓 |
室內地坪完成40%;內墻墻面第一遍膩子完成5-6層(24層往下施工);商鋪幕墻預埋板安裝完成;主龍骨完成80%(商鋪南側);外墻一體板放墻面線;開始安裝墻面板。豎井橋架、扁鋼安裝完成。消火栓立管安裝完成3-26層,消火栓支管安裝完成3-12層。 |

商業外墻保溫施工

幕墻龍骨刷防銹漆

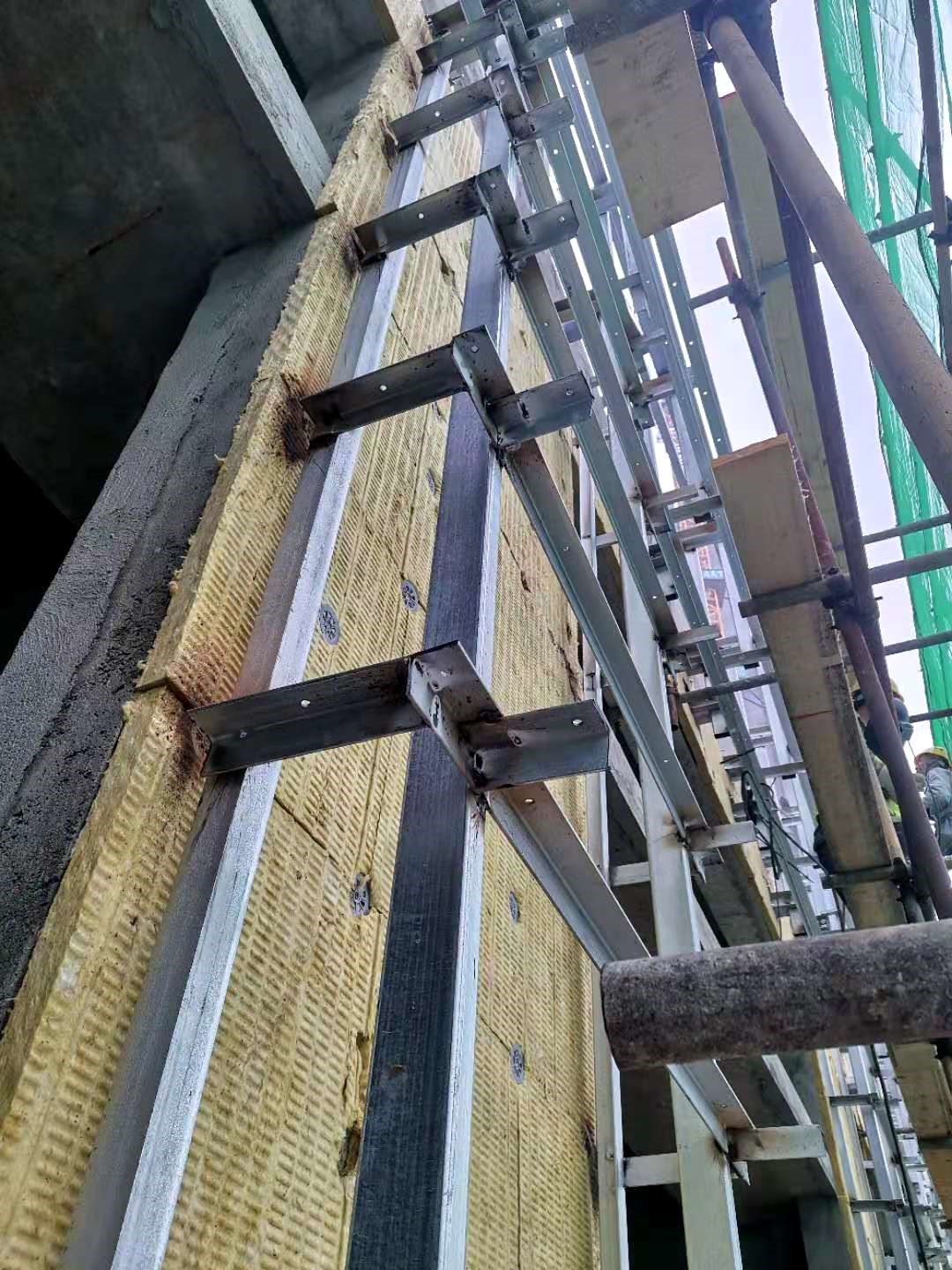

幕墻后側保溫施工

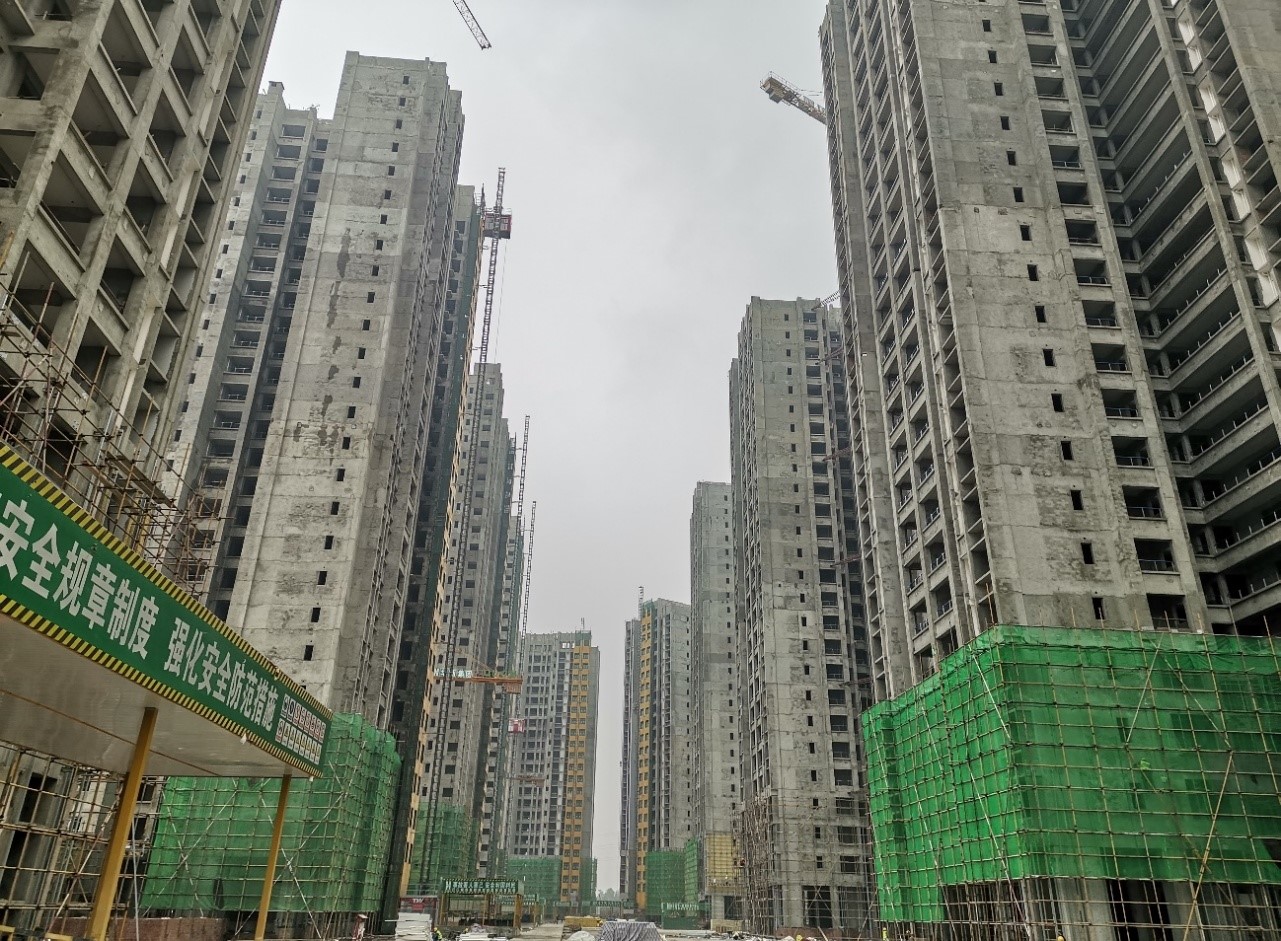

項目形象進度
