7月2日上午,夢溪苑項目建設工作例會(第六十次)在后勤樓416召開,中衡安信公司、明德博創公司相關負責人參加會議,會議由國資處副處長袁成主持。
明德博創公司負責人介紹了項目施工進度:3-5號樓施工已全部完成,下一步將進行樓內清潔工作;1、2、10號樓棟繼續收邊收口工作;6-9號樓墻地磚和公區吊頂施工已基本完成,全部樓棟施工電梯拆除完畢??偲讲糠终谶M行苗木移栽及管網埋設施工,項目整體施工進度可控。
袁成要求:臨近暑假,施工單位要重視安全文明施工,注意防暑工作,同時要繼續抓緊工期,保證施工質量。
樓棟號 |
本周形象進度 |
3#樓 |
2-22層外窗窗邊玻璃膠完成90%;主樓外墻施工電梯處一體板面板完成90%;陽臺墻面、壓頂及各處收邊收口完成100%;屋面女兒墻及機房墻面一體板完成90%;屋面花架、墻面真石漆完成100%;主樓墻面幕墻石材板安裝完成90%(含施工電梯洞口),門廳雨棚安裝完成50%;護窗欄桿安裝完成90%;土建勞務門窗洞口及樓層收邊收口完成100%。公區裝修吊頂頂板涂料完成90%;一層大廳干掛石材安裝完成80%;一層大廳吊頂完成90%;一層架空層地板安裝完成100%;室內墻面第二遍膩子施工完成100%。陽臺(可變空間)墻面真石漆施工完成50%。水電完成戶內開關、插座面板安裝98%;戶內照明燈具安裝完成;水井、電井內燈具插座安裝完成。消防屋面泄壓電動雙位閥位置調整完成;報警設備面板、模塊安裝。弱電戶內面板(除可變陽臺外)安裝完成;電井箱體安裝完成。 |
1#樓 |
商鋪雨棚鋁單板安裝完成90%;主樓幕墻墻面石材安裝完成90%(施工電梯洞口除外);2-26層外窗窗扇安裝完成90%;窗邊玻璃打膠完成80%;主樓外墻一體板面板完成90%(施工電梯洞口除外);屋面女兒墻及機房墻面一體板完成80%;陽臺墻面、壓頂及各處收邊收口完成90%;屋面花架、墻面真石漆完成80%;土建勞務門窗洞口及樓層收邊收口完成90%;電梯安裝完成90%;公區裝修吊頂頂板封面板完成90%;頂板涂料完成90%;墻面磚貼磚完成90%;一層大廳干掛石材完成80%;一層大廳吊頂完成80%;室內墻面第二遍膩子施工完成80%。架空層吊頂及保溫板完成90%;水電應做項材料未到,在修疤收尾,暫無進度。消防屋面泄壓電動雙位閥位置調整完成;常開門閉門器安裝完成。弱電戶內面板(除可變陽臺外)安裝完成電井箱體安裝完成。 |
2#樓 |
2-26層外窗窗邊玻璃打膠完成80%;商鋪雨棚鋁單板安裝完成90%;主樓幕墻墻面石材安裝完成100%(施工電梯洞口除外);主樓外墻一體板面板完成90%(施工電梯洞口除外);屋面女兒墻及機房墻面一體板完成90%;陽臺墻面、壓頂及各處收邊收口完成90%;屋面花架、墻面真石漆完成80%;土建勞務門窗洞口及樓層收邊收口完成90%;電梯安裝完成90%;驗收完成開始運行;1-26層陽臺欄桿玻璃安裝完成90%;公區裝修吊頂頂板封面板完成90%;頂板涂料完成90%;墻面磚貼磚完成90%;一層大廳干掛石材完成80%;一層大廳吊頂完成90%;室內墻面第二遍膩子施工完成90%。架空層吊頂及保溫板完成100%;水電商鋪廢水管進入廢水井。消防屋面泄壓電動雙位閥位置調整完成;常開門閉門器安裝完成;消防控制室出線完成50%;橋架線連接完成。弱電戶內面板(除可變陽臺外)安裝完成;電井箱體安裝完成。 |
4#樓 |
2-22層外窗窗邊玻璃膠完成90%;主樓外墻施工電梯處一體板面板完成90%;陽臺墻面、壓頂及各處收邊收口完成100%;屋面女兒墻及機房墻面一體板完成100%;屋面花架、墻面真石漆完成90%;主樓幕墻墻面石材板安裝完成90%(含施工電梯洞口)。護窗欄桿安裝完成80%;土建勞務門窗洞口及樓層收邊收口完成100%;公區裝修吊頂頂板涂料完成90%;一層大廳干掛石材安裝完成100%;一層大廳吊頂完成90%;一層架空層地板安裝完成100%;室內墻面第二遍膩子施工完成90%。陽臺(可變空間)墻面真石漆底面膩子施工完成50%。水電完成戶內開關、插座面板安裝50%;戶內照明燈具安裝完成50%;水井、電井內燈具插座安裝完成;污水出戶管安裝完成。消防屋面泄壓電動雙位閥位置調整完成;報警設備面板、模塊安裝;原臨時供水消火栓管安裝栓頭。弱電戶內面板(除可變陽臺外)安裝完成;電井箱體安裝完成。 |
5#樓 |
2-26層外窗窗扇安裝完成100%;窗邊打膠完成80%;2-26層護窗欄桿安裝完成80%;主樓施工電梯洞口幕墻墻面石材板安裝完成50%;入戶雨棚安裝完成100%。主樓外墻一體板面板完成90%(含施工電梯洞口);屋面女兒墻及機房墻面一體板完成100%;陽臺墻面、壓頂及各處收邊收口完成100%;屋面花架、墻面真石漆完成90%;公區裝修吊頂頂板涂料完成90%;一層大廳干掛石材安裝完成100%;一層大廳吊頂完成100%;一層架空層地板安裝完成100%;室內墻面第二遍膩子施工完成100%。陽臺(可變空間)墻面真石漆底面膩子施工完成50%。水電完成戶內開關、插座面板安裝50%;戶內照明燈具安裝完成50%;水井、電井內燈具插座安裝完成;污水出戶管安裝完成。消防屋面泄壓電動雙位閥位置調整完成;報警設備面板、模塊安裝;屋頂消防水箱連接安裝。弱電戶內面板(除可變陽臺外)安裝完成;電井箱體安裝完成。 |
6#樓 |
2-26層外窗窗邊打膠完成80%;主樓外墻一體板面板完成100%(施工電梯洞口除外);陽臺墻面、壓頂及各處收邊收口完成100%;屋面女兒墻及機房墻面一體板完成80%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;2-26層陽臺欄桿玻璃安裝完成100%; 幕墻石材安裝完成90%(施工電梯洞口除外);土建勞務門窗洞口及樓層收邊收口完成90%;電梯安裝完成50%;公區裝修一層大廳干掛石材安裝完成80%;一層公區吊頂完成90%;一層架空層地板安裝完成100%;室內墻面第二遍膩子施工完成80%。水電戶內開關、插座面板及燈具安裝完成35%;污水出戶管安裝完成。消防公區消火栓箱完成。弱電電井箱體安裝完成。 |
7#樓 |
2-26層外窗窗邊打膠完成80%;主樓外墻一體板面板完成90%(施工電梯洞口除外);屋面女兒墻及機房墻面一體板完成60%;陽臺墻面、壓頂及各處收邊收口完成90%;屋面花架、墻面真石漆完成80%;主樓幕墻石材安裝完成90%(施工電梯洞口除外);1-26層陽臺欄桿玻璃安裝完成80%;電梯安裝完成50%;公區裝修一層大廳干掛石材完成80%;一層公區吊頂完成90%;一層架空層地板安裝完成90%;室內墻面第二遍膩子施工完成80%。水電戶內開關、插座面板及燈具安裝完成30%;污水出戶管安裝完成。消防公區消火栓箱完成;報警設備面板安裝。弱電電井箱體安裝完成。 |
8#樓 |
2-26層外窗窗邊打膠完成80%;主樓外墻一體板面板完成90%(施工電梯洞口除外);屋面女兒墻及機房墻面一體板完成70%;陽臺墻面、壓頂及各處收邊收口完成100%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;幕墻石材安裝完成90%(施工電梯洞口除外)。1-26層陽臺欄桿玻璃安裝完成90%;電梯安裝完成40%;架空層吊頂及保溫板施工完成90%;公區裝修吊頂頂板封面板完成90%;墻面磚貼磚完成90%;地面磚粘貼完成90%;公區裝修一層大廳干掛石材完成80%;一層公區吊頂完成80%。室內墻面第二遍膩子施工完成80%。水電戶內開關、插座面板及燈具安裝完成35%;污水出戶管安裝完成。消防報警設備面板安裝。弱電電井箱體安裝完成。 |
9#樓 |
2-26層外窗固定玻璃安裝完成90%、窗扇安裝完成90%;商鋪雨棚鋁單板安裝完成80%;主樓幕墻石材安裝完成95%(施工電梯洞口除外);主樓外墻一體板面板完成90%(施工電梯洞口除外);屋面女兒墻及機房墻面一體板完成80%;陽臺墻面、壓頂及各處收邊收口完成90%;屋面花架、墻面真石漆完成80%;土建勞務門窗洞口及樓層收邊收口完成90%;一層物管用房吊頂完成90%;1-26層陽臺欄桿玻璃安裝完成90%;公區裝修吊頂頂板封面板完成90%;頂板涂料完成90%;墻面磚貼磚完成90%;一層大廳干掛石材完成80%;室內墻面第二遍膩子施工完成80%。水電戶內開關、插座面板及燈具安裝完成30%;污水出戶管安裝完成C1、C3戶型;壓力排水全部完成。消防報警設備面板安裝。弱電電井箱體安裝完成。 |
10#樓 |
商鋪雨棚鋁單板安裝完成80%;主樓幕墻墻面石材安裝完成95%(施工電梯洞口除外);主樓外墻一體板面板完成90%(施工電梯洞口除外);屋面女兒墻及機房墻面一體板完成80%;陽臺墻面、壓頂及各處收邊收口完成90%;屋面花架、墻面真石漆完成80%;土建勞務門窗洞口及樓層收邊收口完成90%;2-26層外窗固定玻璃安裝完成90%、窗扇安裝完成90%; 電梯安裝完成80%。公區裝修吊頂頂板封面板完成90%;頂板涂料完成90%;墻面磚貼磚完成90%;一層大廳干掛石材完成80%;一層大廳吊頂完成90%;室內墻面第二遍膩子施工完成80%。架空層吊頂及保溫板施工完成90%;水電戶內開關、插座面板及燈具安裝完成30%;污水出戶管安裝完成。消防報警設備面板安裝。弱電電井箱體安裝完成。 |

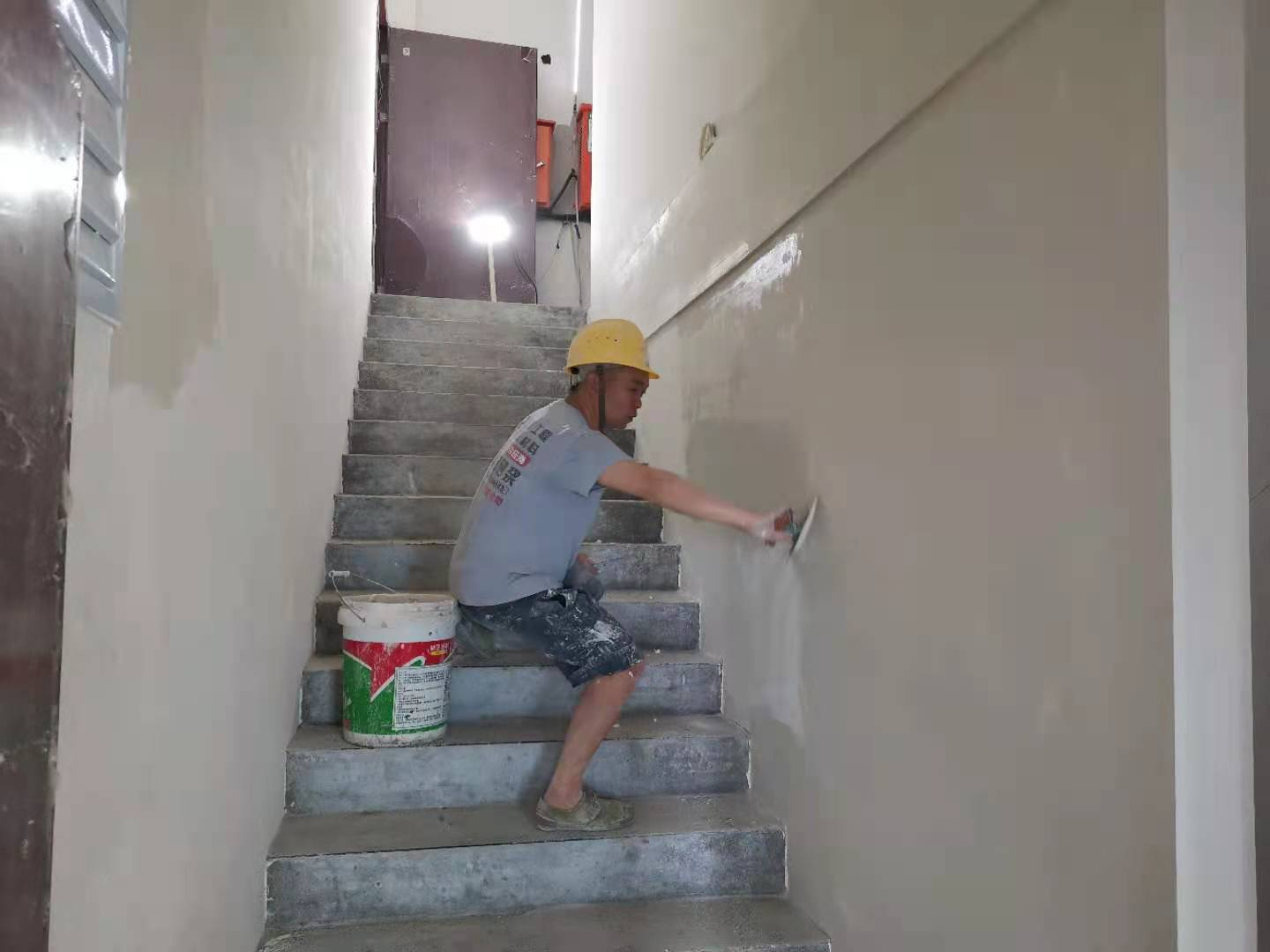

公區膩子施工

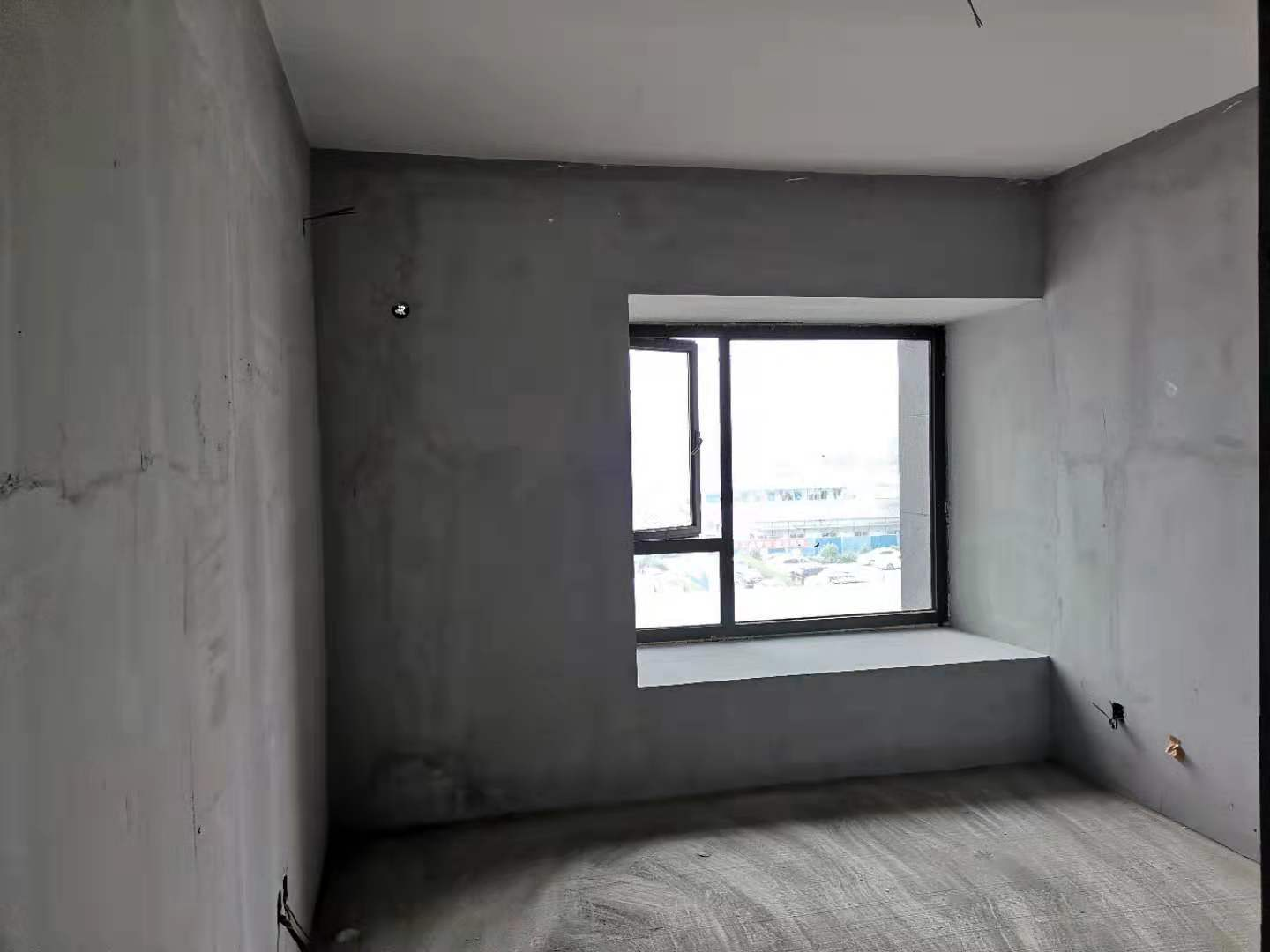

部分外窗安裝完成

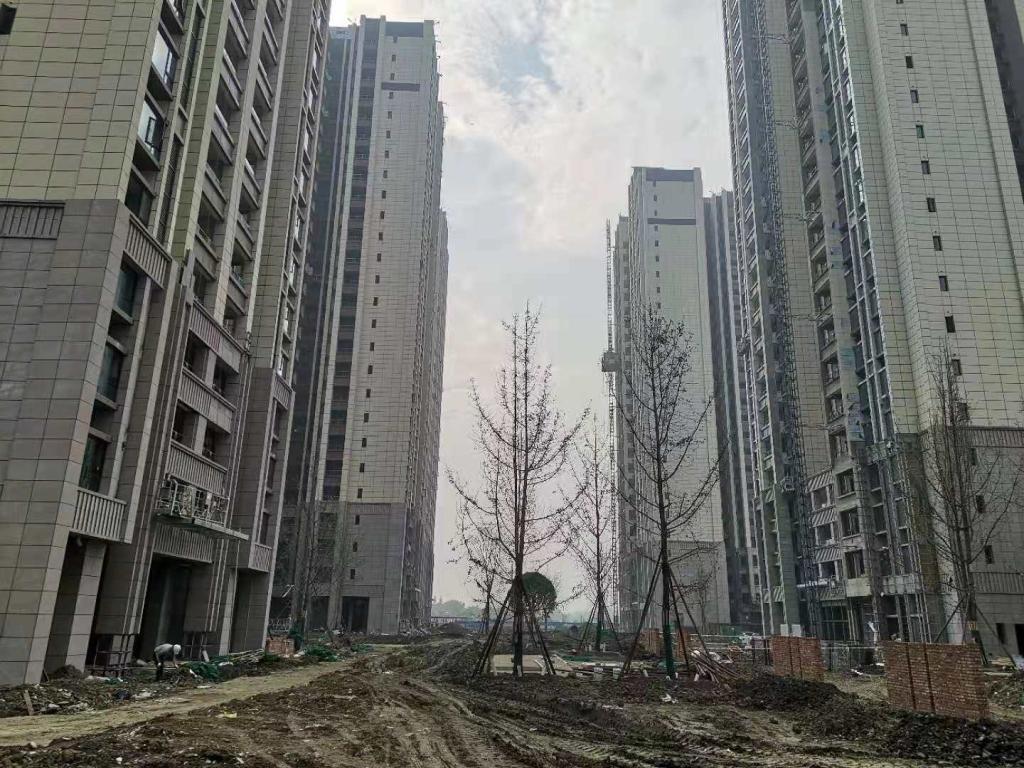

附屬施工

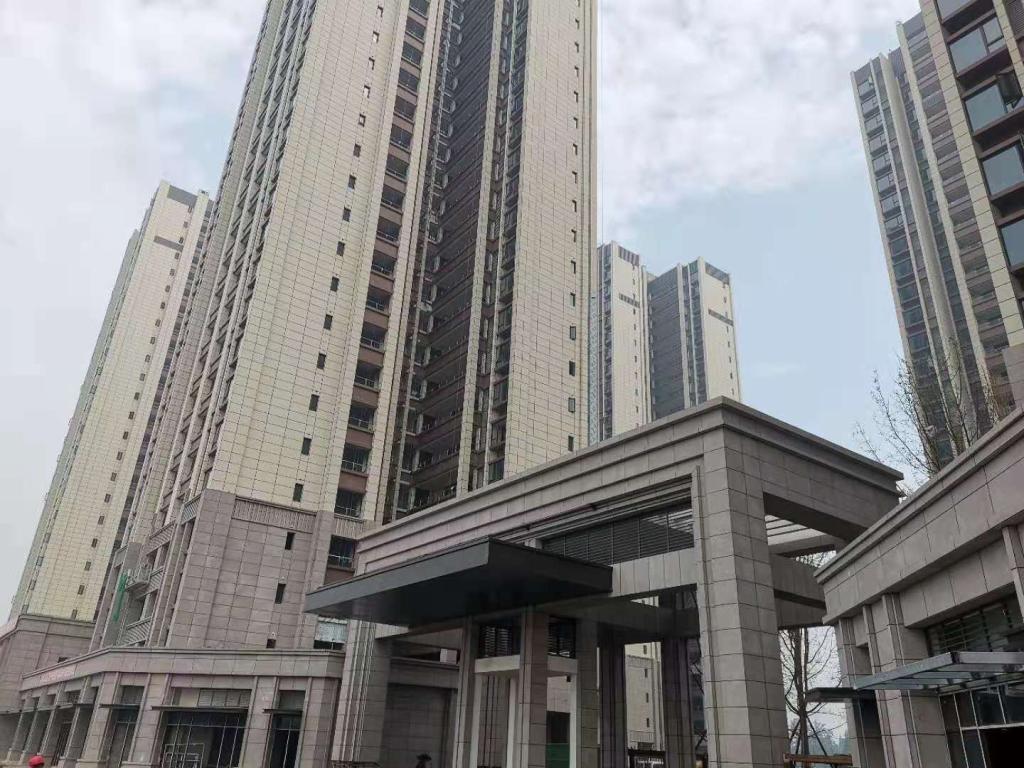

項目形象進度
