6月25日上午,夢溪苑項目建設工作例會(第五十九次)在后勤樓416召開,明德博創公司相關負責人參加會議,會議由國資處副處長袁成主持。
明德博創公司負責人介紹了項目施工進度:1-5號樓室內施工進入收尾階段,繼續進行收邊收口工作;6-10號樓正進行公區貼磚及吊頂工作,預計下月全部完成。地下室設備安裝基本完成,正進行環氧樹脂地坪施工。總平部分已經開始苗木栽植工作,計劃將在7月底完成總平全部施工內容。
樓棟號 |
本周形象進度 |
1#樓 |
商鋪雨棚鋁單板安裝完成60%;主樓幕墻墻面石材安裝完成90%(施工電梯洞口除外);2-26層外窗窗扇安裝完成90%;窗邊玻璃打膠完成30%;主樓外墻一體板面板完成90%(施工電梯洞口除外);屋面女兒墻及機房墻面一體板完成60%;陽臺墻面、壓頂及各處收邊收口完成90%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;土建勞務門窗洞口及樓層收邊收口完成90%;電梯安裝完成90%。公區裝修吊頂頂板封面板完成90%;頂板涂料完成50%;墻面磚貼磚完成90%;一層大廳干掛石材龍骨焊接完成90%,等待石材進場安裝;一層大廳吊頂完成60%;室內墻面第二遍膩子施工完成50%。架空層吊頂及保溫板開始施工;水電應做項材料未到,在修疤收尾,暫無進度。消防聯動回路線敷設。 |
2#樓 |
2-26層外窗窗邊玻璃打膠完成30%;商鋪雨棚鋁單板安裝完成90%;主樓幕墻墻面石材安裝完成90%(施工電梯洞口除外);主樓外墻一體板面板完成90%(施工電梯洞口除外);屋面女兒墻及機房墻面一體板完成70%;陽臺墻面、壓頂及各處收邊收口完成90%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;土建勞務門窗洞口及樓層收邊收口完成80%;電梯安裝完成90%;1-26層陽臺欄桿玻璃安裝完成50%;公區裝修吊頂頂板封面板完成90%;頂板涂料完成70%;墻面磚貼磚完成90%;一層大廳干掛石材龍骨焊接完成90%,等待石材進場安裝;一層大廳吊頂完成90%;室內墻面第二遍膩子施工完成80%。架空層吊頂及保溫板開始施工;水電完成公區應急照明、燈帶、梯步間吸頂燈、室內電源控制箱蓋板安裝;商鋪污水出戶管、A1、A3戶型污水出戶管進入污水井。消防聯動回路線敷;設風機房電氣線連接。弱電進機房行控制室橋架安裝。 |
3#樓 |
2-22層外窗窗邊玻璃膠完成60%;主樓外墻施工電梯處一體板面板完成30%;陽臺墻面、壓頂及各處收邊收口完成100%;屋面女兒墻及機房墻面一體板完成50%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;主樓墻面幕墻石材板安裝完成90%(施工電梯洞口除外),門廳雨棚開始安裝;護窗欄桿安裝完成30%;土建勞務門窗洞口及樓層收邊收口完成80%。公區裝修吊頂頂板涂料完成90%;一層大廳干掛石材龍骨焊接完成90%;等待墻面石材安裝;一層大廳吊頂完成80%;室內墻面第二遍膩子施工完成90%。陽臺(可變空間)墻面真石漆施工完成40%。水電完成公區應急照明、燈帶、梯步間吸頂燈、室內電源控制箱蓋板安裝。消防聯動回路線敷設;風機房電氣線連接。弱電多媒體箱插座安裝完成;垃圾清理。 |
4#樓 |
2-22層外窗窗邊玻璃膠完成60%;主樓外墻施工電梯處一體板面板完成30%;陽臺墻面、壓頂及各處收邊收口完成100%;屋面女兒墻及機房墻面一體板完成90%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;主樓幕墻墻面石材板安裝完成90%(施工電梯洞口除外)。護窗欄桿開始進場安裝;土建勞務門窗洞口及樓層收邊收口完成100%;公區裝修吊頂頂板封面板完成90%;頂板涂料完成90%;一層大廳吊頂完成60%;室內墻面第二遍膩子施工完成60%。陽臺(可變空間)墻面真石漆底面膩子施工完成60%。一層架空層頂板保溫板施工完成100%。水電完成公區應急照明、燈帶、梯步間吸頂燈、室內電源控制箱蓋板安裝。消防聯動回路線敷設;風機房電氣線連接。弱電多媒體箱插座12-22層安裝完成;垃圾清理。
|
5#樓 |
2-26層外窗窗扇安裝完成90%;2-26層陽臺欄桿玻璃安裝完成100%;主樓幕墻墻面石材板安裝完成90%(施工電梯洞口除外);入戶雨棚開始安裝。主樓外墻一體板面板完成90%(施工電梯洞口除外);屋面女兒墻及機房墻面一體板完成70%;陽臺墻面、壓頂及各處收邊收口完成90%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;公區裝修吊頂頂板涂料完成70%;一層大廳干掛石材安裝完成60%;一層大廳吊頂完成70%;室內墻面第二遍膩子施工完成90%。陽臺(可變空間)墻面真石漆底面膩子施工完成30%。一層架空層頂板保溫板施工完成100%。水電完成公區應急照明、燈帶、梯步間吸頂燈、室內電源控制箱蓋板安裝;B1、B3戶型污水排放出戶管進入污水井安裝完成。消防聯動回路線敷;設風機房電氣線連接。弱電架空層可視對講主機配管、穿線。 |
6#樓 |
2-26層外窗窗邊打膠完成40%;主樓外墻一體板面板完成90%(施工電梯洞口除外);陽臺墻面、壓頂及各處收邊收口完成100%;屋面女兒墻及機房墻面一體板完成80%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;2-26層陽臺欄桿玻璃安裝完成50%; 幕墻石材安裝完成90%(施工電梯洞口除外);土建勞務門窗洞口及樓層收邊收口完成80%;電梯安裝完成40%;公區裝修一層大廳干掛石材安裝完成30%;一層公區吊頂完成40%。室內墻面第二遍膩子施工完成60%。水電戶內穿線完成;梯步間吸頂燈安裝完成;室內控制箱元件安裝;電井戶表箱出線連接。消防端子箱接線完成。弱電架空層可視對講主機配管、穿線。 |
7#樓 |
2-26層外窗窗邊打膠完成40%;主樓外墻一體板面板完成90%(施工電梯洞口除外);屋面女兒墻及機房墻面一體板完成60%;陽臺墻面、壓頂及各處收邊收口完成90%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;主樓幕墻石材安裝完成80%(施工電梯洞口除外);1-26層陽臺欄桿安裝完成100%;電梯開始進場安裝;架空層吊頂及保溫板施工完成90%;公區裝修一層大廳干掛石材龍骨焊接完成100%,等待石材進場安裝;一層公區吊頂完成60%。室內墻面第二遍膩子施工完成40%。水電戶內穿線安裝完成;梯步間吸頂燈安裝完成;室內控制箱元件安裝;電井戶表箱出線連接。消防端子箱接線完成。弱電架空層可視對講主機配管、穿線。 |
8#樓 |
2-26層外窗窗邊打膠完成40%;主樓外墻一體板面板完成90%(施工電梯洞口除外);屋面女兒墻及機房墻面一體板完成70%;陽臺墻面、壓頂及各處收邊收口完成90%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;幕墻主、副龍骨焊接完成100%,石材安裝完成80%(施工電梯洞口除外)。1-26層陽臺欄桿玻璃安裝完成50%;電梯安裝完成30%;架空層吊頂及保溫板施工完成50%;公區裝修吊頂頂板封面板完成80%;墻面磚貼磚完成80%;地面磚粘貼完成60%;公區裝修一層大廳干掛石材龍骨焊接完成100%,等待石材進場安裝;一層公區吊頂完成60%。室內墻面第二遍膩子施工完成70%。水電入戶主線安裝完成;梯步間吸頂燈安裝完成;室內控制箱元件安裝;電井戶表箱出線連接(2-4層除外)。戶內穿線4-26層完成。消防端子箱接線完成;屋面消火栓環網管安裝完成;報警設備底座安裝。弱電架空層可視對講主機配管、穿線。 |
9#樓 |
2-26層外窗固定玻璃安裝完成80%、窗扇安裝完成60%;商鋪雨棚鋁單板安裝完成30%;主樓幕墻石材安裝完成90%(施工電梯洞口除外);主樓外墻一體板面板完成90%(施工電梯洞口除外);屋面女兒墻及機房墻面一體板完成60%;陽臺墻面、壓頂及各處收邊收口完成90%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;土建勞務門窗洞口及樓層收邊收口完成80%;一層物管用房吊頂完成80%;1-26層陽臺欄桿玻璃安裝完成90%;公區裝修吊頂頂板封面板完成100%;頂板涂料完成60%;墻面磚貼磚完成100%;一層大廳干掛石材龍骨焊接完成90%,等待石材進場安裝;室內墻面第二遍膩子施工完成70%。水電戶內穿線安裝完成;電井戶表箱出線連接。消防消防端子箱接線完成;屋面消火栓環網管安裝完成;報警設備底座安裝。弱電控制室至樓棟電源及光纖主線敷設完成。 |
10#樓 |
商鋪雨棚鋁單板安裝完成30%;主樓幕墻墻面石材安裝完成90%(施工電梯洞口除外);主樓外墻一體板面板完成90%(施工電梯洞口除外);屋面女兒墻及機房墻面一體板完成60%;陽臺墻面、壓頂及各處收邊收口完成90%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;土建勞務門窗洞口及樓層收邊收口完成80%;2-26層外窗固定玻璃安裝完成90%、窗扇安裝完成80%;樓層入戶門、防火門、管井門安裝完成90%;電梯安裝完成60%。公區裝修吊頂頂板封面板完成90%;頂板涂料完成60%;墻面磚貼磚完成90%;一層大廳干掛石材龍骨焊接完成90%,等待石材進場安裝;一層大廳吊頂完成60%;室內墻面第二遍膩子施工完成60%。架空層吊頂及保溫板施工完成50%;水電戶內穿線安裝完成;電井戶表箱出線連接。消防端子箱接線完成。弱電控制室至樓棟電源及光纖主線敷設完成。 |

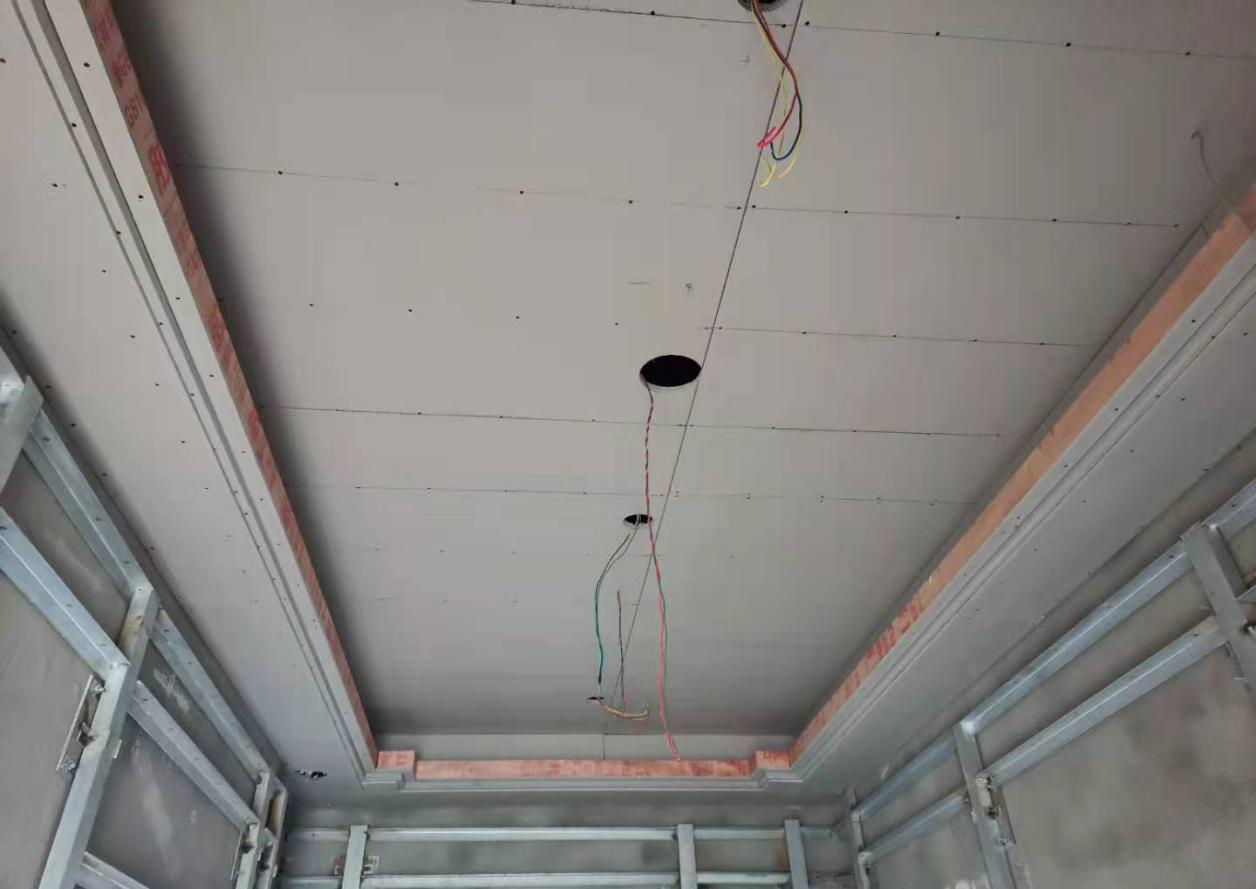

公區吊頂裝飾施工

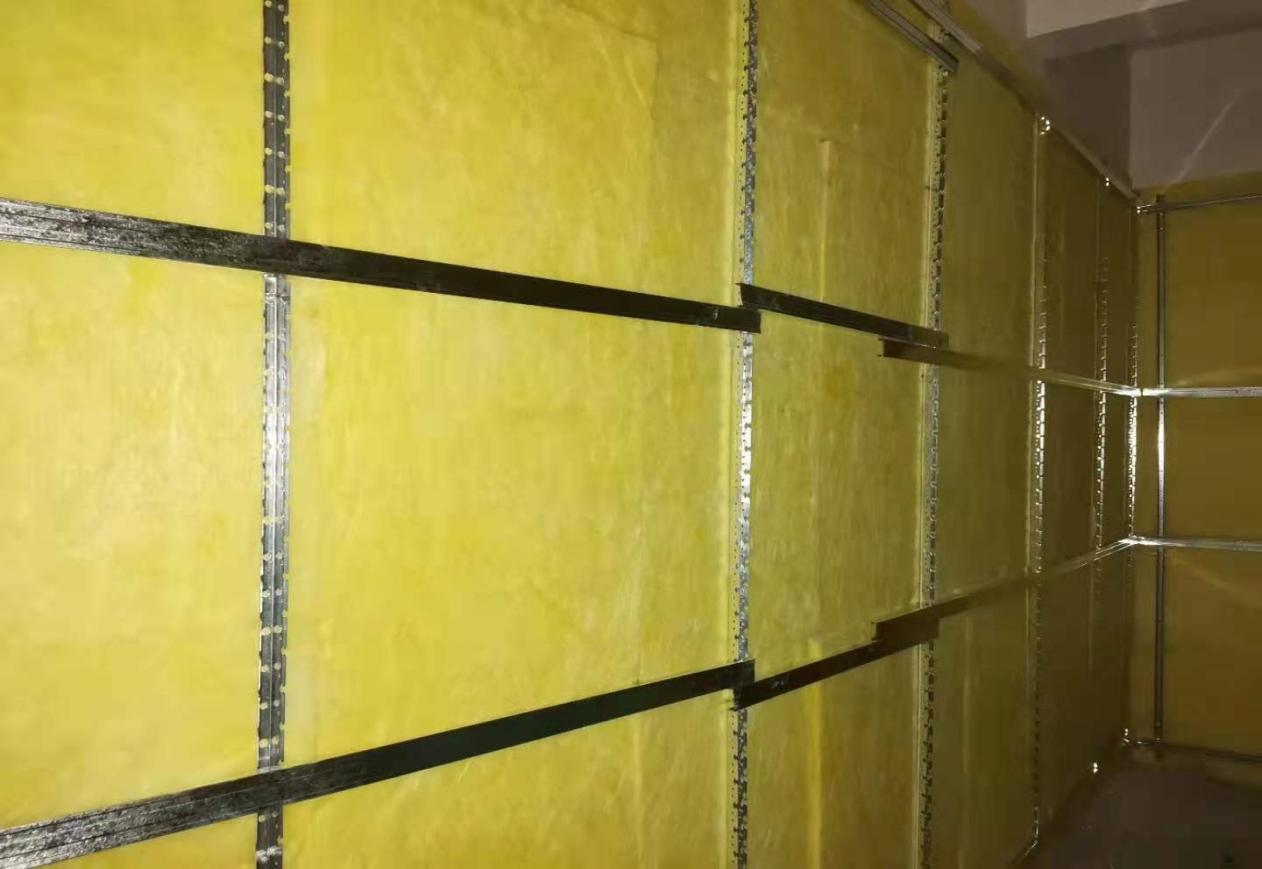

機房吸音板墻面防火棉施工

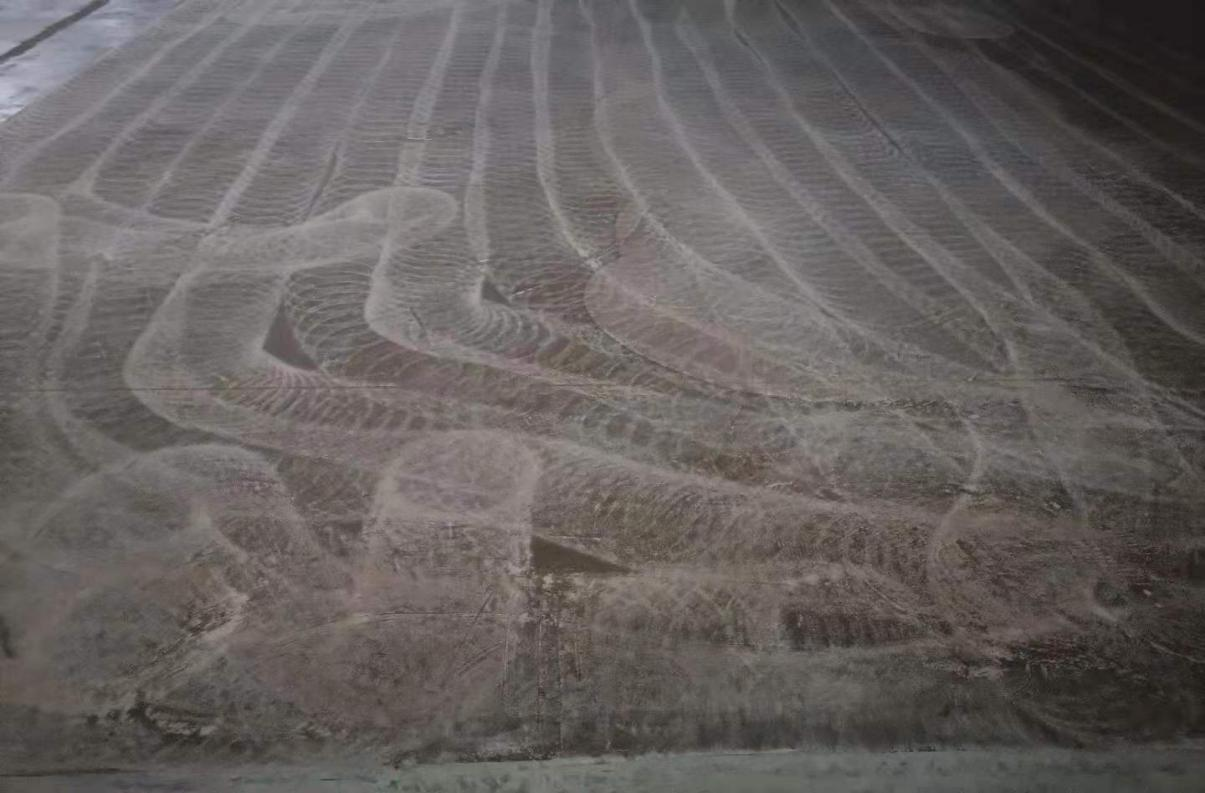

地下室環氧樹脂地坪膩子打磨施工

項目形象進度
