6月11日上午,夢溪苑項目建設工作例會(第五十八次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處副處長袁成主持。
明德博創公司負責人匯報了施工進度:3、4、5號樓內施工基本做完,1、2號樓墻地磚、公區吊頂已經完成,6-10號樓墻地磚即將貼完;所有電梯已全部進場調試安裝。地下室頂棚乳膠漆、地面環氧樹脂地坪開始施工。總平部分已經完成填土施工,即將開始苗木種植工作。項目整體施工進度按計劃進行。
袁成要求:要仔細檢查各樓棟的施工質量,做好收邊收口工作,要抓緊工期,嚴格按照施工計劃施工。
樓棟號 |
本周形象進度 |
1#樓 |
商鋪雨棚主龍骨焊接完成100%;雨棚鋁單板安裝完成50%;主樓幕墻墻面石材安裝完成90%(施工電梯洞口除外);2-26層外窗固定玻璃安裝完成100%、窗扇安裝完成70%;主樓外墻一體板面板完成100%(施工電梯洞口除外);屋面女兒墻及機房墻面一體板開始進場施工;陽臺墻面、壓頂及各處收邊收口完成80%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;土建勞務門窗洞口及樓層收邊收口完成80%;電梯安裝完成80%。公區裝修吊頂頂板封面板完成90%;頂板涂料完成30%;墻面磚貼磚完成90%;一層大廳干掛石材龍骨焊接完成100%,等待石材進場安裝;一層架空層龍骨安裝完成80%;室內墻面第二遍膩子施工完成40%。水電電梯機房配電箱橋架收尾;電井戶表箱橋架連接。消防報警設備底座安裝。 |
2#樓 |
2-26層外窗固定玻璃安裝完成100%、窗扇安裝完成60%;商鋪雨棚主龍骨焊接完成100%,雨棚鋁單板安裝完成50%;主樓幕墻墻面石材安裝完成90%(施工電梯洞口除外);主樓外墻一體板面板完成100%(施工電梯洞口除外);屋面女兒墻及機房墻面一體板開始進場施工;陽臺墻面、壓頂及各處收邊收口完成70%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;土建勞務門窗洞口及樓層收邊收口完成60%;電梯安裝完成80%;1-26層陽臺欄桿安裝完成100%;欄桿玻璃安裝完成40%;公區裝修吊頂頂板封面板完成90%;頂板涂料完成50%;墻面磚貼磚完成80%;一層大廳干掛石材龍骨焊接完成100%,等待石材進場安裝;一層架空層龍骨安裝完成80%;室內墻面第二遍膩子施工完成70%。水電電梯機房配電箱橋架收尾;電井戶表箱橋架連接。消防報警設備底座安裝。
|
3#樓 |
2-22層外窗窗扇安裝完成90%;主樓外墻一體板面板完成100%(施工電梯洞口除外);陽臺墻面、壓頂及各處收邊收口完成90%;屋面女兒墻及機房墻面一體板開始施工;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;主樓墻面幕墻石材板安裝完成90%(施工電梯洞口除外)。電梯驗收完成,開始運行;土建勞務門窗洞口及樓層收邊收口完成90%。公區裝修吊頂頂板封面板完成100%;頂板涂料完成50%;墻面磚貼磚完成90%;地面磚粘貼完成90%;一層大廳干掛石材龍骨焊接完成90%;等待墻面石材安裝;一層架空層吊頂龍骨完成90%;室內墻面第二遍膩子施工完成70%。施工電梯拆除完成100%;陽臺(可變空間)墻面真石漆開始進場施工。一層架空層頂板保溫板施工完成50%。水電電梯機房配電箱橋架收尾;電井至戶內電源主線安裝完成;電井戶表箱橋架連接。弱電多媒體箱水晶頭安裝完成。消防報警設備底座安裝。 |
4#樓 |
2-22層外窗窗扇安裝完成70%;主樓外墻一體板面板完成100%(施工電梯洞口除外);陽臺墻面、壓頂及各處收邊收口完成90%;屋面女兒墻及機房墻面一體板完成50%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;主樓幕墻墻面石材板安裝完成90%(施工電梯洞口除外)。欄桿玻璃安裝完成100%;電梯驗收合格后開始運行;土建勞務門窗洞口及樓層收邊收口完成90%;公區裝修吊頂頂板封面板完成80%;頂板涂料完成50%;墻面磚貼磚完成90%;一層大廳干掛石材龍骨焊接完成100%;地面磚粘貼完成80%;一層架空層吊頂龍骨完成80%;室內墻面第二遍膩子施工完成50%。施工電梯拆除完成100%;陽臺(可變空間)墻面真石漆底面膩子開始進場施工;一層架空層頂板保溫板施工完成80%。水電電梯機房配電箱橋架收尾;電井戶表箱橋架連接。消防報警設備底座安裝。弱電多媒體箱水晶頭安裝完成;室內面板完成10-22層。 |
5#樓 |
2-26層外窗固定玻璃安裝完成100%、窗扇安裝完成50%;1-26層陽臺欄桿玻璃安裝完成90%;主樓幕墻墻面石材板安裝完成90%(施工電梯洞口除外);入戶雨棚開始安裝。主樓外墻一體板面板完成100%(施工電梯洞口除外);屋面女兒墻及機房墻面一體板完成50%;陽臺墻面、壓頂及各處收邊收口完成80%;屋面女兒墻及機房墻面一體板完成50%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;電梯驗收合格后開始運行; 公區裝修吊頂頂板板面封堵完成100%;頂板涂料完成50%;墻面磚貼磚完成90%;地面磚粘貼完成90%;一層大廳干掛石材龍骨焊接完成100%,石材開始進場安裝;一層架空層龍骨完成80%;室內墻面第二遍膩子施工完成80%。施工電梯防護架拆除完成100%;陽臺(可變空間)墻面真石漆底面膩子開始進場施工。水電電井至戶內電源主線完成;電井戶表箱橋架連接。消防報警設備底座安裝。弱電室內面板完成。 |
6#樓 |
2-26層外窗窗扇安裝完成80%;主樓外墻一體板面板完成100%(施工電梯洞口除外);陽臺墻面、壓頂及各處收邊收口完成100%;屋面女兒墻及機房墻面一體板完成50%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;1-26層陽臺欄桿玻璃安裝完成80%; 幕墻石材安裝完成80%(施工電梯洞口除外);土建勞務門窗洞口及樓層收邊收口完成70%;電梯進場開始安裝;公區裝修一層大廳干掛石材龍骨焊接完成100%,等待石材進場安裝;一層架空層龍骨安裝完成80%。室內墻面第二遍膩子施工完成30%。水電入戶主線安裝完成。消防主線敷設。 |
7#樓 |
2-26層外窗固定玻璃安裝完成100%、窗扇安裝完成50%;主樓外墻一體板面板完成100%(施工電梯洞口除外);屋面女兒墻及機房墻面一體板完成50%;陽臺墻面、壓頂及各處收邊收口完成40%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;主樓幕墻石材安裝完成70%(施工電梯洞口除外)。1-26層陽臺欄桿安裝完成60%;電梯井道防護拆除、井道清理完成,等待電梯進場安裝;架空層吊頂及保溫板施工完成50%;公區裝修一層大廳干掛石材龍骨焊接完成100%,等待石材進場安裝;一層架空層龍骨安裝完成80%。室內墻面第二遍膩子開始進場施工。水電戶內穿線完成;消防。主線敷設。 |
8#樓 |
2-26層外窗固定玻璃安裝完成100%、窗扇安裝完成60%;主樓外墻一體板面板完成100%(施工電梯洞口除外);屋面女兒墻及機房墻面一體板完成50%;陽臺墻面、壓頂及各處收邊收口完成90%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;幕墻主、副龍骨焊接完成100%,石材安裝完成70%(施工電梯洞口除外)。1-26層陽臺欄桿玻璃安裝完成60%;電梯井道防護拆除、井道清理完成,等待電梯進場安裝;架空層吊頂及保溫板開始進場施工;公區裝修吊頂頂板封面板完成50%;墻面磚貼磚完成50%;地面磚粘貼完成30%;公區裝修一層大廳干掛石材龍骨焊接完成100%,等待石材進場安裝;一層架空層龍骨安裝完成80%。室內墻面第二遍膩子施工完成50%。水電戶內穿線10-26層完成;入戶主線完成。消防主線敷設;公區消火栓箱安裝完成。 |
9#樓 |
2-26層外窗固定玻璃安裝完成70%、窗扇安裝完成50%;商鋪雨棚主龍骨焊接完成100%;主樓幕墻石材安裝完成90%;商鋪鋁單板雨棚開始安裝。主樓外墻一體板面板完成100%(施工電梯洞口除外);屋面女兒墻及機房墻面一體板開始進場安裝;陽臺墻面、壓頂及各處收邊收口完成80%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;土建勞務門窗洞口及樓層收邊收口完成70%;一層物管用房吊頂完成50%;1-26層陽臺欄桿玻璃安裝完成70%;公區裝修吊頂頂板封面板完成90%;頂板涂料完成50%;墻面磚貼磚完成90%;一層大廳干掛石材龍骨焊接完成90%,等待石材進場安裝;室內墻面第二遍膩子施工完成60%。水電戶內插座穿線完成7-26層;燈線7-12層。消防主線敷設。 |
10#樓 |
商鋪雨棚主副龍骨焊接完成100%;主樓幕墻墻面石材安裝完成90%(施工電梯洞口除外); 主樓外墻一體板面板完成100%(施工電梯洞口除外);屋面女兒墻及機房墻面一體板完成50%;陽臺墻面、壓頂及各處收邊收口開始進場施工;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;土建勞務門窗洞口及樓層收邊收口完成70%;2-26層外窗固定玻璃安裝完成90%、窗扇安裝完成60%;樓層入戶門、防火門、管井門安裝完成80%;電梯安裝完成50%。公區裝修吊頂頂板封面板完成90%;頂板涂料完成50%;墻面磚貼磚完成90%;一層大廳干掛石材龍骨焊接完成90%,等待石材進場安裝;一層架空層龍骨安裝完成80%;室內墻面第二遍膩子施工完成50%。水電戶內插座穿線完成18-26層;燈線完成13-26層。消防主線敷設。 |

小區入口門頭安裝完成

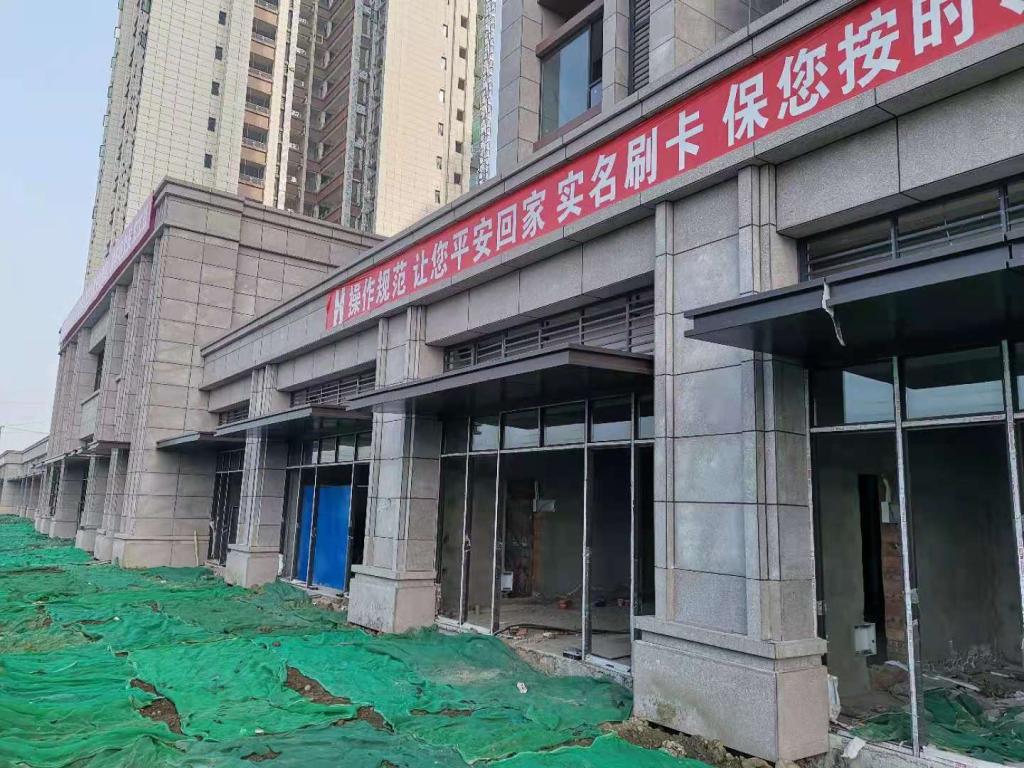

商業門窗安裝

部分室內公區內墻、地磚粘貼完成

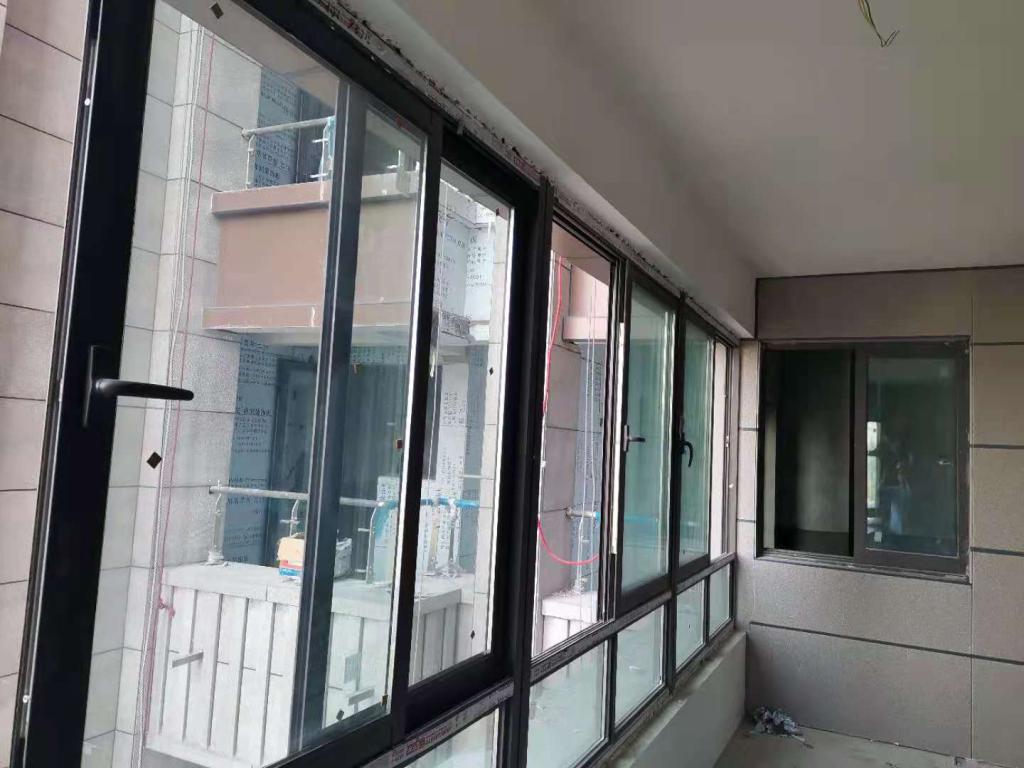

陽臺窗戶安裝

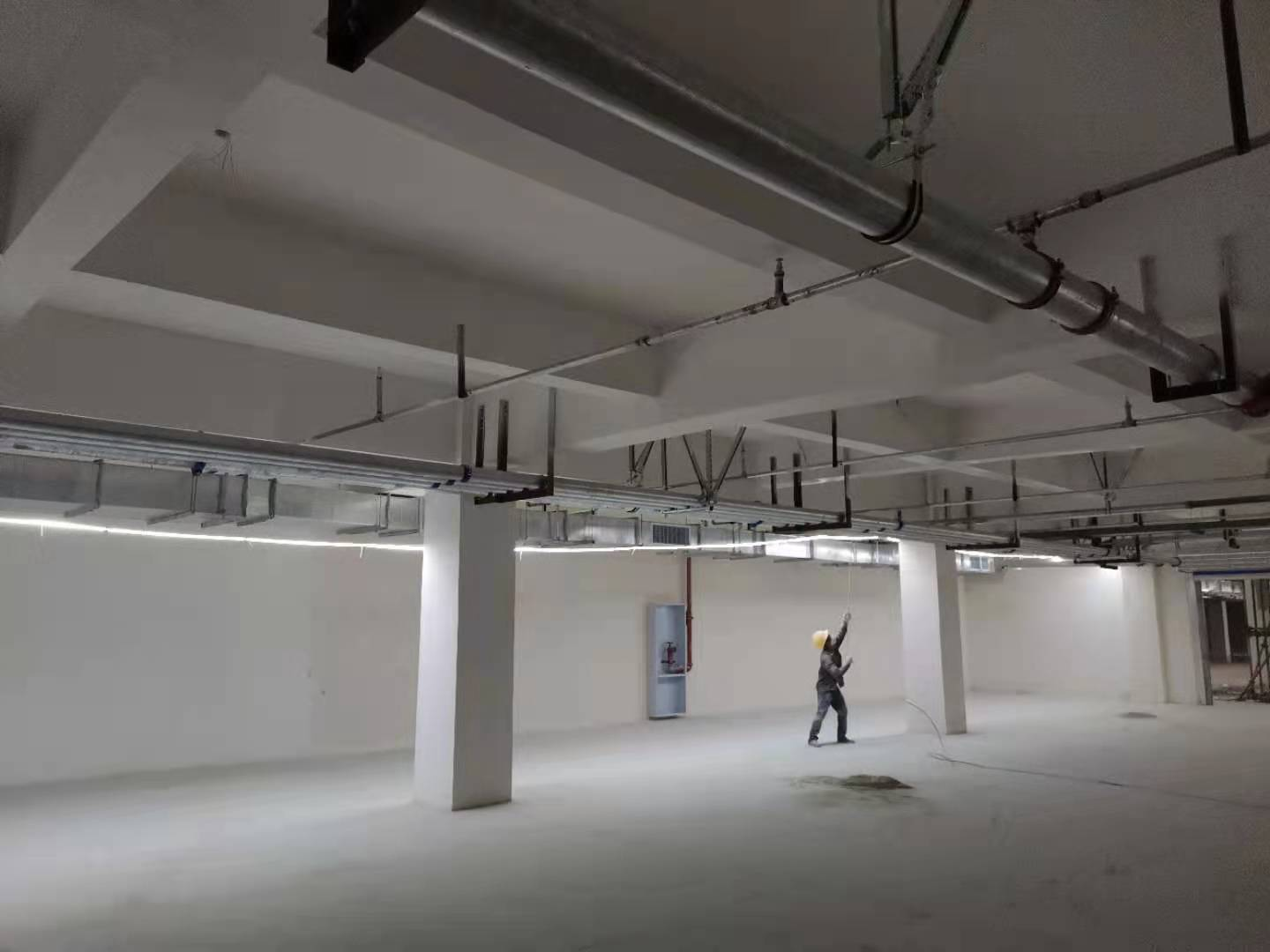

地下室涂料噴涂

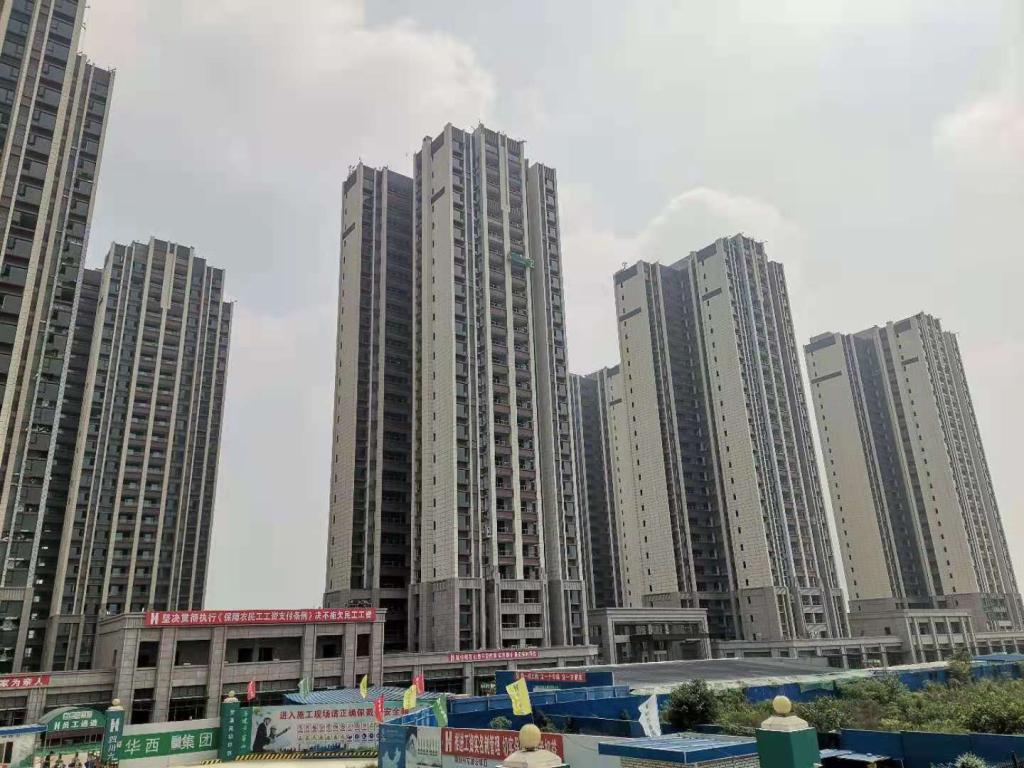

項目形象進度
