5月28日上午,夢溪苑項目建設工作例會(第五十六次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處副處長袁成主持。
明德博創公司負責人匯報了施工進度:3、4、5號樓墻地磚全部貼完,電梯已通過驗收,下周開始試用。總平部分馬上完成填土施工;圍墻主體結構完成,正進行欄桿及大理石安裝工作。項目進度可控,按施工計劃進行。
袁成要求:施工單位要倒排施工進度計劃表,嚴格按照進度表節點施工。收邊收口工作要細致,嚴格把控交房品質。
樓棟號 |
本周形象進度 |
1#樓 |
商鋪雨棚主龍骨焊接完成90%;雨棚鋁單板安裝完成60%;主樓幕墻墻面石材安裝完成80%; 水電塔樓給水管道二次試壓完成9-26層;可變陽臺增高圈安裝完成;電井至戶內電源主線安裝完成。消防電梯前室消火栓箱安裝完成。 |
2#樓 |
2-26層外窗固定玻璃安裝完成80%、窗扇安裝完成40%;商鋪雨棚主龍骨焊接完成100%,雨棚鋁單板安裝完成100%;主樓幕墻墻面石材安裝完成80%;主樓外墻一體板面板完成90%;陽臺墻面、壓頂及各處收邊收口完成70%;屋面花架、墻面真石漆底面膩子完成80%、等待真石漆面層施工;土建勞務門窗洞口及樓層收邊收口完成50%;電梯安裝完成70%;1-26層陽臺欄桿安裝完成100%;欄桿玻璃安裝完成20%;公區裝修吊頂頂板封面板完成90%;墻面磚貼磚完成50%;一層大廳干掛石材龍骨焊接完成90%,等待石材進場安裝;一層大廳吊頂完成60%;室內墻面第二遍膩子施工完成50%。水電給水管道二次試壓完成;電井至戶內電源主線安裝完成;可變陽臺增高圈安裝完成。消防電梯前室消火栓箱安裝完成。 |
3#樓 |
2-22層外窗固定玻璃安裝完成100%、窗扇安裝完成60%;主樓外墻一體板面板完成90%;陽臺墻面、壓頂及各處收邊收口完成70%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;主樓墻面石材板安裝完成80%。1-22層生活陽臺欄桿玻璃安裝完成90%;電梯驗收完成,開始運行;土建勞務門窗洞口及樓層收邊收口完成80%。公區裝修吊頂頂板封面板完成90%;墻面磚貼磚完成80%;地面磚粘貼完成90%;一層大廳干掛石材龍骨焊接完成80%;等待墻面石材安裝;一層大廳吊頂完成60%;室內墻面第二遍膩子施工完成50%。施工電梯開始拆除;陽臺(可變空間)墻面真石漆開始進場施工。水電塔樓電梯機房接地環線焊接安裝完成;電井至戶內電源主線安裝2-16層。消防廣播設備開孔;手動報警和聲光報警設備底座安裝完成。弱電電梯五方通話線放至門禁保安室。 |
4#樓 |
2-22層外窗固定玻璃安裝完成100%、窗扇安裝完成50%;主樓外墻一體板面板完成90%;陽臺墻面、壓頂及各處收邊收口完成70%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工;主樓幕墻墻面安裝石材板安裝完成90%。1-22層陽臺欄桿安裝完成100%;欄桿玻璃安裝完成90%;電梯驗收合格后開始運行;土建勞務門窗洞口及樓層收邊收口完成80%;公區裝修吊頂頂板封面板完成80%;墻面磚貼磚完成90%;一層大廳干掛石材龍骨焊接完成100%;地面磚粘貼完成80%;一層大廳吊頂完成60%;室內墻面第二遍膩子施工完成50%。施工電梯開始拆除;陽臺(可變空間)墻面真石漆開始進場施工。水電塔樓電梯機房接地環線焊接安裝完成;衛生間給排水支墩安裝完成。消防手動報警和聲光報警設備底座安裝完成。弱電電梯五方通話線放至門禁保安室。 |
5#樓 |
2-26層外窗固定玻璃安裝完成90%、窗扇開始進場安裝;1-26層陽臺欄桿玻璃安裝完成80%;主樓幕墻墻面安裝石材板100%;主樓外墻一體板面板完成100%;陽臺墻面、壓頂及各處收邊收口完成70%;屋面花架、墻面真石漆底面膩子完成90%、等待真石漆面層施工; 電梯驗收合格后開始運行;入戶門、防火門完成30%,管井門安裝完成100%;公區裝修吊頂頂板板面封堵完成80%;墻面磚貼磚完成80%;地面磚粘貼完成30%;一層大廳干掛石材龍骨焊接完成100%,等待石材進場安裝;室內墻面第二遍膩子施工完成50%。水電電井至戶內電源主線完成2-12層;可變陽臺增高圈安裝完成11-26層。消防手動報警和聲光報警設備底座安裝完成;電梯前室消火栓箱安裝完成。弱電電梯五方通話線放至門禁保安室。 |
6#樓 |
2-26層外窗固定玻璃安裝完成90%、窗扇安裝完成40%;主樓外墻一體板面板完成90%;陽臺墻面、壓頂及各處收邊收口完成70%;屋面花架、墻面真石漆底面膩子完成80%、等待真石漆面層施工;1-26層陽臺欄桿玻璃安裝完成40%; 幕墻石材安裝完成60%;土建勞務門窗洞口及樓層收邊收口完成40%;電梯井道防護拆除、井道清理完成,等待電梯進場安裝;公區裝修一層大廳干掛石材龍骨焊接完成90%,等待石材進場安裝。水電戶內穿線10層;衛生間給排水支墩安裝完成,架空層穿線完成。消防電井橋架安裝完成;端子箱安裝完成。 |
7#樓 |
2-26層外窗固定玻璃安裝完成80%、窗扇安裝完成30%;主樓外墻一體板面板完成90%;陽臺墻面、壓頂及各處收邊收口完成70%;屋面花架、墻面真石漆底面膩子完成80%、等待真石漆面層施工;主樓幕墻石材安裝完成60%。1-26層陽臺欄桿安裝完成30%;電梯井道防護拆除、井道清理完成,等待電梯進場安裝;陽臺(可變空間)墻面保溫板及刮抗裂砂漿完成100%;公區裝修一層大廳干掛石材龍骨焊接完成90%,等待石材進場安裝。室內墻面第二遍膩子開始進場施工。水電戶內穿線10-14層、22-26層;衛生間給排水支墩安裝完成,架空層穿線完成。消防電井橋架安裝完成;端子箱安裝完成;架空層消火栓主管安裝完成。 |
8#樓 |
2-26層外窗固定玻璃安裝完成80%、窗扇安裝完成30%;主樓外墻一體板面板完成90%;陽臺墻面、壓頂及各處收邊收口完成70%;屋面花架、墻面真石漆底面膩子完成80%、等待真石漆面層施工;幕墻主、副龍骨焊接完成90%,石材安裝完成50%。1-26層陽臺欄桿玻璃安裝完成20%;電梯井道防護拆除、井道清理完成,等待電梯進場安裝;陽臺(可變空間)墻面保溫板及刮抗裂砂漿完成100%;公區裝修一層大廳干掛石材龍骨焊接完成90%,等待石材進場安裝。室內墻面第二遍膩子開始進場施工。水電戶內穿線10層;衛生間給排水支墩安裝;架空層穿線安裝。消防電井橋架安裝完成;端子箱安裝完成;架空層消火栓主管安裝完成。 |
9#樓 |
2-26層外窗固定玻璃安裝完成60%、窗扇安裝完成30%;商鋪雨棚主龍骨焊接完成90%;主樓幕墻石材安裝完成80%。主樓外墻一體板面板完成90%;陽臺墻面、壓頂及各處收邊收口完成70%;屋面花架、墻面真石漆底面膩子完成80%、等待真石漆面層施工;土建勞務門窗洞口及樓層收邊收口完成40%;1-26層陽臺欄桿玻璃安裝完成50%;公區裝修吊頂頂板封面板完成80%;墻面磚貼磚完成80%;一層大廳干掛石材龍骨焊接完成80%,等待石材進場安裝;一層大廳吊頂完成30%;室內墻面第二遍膩子施工完成50%。水電戶內穿線10-16層;衛生間給排水支墩安裝;架空層穿線安裝。消防橋架安裝。消防架空層消火栓主管安裝完成。 |
10#樓 |
商鋪雨棚主副龍骨焊接完成100%;雨棚鋁單板安裝完成60%;主樓幕墻墻面石材安裝完成70%;主樓外墻一體板面板完成90%;陽臺墻面、壓頂及各處收邊收口完成70%;屋面花架、墻面真石漆底面膩子完成80%、等待真石漆面層施工;土建勞務門窗洞口及樓層收邊收口完成30%;2-26層外窗固定玻璃安裝完成60%、窗扇安裝完成40%;樓層管井門安裝完成50%;電梯安裝完成30%。公區裝修吊頂頂板封面板完成80%;墻面磚貼磚完成80%;一層大廳干掛石材龍骨焊接完成90%,等待石材進場安裝;一層大廳吊頂完成60%;室內墻面第二遍膩子施工完成30%。水電戶內穿線2-6層、10-12層、13-18層;衛生間給排水支墩安裝;架空層穿線安裝。消防電井橋架安裝完成;端子箱安裝完成;架空層消火栓主管安裝完成。 |

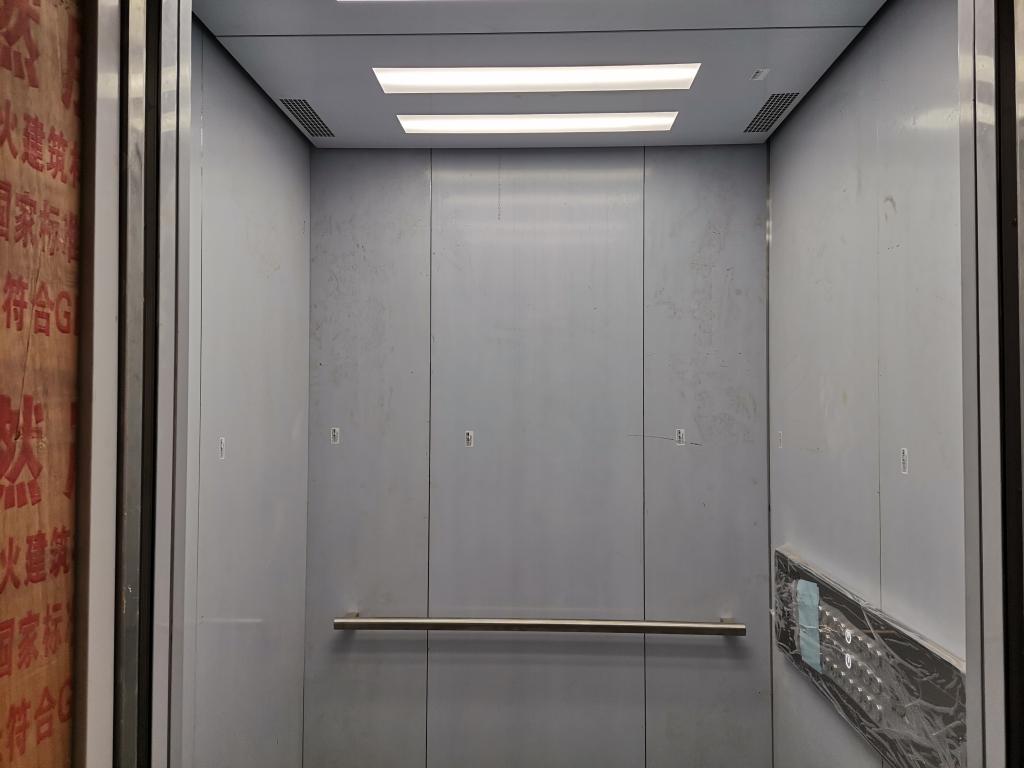

1#樓電梯轎梯安裝完成

外窗安裝

入戶門安裝

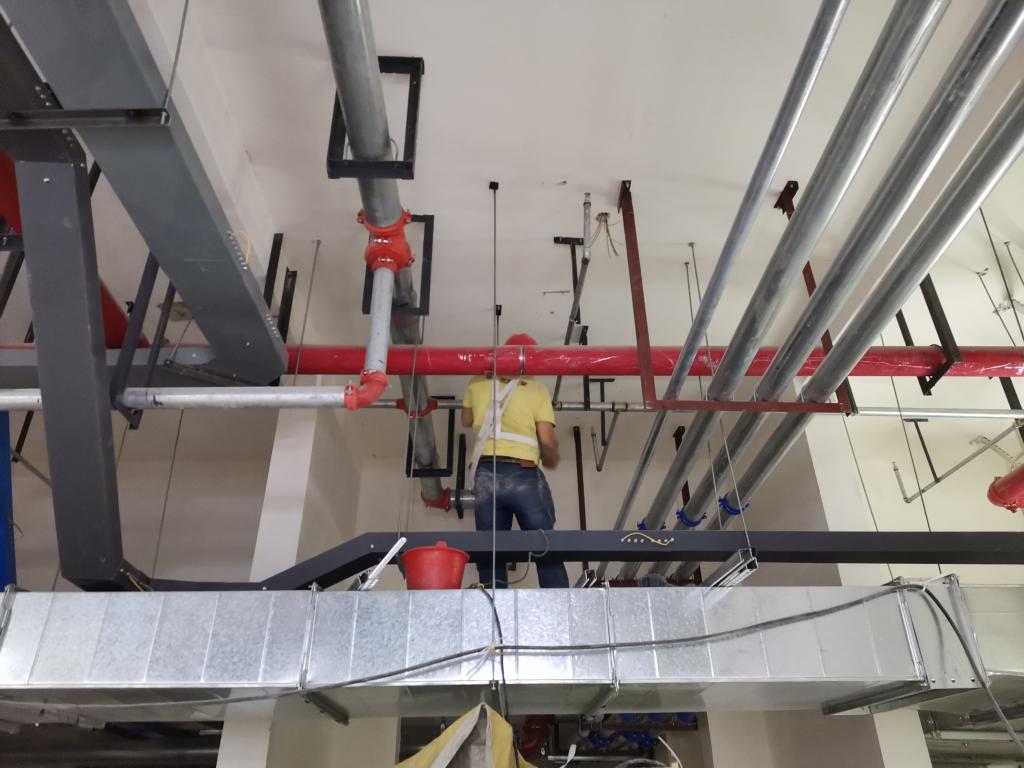

地下室抗震支架安裝

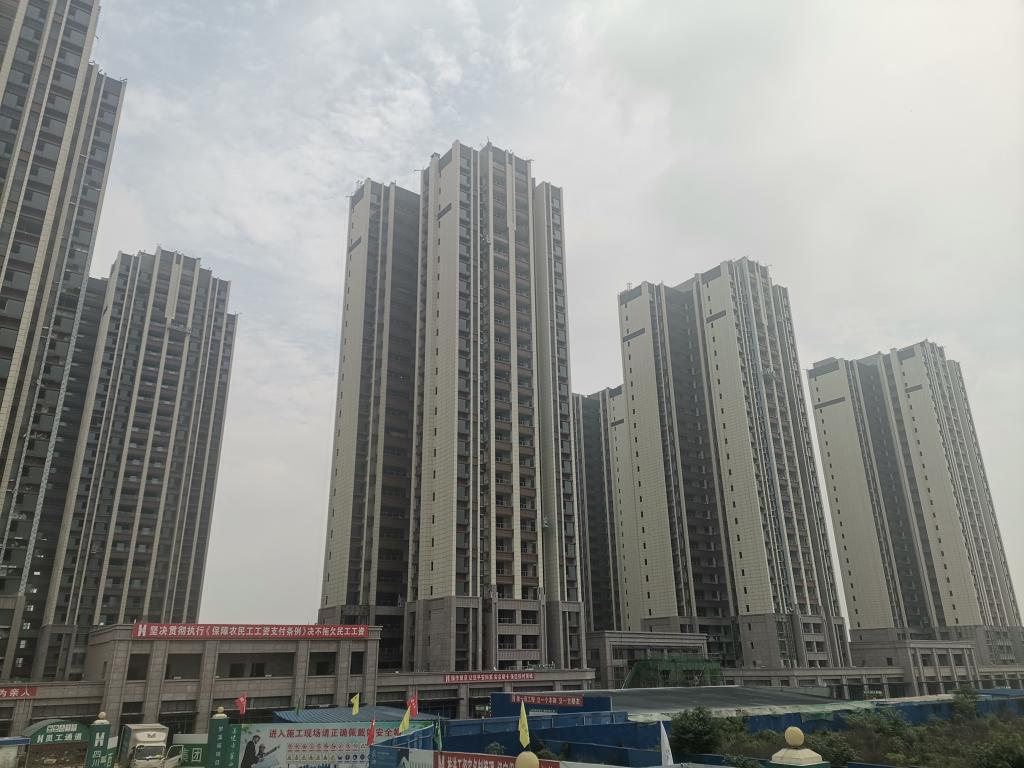

項目形象進度
