5月21日上午,夢溪苑項目建設工作例會(第五十五次)在后勤樓416召開,夢溪苑工作小組、夢溪苑民管委代表、明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
民德博創公司負責人匯報了施工進度:截至5月21日,1、2、3號樓樓內裝修已基本施工完畢,開始做收邊收口及垃圾清理工作;地下室預計在6月底全部完工;其余樓棟也在全力組織施工,爭取早日達到交付要求。
公區軟裝方案已完成,設計方負責人詳細介紹了公區軟裝功能性區分及設計方案,并展示了公區軟裝選材效果圖,參會各方及民管委教師代表紛紛建言獻策,提出了公區軟裝方案意見。
彭尚源強調,公區軟裝效果最直觀體現項目品質,選材要注重環保實用、簡潔美觀,同時要通過軟裝將空間利用及環境美感相結合,營造良好的小區氛圍。
樓棟號 |
本周形象進度 |
1#樓 |
商鋪雨棚主龍骨焊接完成100%;雨棚鋁單板安裝完成50%;主樓幕墻墻面石材安裝完成70%;2-26層外窗固定玻璃安裝完成70%、窗扇開始進場安裝;主樓外墻一體板面板完成90%;陽臺墻面、壓頂及各處收邊收口完成50%;屋面花架、墻面真石漆底面膩子完成80%;陽臺(可變空間)墻面保溫板及刮抗裂砂漿完成100%;電梯安裝完成60%。公區裝修電梯前室及過道吊頂頂板封面板完成80%;電梯前室及過道墻面磚貼磚完成80%、地面磚開始粘貼;一層大廳干掛石材龍骨焊接完成90%;一層大廳吊頂完成30%;管井門安裝完成100%。水電23-26層給水管二次試壓完成;架空層穿線并線完成;衛生間給排水支墩安裝完成。 |
2#樓 |
2-26層外窗固定玻璃安裝完成70%、窗扇開始進場安裝;商鋪雨棚主龍骨焊接完成100%,雨棚鋁單板安裝完成50%;主樓幕墻墻面石材安裝完成90%;主樓外墻一體板面板完成90%;陽臺墻面、壓頂及各處收邊收口完成50%;屋面花架、墻面真石漆底面膩子完成80%;陽臺(可變空間)墻面保溫板及刮抗裂砂漿完成100%;電梯安裝完成60%;1-26層陽臺欄桿安裝完成100%;欄桿玻璃開始進場安裝;公區裝修電梯前室及過道吊頂頂板封面板完成80%;電梯前室及過道墻面磚貼磚完成80%、地面磚開始粘貼;一層大廳干掛石材龍骨焊接完成90%;一層大廳吊頂完成30%;管井門安裝完成100%。水電10-26層給水管二次試壓完成;架空層穿線并線完成;衛生間給排水支墩安裝完成。 |
3#樓 |
2-22層外窗固定玻璃安裝完成100%、窗扇安裝完成30%;主樓外墻一體板面板完成90%;陽臺墻面、壓頂及各處收邊收口完成50%;屋面花架、墻面真石漆底面膩子完成80%;主樓墻面石材板安裝完成80%。1-22層生活陽臺欄桿玻璃安裝完成80%;電梯機房封堵完成;電梯開始調試快車;入戶門、防火門、管井門安裝完成100%。公區裝修吊頂頂板封面板完成90%;墻面磚貼磚完成80%;地面磚粘貼完成50%;一層大廳干掛石材龍骨焊接完成80%;等待墻面石材安裝;一層大廳吊頂完成30%;室內墻面第二遍膩子開始進場施工。水電給水管二次試壓;架空層穿線及并線;衛生間2-22層支墩安裝。消防電梯前室消火栓箱安裝完成。 |
4#樓 |
2-22層外窗固定玻璃安裝完成100%、窗扇開始進場安裝;主樓外墻一體板面板完成90%;陽臺墻面、壓頂及各處收邊收口完成50%;屋面花架、墻面真石漆底面膩子完成80%;主樓幕墻墻面安裝石材板安裝完成90%。1-22層陽臺欄桿安裝完成100%;欄桿玻璃安裝完成80%;電梯機房封堵完成;電梯開始調試快車;入戶門、防火門、管井門安裝完成100%。 7、公區裝修吊頂頂板封面板完成80%;墻面磚貼磚完成80%;一層大廳干掛石材龍骨焊接完成90%;地面磚粘貼完成50%;一層大廳吊頂完成30%;公區內弱電穿線完成100%。室內墻面第二遍膩子開始進場施工。水電給水管二次試壓完成;衛生間支墩完成;可變陽臺線盒增高圈安裝完成;衛生間給排水支墩安裝完成。消防電梯前室消火栓安裝完成。
|
5#樓 |
2-26層外窗固定玻璃安裝完成90%、窗扇開始進場安裝;1-26層陽臺欄桿玻璃安裝完成50%;主樓幕墻墻面安裝石材板90%;主樓外墻一體板面板完成90%;陽臺墻面、壓頂及各處收邊收口完成50%;屋面花架、墻面真石漆底面膩子完成80%;電梯機房封堵完成;電梯開始調試快車;管井門安裝完成100%。公區裝修吊頂頂板板面封堵完成80%;墻面磚貼磚完成80%;一層大廳干掛石材龍骨焊接完成100%,等待石材進場安裝;一層大廳吊頂完成30%;公區內弱電穿線完成100%。水電給水管二次試壓完成;11-26層可變陽臺增高圈安裝完成;架空層穿線并線完成;衛生間給排水支墩安裝完成。 |
6#樓 |
2-26層外窗固定玻璃安裝完成80%、窗扇開始進場安裝;主樓外墻一體板面板完成90%;陽臺墻面、壓頂及各處收邊收口完成50%;屋面花架、墻面真石漆底面膩子完成80%;1-26層陽臺欄桿玻璃安裝完成30%; 幕墻石材安裝完成50%;陽臺(可變空間)墻面保溫板及刮抗裂砂漿完成100%;電梯井道防護拆除、井道清理完成,等待電梯進場安裝;公區裝修龍骨完成80%;一層大廳干掛石材龍骨焊接完成90%。水電衛生間給排水支墩安裝完成,架空層穿線完成。消防橋架安裝完成,端子箱安裝完成,風機上屋頂,架空層消火栓支管安裝。 |
7#樓 |
2-26層外窗固定玻璃安裝完成70%、窗扇開始進場安裝;主樓外墻一體板面板完成90%;陽臺墻面、壓頂及各處收邊收口完成30%;屋面花架、墻面真石漆底面膩子完成80%;主樓幕墻石材安裝完成60%。1-26層陽臺欄桿玻璃開始進場安裝;電梯井道防護拆除、井道清理完成,等待電梯進場安裝;陽臺(可變空間)墻面保溫板及刮抗裂砂漿完成80%;公區裝修龍骨完成80%;一層大廳干掛石材龍骨焊接完成90%。水電衛生間給排水支墩安裝完成,架空層穿線完成。弱電排堵完成;戶內模塊安裝完成90%。消防橋架安裝完成,端子箱安裝完成,風機上屋頂,架空層消火栓支管安裝。 |
8#樓 |
2-26層外窗固定玻璃安裝完成70%、窗扇開始進場安裝;主樓外墻一體板面板完成90%;陽臺墻面、壓頂及各處收邊收口完成50%;屋面花架、墻面真石漆底面膩子完成80%;幕墻主、副龍骨焊接完成100%,石材安裝完成40%。1-26層陽臺欄桿玻璃開始進場安裝;電梯井道防護拆除、井道清理完成,等待電梯進場安裝;陽臺(可變空間)墻面保溫板及刮抗裂砂漿完成80%;公區裝修電梯前室墻面磚粘貼完成50%;電梯前室吊頂龍骨完成90%;一層大廳干掛石材龍骨焊接完成90%。水電給水管試壓完成,架空層穿線完成。弱電排堵完成;戶內模塊安裝完成90%。消防橋架安裝完成,端子箱安裝完成,風機上屋頂,架空層消火栓支管安裝。 |
9#樓 |
2-26層外窗固定玻璃安裝完成30%、窗扇開始進場安裝;商鋪雨棚主龍骨焊接完成100%;主樓幕墻石材安裝完成70%。主樓外墻一體板面板完成90%;陽臺墻面、壓頂及各處收邊收口完成50%;屋面花架、墻面真石漆底面膩子完成80%;陽臺(可變空間)墻面保溫板及刮抗力裂砂漿完成80%;電梯井道防護拆除、井道清理完成,等待電梯進場安裝。1-26層陽臺欄桿玻璃開始進場安裝;公區裝修吊頂頂板封面板完成80%;墻面磚貼磚完成80%;一層大廳干掛石材龍骨焊接完成90%。水電給水管試壓完成,架空層穿線完成。消防橋架安裝。消防橋架安裝完成,端子箱安裝完成,風機上屋頂。 |
10#樓 |
商鋪雨棚主副龍骨焊接完成100%;主樓幕墻墻面石材安裝完成60%;主樓外墻一體板面板完成90%;陽臺墻面、壓頂及各處收邊收口完成50%;屋面花架、墻面真石漆底面膩子完成80%;陽臺(可變空間)墻面保溫板及刮抗力裂砂漿完成80%;2-26層外窗固定玻璃安裝完成50%、窗扇開始進場安裝;樓層管井門安裝完成40%;電梯進場開始安裝。公區裝修吊頂頂板封面板完成80%;墻面磚貼磚完成80%;一層大廳干掛石材龍骨焊接完成90%。水電衛生間給排水支墩安裝完成,架空層穿線完成。消防橋架安裝。弱電公區垃圾清理完成。消防橋架安裝完成,端子箱安裝完成,風機上屋頂,架空層消火栓支管安裝。 |

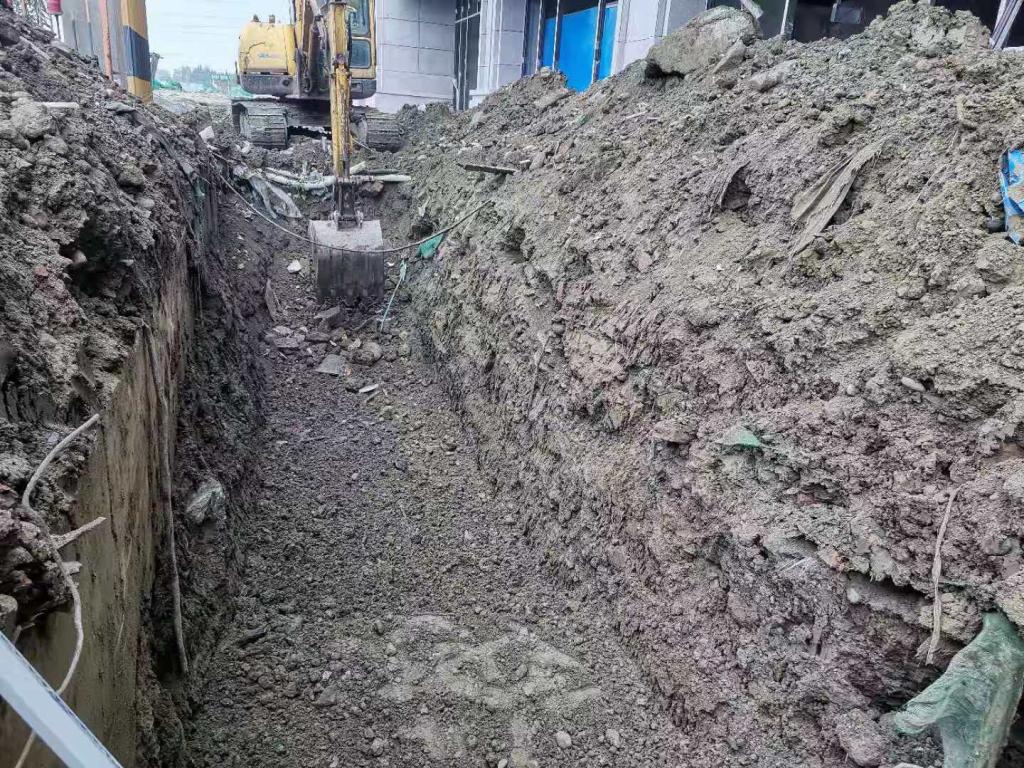

附屬雨污水管溝開挖

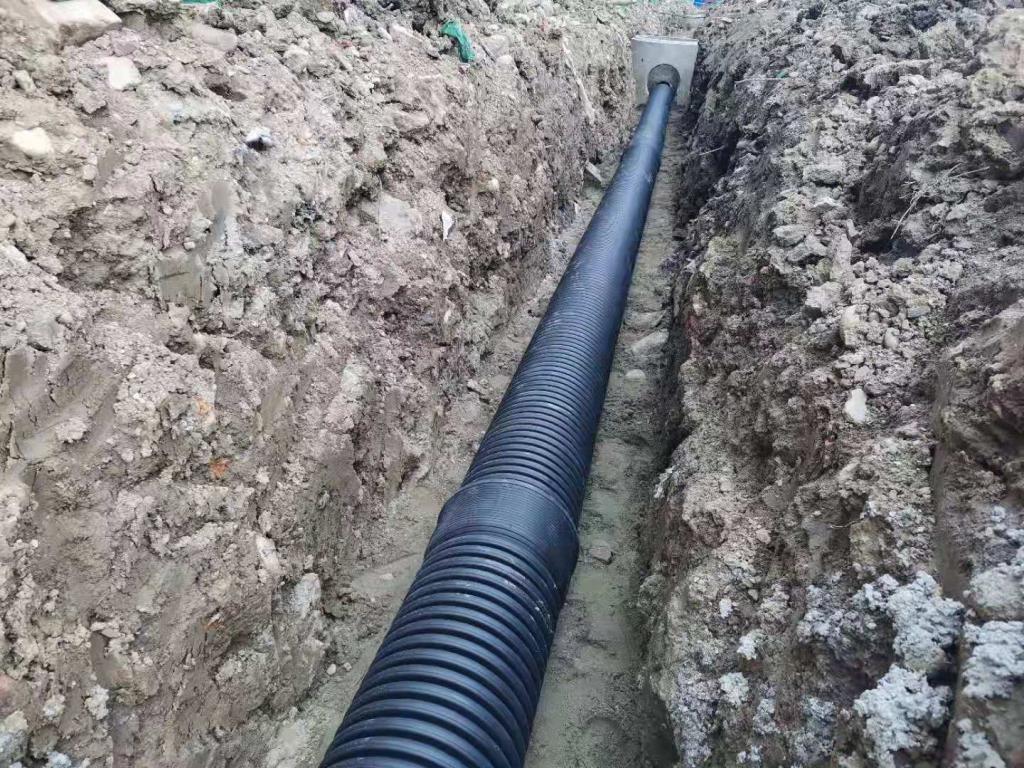

附屬雨污水管敷設

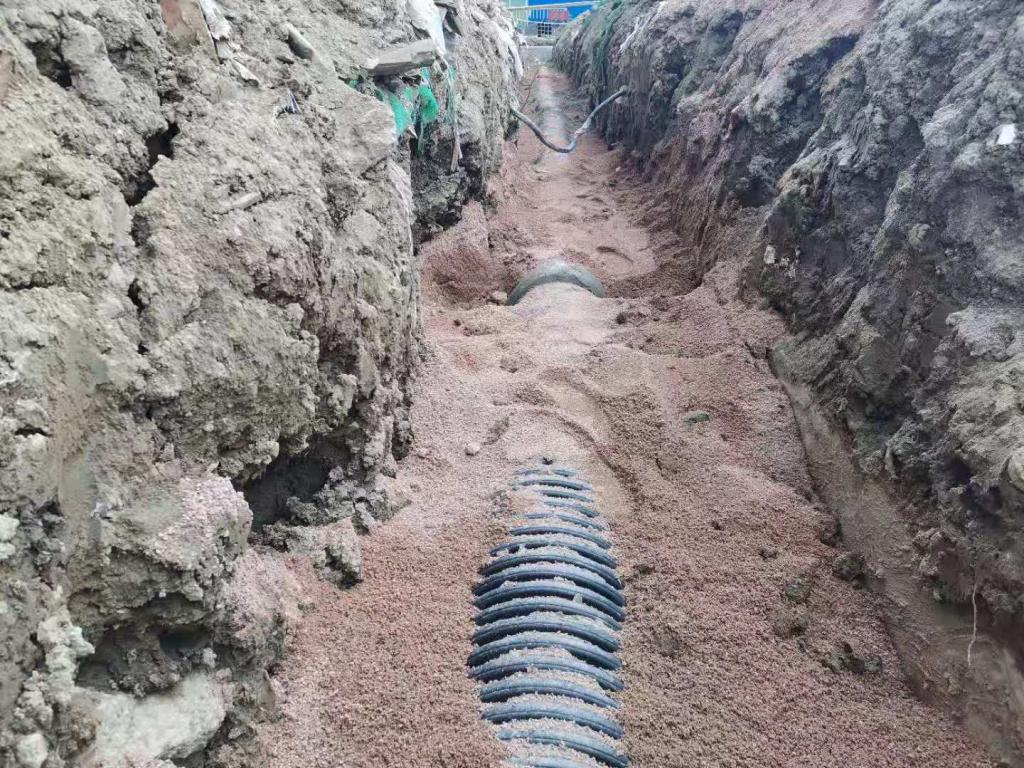

雨污水管采用粗砂包裹回填

地下室人防門進場

項目外觀形象進度
