5月7日上午,夢溪苑項目建設工作例會(第五十三次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處副處長袁成主持。
明德博創公司負責人匯報了施工進度:車庫地坪已全部施工完成,室外總平部分開始填土;公共區域裝修全面開展,進度最快的3、4號樓預計在5月底可達到交付條件;室內窗戶五金件及玻璃下周到場安裝,項目進度可控,施工按計劃進行。
樓棟號 |
本周形象進度 |
1#樓 |
商鋪雨棚主龍骨焊接完成100%;等待雨棚鋁單板安裝;主樓幕墻墻面石材安裝完成60%;2-26層外窗固定玻璃安裝完成60%、窗扇安裝完成30%;主樓外墻一體板安裝完成80%;陽臺(可變空間)墻面保溫板及刮抗力裂砂漿完成90%;電梯安裝完成50%。公區裝修吊頂頂板封面板完成80%;墻面磚貼磚完成80%;一層大廳干掛石材龍骨焊接完成90%。 |
2#樓 |
2-26層外窗固定玻璃安裝完成60%、窗扇安裝完成30%;商鋪雨棚主龍骨焊接完成100%,等待雨棚鋁單板安裝;主樓幕墻墻面石材安裝完成90%;主樓外墻一體板安裝完成80%;陽臺(可變空間)墻面保溫板及刮抗力裂砂漿完成90%;電梯安裝完成50%;1-26層陽臺欄桿安裝完成100%;欄桿玻璃開始進場安裝;公區裝修吊頂頂板封面板完成80%;墻面磚貼磚完成80%;一層大廳干掛石材龍骨焊接完成90%。 |
3#樓 |
2-22層外窗固定玻璃安裝完成90%、窗扇安裝完成30%;主樓外墻一體板面板完成90%、屋面花架墻面真石漆完成30%;主樓墻面石材板安裝完成80%。1-22層生活陽臺欄桿玻璃安裝完成50%;電梯機房封堵完成;電梯調試快車完成、開始試運行。管井門進場安裝完成60%。公區裝修吊頂頂板封面板完成90%;墻面磚貼磚完成80%;地面磚開始粘貼;一層大廳干掛石材龍骨焊接完成80%;等待墻面石材安裝。水電公區地坪主給水管再次試壓。 |
4#樓 |
2-22層外窗固定玻璃安裝完成90%、窗扇安裝完成30%;主樓外墻一體板面板完成90%、屋面花架墻面真石漆完成30%;主樓幕墻墻面安裝石材板安裝完成80%。1-22層陽臺欄桿安裝完成100%;欄桿玻璃安裝完成30%;電梯門套完成100%;電梯開始試運行;管井門安裝完成50%。公區裝修吊頂頂板封面板完成80%;墻面磚貼磚完成80%;一層大廳干掛石材龍骨焊接完成90%;地面磚開始粘貼;公區內弱電穿線完成100%。 |
5#樓 |
2-26層外窗固定玻璃安裝完成80%、窗扇安裝完成30%;1-26層陽臺欄桿玻璃安裝完成30%;主樓幕墻墻面安裝石材板80%;主樓外墻一體板安裝墻面板完成80%。電梯門安裝完成、門套完成80%;管井門安裝完成50%。公區裝修吊頂頂板板面封堵完成80%;墻面磚貼磚完成80%;一層大廳干掛石材龍骨焊接完成100%,等待石材進場安裝; 8、公區內弱電穿線完成100%。水電排堵及維修被一體板損傷的給水管。
|
6#樓 |
2-26層外窗固定玻璃安裝完成80%、窗扇安裝完成20%;主樓外墻一體板安裝墻面板完成80%;1-26層陽臺欄桿玻璃安裝完成30%; 幕墻石材安裝完成40%;陽臺(可變空間)墻面保溫板及刮抗力裂砂漿完成80%;電梯井道防護拆除、井道清理完成,等待電梯進場安裝;公區裝修龍骨完成80%;一層大廳干掛石材龍骨焊接完成90%。消防公區并線完成;屋頂風機及橋架到場。 |
7#樓 |
2-26層外窗固定玻璃安裝完成60%、窗扇安裝完成20%;主樓外墻一體板安裝墻面板完成80%;主樓幕墻石材安裝完成50%。1-26層陽臺欄桿玻璃開始進場安裝;電梯井道防護拆除、井道清理完成,等待電梯進場安裝;陽臺(可變空間)墻面保溫板及刮抗力裂砂漿完成60%;公區裝修龍骨完成80%;一層大廳干掛石材龍骨焊接完成90%。水電可變陽臺線盒增高圈框安裝。消防橋架及屋頂風機到場。 |
8#樓 |
2-26層外窗固定玻璃安裝完成60%、窗扇安裝完成20%;主樓外墻一體板安裝墻面板完成80%;幕墻主、副龍骨焊接完成90%,石材安裝完成30%。1-26層陽臺欄桿玻璃開始進場安裝;電梯井道防護拆除、井道清理完成,等待電梯進場安裝;陽臺(可變空間)墻面保溫板及刮抗力裂砂漿完成50%;公區裝修龍骨完成80%;一層大廳干掛石材龍骨焊接完成90%。消防公區并線完成;橋架及屋頂風機到場。 |
9#樓 |
2-26層外窗固定玻璃安裝完成30%、窗扇安裝完成20%;商鋪雨棚主龍骨焊接完成100%;主樓幕墻石材安裝完成70%。主樓外墻一體板安裝完成80%;陽臺(可變空間)墻面保溫板及刮抗力裂砂漿完成80%;電梯井道防護拆除、井道清理完成,等待電梯進場安裝。1-26層陽臺欄桿玻璃開始進場安裝;公區裝修吊頂頂板封面板完成80%;墻面磚貼磚完成80%;一層大廳干掛石材龍骨焊接完成90%。水電可變陽臺線盒增高圈框安裝。消防商鋪穿線完成,橋架及屋頂風機到場。 |
10#樓 |
商鋪雨棚主副龍骨焊接完成100%;主樓幕墻墻面石材安裝完成60%;陽臺(可變空間)墻面保溫板及刮抗力裂砂漿完成80%;2-26層外窗固定玻璃安裝完成50%、窗扇安裝完成30%;樓層管井門安裝完成40%;電梯井道防護拆除、井道清理完成,等待電梯進場安裝。公區裝修吊頂頂板封面板完成80%;墻面磚貼磚完成80%;一層大廳干掛石材龍骨焊接完成90%。水電可變陽臺線盒增高圈框安裝。消防商鋪穿線完成,橋架及屋頂風機到場。 |

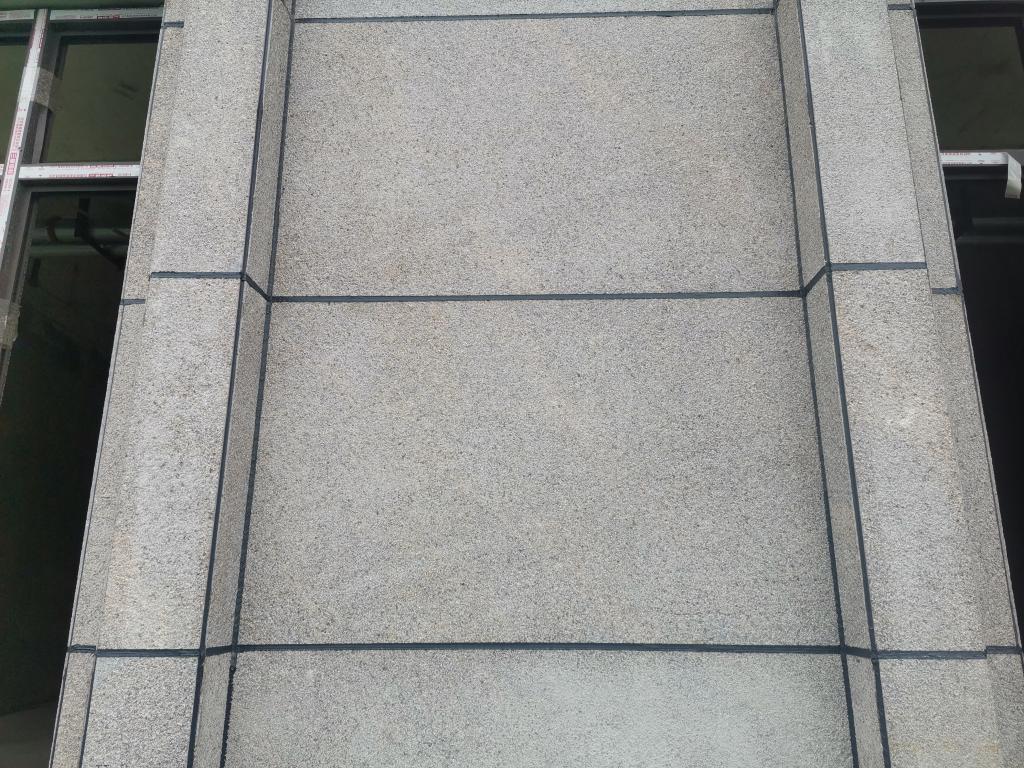

石材幕墻密封膠勾縫完成

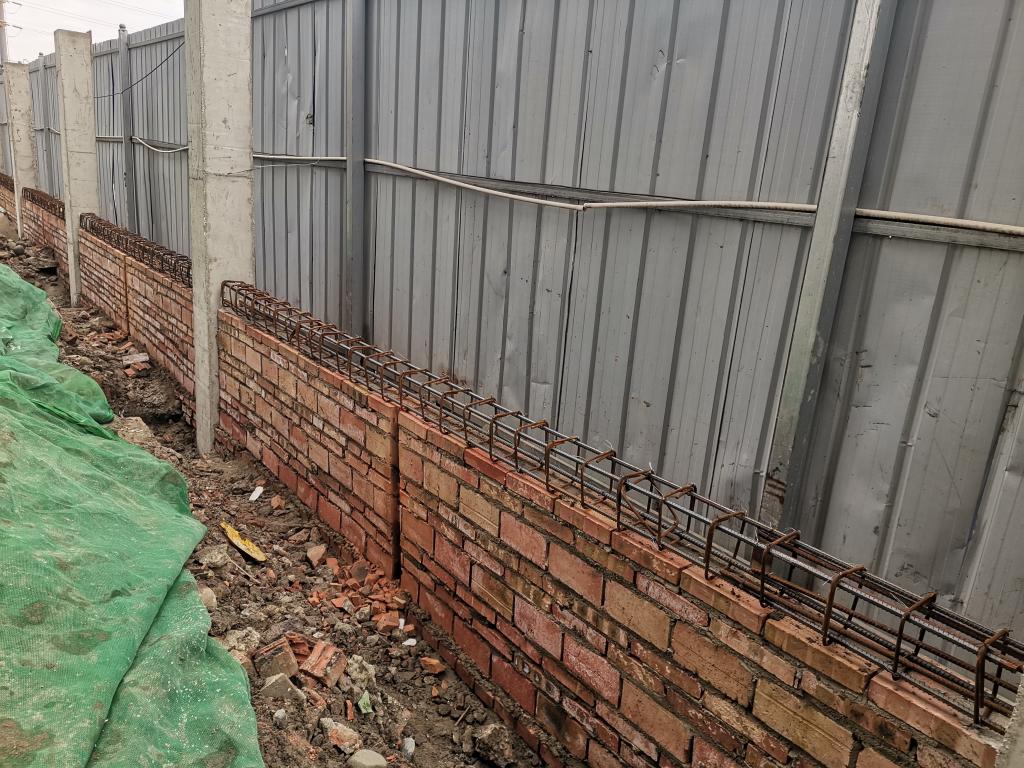

圍墻施工

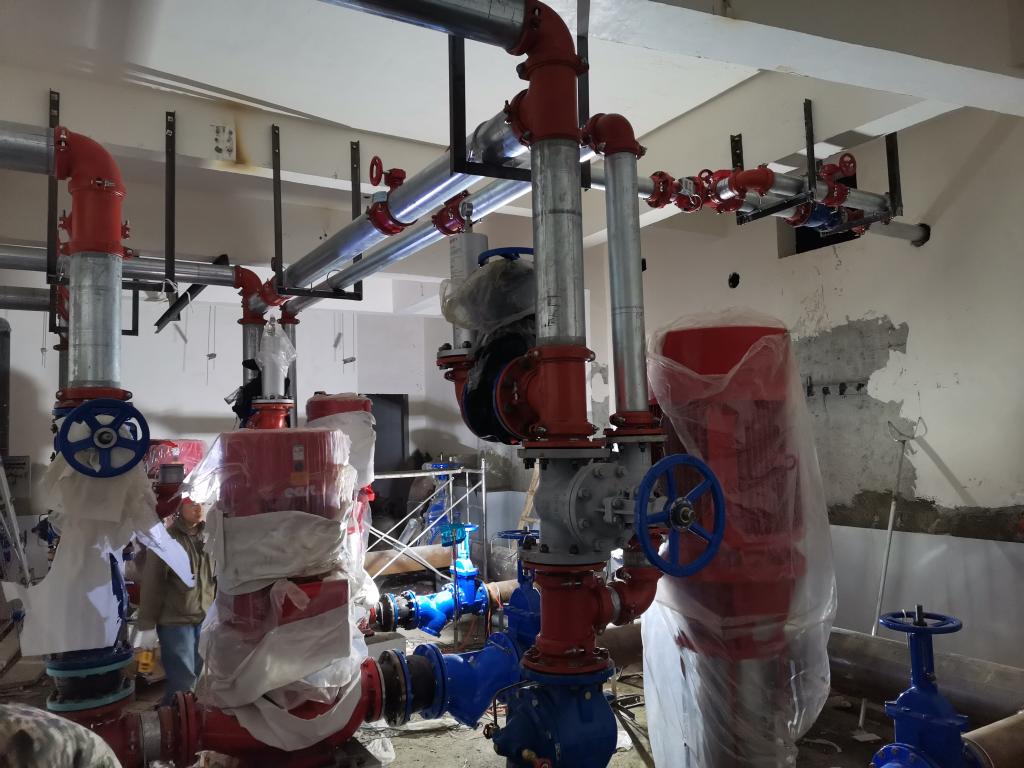

水泵房設備安裝安裝

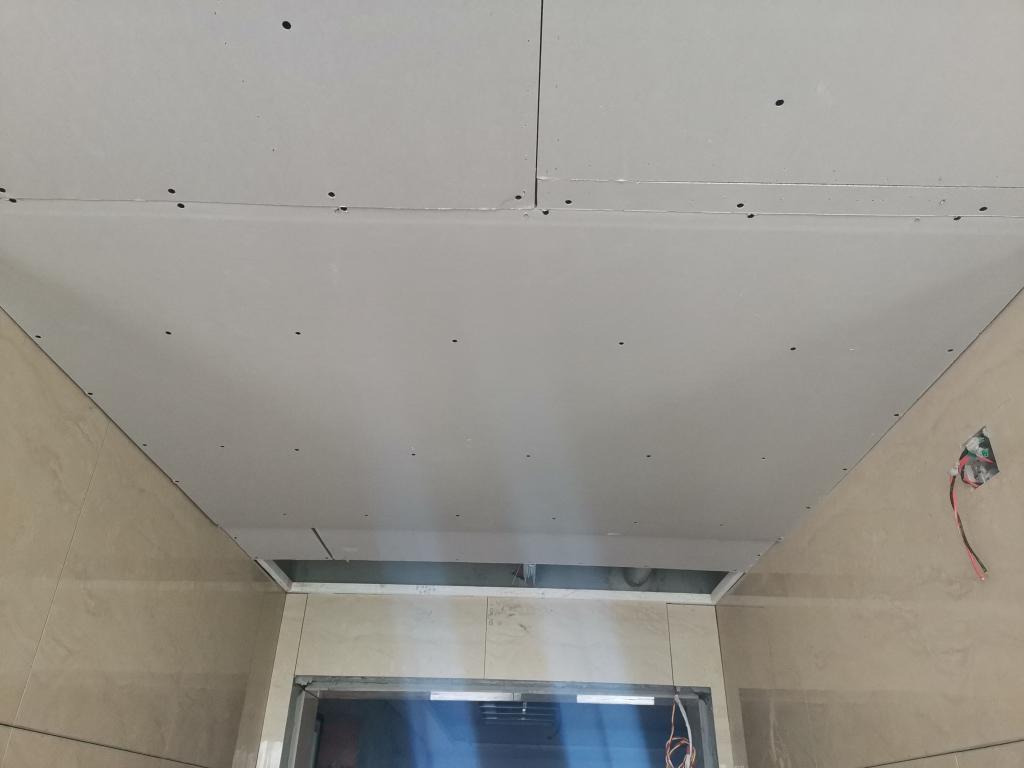

公區吊頂工程施工

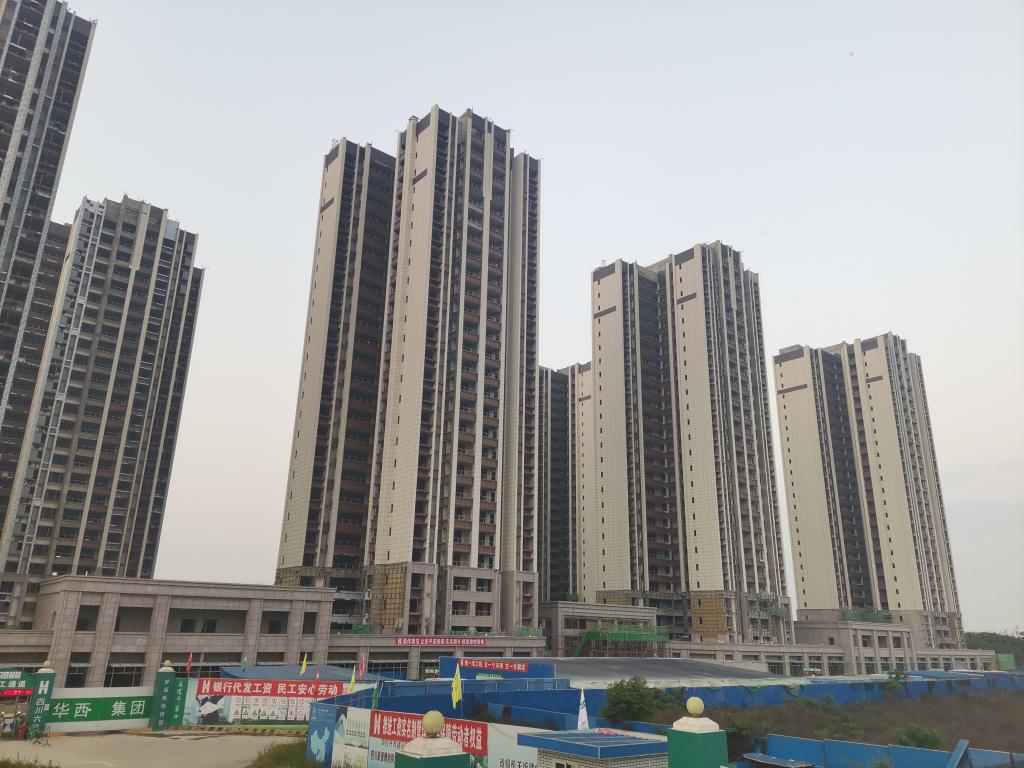

項目外觀形象進度
