4月30日上午,夢溪苑項目建設工作例會(第五十二次)在后勤樓416召開,夢溪苑項目工作小組、明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
明德博創公司負責人匯報了施工進度:截至4月30日,項目外墻一體板安裝已完成90%,幕墻石材預計5月中旬全部完工;電梯進場10臺已安裝6臺,還有10臺五一節后進場安裝;室內入戶門、防火門、水電井門進場安裝;總平回填部分五一節后開始回填施工,預計5月底完成。
彭尚源強調,項目進入攻堅階段,管理方要時刻把安全放在工作首位,樹立安全生產意識,做好安全文明施工;公裝及總平要做到精細化施工,確保項目觀感品質;中衡安信公司要提前謀劃,做好項目決算準備工作。
樓棟號 |
本周形象進度 |
1#樓 |
商鋪雨棚主龍骨焊接完成100%;主樓幕墻墻面石材安裝完成50%;2-26層外窗固定玻璃安裝完成50%、窗扇開始進場安裝;主樓外墻一體板安裝完成80%;陽臺(可變空間)墻面保溫板及刮抗力裂砂漿完成80%;電梯安裝完成30%。公區裝修吊頂頂板封面版完成40%;墻面磚貼磚完成50%;一層大廳干掛石材龍骨焊接完成80%。水電完成戶內穿線。消防樓頂風機軟連接安裝。弱電可視對講戶內機接線、焊錫完成;公區水平橋架蓋板完成。 |
2#樓 |
2-26層外窗固定玻璃安裝完成50%、窗扇開始進場安裝;商鋪雨棚主龍骨焊接完成100%,主樓幕墻墻面石材安裝完成80%;主樓外墻一體板安裝完成80%;陽臺(可變空間)墻面保溫板及刮抗力裂砂漿完成80%;電梯安裝完成30%;1-26層陽臺欄桿安裝完成100%;等待欄桿玻璃安裝;公區裝修吊頂頂板封面版完成80%;墻面磚貼磚完成80%;一層大廳干掛石材龍骨焊接完成80%。水電公區穿、并線100%;戶內穿線完成100%。消防樓頂風機軟連接安裝。弱電可視對講戶內機接線、焊錫完成;公區水平橋架蓋板完成。 |
3#樓 |
2-22層外窗固定玻璃安裝完成90%、窗扇安裝完成60%;主樓外墻一體板面板完成90%、屋面花架墻面真石漆開始施工;主樓墻面石材板安裝完成80%。1-22層生活陽臺欄桿安裝完成100%;欄桿玻璃開始進場安裝;電梯門門套完成100%、電梯機房封堵完成;電梯調試快車完成、開始試運行。管井門進場開始安裝完成60;公區裝修吊頂頂板封面版完成80%;墻面磚貼磚完成80%;一層大廳干掛石材龍骨焊接完成80%。消防樓頂風機軟連接安裝。水電戶內穿線、并線完成至100%;2—9層衛生間給、排水支墩完成。弱電可視對講戶內機接線、焊錫完成。 |
4#樓 |
2-22層外窗固定玻璃安裝完成80%、窗扇開始進場安裝;主樓外墻一體板面板完成90%、屋面花架墻面真石漆開始施工;主樓幕墻墻面安裝石材板安裝完成80%。1-22層陽臺欄桿安裝完成100%;欄桿玻璃開始進場安裝;電梯門安裝完成100%;門套完成50%;管井門開始進場安裝。公區裝修吊頂頂板封面版完成60%;墻面磚貼磚完成80%;一層大廳干掛石材龍骨焊接完成80%。公區內弱電穿線完成90%。水電完成戶內穿線完成至100%;2—22層衛生間給、排水支墩完成。消防樓頂風機軟連接安裝。弱電可視對講戶內機接線、焊錫完成。 |
5#樓 |
2-26層外窗固定玻璃安裝完成80%、窗扇開始進場安裝;1-26層陽臺欄桿玻璃進場開始安裝;主樓幕墻墻面安裝石材板70%;主樓外墻一體板安裝墻面板完成80%。電梯門安裝完成、門套完成30%;管井門開始進場安裝。公區裝修吊頂頂板板面封堵完成50%;墻面磚貼磚完成80%;一層大廳干掛石材龍骨焊接完成90%。公區內弱電穿線完成90%。水電戶內穿線完成至100%。消防樓頂風機軟連接安裝。弱電可視對講戶內機接線、焊錫完成。 |
6#樓 |
2-26層外窗固定玻璃安裝完成60%、窗扇開始進場安裝;主樓外墻一體板安裝墻面板完成80%;1-26層陽臺欄桿玻璃開始進場安裝; 幕墻石材安裝完成30%;陽臺(可變空間)墻面保溫板及刮抗裂砂漿完成40%;電梯井道防護拆除、井道清理完成,等待電梯進場安裝。公區裝修龍骨完成70%;一層大廳干掛石材龍骨焊接完成80%。水電衛生間支墩安裝;架空層穿線完成。消防公區穿線、并線完成;消火栓管道試壓完成。弱電可視對講戶內機接線、焊錫完成;公區水平橋架蓋板完成。 |
7#樓 |
2-26層外窗固定玻璃安裝完成50%、窗扇開始進場安裝;主樓外墻一體板安裝墻面板完成80%;主樓幕墻石材安裝完成30%。1-26層陽臺欄桿玻璃開始進場安裝;電梯井道防護拆除、井道清理完成,等待電梯進場安裝;陽臺(可變空間)墻面保溫板及刮抗力裂砂漿完成40%。公區裝修龍骨完成70%;一層大廳干掛石材龍骨焊接完成80%。水電衛生間支墩安裝;架空層穿線完成。消防公區穿線、并線完成;消火栓管道試壓完成;風閥到場。弱電可視對講戶內機接線、焊錫完成;公區水平橋架蓋板完成。 |
8#樓 |
2-26層外窗固定玻璃安裝完成50%、窗扇開始進場安裝;主樓外墻一體板安裝墻面板完成80%;幕墻主、副龍骨焊接完成80%,石材開始安裝。1-26層陽臺欄桿玻璃開始進場安裝;電梯井道防護拆除、井道清理完成,等待電梯進場安裝;陽臺(可變空間)墻面保溫板及刮抗力裂砂漿完成30%;公區裝修龍骨完成70%;一層大廳干掛石材龍骨焊接完成80%。水電公區并線完成,架空層穿線完成。消防公區穿線、并線完成;消火栓管道試壓完成;風閥到場。弱電可視對講戶內機接線、焊錫完成;公區水平橋架蓋板完成。 |
9#樓 |
2-26層外窗固定玻璃安裝完成10%、窗扇開始進場安裝;商鋪雨棚主龍骨焊接完成100%;主樓幕墻石材安裝完成60%。主樓外墻一體板安裝完成80%;陽臺(可變空間)墻面保溫板及刮抗力裂砂漿完成60%;電梯井道防護拆除、井道清理完成,等待電梯進場安裝。1-26層陽臺欄桿玻璃開始進場安裝;公區裝修吊頂頂板封面版完成40%;墻面磚貼磚完成50%;一層大廳干掛石材龍骨焊接完成80%。水電架空層穿線完成,公區并線完成。消防并線完成;消火栓管道試壓完成。弱電入戶大廳監控門禁布線完成;可視對講戶內機接線、焊錫完成;公區水平橋架蓋板完成。 |
10#樓 |
商鋪雨棚主副龍骨焊接完成100%;主樓幕墻墻面石材安裝完成40%;陽臺(可變空間)墻面保溫板及刮抗力裂砂漿完成70%;2-26層外窗固定玻璃安裝完成50%、窗扇開始進場安裝;樓層管井門進場開始安裝;電梯井道防護拆除、井道清理完成,等待電梯進場安裝;公區裝修吊頂頂板封面版完成40%;墻面磚貼磚完成50%;一層大廳干掛石材龍骨焊接完成80%。水電架空層穿線完成,衛生間給排水支墩安裝。弱電可視對講戶內機接線、焊錫完成;公區水平橋架蓋板完成。 |

石材幕墻密封膠勾縫完成

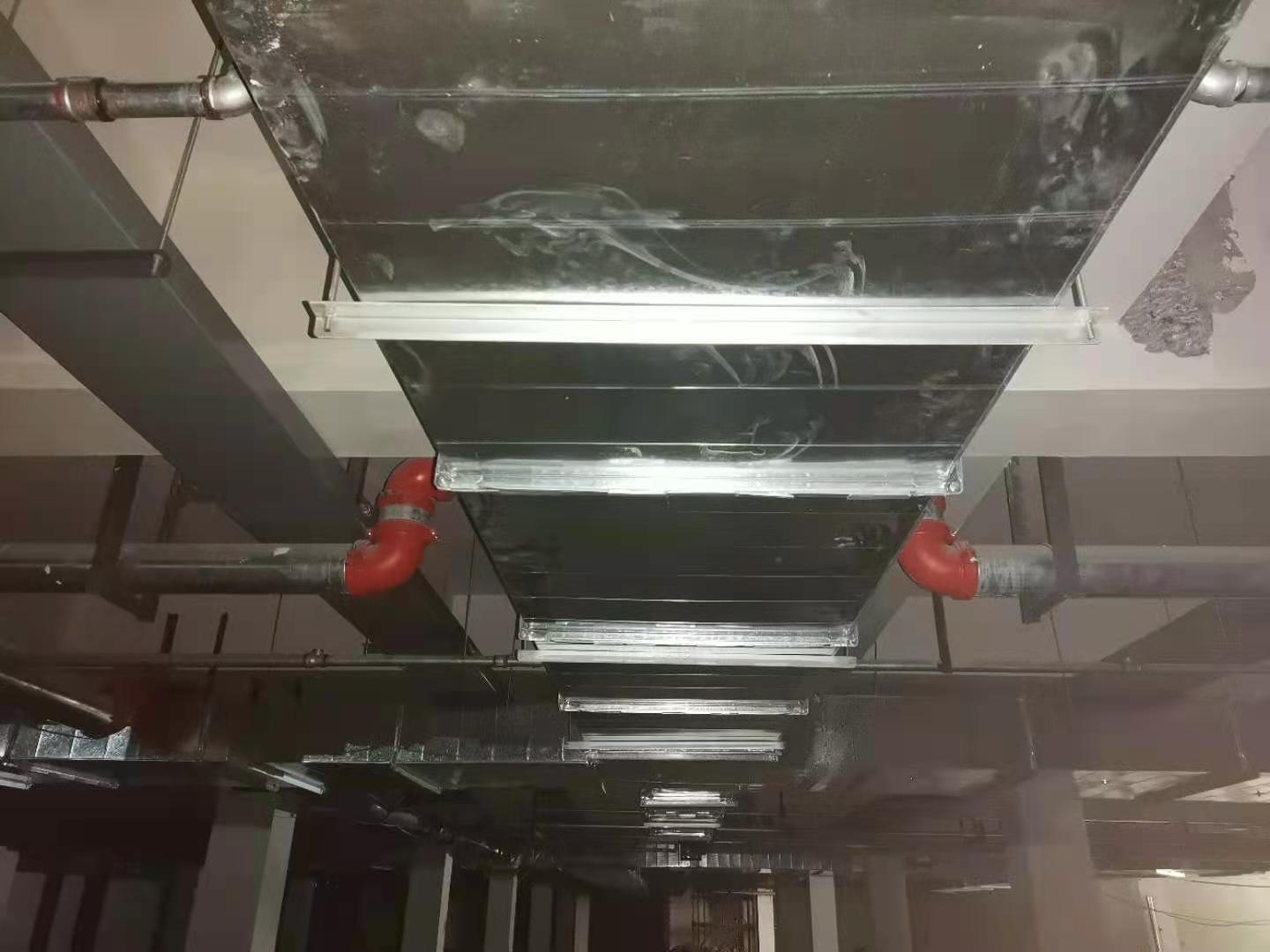

地下室設備管線安裝

水泵房設備安裝安裝

公區裝飾工程施工

項目外觀形象進度
