新疆时时彩开奖号码-重庆时时彩万能投注

swpu
國有資產管理處
學校主頁 一網通辦
工作動態
工作新聞
當前位置: 網站首頁 >> 工作新聞 >> 正文
夢溪苑項目建設工作例會(第五十一次)

4月23日上午,夢溪苑項目建設工作例會(第五十一次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處副處長袁成主持。

明德博創公司負責人介紹了項目施工進度:室外部分商鋪雨棚正在安裝,外墻一體板和石材即將安裝完成,陽臺墻面貼保溫板及刮抗力裂砂漿,總平部分及圍墻正在施工。室內正在進行外窗玻璃固定、公共區裝修吊頂龍骨焊接、墻地磚貼磚工作。項目施工進度可控,整體按施工計劃進行。


樓棟號

本周形象進度

1號

商鋪雨棚主龍骨焊接完成100%;開始進行雨棚安裝;主樓南側和西側石材安裝完成40%; 2-26層外窗固定玻璃安裝完成40%、窗扇開始進場安裝;主樓外墻一體板安裝完成80%;電梯進場開始安裝;公區裝修吊頂龍骨完成60%;墻面面磚粘貼完成50%;一層大廳干掛石材龍骨焊接完成90%。水電完成戶內穿線。消防電梯前室公區穿線完成;試壓完成;電氣穿線并頭完成;一層消火栓箱安裝完成。

2號

2-26層外窗固定玻璃安裝完成40%、窗扇開始進場安裝;商鋪雨棚主龍骨焊接完成100%,開始進行雨棚安裝;主樓西側、北側幕墻墻面石材板安裝完成100%;主樓南側和西側墻石材安裝完成70%;主樓外墻一體板安裝完成80%;電梯進場開始安裝;1-26層陽臺欄桿安裝完成100%;等待欄桿玻璃安裝;公區裝修吊頂龍骨完成60%;墻面面磚粘貼完成50%;一層大廳干掛石材龍骨焊接完成90%。水電公區穿、并線80%;戶內穿線完成70%。消防公區穿線完成;電梯前室試水試壓完成、試壓完成;電氣穿線并頭完成;一層消火栓箱安裝完成。

3號

2-22層外窗固定玻璃安裝完成80%、窗扇安裝完成50%;主樓外墻一體板面板完成90%;主樓南側、北側和西側幕墻墻面安裝石材板完成100%;主樓東側墻面安裝石材板完成70%。1-22層生活陽臺欄桿安裝完成100%;等待欄桿玻璃進場安裝;電梯門安裝完成、門套完成50%;管井門開始進場安裝;公區裝修吊頂頂板封面版完成80%;墻面磚貼磚完成80%;一層大廳干掛石材龍骨焊接完成90%。公區內弱電穿線完成100%;消防電梯室試壓完成;電氣穿線并頭完成;一層消火栓箱安裝完成。水電戶內穿線、并線完成至98%;9-22層衛生間給排水支墩完成。弱電可視對講戶內機接線、焊錫完成。

4號

2-22層外窗固定玻璃安裝完成70%、窗扇安裝完成50%;主樓外墻一體板面板完成90%;主樓幕墻墻面安裝石材板安裝完成70%。1-22層陽臺欄桿安裝完成100%;等待欄桿玻璃進場安裝;電梯門安裝完成;公區裝修吊頂主龍骨完成100%、頂板封面版完成50%;墻面磚貼磚完成70%;一層大廳干掛石材龍骨焊接完成60%。公區內弱電穿線完成90%。水電完成戶內穿線完成至98%。消防電梯前室試壓完成;電氣穿線并頭完成;一層消火栓箱安裝完成。弱電可視對講戶內機接線、焊錫完成。

5號

2-26層外窗固定玻璃安裝完成60%、窗扇安裝完成30%;1-26層陽臺欄桿安裝完成100%;等待欄桿玻璃進場安裝;主樓南側和東側幕墻墻面安裝石材板100%;主樓北側和西側外墻一體板安裝墻面板完成100%。電梯門安裝完成80%;公區裝修吊頂主龍骨完成100%、開始進行頂板表面封堵;墻面磚貼磚完成80%;一層大廳干掛石材龍骨焊接完成90%。公區內弱電穿線完成80%。水電完成公區穿線(照明、應急照明、疏散指示)、并線;戶內穿線完成75%。消防公區試水試壓完成,穿線及并線完成試壓完成;一層消火栓箱安裝完成。

6號

2-26層外窗固定玻璃安裝完成50%、窗扇安裝完成20%;主樓外墻一體板安裝墻面板完成80%;1-26層陽臺欄桿安裝完成100%;等待欄桿玻璃進場安裝; 幕墻主、副龍骨焊接完成90%,石材安裝完成40%;電梯井道防護拆除、井道清理完成,等待電梯進場安裝。公區裝修吊頂龍骨完成60%;一層大廳干掛石材龍骨焊接完成90%。陽臺(可變空間)墻面保溫板及刮抗力裂砂漿完成60%;水電排水立管阻火圈安裝。消防2-22層公區穿線;風閥安裝完成。

7號

2-26層外窗固定玻璃安裝完成30%、窗扇開始進場安裝;主樓外墻一體板安裝墻面板完成80%;主樓南側和西側幕墻主龍骨及副龍骨安裝完成、石材安裝完成40%。1-26層陽臺欄桿安裝完成100%;等待欄桿玻璃進場安裝;電梯井道防護拆除、井道清理完成,等待電梯進場安裝。公區裝修吊頂龍骨完成60%;一層大廳干掛石材龍骨焊接完成90%。陽臺(可變空間)墻面保溫板及刮抗力裂砂漿完成80%;水電公區穿線,排水立管阻火圈安裝。消防公區穿線。

8號

2-26層外窗固定玻璃安裝完成30%、窗扇開始進場安裝;主樓外墻一體板安裝墻面板完成80%;幕墻主、副龍骨焊接完成80%,等待石材安裝;1-26層陽臺欄桿安裝完成100%;等待欄桿玻璃進場安裝;電梯井道防護拆除、井道清理完成,等待電梯進場安裝;公區裝修吊頂龍骨完成60%;墻面面磚粘貼完成50%;一層大廳干掛石材龍骨焊接完成90%;陽臺(可變空間)墻面保溫板及刮抗力裂砂漿完成80%;水電公區穿線完成,衛生間支墩安裝完成。消防公區穿線。

9號

2-26層外窗固定玻璃安裝完成30%、窗扇開始進場安裝;商鋪雨棚主龍骨焊接完成100%;主樓北側和西側幕墻石材安裝完成40%。主樓外墻一體板安裝完成80%;室內頂板第二遍膩子完成100%;電梯井道防護拆除、井道清理完成,等待電梯進場安裝。1-26層陽臺欄桿安裝完成100%;等待玻璃進場安裝;公區裝修吊頂龍骨完成60%;墻面面磚粘貼完成50%;一層大廳干掛石材龍骨焊接完成90%。陽臺(可變空間)墻面保溫板及刮抗力裂砂漿完成60%;水電阻火圈安裝完成,衛生間給排水支墩安裝,公區穿線2-14F。消防風閥安裝完成。弱電入戶大廳監控門禁布線完成。

10號

商鋪南側幕墻石材安裝完成100%;商鋪雨棚主副龍骨焊接完成100%;主樓北側墻面石材安裝完成40%;陽臺(可變空間)墻面保溫板及刮抗力裂砂漿完成60%;2-26層外窗固定玻璃安裝完成50%、窗扇開始進場安裝;公區裝修吊頂龍骨完成60%;墻面面磚粘貼完成50%;一層大廳干掛石材龍骨焊接完成90%;電梯井道防護拆除、井道清理完成等,電梯進場安裝。水電公區穿線10-26層,衛生間給排水支墩安裝。消防公區穿線校驗完成;塔樓消火栓管試壓完成。弱電入戶大廳監控門禁布線完成。

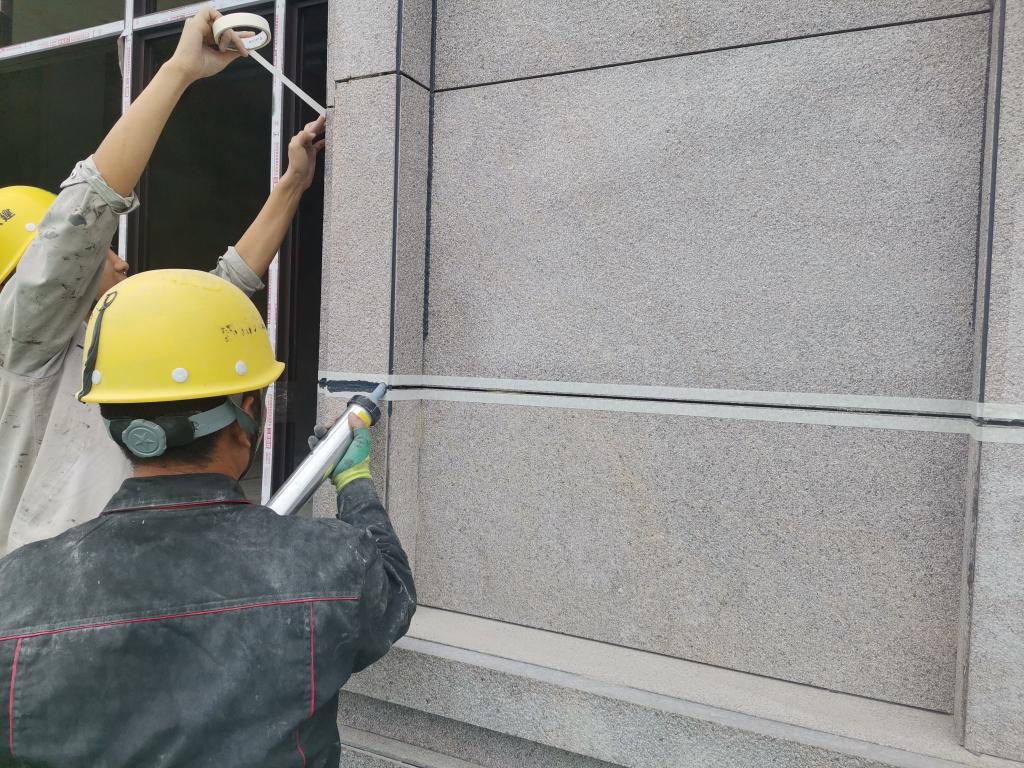

石材幕墻密封膠勾縫

室內穿線

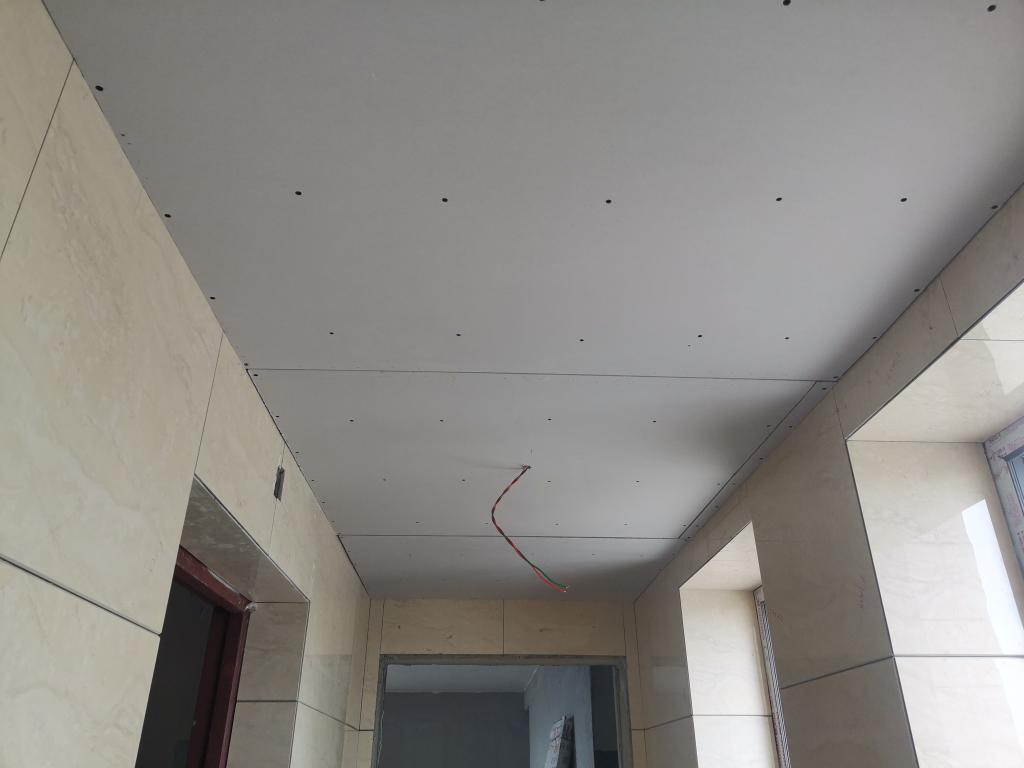

公共區石膏板吊頂

1號門房雨棚龍骨安裝

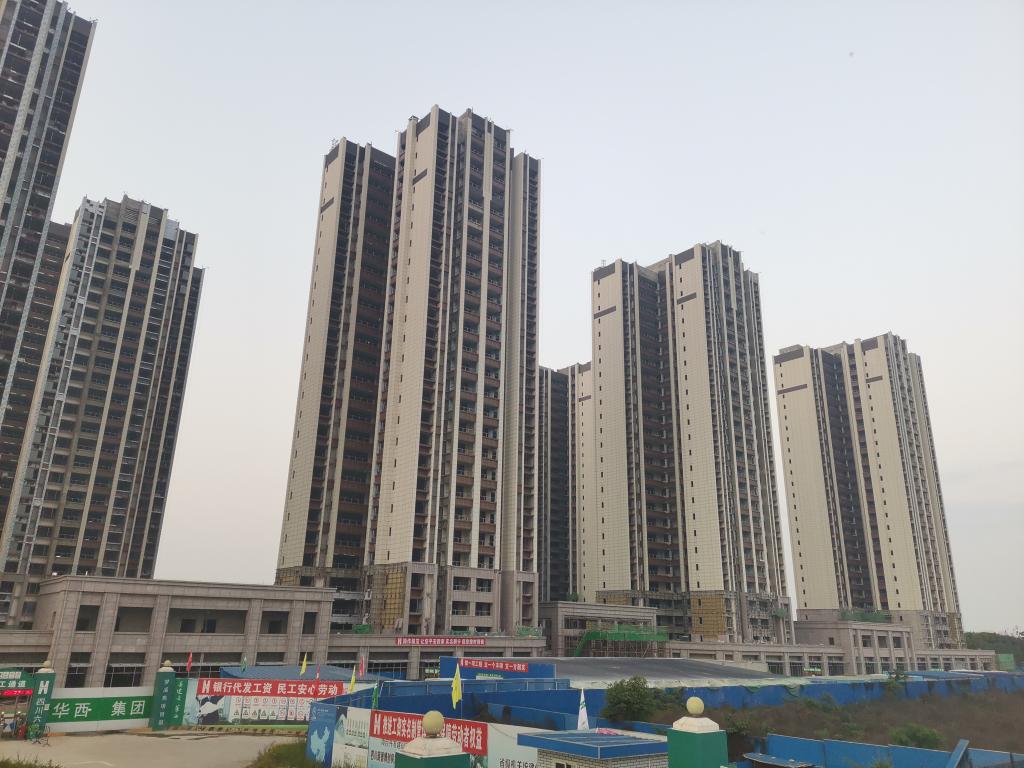

項目外觀形象進度


友情鏈接: 四川省機關事務管理局 四川省教育廳 四川省國資裝備中心 四川省政府采購網 新都區不動產登記網上辦事大廳

辦公地址:西南石油大學成都校區后勤樓4樓
辦公郵箱:gzc-swpu@swpu.edu.cn

百家乐官网连长| 百家乐兑换棋牌| 百家乐实战技术| 百家乐官网赌博器| 百家乐官网稳赢秘笈| 黄金百家乐官网的玩法技巧和规则| A8百家乐游戏| 中原百家乐的玩法技巧和规则| 网上百家乐怎么赌能赢钱| 大发888娱| 赌百家乐官网的下场| 骰子百家乐官网的玩法技巧和规则 | 在线百家乐官网代理| 玩百家乐官网输了| 百家乐什么牌最大| 财神百家乐的玩法技巧和规则| bet365扑克| 百家乐官网赌场大赢家| 门源| 百家乐官网游戏机说明书| 澳门百家乐官网博| 大发888英皇国际| 安阳百家乐官网赌博| 娱乐城百家乐打不开| 大发888大发娱乐城| 游戏厅百家乐官网技巧| 永利百家乐娱乐| 蓝田县| 2024属虎人全年运势| 全讯网新宝2| 澳门百家乐官网庄闲的玩法| 百家乐币| 永利高百家乐官网网址| 百家乐真人娱乐城| 恩施市| 破解百家乐游戏机| 皇冠足球比分| 尊龙百家乐官网赌场娱乐网规则| 钱隆百家乐智能| 百家乐官网终端下载| 大发888注册 大发888官网|
