新疆时时彩开奖号码-重庆时时彩万能投注

swpu
國有資產管理處
學校主頁 一網通辦
工作動態
工作新聞
當前位置: 網站首頁 >> 工作新聞 >> 正文
夢溪苑項目建設工作例會(第五十次)

416日上午,夢溪苑項目建設工作例會(第五十次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。

明德博創公司負責人介紹了項目施工進度:室外部分一體板、石材安裝接近尾聲,商鋪雨棚龍骨焊接完成,開始安裝雨棚?;S池安裝完成,北圍墻正進行施工。室內部分公共區裝修貼磚,目前3、4、5號樓墻磚已貼完,預計公共區裝修部分5月底全部完工。電梯已安裝6臺,玻璃和窗戶陸續進場安裝。

彭尚源強調,開發商在項目建設過程中要重視公共區裝修、電梯安裝等的精細化施工,嚴格執行相關規范和施工工藝標準,確保后續交付使用的安全性和舒適性。

樓棟號

本周形象進度

1號樓

商鋪雨棚主龍骨焊接完成100%;開始進行雨棚安裝;主樓南側和西側石材安裝完成30%;
  2-26
層外窗固定玻璃安裝完成30%、窗扇開始進場安裝;主樓北側和東側外墻一體板安裝墻面板完成100%;板面打膠完成100%;室內頂板第二遍膩?zhàn)油瓿?span lang="EN-US">100%
;樓層入戶門、公共區域的防火門開始進場安裝。電梯井道防護拆除、井道清理完成100%;等待電梯進場安裝。水電完成戶內穿線40%。消防電梯前室公區穿線完成;弱電入戶大廳監控門禁布線完成。

2號樓

2-26層外窗固定玻璃安裝完成30%、窗扇開始進場安裝;商鋪雨棚主龍骨焊接完成100%,開始進行雨棚安裝;主樓西側、北側幕墻墻面石材板安裝完成90%;主樓南側和西側墻石材安裝完成60%;主樓北側和西側外墻一體板安裝墻面板完成90%;樓層入戶門、公共區域的防火門開始進場安裝。電梯井道防護拆除、井道清理完成,等待電梯進場安裝;1-26層陽臺欄桿安裝完成100%;等待欄桿玻璃安裝;水電完成商鋪穿線(照明、應急照明、疏散指示)至100%,;公區穿、并線80%。消防公區穿線完成30%;電梯前室試水試壓完成。弱電入戶大廳監控門禁布線完成。

3號樓

2-22層外窗固定玻璃安裝完成60%、窗扇開始進場安裝;主樓北側和東側外墻一體板窗洞口收邊收口面板完成100%;主樓南側、北側和西側幕墻墻面安裝石材板完成90%;主樓東側墻面安裝石材板完成60%。1-22層生活陽臺欄桿安裝完成100%;等待欄桿玻璃安裝;室內電梯門套安裝完成100%;電梯進入調試快車階段。樓層入戶門、公共區域的防火門開始進場安裝;公區裝修吊頂主龍骨完成100%、頂板封面版完成50%;墻面磚貼磚完成70%;一層大廳干掛石材龍骨焊接完成60%。公區內弱電穿線完成90%。消防電梯前室吊頂封板前并線完成。水電戶內穿線、并線完成90%。弱電入戶大廳監控門禁布線完成。

4號樓

2-22層外窗固定玻璃安裝完成50%、窗扇開始進場安裝;主樓北側和西側外墻一體板窗洞口收邊收口面板完成90%、屋面花架墻面開始一體板安裝;主樓南側和東側幕墻墻面安裝石材板100%、北側墻面板安裝完成50%。1-22層陽臺欄桿安裝完成100%;等待欄桿玻璃安裝;室內電梯門套安裝完成100%;電梯進入調試快車階段;樓層入戶門、公共區域的防火門開始進場安裝;公區裝修吊頂主龍骨完成100%、頂板封面版完成50%;墻面磚貼磚完成70%;一層大廳干掛石材龍骨焊接完成60%;公區內弱電穿線完成90%。水電完成戶內穿線完成90%。消防電梯前室吊頂封板前并線完成完成。弱電入戶大廳監控門禁布線完成。

5號樓

2-26層外窗固定玻璃安裝完成40%、窗扇開始進場安裝;1-26層陽臺欄桿玻璃開始進場安裝;主樓南側和東側幕墻墻面安裝石材板100%;主樓北側和西側外墻一體板安裝墻面板完成100%。室內電梯門套開始安裝;樓層入戶門、公共區域的防火門開始進場安裝;公區裝修吊頂主龍骨完成90%;墻面磚貼磚完成50%;一層大廳干掛石材龍骨焊接完成80%。公區內弱電穿線完成80%。水電完成公區穿線(照明、應急照明、疏散指示)、并線70%;戶內穿線完成25%。消防公區試水試壓完成,穿線及并線完成。弱電入戶大廳監控門禁布線完成

6號樓

2-26層外窗固定玻璃安裝完成30%、窗扇開始進場安裝;主樓南側和東側外墻一體板安裝墻面板完成90%1-26層陽臺欄桿玻璃開始進場安裝; 幕墻主、副龍骨焊接完成80%,石材安裝完成30%;室內頂板第二遍膩?zhàn)油瓿?span lang="EN-US">100%;樓層入戶門、公共區域的防火門開始進場安裝。電梯井道防護拆除、井道清理完成,等待電梯進場安裝。水電排水立管阻火圈安裝。消防23-26層穿線完成;風閥安裝完成。弱電入戶大廳監控門禁布線完成。

7號樓

2-26層外窗固定玻璃安裝完成20%、窗扇開始進場安裝;主樓北側和西側外墻一體板板縫打膠完成100%;主樓南側和東側外墻一體板安裝墻面板完成100%;主樓南側和西側幕墻主龍骨及副龍骨安裝完成80%、石材安裝完成30%。室內頂板第二遍膩?zhàn)油瓿?span lang="EN-US">100%;1-26層陽臺欄桿玻璃開始進場安裝;電梯井道防護拆除、井道清理完成,等待電梯進場安裝。樓層入戶門、公共區域的防火門開始進場安裝。水電公區穿線,排水立管阻火圈安裝。消防開始穿線。弱電入戶大廳監控門禁布線完成。

8號樓

2-26層外窗固定玻璃安裝完成20%、窗扇開始進場安裝;主樓南側和西側外墻一體板安裝墻面板完成100%;室內頂板第二遍膩?zhàn)油瓿?span lang="EN-US">100%;幕墻主、副龍骨焊接完成80%,石材安裝完成60%。1-26層陽臺欄桿玻璃開始進場安裝;電梯井道防護拆除、井道清理完成,等待電梯進場安裝;樓層入戶門、公共區域的防火門開始進場安裝。水電公區穿線15-26F,衛生間支墩安裝15-26F。消防公區開始穿線。弱電入戶大廳監控門禁布線完成。

9號樓

2-26層外窗固定玻璃安裝完成20%、窗扇開始進場安裝;商鋪雨棚主龍骨焊接完成100%;主樓北側和西側幕墻石材安裝完成30%。主樓北側和東側外墻一體板墻面板膠縫完成100%。室內頂板第二遍膩?zhàn)油瓿?span lang="EN-US">100%;電梯井道防護拆除、井道清理完成,等待電梯進場安裝。1-26層陽臺欄桿玻璃開始進場安裝;樓層入戶門、公共區域的防火門開始進場安裝。水電阻火圈安裝,衛生間給排水支墩安裝,公區穿線15-26F。消防公區穿線;風閥安裝完成。弱電入戶大廳監控門禁布線完成。

10號樓

商鋪南側幕墻石材安裝完成100%;商鋪雨棚主副龍骨焊接完成100%;主樓北側墻面石材安裝完成30%;主樓北側和東側外墻一體板安裝墻面板完成100%2-26層外窗固定玻璃安裝完成40%、窗扇開始進場安裝;室內頂板第二遍膩?zhàn)油瓿?span lang="EN-US">100%;樓層入戶門、公共區域的防火門開始進場安裝。電梯井道防護拆除、井道清理完成等,電梯進場安裝。水電公區穿線2-9層,衛生間支墩安裝。消防公區穿線;風閥安裝完成。弱電入戶大廳監控門禁布線完成。

地下室設備基礎施工

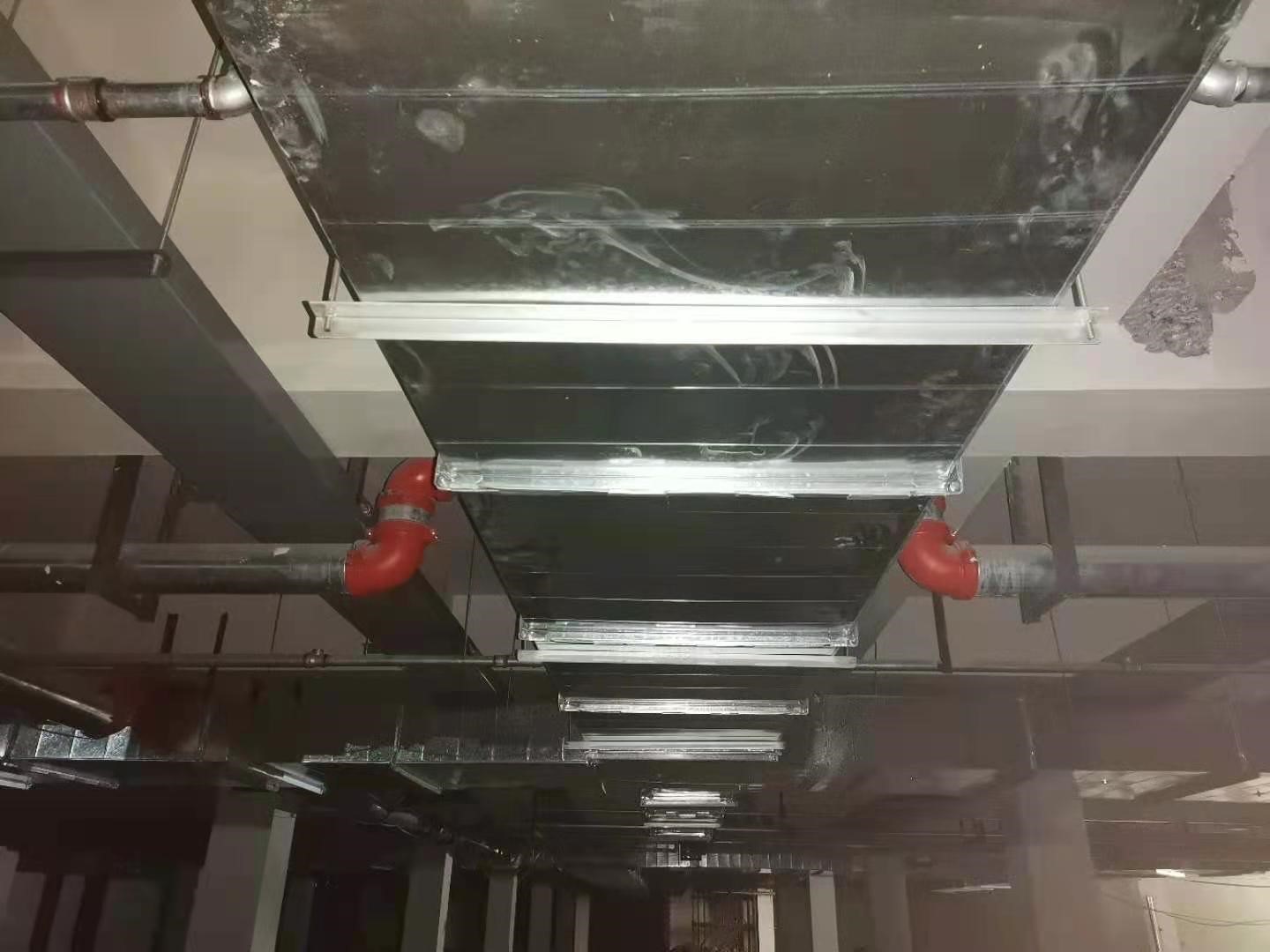

地下室設備管線安裝

地下室刮膩?zhàn)?/span>

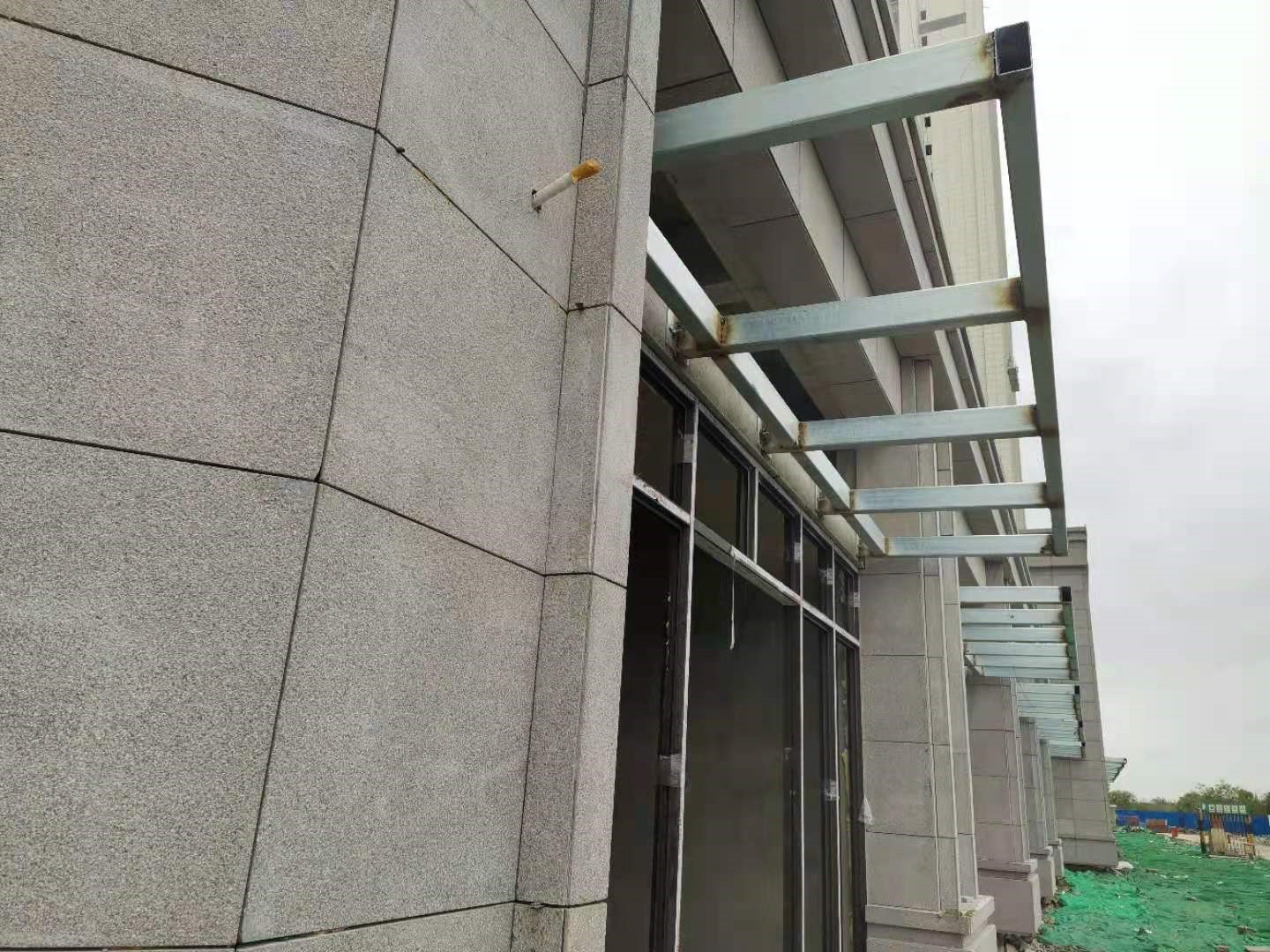

商業雨棚龍骨安裝

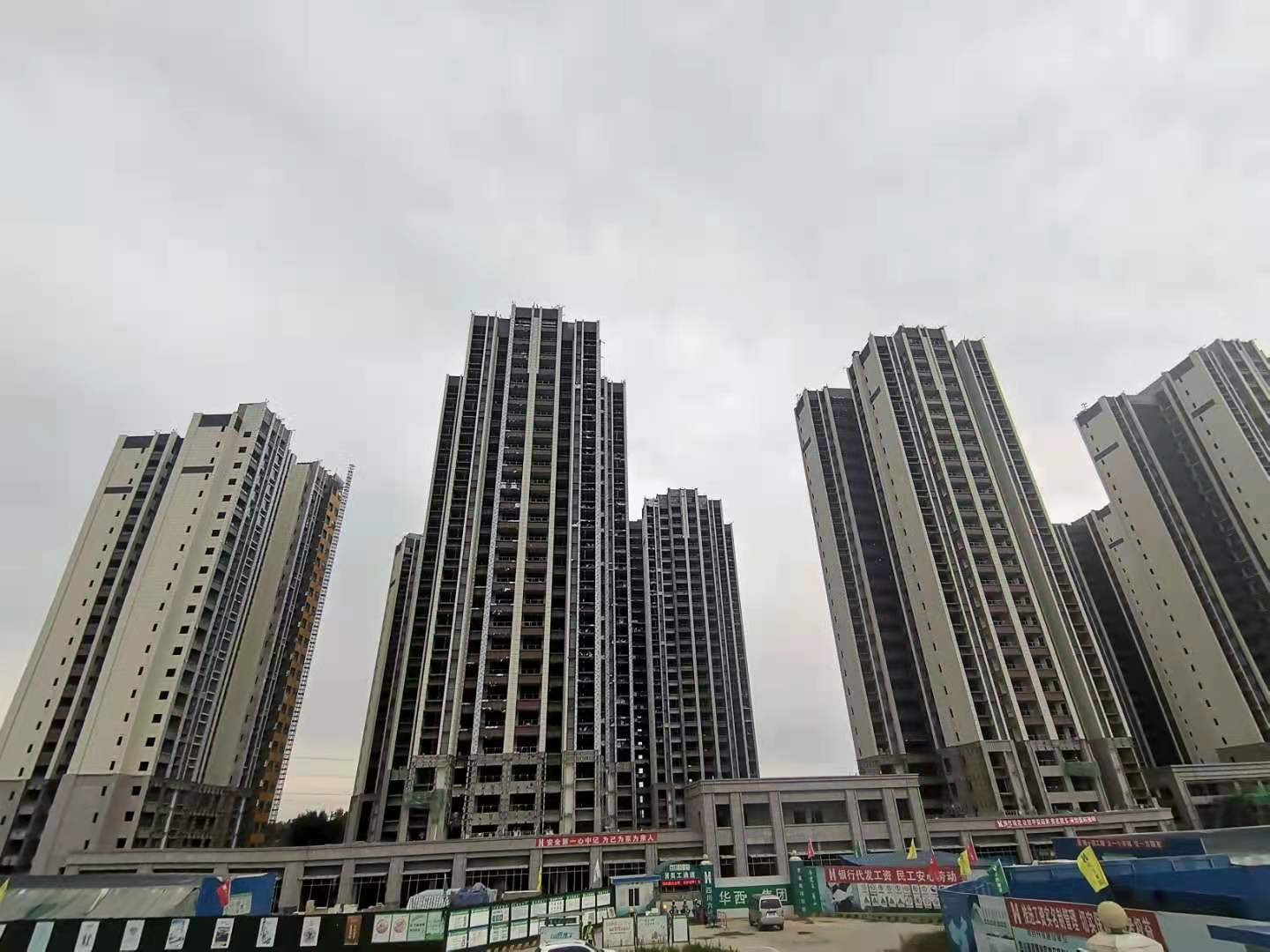

項目外觀形象進度

友情鏈接: 四川省機關事務管理局 四川省教育廳 四川省國資裝備中心 四川省政府采購網 新都區不動產登記網上辦事大廳

辦公地址:西南石油大學成都校區后勤樓4樓
辦公郵箱:gzc-swpu@swpu.edu.cn

百家乐官网庄比闲多多少| 怎么赌百家乐能赢| 玩百家乐官网游戏的最高技巧| 网上百家乐官网作弊不| 百家乐官网太阳城小郭| 云鼎百家乐官网注册| 高密市| 百家乐官网里什么叫洗码| 平博百家乐游戏| 免费百家乐预测| 易胜博国际娱乐| 百家乐官网和抽水官网| 百家乐官网盛大娱乐城城| 百家乐赌具哪里最好| 大发888游戏平台下载| 百家乐官网好的平台| 赌场百家乐赌场| 赌场里的美少年| 百家乐官网现金平台排名| 免费百家乐规律| bet365 论坛| 现金百家乐官网下载| 大发888 现金棋牌游戏| 澳门百家乐官网赌技术| 龍城百家乐的玩法技巧和规则 | 本溪| 百家乐U盘下载| 博彩网站| 24向山九宫格图| 太阳城房价| 网上百家乐官网大转轮| 网络百家乐网站| 百家乐官网9点直赢| 百家乐桌台布| 永康市| 百家乐发牌盒子| 网上百家乐官网作弊下载| 盛大百家乐的玩法技巧和规则| 海王星百家乐官网的玩法技巧和规则| 大发888在线娱乐二十一点| 百家乐官网大赌场娱乐网规则|
