夢溪苑項目建設工作例會(第四十九次)

42日下午,夢溪苑項目建設工作例會(第四十九次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。

明德博創公司負責人介紹了項目進度:室外部分一體板、石材繼續按計劃安裝,圍墻柱基礎澆筑混凝土;總平部分回填濾水砂石;室內部分公共區裝修正在貼墻磚、安裝吊頂龍骨,室內頂板膩子完成70%, 門窗玻璃進場300㎡,345號樓電梯安裝完成70%


樓棟號

本周形象進度

1#

商鋪雨棚主龍骨焊接完成100%;商鋪和主樓西側、北側幕墻墻面安裝石材板100%;主樓南側和西側主、副龍骨補焊完成100%,石材開始安裝;2-26層外窗打密封膠完成60%;’主樓北側和東側外墻一體板安裝墻面板完成100%;室內頂板第二遍膩子完成70%;電梯井道防護拆除、井道清理完成100%。水電完成公區穿線(照明、應急照明、疏散指示)。消防通風風管收尾安裝完成。

2#

2-26層外窗打密封膠完成50%;商鋪雨棚主龍骨焊接完成100%;主樓西側、北側幕墻墻面石材板安裝完成60%;主樓南側和西側墻面主副龍骨焊接完成100%,石材安裝完成20%;主樓北側和西側外墻一體板安裝墻面板完成50%;室內頂板第二遍膩子完成80%;電梯井道防護拆除、井道清理完成100%;水電完成商鋪穿線(照明、應急照明、疏散指示)至70%。消防通風風管收尾安裝完成。

3#

2-22層外窗打密封膠完成50%;主樓北側和東側外墻一體板安裝墻面板完成50%;主樓北側和東側幕墻墻面安裝石材板完成90%;主樓南側和西側墻面安裝石材板完成80%1-22層生活陽臺欄桿安裝完成100%;靠墻扶手安裝完成100%;地下室樓梯欄桿安裝完成100%

室內電梯繼續安裝。公區樓梯間防火門安裝完成80%。公區裝修吊頂主龍骨完成50%;墻面磚開始進行貼磚;公區內弱電穿線完成30%。消防通風風管收尾安裝完成。水電公區穿線(照明、應急照明、疏散指示)18-22層。弱電入戶及戶內報警線完成。

4#

2-22層外窗打密封膠完成50%;主樓北側和西側外墻一體板安裝墻面板完成90%;主樓南側和東側幕墻墻面安裝石材板80%1-22層陽臺欄桿安裝完成100%;樓梯間靠墻護手安裝完成100%;地下室樓梯欄桿安裝完成100%;室內電梯繼續安裝。公區樓梯間防火門安裝完成20%。公區裝修吊頂主龍骨完成50%;墻面磚開始進行貼磚;公區內弱電穿線完成30%。水電完成公區穿線(照明、應急照明、疏散指示)2-22層。消防通風風管收尾安裝完成。弱電入戶

5#

2-26層外窗打密封膠完成60%1-26層陽臺欄桿安裝完成100%;樓梯間靠墻護手安裝完成100%;地下室樓梯欄桿安裝完成100%;主樓南側和東側幕墻墻面安裝石材板90%;主樓北側和西側外墻一體板安裝墻面板完成90%。電梯井道清理完成,室內電梯開始安裝。公區樓梯間防火門安裝完成20%。公區裝修吊頂主龍骨完成20%;墻面磚開始進行貼磚;公區內弱電開始穿線。水電完成公區穿線(照明、應急照明、疏散指示)50%,消防公區及電井穿線完成;通風風管收尾安裝完成。弱電戶內報警線完成。

6#

2-26層外窗打密封膠完成50%;主樓北側和西側外墻一體板板縫打膠完成100%;主樓南側和東側外墻一體板安裝墻面板完成60%;樓梯間靠墻護手安裝完成50%;地下室樓梯欄桿安裝完成100%; 幕墻主、副龍骨焊接完成,石材安裝完成30%;室內頂板第二遍膩子完成70%。水電公區穿線完成2-20層;清理地漏、排水管試水。消防塔樓公區消火栓支管標高調整完成;23-26層及機房穿線完成。弱電戶內報警線完成。

7#

2-26層外窗打密封膠完成50%;主樓北側和西側外墻一體板板縫打膠完成80%;主樓南側和東側外墻一體板安裝墻面板完成60%;幕墻主、副龍骨焊接完成,主樓東側幕墻墻面石材安裝完成100%,主樓南側和西側幕墻主龍骨及副龍骨安裝完成100%。室內頂板第二遍膩子完成80%;樓梯間靠墻護手安裝完成50%;地下室樓梯欄桿安裝完成100%。水電欄桿接地焊接完成;清理地漏、排水管試水。消防塔樓公區消火栓支管標高調整完成。弱電戶內穿線完成(含報警線)。

8#

2-26層外窗打密封膠完成50%;主樓南側和西側外墻一體板安裝墻面板完成70%;室內頂板第二遍膩子完成80%;幕墻主、副龍骨焊接完成,石材安裝完成30%。樓梯間靠墻護手安裝完成100%;地下室樓梯欄桿安裝完成100%;弱電2-26層戶內穿線完成。

9#

2-26層外窗打密封膠完成60%;商鋪雨棚主龍骨焊接完成50%;商鋪幕墻石材安裝100%;主樓北側和西側幕墻主、副龍骨補焊完成100%,石材開始安裝。主樓北側和東側外墻一體板安裝墻面板完成70%。室內頂板第二遍膩子完成70%;電梯井道防護拆除、井道清理完成100%。水電清理地漏、排水管試水。

10#

商鋪南側幕墻石材安裝完成50%;主樓北側墻面副龍骨焊接完成100%;石材開始安裝;主樓北側和東側外墻一體板安裝墻面板完成70%2-26層外窗打密封膠完成60%;室內頂板第二遍膩子完成70%;電梯井道防護拆除、井道清理完成100%

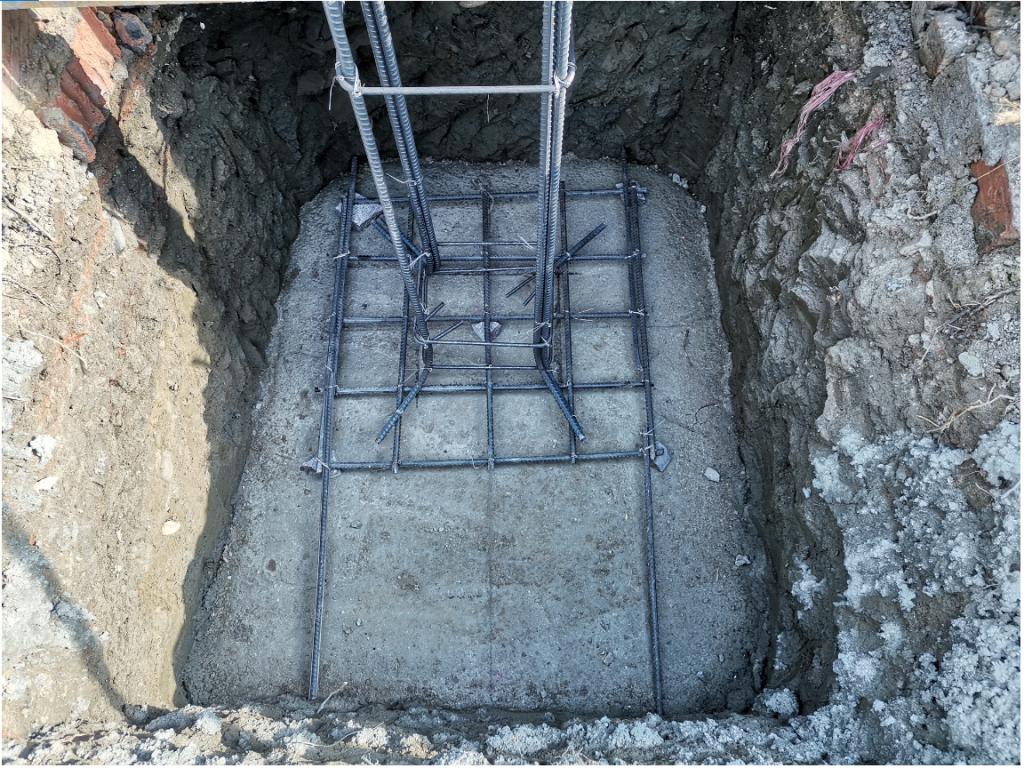

圍墻柱基基礎施工

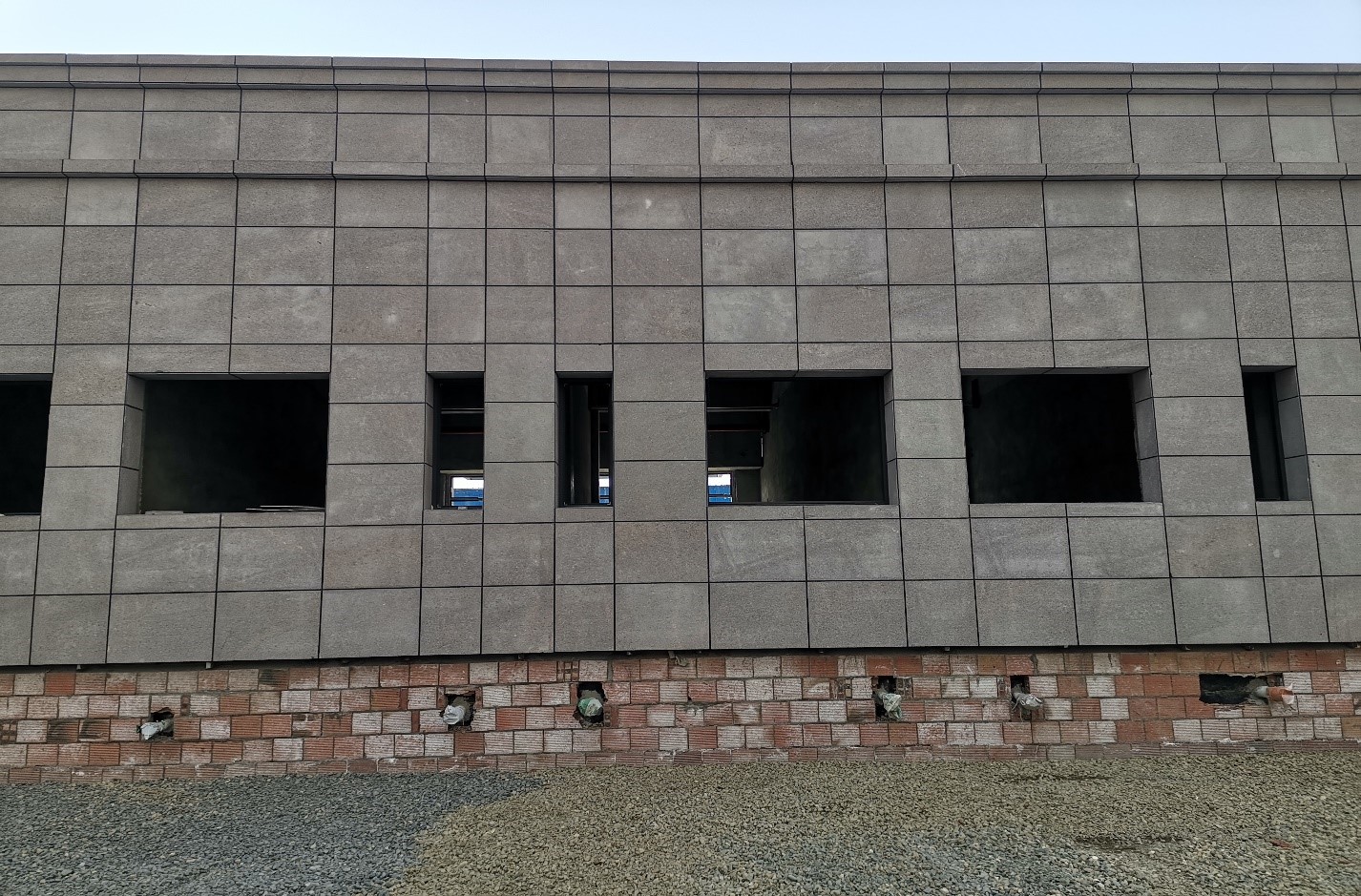

幕墻完成形象

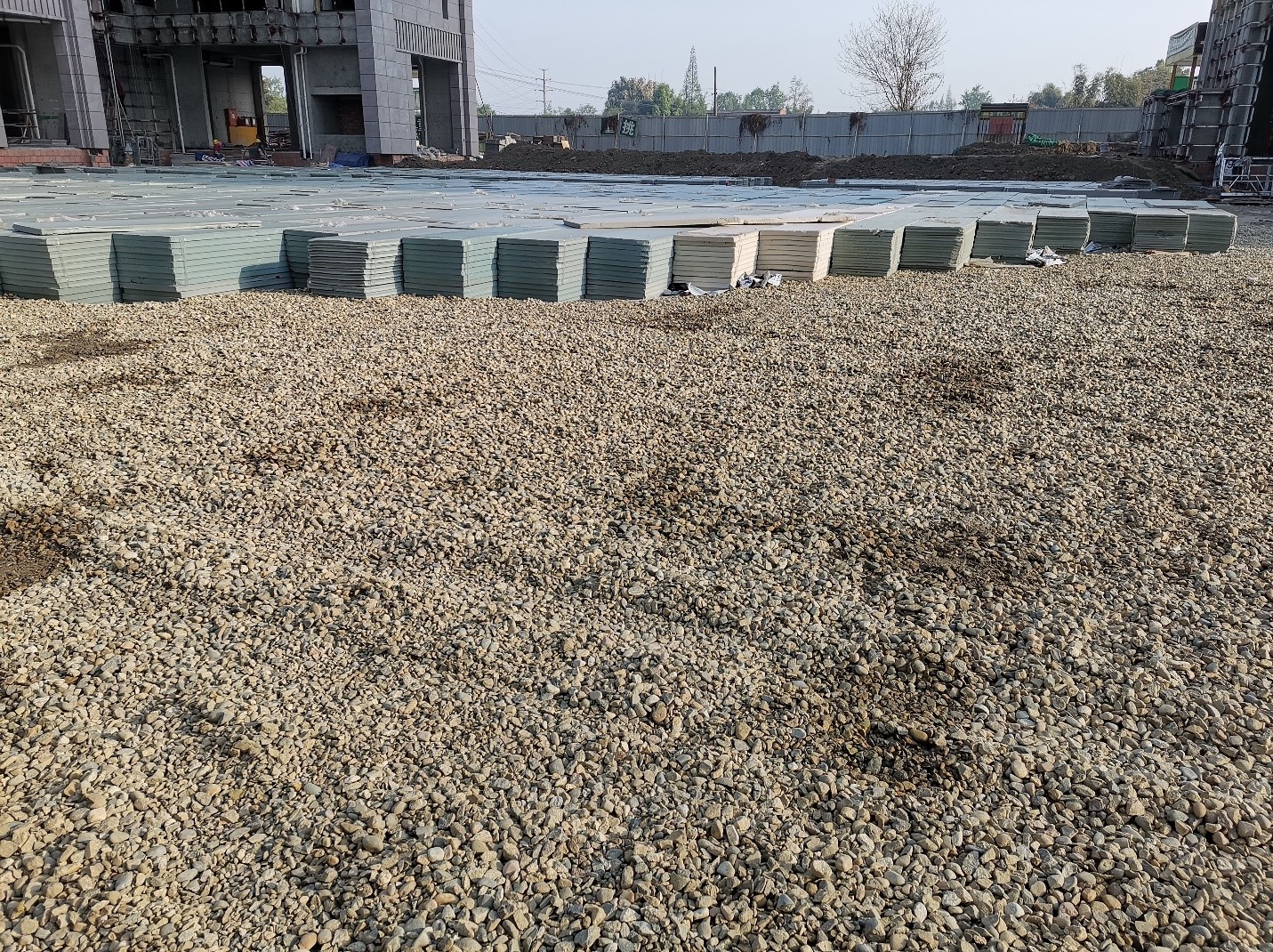

附屬濾水砂夾石回填

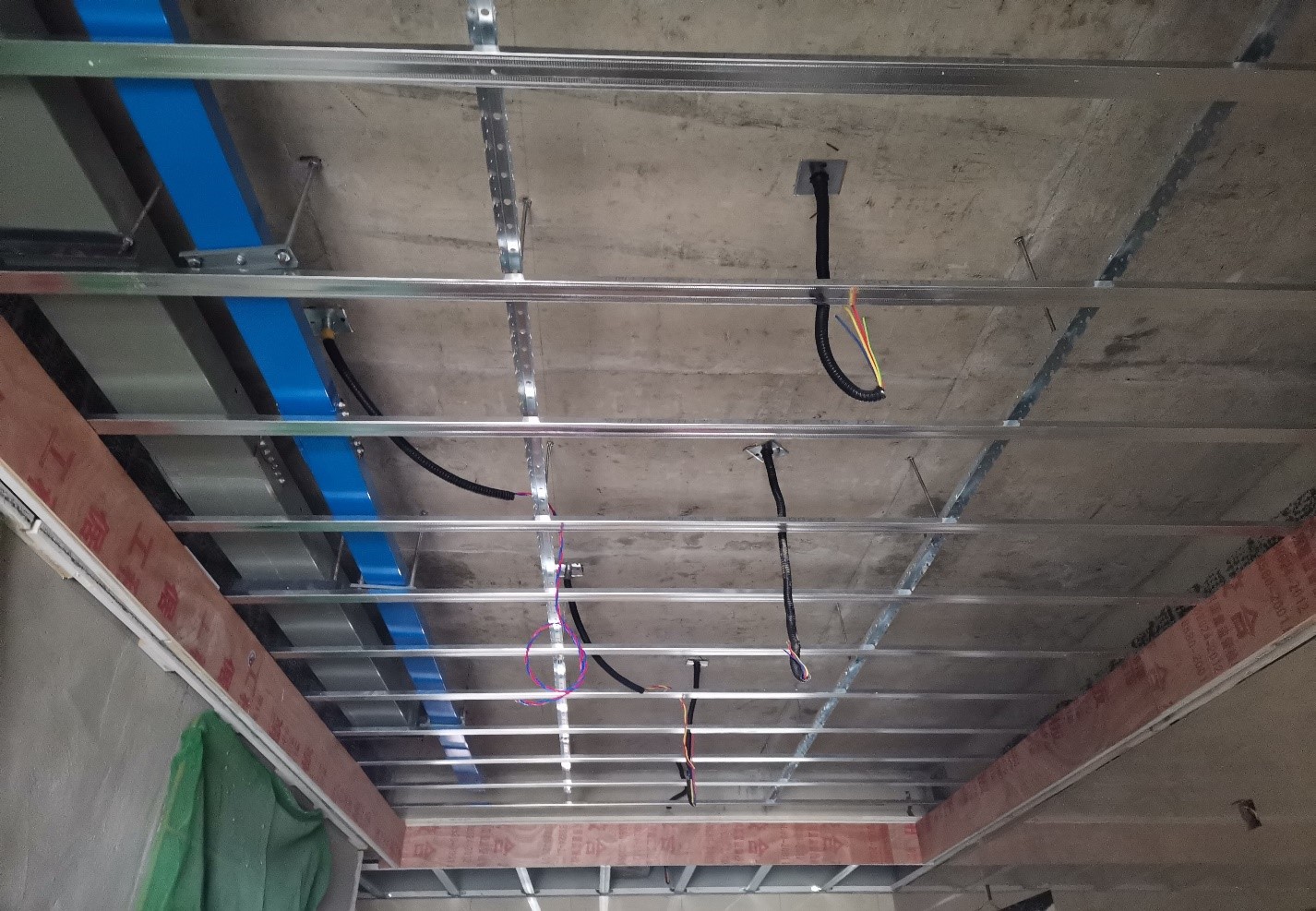

公共區域吊頂龍骨安裝

項目外觀形象進度


友情鏈接: 四川省機關事務管理局 四川省教育廳 四川省國資裝備中心 四川省政府采購網 新都區不動產登記網上辦事大廳

辦公地址:西南石油大學成都校區后勤樓4樓
辦公郵箱:gzc-swpu@swpu.edu.cn

威尼斯人娱乐城图| 博彩通| 赤壁百家乐娱乐城| 永丰县| 肯博百家乐官网的玩法技巧和规则 | 万龙百家乐的玩法技巧和规则| 百家乐官网投注组合| 百家乐官网赌术大揭秘| 澳门百家乐奥秘| 百家乐官网作弊视频| 兰桂坊百家乐的玩法技巧和规则| 百家乐官网走势图| bet365手机版| 百家乐娱乐城博彩| 蓝盾百家乐官网平台租用| 全讯网3532888| 电子百家乐官网假在线哪| 皇家金堡娱乐| 休闲百家乐的玩法技巧和规则| 博E百百家乐官网的玩法技巧和规则| 百家乐赌博彩| 百家乐官网程序开户发| 皇冠网店| 大发888官方体育| 百家乐官网筹码币方形| 波音平台| 网上百家乐指| 百家乐美女视频聊天| 百家乐官网单注打法| 沙雅县| 德州扑克官方下载| 网址百家乐的玩法技巧和规则| 爱拼百家乐官网的玩法技巧和规则| 大发888官方df888gfxzylc8| 百家乐发牌靴发牌盒| 百家乐官网娱乐官网网| 哈尔滨百家乐官网赌场| 宝马会娱乐城网址| 大发888易付168| 百家乐游戏规范| 百家乐官网路纸计算|
