3月26日下午,夢溪苑項目建設工作例會(第四十八次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
明德博創公司負責人介紹了目前項目進度:室外部分外墻一體板安裝完成80%,大門石材已經完工,正在焊接雨棚龍骨,總平正在鋪設擠塑板和透水板;室內公共區部分3號、4號、5號樓正在安裝電梯,全部樓棟陽臺欄桿安裝完成,入戶門部分已到場通過驗收。項目總體施工可控,按計劃進行施工。
彭尚源強調,開發商要統籌好收尾階段施工安排,重安全、盯質量、抓進度。特別是項目施工中影響項目整體觀感的總平、外墻及內部安裝工作既要精益求精,又要保證質量。
樓棟號 |
本周形象進度 |
1#樓 |
商鋪雨棚主龍骨焊接完成50%;商鋪和主樓西側、北側幕墻墻面安裝石材板90%;主樓南側和西側主、副龍骨補焊完成100%,等待石材安裝;2-26層外窗打密封膠完成50%%;主樓北側和東側外墻一體板安裝墻面板完成90%;室內頂板第二遍膩子完成50%;電梯井道防護拆除完成。弱電2-9層戶內穿線完成。 |
2#樓 |
2-26層外窗打密封膠完成50%;商鋪雨棚主龍骨焊接完成50%;主樓西側、北側幕墻墻面石材板安裝完成50%;主樓南側和西側墻面主副龍骨焊接完成100%,等待石材安裝;主樓北側和西側外墻一體板安裝墻面板完成30%;室內頂板第二遍膩子完成50%;電梯井道防護拆除完成。6、公區裝修單位往樓層轉運裝修材料。水電完成商鋪穿線(照明、應急照明、疏散指示)60%。弱電2-9層戶內穿線完成。 |
3#樓 |
2-22層外窗打密封膠完成50%;主樓北側和東側外墻一體板安裝墻面板完成80%;主樓北側和東側幕墻墻面安裝石材板完成80%;主樓南側和西側墻面安裝石材板完成60%。1-22層生活陽臺欄桿安裝完成80%。電梯井道防護拆除完成,室內電梯開始安裝。公區防火門安裝完成30%。公區裝修進場開始進行公區墻面貼磚。消防公區及井道橋架內穿線完成2-20層;樓頂風機安裝完成。水電公區穿線(照明、應急照明、疏散指示)2-17層;所有衛生間排水管清潔完成。弱電排堵完成,2-9層戶內穿線完成。 |
4#樓 |
2-22層外窗打密封膠完成50%;主樓北側和西側外墻一體板安裝墻面板完成80%;主樓南側和東側幕墻墻面安裝石材板60%。1-22層陽臺欄桿安裝完成90%;樓梯間靠墻護手安裝完成50%。電梯井道防護拆除完成,室內電梯開始安裝。公區防火門開始進場安裝。公區裝修進場開始進行公區墻面貼磚。消防公區及井道橋架內穿線完成2-13層;樓頂風機安裝完成。弱電2-9層戶內穿線完成。 |
5#樓 |
2-26層外窗打密封膠完成50%;1-26層陽臺欄桿安裝完成90%;樓梯間靠墻護手安裝完成50%。主樓南側和東側幕墻墻面安裝石材板80%;主樓北側和西側外墻一體板安裝墻面板完成80%。電梯井道防護拆除完成,室內電梯開始安裝。公區防火門開始進場安裝。公區裝修單位往樓層轉運裝修材料。消防樓頂風機安裝完成。弱電2-9層戶內穿線完成。
|
6#樓 |
2-26層外窗打密封膠完成50%;主樓北側和西側外墻一體板板縫打膠完成90%;主樓南側和東側外墻一體板安裝墻面板完成50%;樓梯間靠墻護手安裝完成30%; 幕墻主、副龍骨焊接完成,等待石材安裝;室內頂板第二遍膩子完成50%。弱電2-9層戶內穿線完成。水電地下室出戶排水管安裝。 |
7#樓 |
2-26層外窗打密封膠完成50%;主樓北側和西側外墻一體板板縫打膠完成50%;主樓南側和東側外墻一體板安裝墻面板完成50%;幕墻主、副龍骨焊接完成,主樓東側幕墻墻面石材安裝完成90%,主樓南側和西側幕墻主龍骨及副龍骨安裝完成50%。室內頂板第二遍膩子完成50%。欄桿接地焊接完成;衛生間給水完成2-11層;地下室出戶排水管安裝。 |
8#樓 |
2-26層外窗打密封膠完成50%;主樓南側和西側外墻一體板安裝墻面板完成60%;室內頂板第二遍膩子完成50%;幕墻主、副龍骨焊接完成,等待石材安裝;弱電2-26層戶內穿線完成。 |
9#樓 |
2-26層外窗打密封膠完成50%%;商鋪雨棚主龍骨焊接完成30%商鋪幕墻石材安裝100%;主樓北側和西側幕墻主、副龍骨補焊完成100%,等待石材安裝。主樓北側和東側外墻一體板安裝墻面板完成50%。室內頂板第二遍膩子完成50%;電梯井道防護拆除完成。弱電完成室內穿線2-9層。 |
10#樓 |
商鋪南側幕墻石材安裝完成100%;主樓北側墻面副龍骨焊接完成100%;等待石材安裝;主樓北側和東側外墻一體板安裝墻面板完成50%;2-26層外窗打密封膠完成50%%;室內頂板第二遍膩子完成50%;電梯井道防護拆除完成。弱電完成室內穿線2-9層。水電欄桿接地焊接15-21層;公共區域窗戶接地焊接。 |

附屬工程設置砂石濾水層

門房幕墻完成形象

陽臺外窗窗框安裝

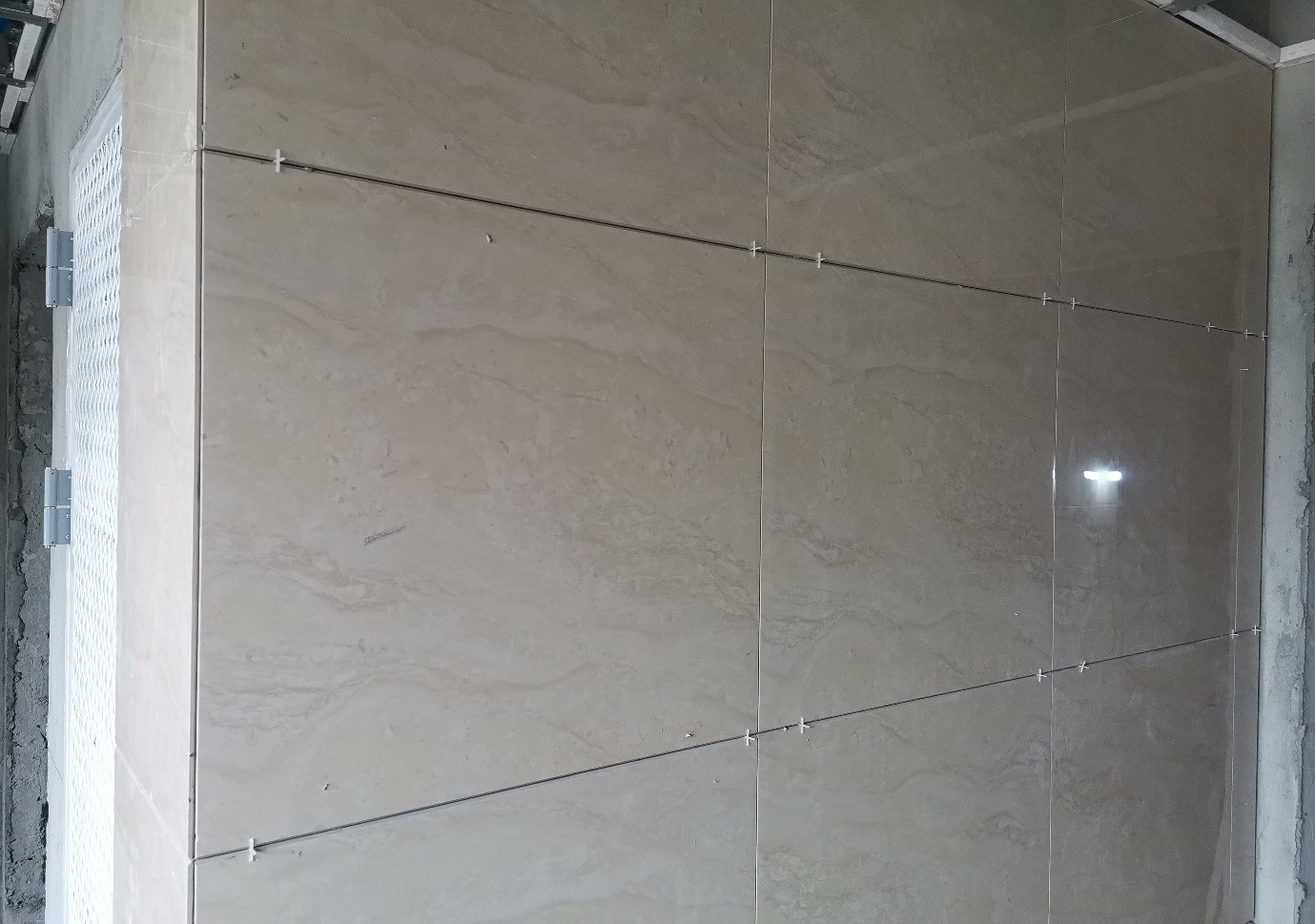

公共區域墻面磚粘貼

項目外觀形象進度
