3月12日上午,夢溪苑項目建設工作例會(第四十七次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
明德博創公司負責人介紹了項目施工進度:現階段室外正進行外墻一體板及石材安裝工作,預計4月底全部完成;總平部分正在填土,室內公裝部分瓷磚已陸續到場施工,欄桿及玻璃安裝也同步進行,地下室管線已全部安裝完成。
彭尚源強調,中衡安信公司和工作小組相關負責人要嚴格把關入場材料質量,按規定做好驗收工作。施工方要始終將安全和質量擺在工作的首位,全力以赴,力爭早日交房。
樓棟號 |
本周形象進度 |
1#樓 (銷售3#樓) |
2-22層外窗安裝完成95%(含防火窗);主樓南側和西側外墻一體板安裝墻面板板縫打膠完成100%;主樓北側和東側外墻一體板安裝墻面板完成60%;主樓北側和東側幕墻墻面安裝石材板完成60%;主樓南側和西側墻面安裝石材板完成50%。弱電線管排堵完成;2-10層排水管清潔;電井橋架與公區橋架駁接完成。 |
2#樓 (銷售4#樓) |
2-22層外窗安裝完成95%(含防火窗);主樓南側和東側外墻一體板安裝墻面板板縫打膠完成100%;主樓北側和西側外墻一體板安裝墻面板完成60%;主樓北側和西側幕墻墻面安裝石材板100%;主樓南側和東側幕墻墻面安裝石材板60%。電井橋架與公區橋架駁接完成。 |
3#樓 (銷售5#樓) |
2-22層外窗安裝完成95%(含防火窗) ;1-26層陽臺欄桿安裝完成70%;主樓北側和西側幕墻墻面安裝石材板100%;主樓南側和東側幕墻墻面安裝石材板100%;主樓南側和東側外墻一體板安裝墻面板完成100%;主樓北側和西側外墻一體板安裝墻面板完成60%。電井橋架與公區橋架駁接完成;欄桿接地完成。 |
4#樓 (銷售6#樓) |
室內樓梯踏步完成100%;主樓北側和西側外墻一體板安裝墻面板完成90%;2-26層陽臺欄桿全部安裝完成;幕墻主、副龍骨焊接完成,等待石材安裝。 |
5#樓 (銷售7#樓) |
室內樓梯踏步完成100%;主樓北側和西側外墻一體板安裝墻面板完成100%;幕墻主、副龍骨焊接完成,主樓東側幕墻墻面石材安裝完成30%。 |
6#樓 (銷售8#樓) |
室內樓梯踏步完成100%;主樓北側和東側外墻一體板安裝墻面板完成100%;6-26層陽臺欄桿安裝完成100%;幕墻主、副龍骨焊接完成,等待石材安裝。 |
7#樓 (銷售2#樓) |
商鋪墻面石材安裝及膠縫完成100%;主樓西側、北側幕墻墻面石材板安裝完成30%;主樓南側和西側墻面主副龍骨焊接完成100%,等待石材安裝;主樓南側和東側外墻一體板安裝墻面板完成100%;外窗安裝完成90%。欄桿接地完成11-22層。 |
8#樓 (銷售1#樓) |
商鋪和主樓西側、北側幕墻墻面安裝石材板90%;主樓南側和西側主、副龍骨補焊完成100%,等待石材安裝;6-26層陽臺欄桿安裝完成90%;主樓北側和東側外墻一體板安裝墻面板完成70%;6-26層外窗窗框安裝完成90%。7#、8#之間的二層商鋪樓屋面防雷制作及安裝完成。 |
9#樓 (銷售10#樓) |
商鋪南側幕墻石材安裝完成80%;主樓北側墻面副龍骨焊接完成100%;主樓南側和西側外墻一體板安裝墻面板完成100%;2-5層陽臺欄桿全部安裝完成80%;6-26層外窗窗框安裝完成90%。欄桿接地完成22-26樓;商鋪排水完成、電氣配管完成。 |
10#樓 (銷售9#樓) |
6-26層陽臺欄桿安裝完成100%;商鋪幕墻石材安裝100%;主樓北側和西側幕墻主、副龍骨補焊完成100%,等待石材安裝。主樓南側和西側外墻一體板安裝墻面板完成100%。商鋪排水完成。 |

幕墻龍骨安裝

外幕墻石材安裝效果

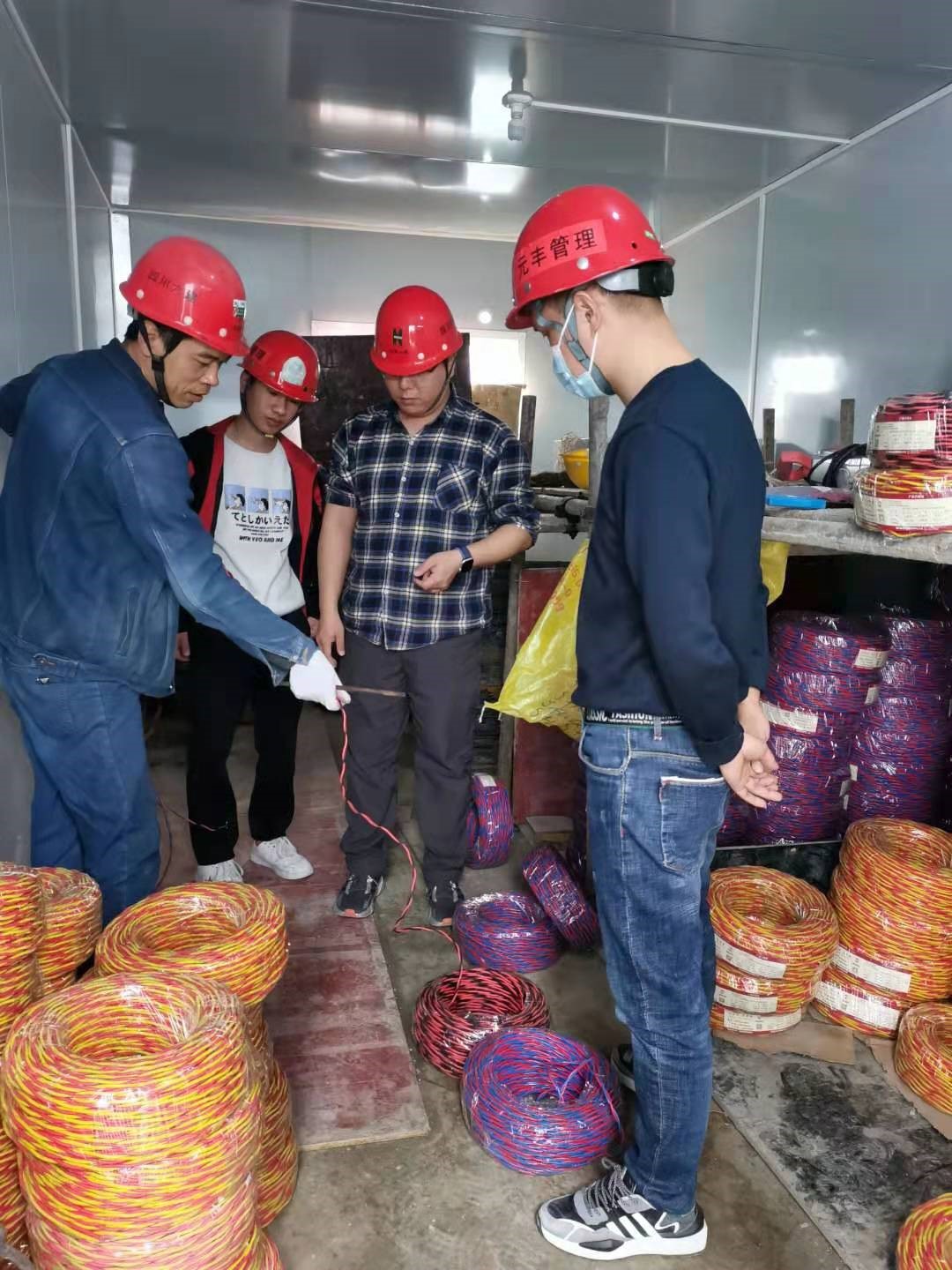

對進場的電線電纜進行檢查驗收、見證取樣復檢

附屬工程排、濾水設施安裝

項目形象進度
