12月25日上午,夢溪苑項目建設工作例會(第四十四次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處副處長袁成主持。
明德博創公司負責人介紹了項目施工進度:截止12月25日,室內地坪、樓梯梯步基本完成,室內頂棚刷二道膩子,3、4、5號樓窗框及欄桿安裝完成80%;室外一體板至吊籃部分下月初做完,石材幕墻龍骨已完成80%;地下室負1層地坪全部做完,負2層地坪正在施工。
樓棟號 |
本周形象進度 |
1#樓 |
商鋪和主樓西側、北側幕墻墻面安裝石材板300㎡(合計安裝完成600㎡);主樓南側和西側副龍骨安裝完成;補焊完成50%;內墻墻面第一遍膩子全部完成;外墻一體板安裝墻面板完成1000㎡(合計約1500㎡)(主樓北側和東側)。室內13-26層衛生間給水管網完成。消防豎井端子箱安裝50%。 |
2#樓 |
商鋪和主樓西側、北側幕墻墻面安裝石材板200㎡(合計安裝完成500㎡);主樓南側和西側副龍骨安裝完成;補焊完成50%;外墻一體板安裝墻面板完成800㎡(合計約1850㎡)(主樓南側和東側);陽臺欄桿全部安裝完成。室內排水支管21-22層安裝完成;塔樓衛生間給水完成16-26層。消防豎井端子箱安裝完成。 |
3#樓 |
外窗安裝完成80%;外墻一體板安裝墻面板完成500㎡(合計約2800㎡)(主樓南側和西側); 主樓北側和東側幕墻墻面安裝石材板300㎡;主樓南側和西側副龍骨安裝完成。完成2-22層排水管口封堵。架空層自重力排水下到地下室負一層。 |
4#樓 |
外窗安裝完成80%;外墻一體板安裝墻面板完成800㎡(合計約3100㎡)(主樓南側和東側); 主樓北側和西側幕墻墻面安裝石材板300㎡;主樓南側和東側副龍骨安裝完成。架空層自重力排水下到地下室負一層。 |
5#樓 |
樓梯梯步全部完成;外窗安裝完成80% ;陽臺欄桿安裝完成6層(合計安裝完成16層); 主樓北側和西側幕墻墻面安裝石材板200㎡(合計安裝完成500㎡);主樓南側和東側副龍骨全部安裝完成;補焊完成50%;外墻一體板安裝墻面板完成500㎡(合計約1850㎡)(主樓南側和東側)。室內排水支管21-26層安裝完成;塔樓衛生間給水支管完成18-26層。豎井消防端子箱安裝完成。 |
6#樓 |
室內墻面第一遍膩子全部完成;外墻一體板安裝墻面板完成500㎡(合計約500㎡)(主樓北側和西側);室內地坪15-19層完成;陽臺欄桿安裝完成6層(合計安裝完成16層); 主樓南側和東側幕墻副龍骨安裝完成100%;補焊完成50%。架空層自重力排水下到地下室負一層;塔樓3層衛生間支管完成。 |
7#樓 |
外墻一體板安裝墻面板完成500㎡(合計約500㎡)(主樓北側和西側);室內墻面第一遍膩子全部完成;陽臺欄桿安裝完成4層(合計安裝完成22層);主樓南側和東側幕墻副龍骨安裝完成100%;補焊完成50%。架空層排水管安裝完成;公區橋架安裝完成。消火栓立管安裝完成14-26層。 |
8#樓 |
外墻一體板墻面放線、裁板下料;室內頂板第一遍膩子全部完成;陽臺欄桿安裝完成7層(合計安裝完成7層);幕墻主龍骨安裝完成100%;副龍骨安裝完成50%(主樓南側和東側)。架空層排水管安裝完成;公區橋架安裝完成13-26層。公區消火栓支管安裝完成3-26層。 |
9#樓 |
室內樓梯踏步完成100%;商鋪南側幕墻石材安裝完成200㎡;主樓北側和西側幕墻副龍骨完成100%;補焊完成100%。外墻一體板安裝墻面板完成1000㎡(合計約1000㎡)(主樓南側和西側)。塔樓3層室內衛生間排水支管完成。公區消火栓支管14-26層。 |
10#樓 |
室內樓梯踏步完成50%;商鋪南側幕墻安裝完成200㎡;主樓北側墻面主龍骨完成100%; 外墻一體板安裝墻面板完成800㎡(合計約1900㎡)(主樓南側和西側)。塔樓室內衛生間排水支管完成。公區消火栓支管安裝完成。 |

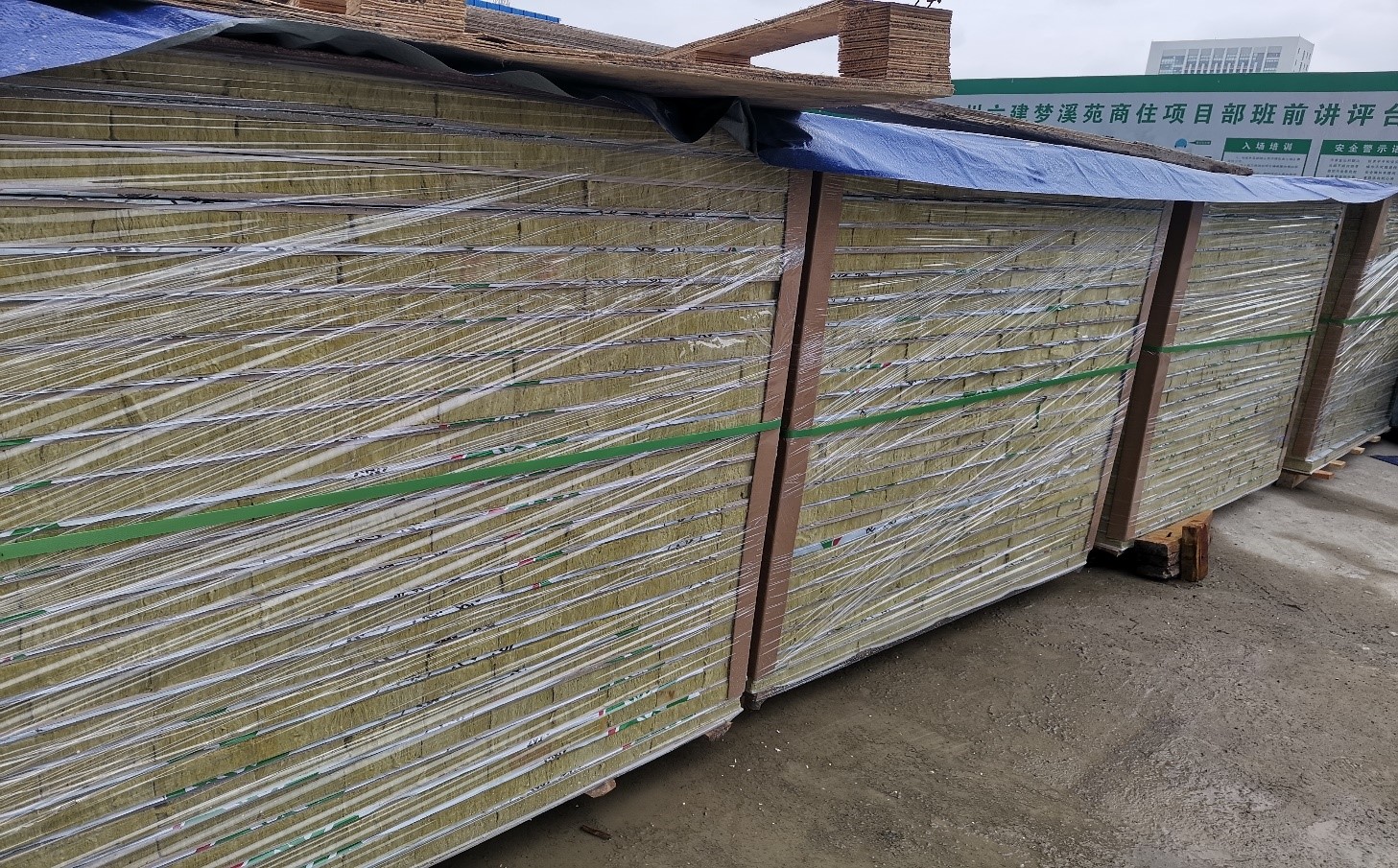

裝飾保溫一體板材料進場

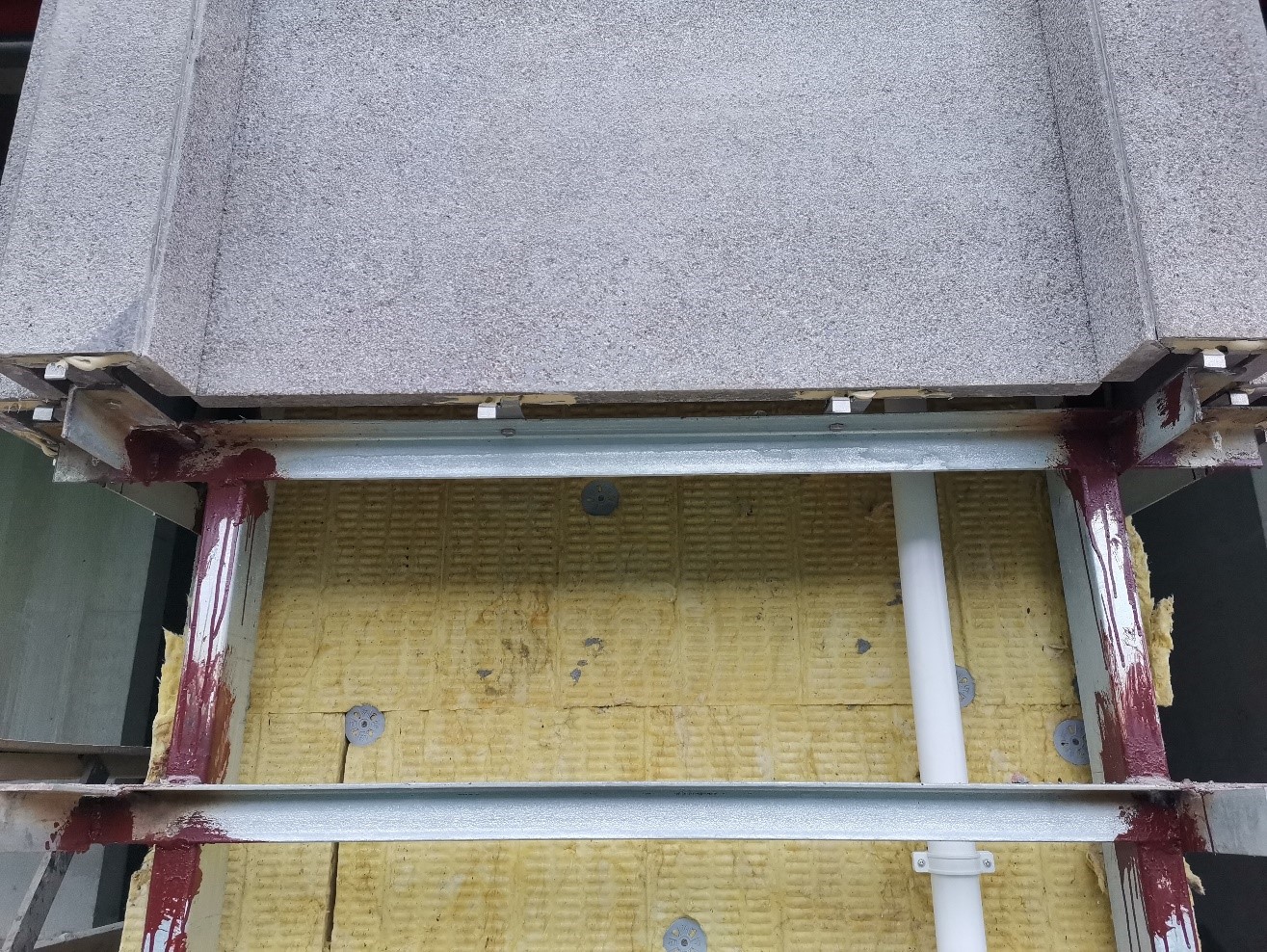

裝飾保溫一體板外墻施工

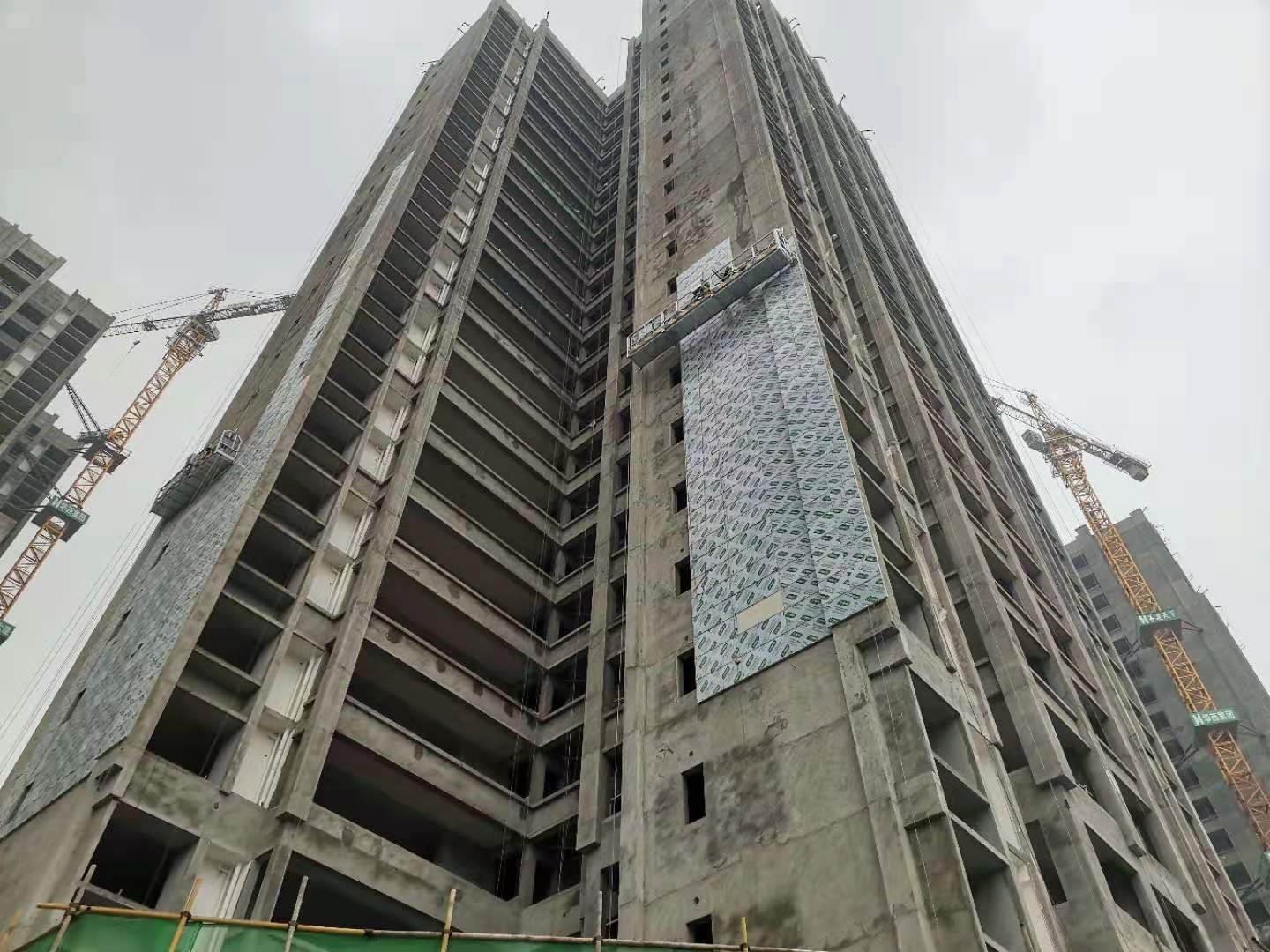

幕墻干掛石材安裝

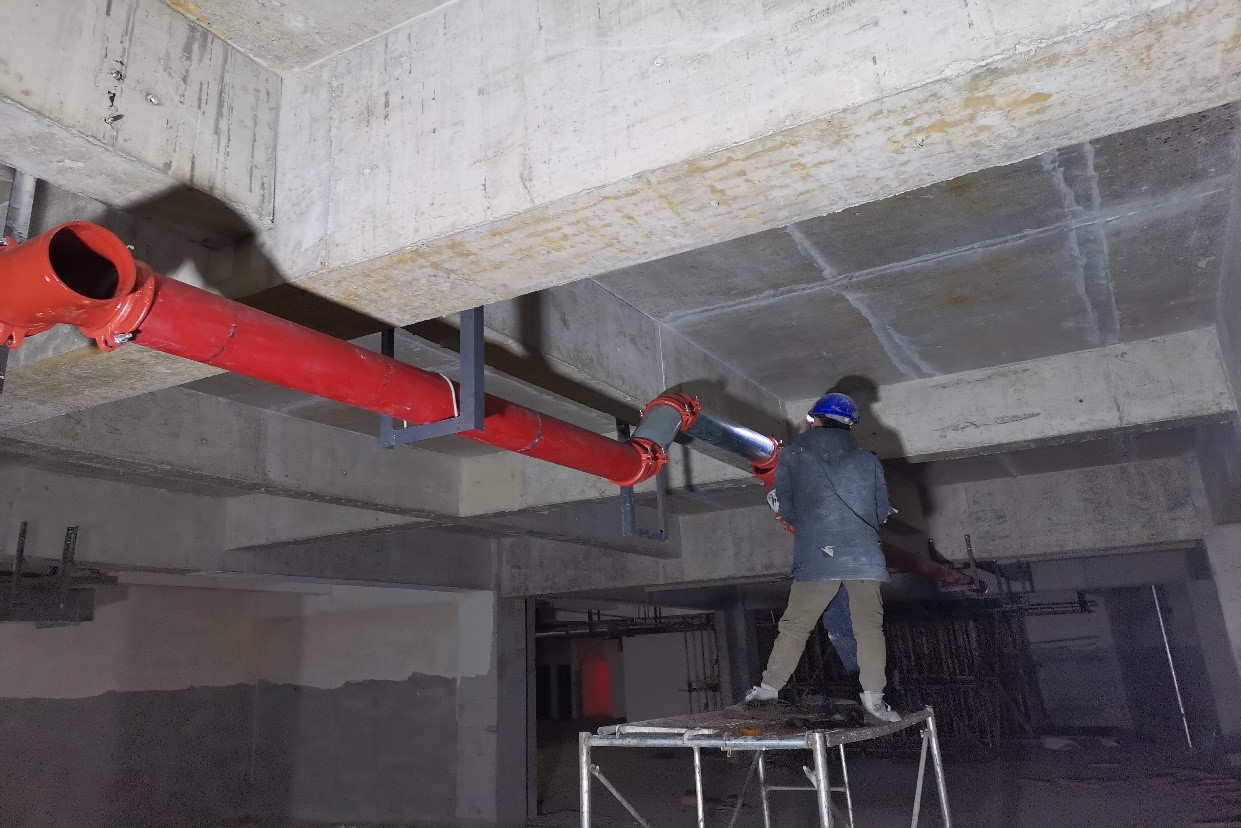

地下室消防主管施工中

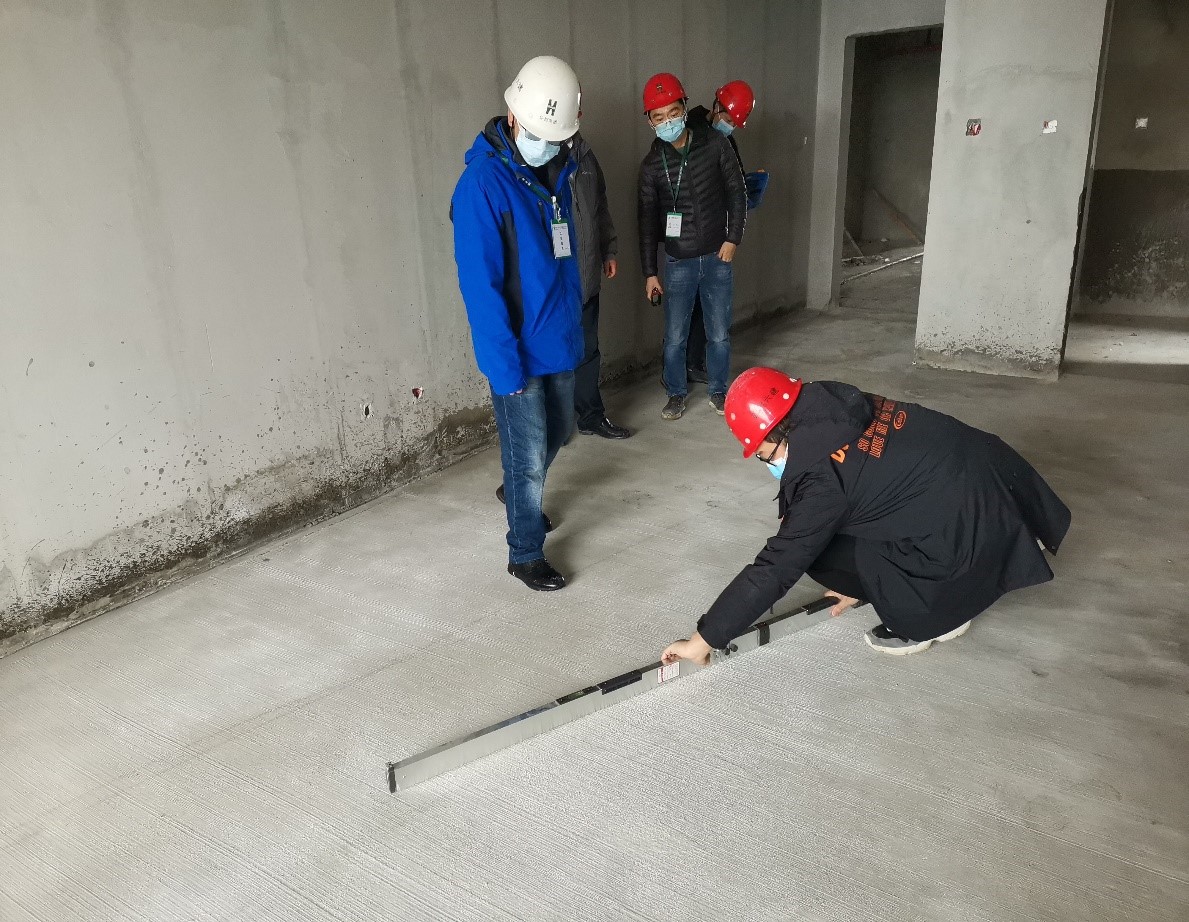

華西六建督察組對現場施工質量進行抽查

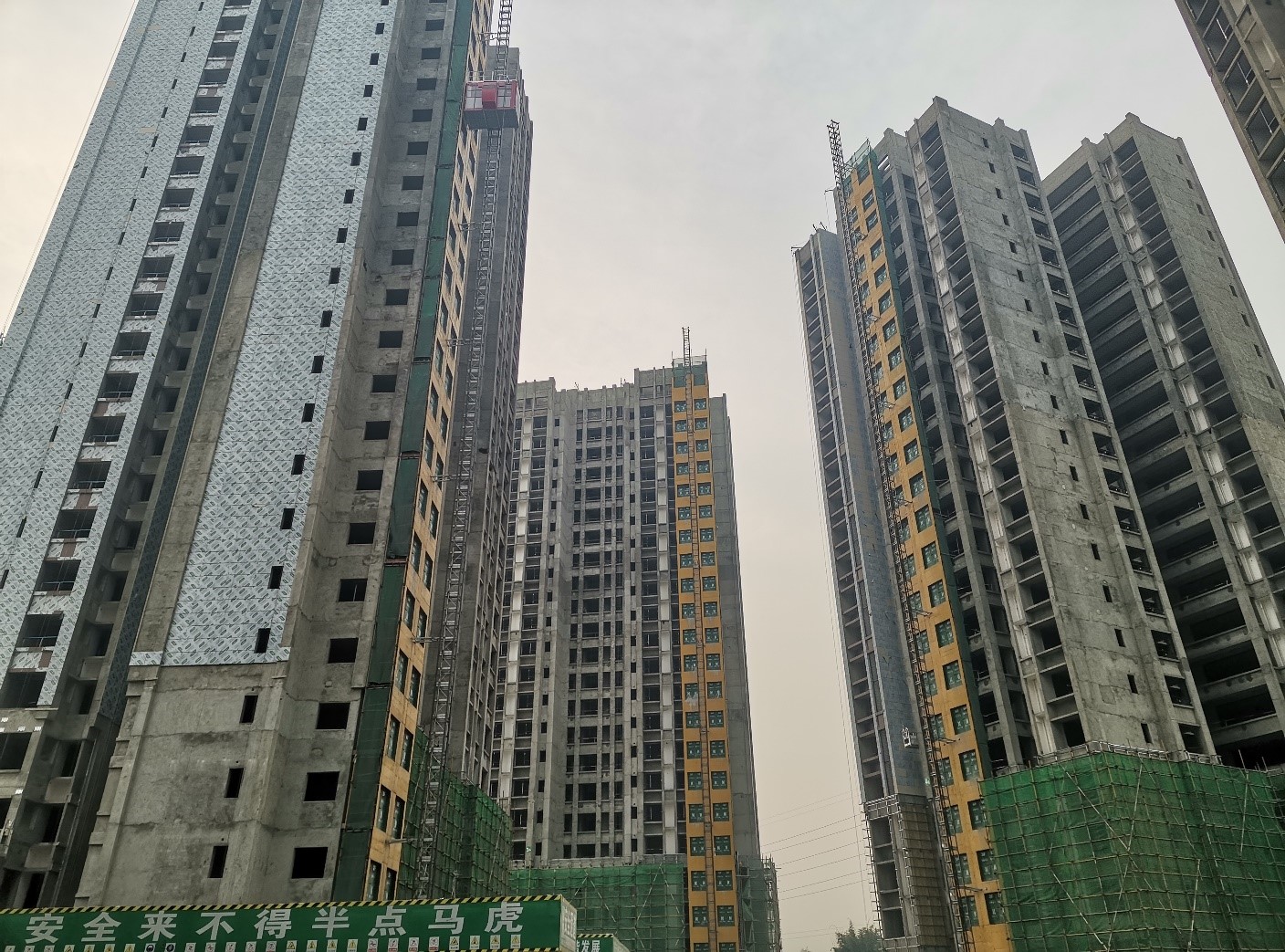

項目形象進度
