12月18日上午,夢溪苑項目建設工作例會(第四十三次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
明德博創公司負責人介紹了項目施工進度:室內部分地坪施工已進入收尾階段,正在進行給排水、橋架及外窗的安裝工作。室外部分裝飾一體板及保溫一體板、石材板進場通過驗收,正在進行安裝。公共區域裝修材料及電梯預計下月到場施工。項目整體施工按計劃進行。
彭尚源強調,明德博創公司要加強施工組織管理,嚴格按照合同約定交房日期安排施工計劃,確保項目進度。
樓棟號 |
本周形象進度 |

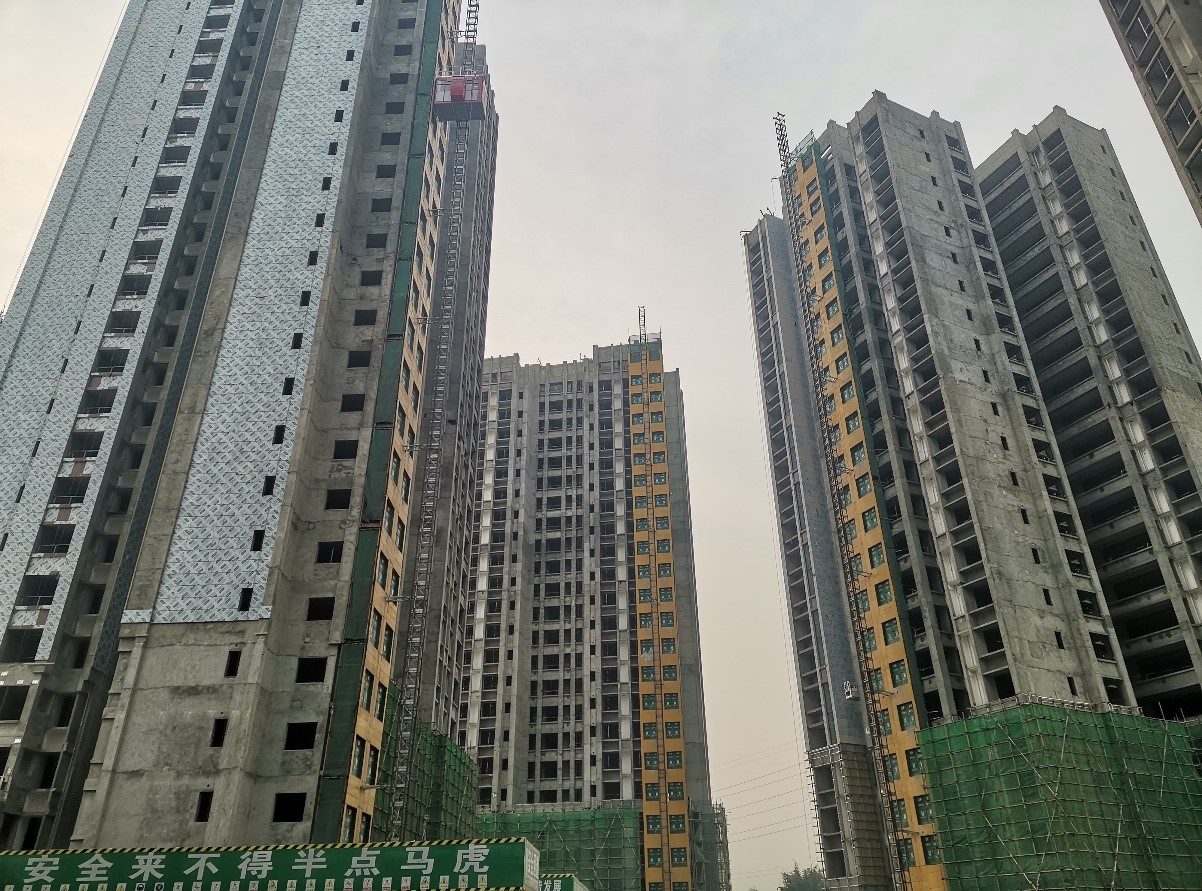

1#樓 |
商鋪和主樓西側、北側幕墻墻面安裝石材板400㎡;主樓南側和西側主龍骨安裝完成;副龍骨安裝完成50%;內墻墻面第一遍膩子全部完成;室內地坪全部完成;樓梯踏步全部完成;外墻一體板安裝墻面板完成500㎡(合計約500㎡)(主樓北側和東側)。室內2-12層衛生間給水管網完成。消防豎井橋架安裝完成,端子箱安裝。 |
2#樓 |
商鋪和主樓西側、北側幕墻墻面安裝石材板300㎡;主樓南側和西側主龍骨安裝完成;副龍骨安裝完成50%;外墻一體板安裝墻面板完成1050㎡(合計約700㎡)(主樓南側和東側);陽臺欄桿全部安裝完成。室內排水支管2-20層安裝完成;消防豎井橋架安裝完成,端子箱安裝。 |
3#樓 |
外窗安裝完成50%;外墻一體板安裝墻面板完成850㎡(合計約2300㎡)(主樓南側和西側);主樓北側和東側幕墻墻面安裝石材板200㎡;主樓南側和西側主龍骨安裝完成。豎井消防端子箱安裝完成 |
4#樓 |
外窗安裝完成50%;外墻一體板安裝墻面板完成1050㎡(合計約2300㎡)(主樓南側和東側);主樓北側和西側幕墻墻面安裝石材板200㎡;主樓南側和東側主龍骨安裝完成。豎井消防端子箱安裝完成 |
5#樓 |
樓梯梯步完成20%;室內地坪全部完成;外窗安裝完成30% ;陽臺欄桿安裝完成6層(合計安裝完成10層);主樓北側和西側幕墻墻面安裝石材板300㎡;主樓南側和東側主龍骨安裝完成;副龍骨安裝完成50%;室內排水支管2-20層安裝完成;豎井消防端子箱安裝完成50%。 |
6#樓 |
墻面第一遍膩子全部完成;外墻一體板墻面放線、裁板下料;室內地坪20-26層完成;陽臺欄桿安裝完成4層(合計安裝完成10層); 幕墻主龍骨安裝完成100%;副龍骨安裝完成50%(主樓南側和東側)。架空層及屋面排水管安裝完成。 |
7#樓 |
外墻一體板墻面放線、裁板下料;室內地坪抓毛全部完成。室內頂板第一遍膩子全部完成;陽臺欄桿安裝完成8層(合計安裝完成18層);幕墻主龍骨安裝完成100%;副龍骨安裝完成50%(主樓南側和東側)。給水地坪管完成14-15層;架空層及屋面排水管安裝完成。消火栓立管安裝完成2-13層。 |
8#樓 |
外墻一體板墻面放線、裁板下料;室內頂板第一遍膩子全部完成;陽臺欄桿安裝完成7層(合計安裝完成7層); 幕墻主龍骨安裝完成100%;副龍骨安裝完成50%(主樓南側和東側)。架空層及屋面排水管安裝完成。消火栓立管安裝完成2-26層。 |
9#樓 |
地坪全部完成;室內頂板第一遍膩子全部完成;商鋪幕墻主龍骨完成100%;副龍骨完成100%(商鋪南側);主樓商鋪幕墻主龍骨完成100%;副龍骨完成100%;補焊完成50%(主樓北側和西側)。外墻一體板墻面放線、裁板下料(主樓南側和西側)。水電一標:橋架支架加工;橋架安裝完成至90%;壓力排水管道閥門安裝完成60%。消防一標:地下室風管安裝完成80%、消火栓主管完成90%、噴淋管道安裝完成75%,消防弱電橋架開始安裝。水電二標:人防給水安裝完成至30%。 |
10#樓 |
室內地坪全部完成;商鋪幕墻預埋板安裝完成;主龍骨完成60%(商鋪南側);外墻一體板安裝墻面板完成750㎡(合計約1100㎡)(主樓南側和西側)。架空層及屋面排水管安裝完成。室內衛生間排水完成18-25層。消火栓立管安裝完成13-26層。 |

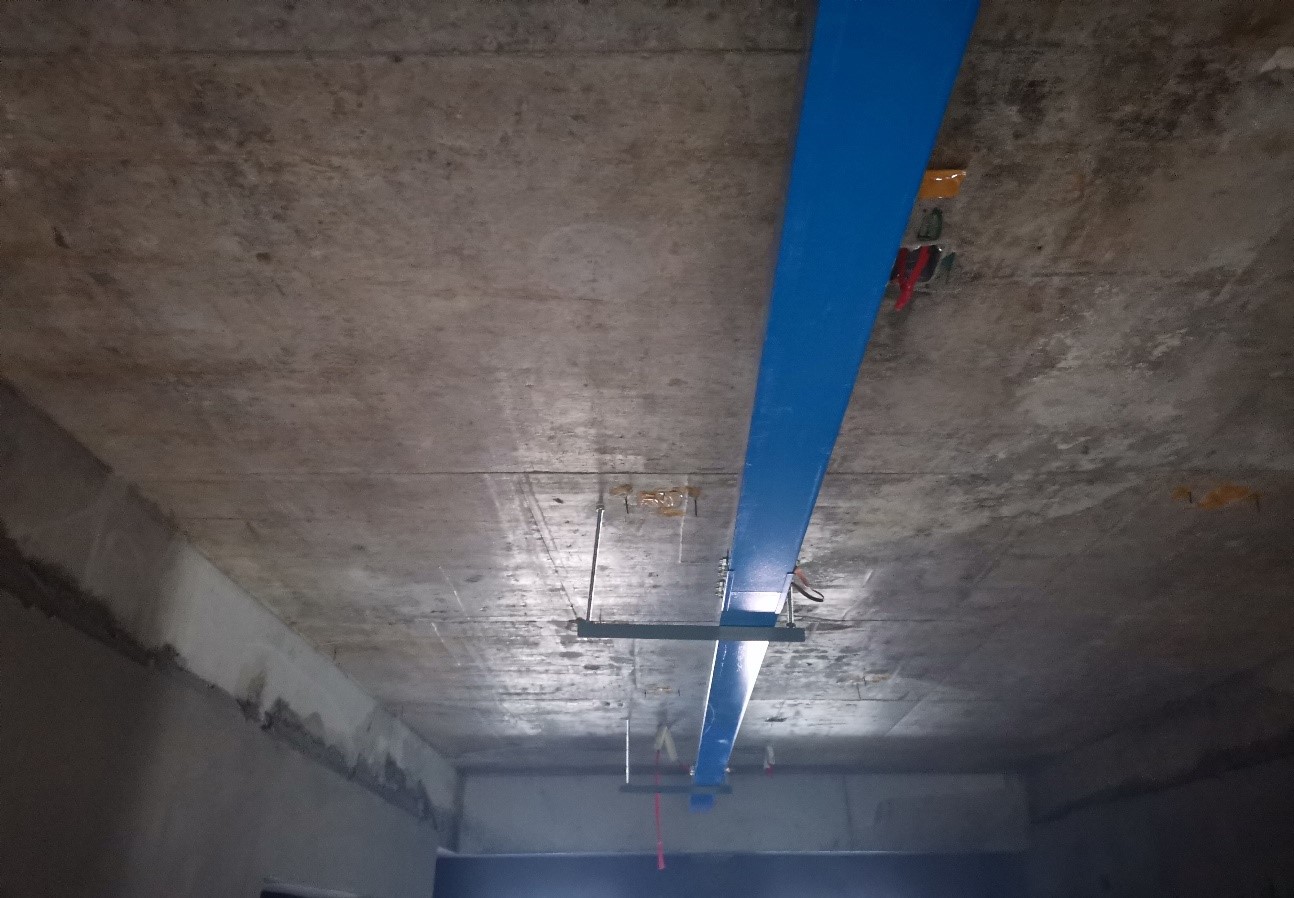

地下室風管安裝

公區線纜橋架安裝

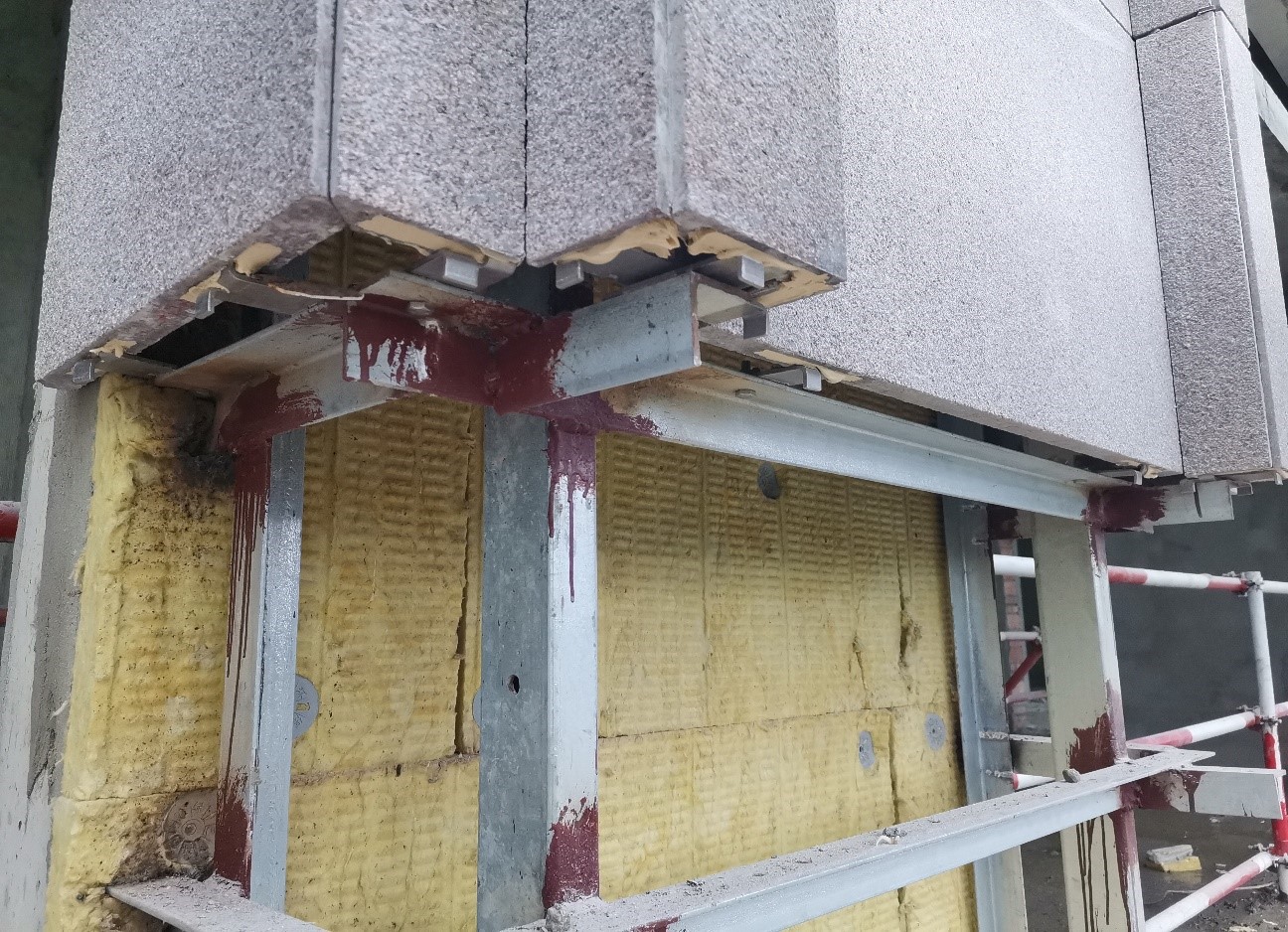

幕墻干掛石材安裝

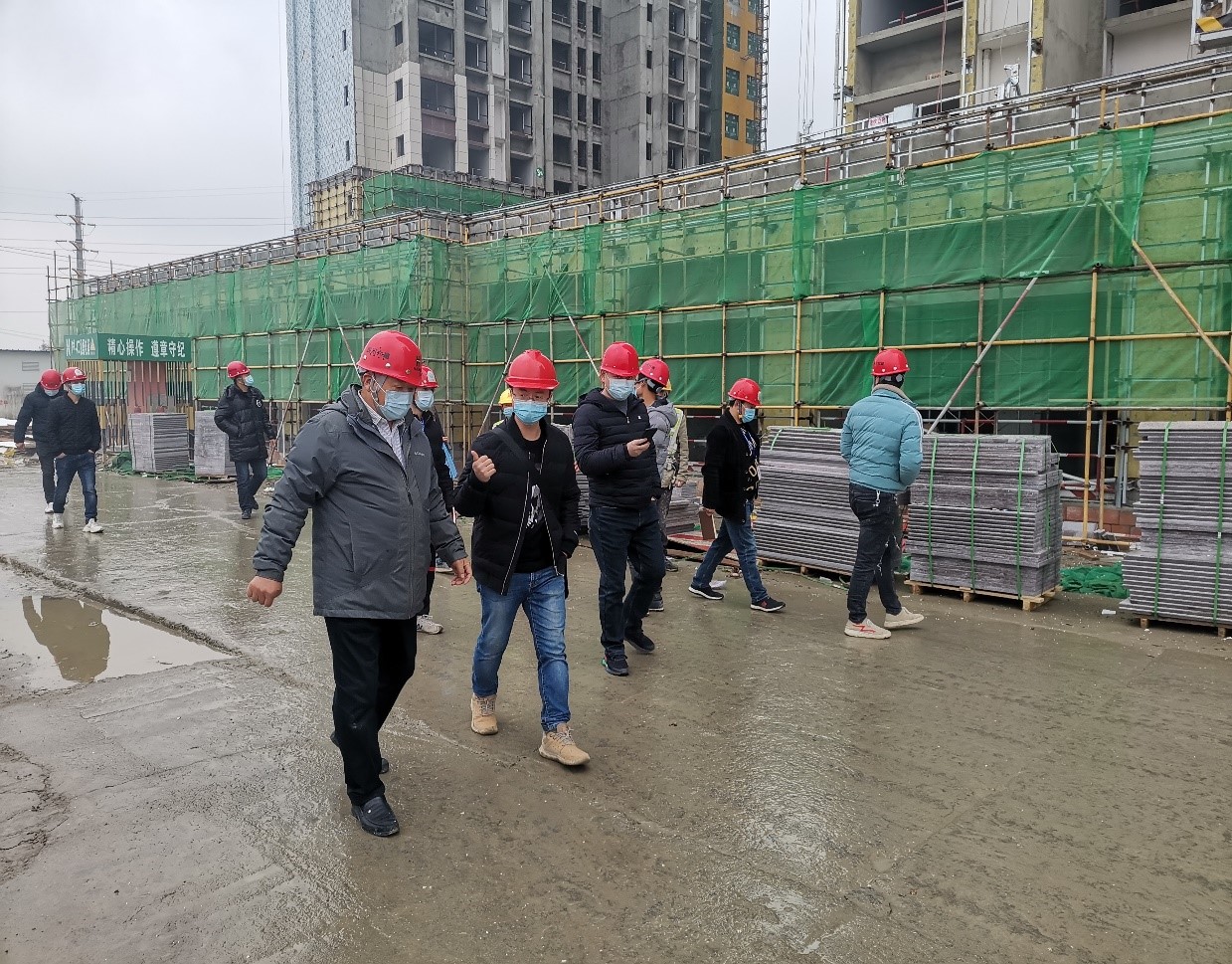

質監站領導對我項目的施工質量進行現場檢查

項目形象進度
