12月11日上午,夢溪苑項目建設工作例會(第四十二次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
明德博創公司負責人介紹了項目施工進度:截止12月11日,室內地坪施工已有8棟全部完成;鋁合金門窗3、4號樓即將安裝完畢;欄桿安裝完成40%;外墻石材、一體板陸續進場,外墻一體板十棟樓全部開展安裝施工。
彭尚源強調,所有入場材料要嚴格按照合同要求標準驗收,保證材料質量,同時要抓緊施工進度,確保項目按期完工;明德博創公司在日常管理中要重視安全工作,特別是疫情期間要嚴格遵守學校疫情防控要求,切實做好防疫及施工安全管理工作。
樓棟號 |
本周形象進度 |
1#樓 |
幕墻主龍骨焊接完成100%;副龍骨焊接完成80%;點焊完成50%(商鋪和主樓西側、北側);內墻墻面第一遍膩子全部完成;室內地坪全部完成;樓梯踏步完成50%;外墻一體板墻面放線、裁板下料、前面板開始安裝。室內欄桿、窗戶接地線制作2-15層完成。消防豎井橋架安裝完成。 |
2#樓 |
幕墻副龍骨焊接完成100%;補焊完成100%(商鋪和主樓西側、北側);主樓主龍骨完成40%; 外墻一體板安裝墻面板完成40%(主樓南側和東側);陽臺欄桿全部安裝完成。室內排水支管21-26層安裝完成;室內欄桿、窗戶接地線開槽、制作完成13-26層;室內衛生間給、排水管網連接完成。消防豎井橋架安裝完成。 |
3#樓 |
外墻一體板安裝墻面板完成50%(主樓南側和西側);幕墻副龍骨焊接完成100%;補焊完成100%(主樓北側和東側)。室內2-22層衛生間給、排水網連接完成;架空層排水安裝完成。消防豎井橋架安裝完成。 |
4#樓 |
外墻一體板安裝墻面板完成50%(主樓南側和東側);幕墻副龍骨焊接完成100%;補焊完成100%(主樓北側和西側)。室內2-22層衛生間給、排水網連接完成;架空層排水安裝完成。消防豎井橋架安裝完成。 |
5#樓 |
幕墻副龍骨焊接完成100%;補焊完成100%(主樓北側和西側);外墻一體板安裝墻面板完成30%(主樓南側和東側)。室內排水支管21-26層安裝完成;架空層排水安裝完成。消防豎井橋架安裝。 |
6#樓 |
外墻一體板用的吊蘭安裝完成;室內地坪14-16層完成;陽臺欄桿完成6層;幕墻預埋板完成100%;主立柱完成50%(主樓南側和東側)。架空層及屋面排水管安裝完成。 |
7#樓 |
外墻一體板用的吊蘭安裝完成;室內地坪抓毛全部完成。室內頂板第一遍膩子全部完成;陽臺欄桿完成6層;幕墻預埋板完成50%;主立柱完成20%(主樓南側和東側)。排水支管完成13-26層;架空層及屋面排水管安裝完成。 |
8#樓 |
外墻一體板用的吊蘭安裝完成;室內頂板第一遍膩子全部完成;室內地坪抓毛全部完成。 幕墻預埋板完成40%(主樓南側和東側)。架空層及屋面排水管安裝完成。 |
9#樓 |
地坪完成23-26層(26層往下施工);室內頂板第一遍膩子全部完成;商鋪幕墻主龍骨完成100%;副龍骨完成100%(商鋪南側);主樓預埋板完成80%(主樓北側和西側)。吊籃安裝完成(南側和西側)。架空層及屋面排水管安裝完成。 |
10#樓 |
室內地坪完成60%;內墻墻面第一遍膩子全部完成;商鋪幕墻預埋板安裝完成;主龍骨完成80%(商鋪南側);外墻一體板安裝墻面板完成50%(主樓南側和西側)。架空層及屋面排水管安裝完成。 |

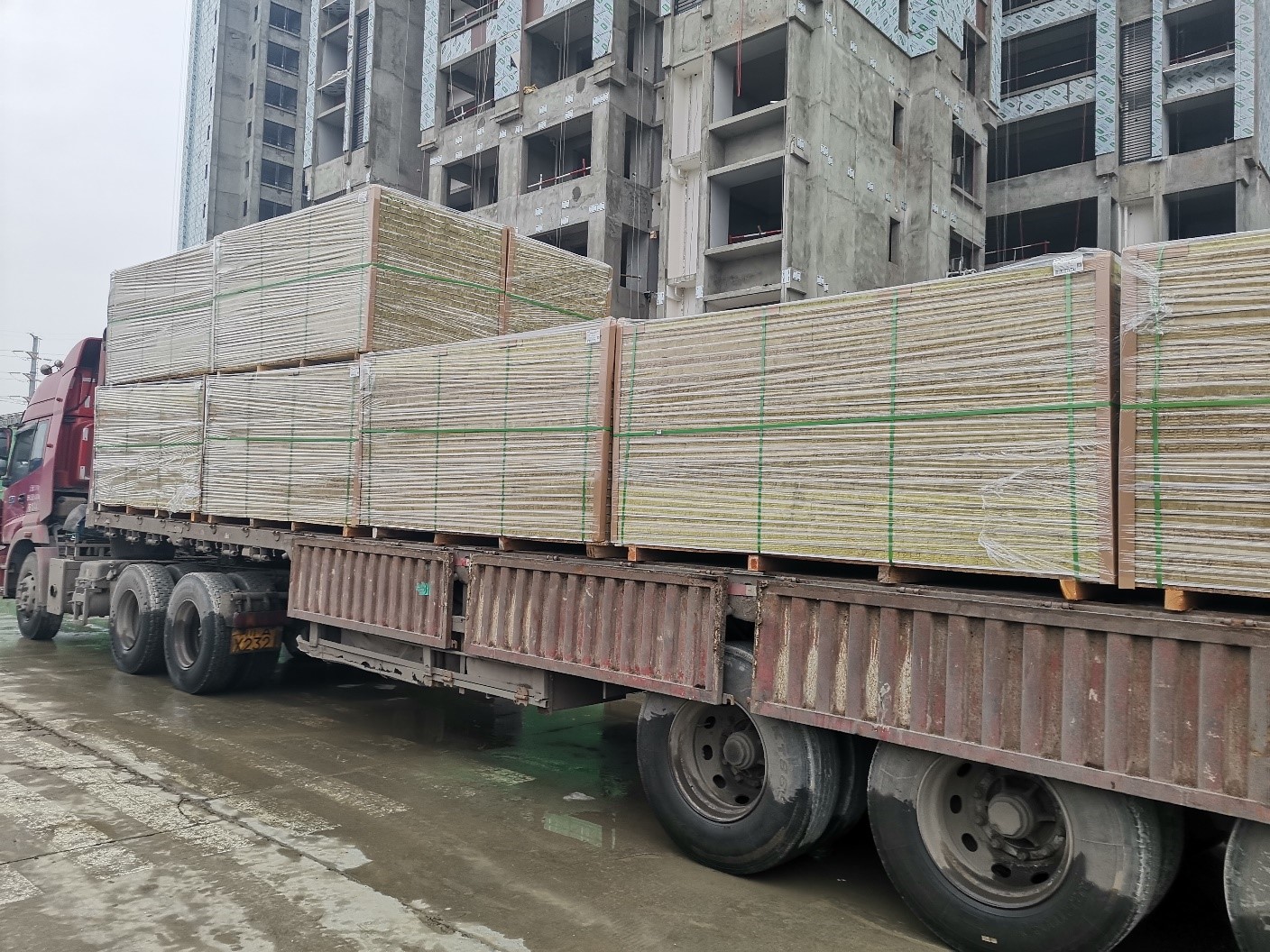

外墻一體板進場

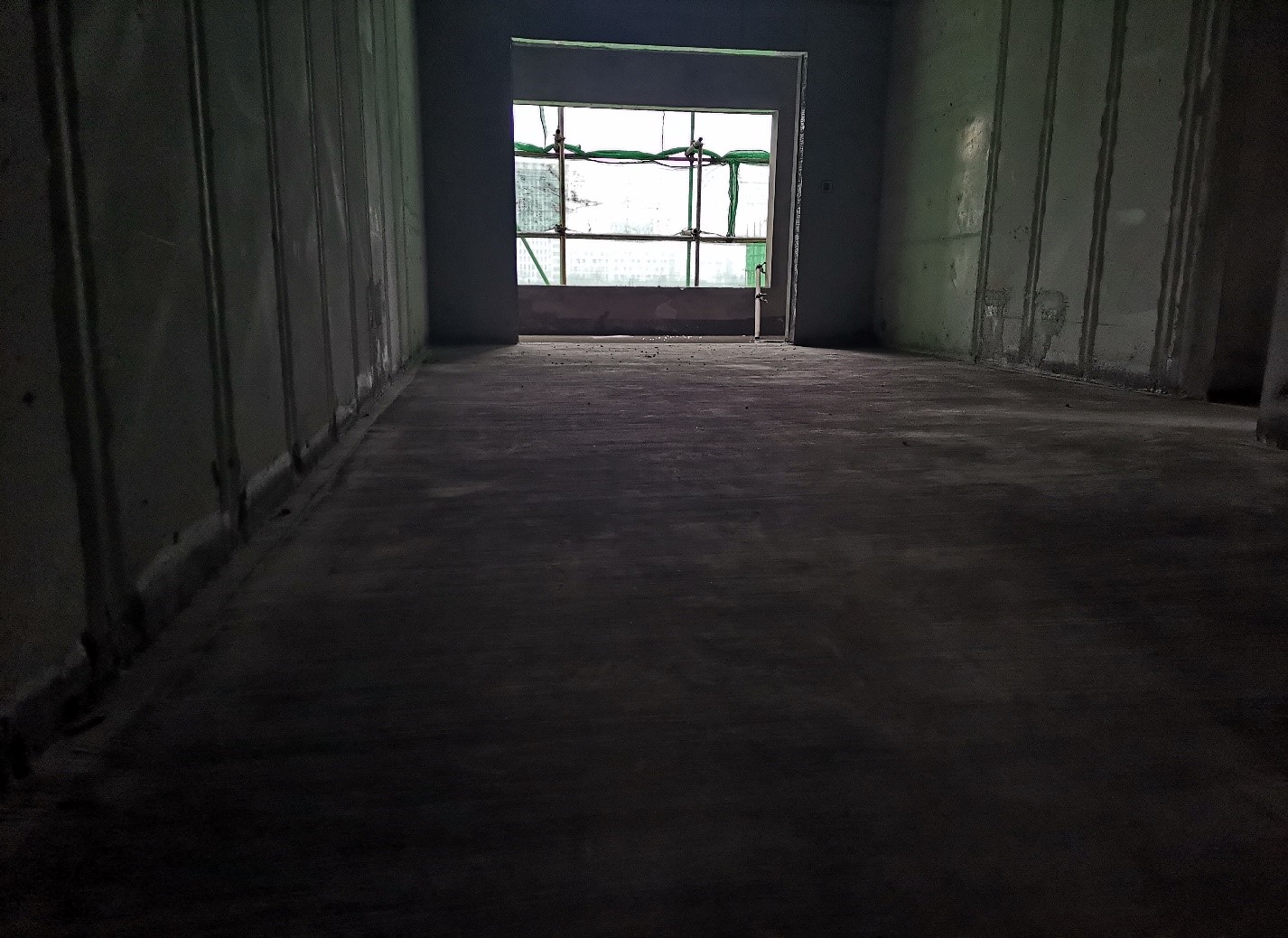

室內地坪施工

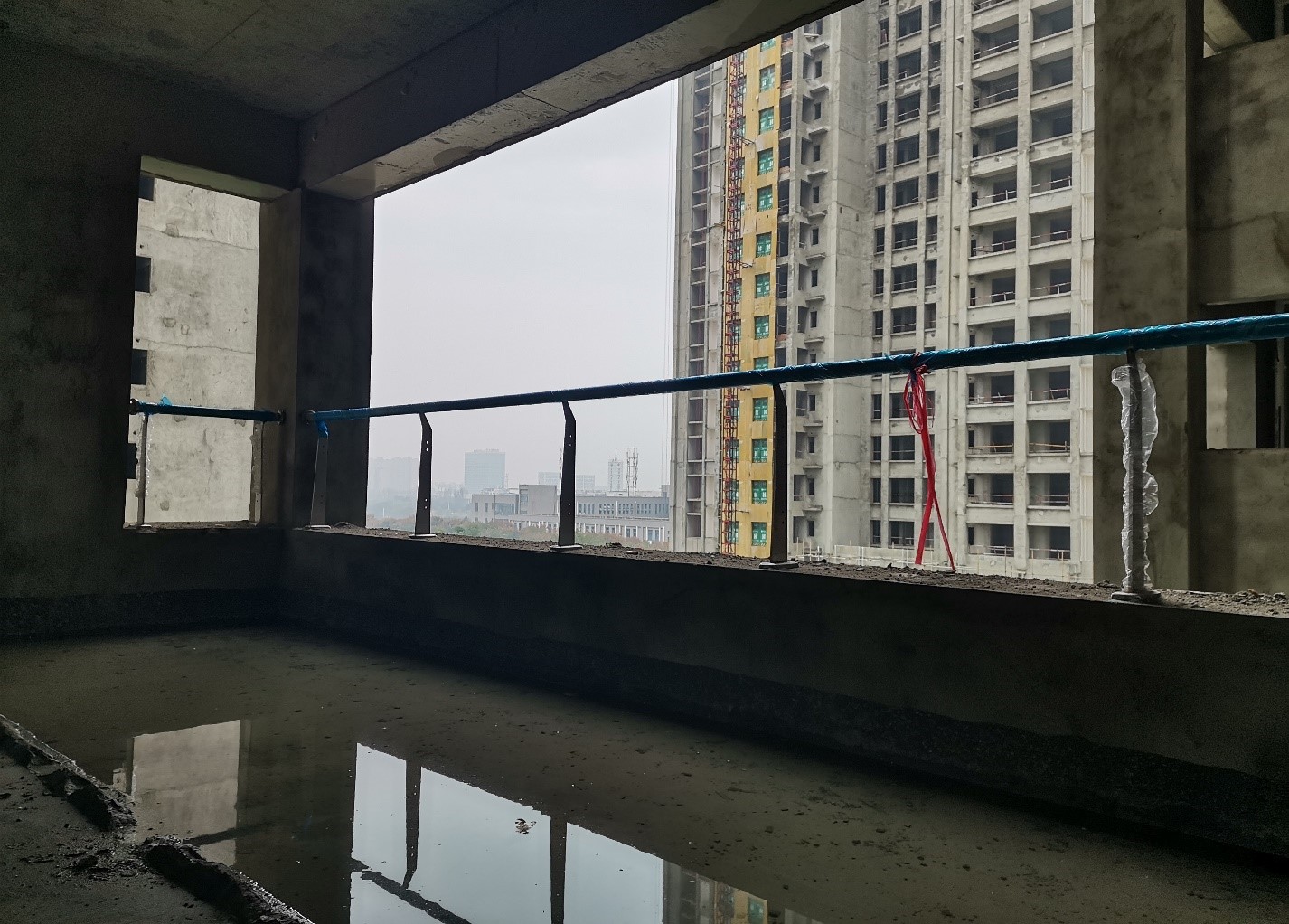

陽臺欄桿安裝

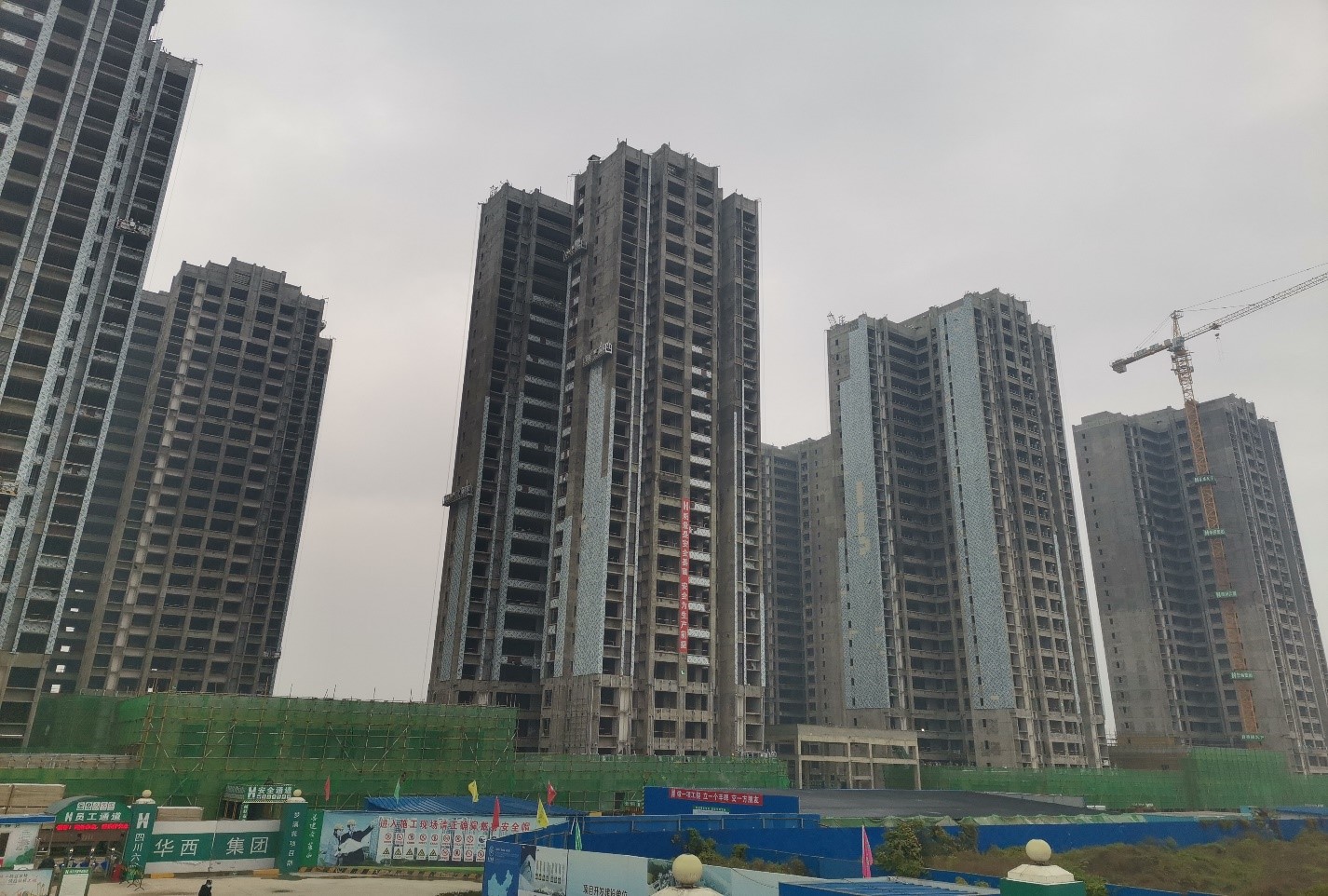

項目形象進度
