11月27日上午,夢溪苑項目工作例會(第四十次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處副處長袁成主持。
明德博創公司負責人介紹了項目施工情況:截止11月27日,全部樓棟內外墻抹灰、外架拆除工作完成;內墻第二遍膩子正在施工,室內砂漿地坪已完成四棟,欄桿護欄正在安裝,門窗預計下周開始安裝,石材及一體板材料進場通過驗收,正在進行安裝工作。商業部分幕墻龍骨等施工均按計劃進行。
樓棟號 |
本周形象進度 |
1#樓 |
商鋪幕墻角架焊接完成(商鋪南側);內墻墻面第一遍膩子全部完成;外墻一體板板材進場開始加工,外墻開始放線;室內排水立管全部完成,室內地面給水管完成,商鋪強電橋架安裝。 |
2#樓 |
商鋪幕墻角架焊接完成(商鋪南側何西側);內墻墻面第二遍膩子23-26完成(26層往下施工);外墻一體板板材進場開始加工,外墻開始放線;樓梯踏步完成30%。室內排水立管全部完成,室內地面給水管完成,室內排水支管全部完成,商鋪強電橋架安裝。 |
3#樓 |
樓梯踏步全部完成;內墻墻面第二遍膩子完成12-14層(22層往下施工);外墻一體板板材進場開始加工,外墻開始放線;幕墻角架焊接完成50%(1#樓北側)。室內排水立管全部完成,室內地面給水管全部完成。 |
4#樓 |
樓梯踏步全部完成;內墻墻面第二遍膩子開始從22層往下刮;外墻一體板板材進場開始加工,外墻開始放線;幕墻角架焊接完成50%(2#樓東側)。室內排水立管全部完成,室內地面給水管全部完成。 |
5#樓 |
內墻墻面第二遍膩子開始從22層往下刮;幕墻角架焊接完成50%(3#樓西側);外墻一體板板材進場開始加工,外墻開始放線;室內排水立管全部完成,室內地面給水管完成2-15層。 |
6#樓 |
外墻抹灰全部完成;19-24層外架拆除完成;內抹灰全部完成(挑架層除外);室內頂板第一遍膩子全部完成;20層以上外窗接地完成。 |
7#樓 |
外墻抹灰全部完成;19-24層外架拆除完成;內抹灰全部完成(挑架層除外);室內頂板第一遍膩子全部完成;屋面剛性層完成。20層以上外窗接地完成。 |
8#樓 |
外墻抹灰全部完成;19-24層外架拆除完成;內抹灰全部完成(挑架層除外);室內頂板第一遍膩子全部完成;室內地坪4-8層完成(12層往下施工)。20層以上外窗接地完成。排水立管安裝完成13F-22F。 |
9#樓 |
地坪抓毛全部完成;外架全部拆除完成;屋面剛性層施工完成;商鋪幕墻角架焊接完成(商鋪南側)。給水地平管完成13-20F。 |
10#樓 |
商鋪幕墻角架焊接完成;內墻墻面第一遍膩子全部完成;外墻一體板板材進場開始加工,外墻開始放線;給水地平管完成13-23F。 |

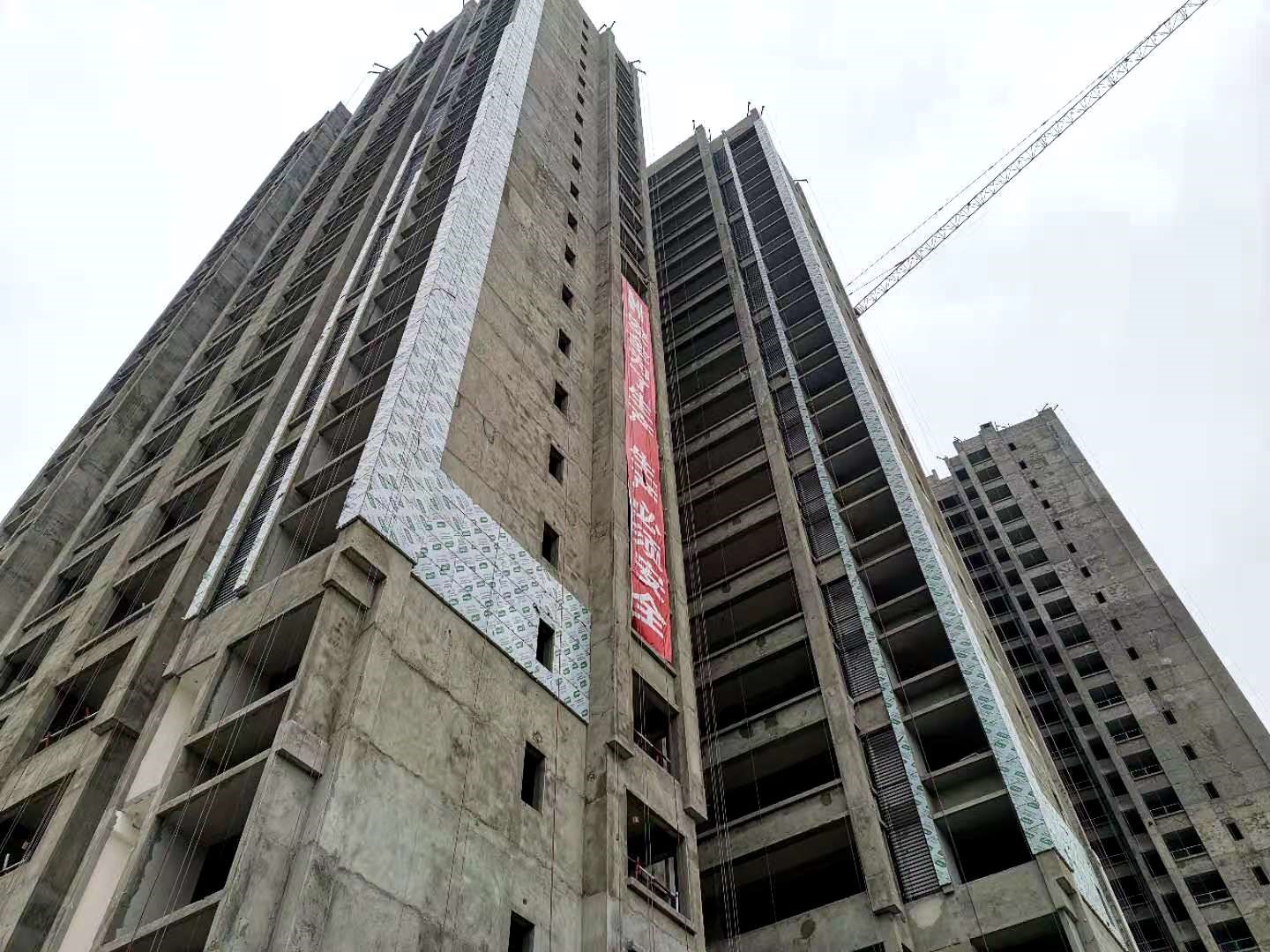

商業屋面完成保溫層施工

商業外墻保溫施工

進場的部分幕墻石材

進場的保溫一體板

外墻保溫裝飾一體板開始施工
