11月20日上午,夢溪苑項目工作例會(第三十九次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處副處長袁成主持。
明德博創公司負責人匯報了項目施工進展:截止11月20日,所有樓棟抹灰已施工完畢,墻面膩?zhàn)拥谝坏朗┕ひ讶客瓿桑簧虡I(yè)部分正面幕墻龍骨已安裝完成,下周開始安裝背面龍骨;一體板材料陸續進場加工;護欄及欄桿已進場開始安裝,門窗材料預計下周進場。項目施工進度可控,按計劃進行。
樓棟號 |
本周形象進度 |
1#樓 |
商鋪幕墻角架焊接完成(商鋪南側);內墻墻面第一遍膩?zhàn)尤客瓿桑煌鈮σ惑w板板材進場開始加工,外墻開始放線;室內排水立管全部完成,室內地面給水管完成,商鋪強電橋架安裝, |
2#樓 |
商鋪幕墻角架焊接完成(商鋪南側何西側);內墻墻面第二遍膩?zhàn)?/span>23-26完成(26層往下施工);外墻一體板板材進場開始加工,外墻開始放線;樓梯踏步完成30%。室內排水立管全部完成,室內地面給水管完成,室內排水支管全部完成,商鋪強電橋架安裝, |
3#樓 |
樓梯踏步全部完成;內墻墻面第二遍膩?zhàn)油瓿?/span>12-14層(22層往下施工);外墻一體板板材進場開始加工,外墻開始放線;幕墻角架焊接完成50%(1#樓北側)。室內排水立管全部完成,室內地面給水管全部完成。 |
4#樓 |
樓梯踏步全部完成;內墻墻面第二遍膩?zhàn)娱_(kāi)始從22層往下刮;外墻一體板板材進場開始加工,外墻開始放線;幕墻角架焊接完成50%(2#樓東側)。室內排水立管全部完成,室內地面給水管全部完成。 |
5#樓 |
內墻墻面第二遍膩?zhàn)娱_(kāi)始從22層往下刮;幕墻角架焊接完成50%(3#樓西側);外墻一體板板材進場開始加工,外墻開始放線。室內排水立管全部完成,室內地面給水管全部完成。 |
6#樓 |
外墻抹灰全部完成;19-24層外架拆除完成;內抹灰全部完成(挑架層除外);室內頂板第一遍膩?zhàn)尤客瓿桑?/span>20層以上外窗接地完成。 |
7#樓 |
外墻抹灰全部完成;19-24層外架拆除完成;內抹灰全部完成(挑架層除外)室內頂板第一遍膩?zhàn)尤客瓿桑晃菝鎰傂詫油瓿伞?/span>20層以上外窗接地完成。 |
8#樓 |
外墻抹灰全部完成;19-24層外架拆除完成;內抹灰全部完成(挑架層除外);室內頂板第一遍膩?zhàn)尤客瓿桑皇覂?nèi)地坪4-8層完成(12層往下施工)。20層以上外窗接地完成。排水立管安裝完成13F-22F。
|
9#樓 |
地坪抓毛全部完成;外架全部拆除完成;屋面剛性層施工完成;商鋪幕墻角架焊接完成(商鋪南側)。給水地平管完成13-20F |
10#樓 |
商鋪幕墻角架焊接完成;內墻墻面第一遍膩?zhàn)尤客瓿桑煌鈮σ惑w板板材進場開始加工,外墻開始放線;給水地平管完成13-23F。 |

商業屋面完成保溫層施工

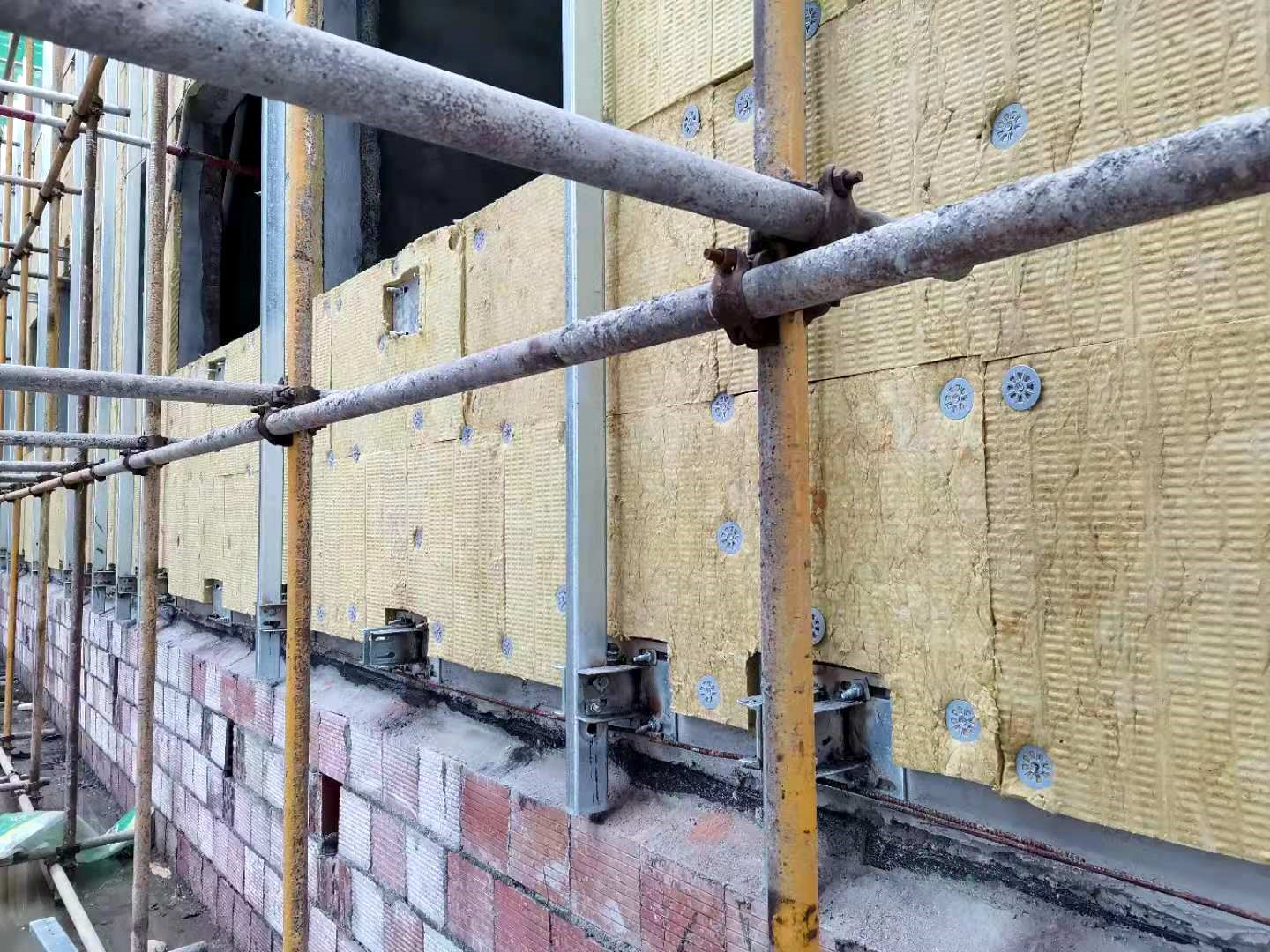

商業外墻保溫施工

石材幕墻龍骨施工

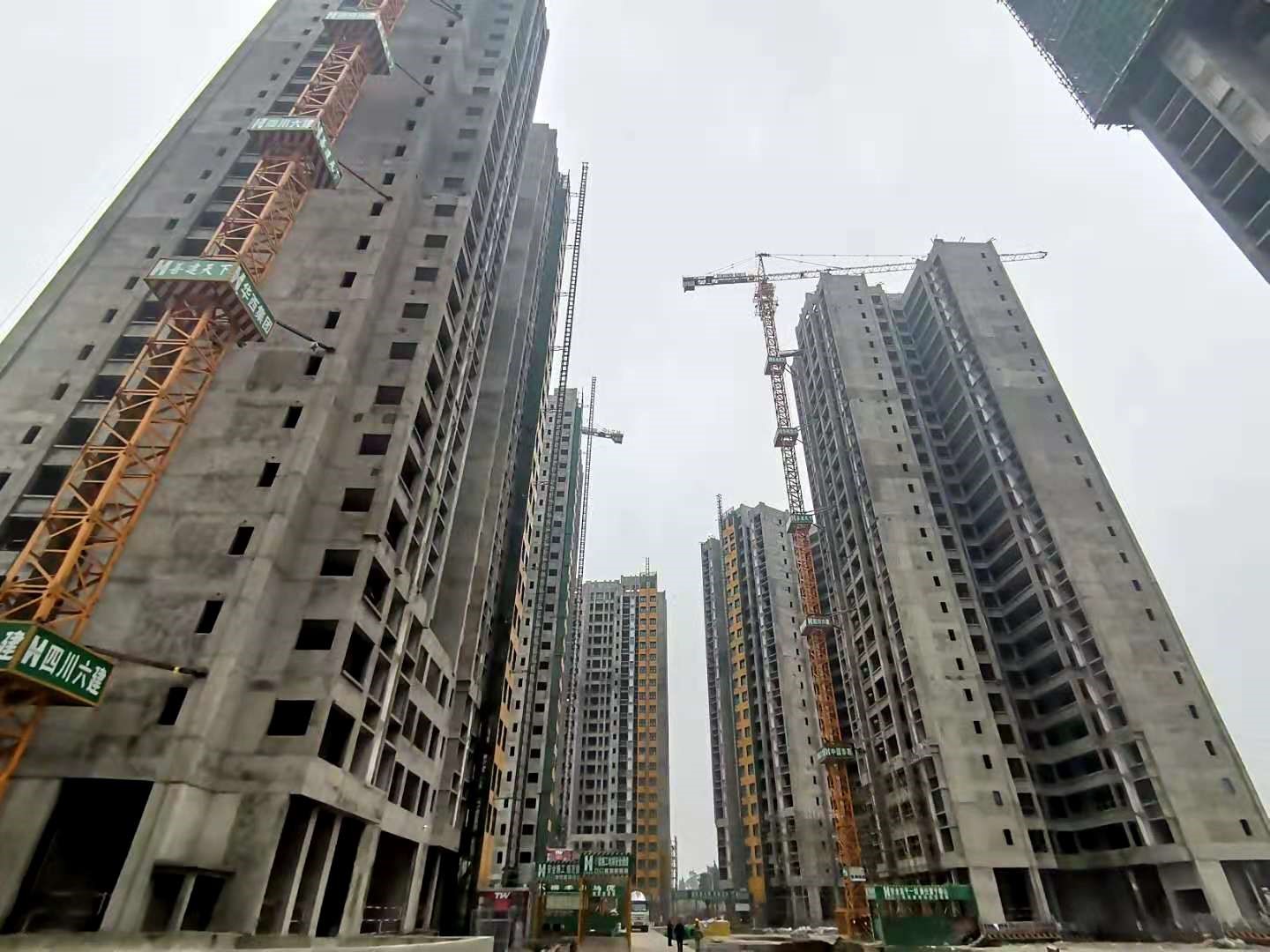

項目整體形象進度
