11月13日上午,夢溪苑項目工作例會(第三十八次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處副處長袁成主持。
明德博創公司負責人介紹了項目施工情況:內外墻抹灰除7、8號樓已全部完成;部分樓棟已完成第一遍內墻膩子施工;商鋪幕墻預埋板已安裝完成;外墻一體板用吊籃全部通過驗收,一體板材料部分已進場,預計下周開始一體板安裝施工;室內給排水、電力橋架等安裝工程按計劃進行。
樓棟號 |
本周形象進度 |
1#樓 |
商鋪幕墻預埋板安裝完成(商鋪南側);內墻墻面膩子完成6-8層(24層往下施工);外墻一體板用的吊籃安裝完成,通過驗收;挑架層未完成的給、排水管道安裝,室內地面給水安裝13-15層,室內排水支管安裝2層-18層,商鋪外排水管安裝。 |
2#樓 |
商鋪幕墻預埋板完成(商鋪南側何西側);內墻墻面第一遍膩子全部完成(26層往下施工);外墻一體板用的吊籃安裝完成,通過驗收。屋面剛性層施工完成。挑架層未完成的給、排水管道安裝,室內地面給水管安裝13-18層安裝,室內排水支管2-12、13-18層安裝,商鋪外排水管安裝。 |
3#樓 |
樓梯踏步完成60%;內墻墻面第二遍膩子完成15-17層(22層往下施工);外墻一體板用的吊籃安裝完成,通過驗收;幕墻預埋板安裝完成(1#樓北側)。室內排水支管完成2-16層,挑架層給、排水管道安裝。水井消防立管完成。 |
4#樓 |
樓梯踏步完成50%;砂漿地坪全部完成;內墻墻面第一遍膩子全部完成;外墻一體板用的吊籃安裝完成,通過驗收。幕墻預埋板安裝完成50%(2#樓東側)。室內排水支管完成18層,挑架層給、排水管道安裝。水井消火栓立管安裝到13層。 |
5#樓 |
內抹灰全部完成;內墻墻面第一遍膩子全部完;屋面剛性層施工完成;幕墻用的腳手架搭設完成(3#樓西側);外墻一體板用的吊籃安裝完成,通過驗收。室內給水管道安裝15-20層,樓層內公區橋架安裝2-26層,挑架層未完成的給、排水管道安裝。 |
6#樓 |
外墻抹灰20-24層及以上完成(女兒墻往下施工);25層以上外架拆除完成;內抹灰完成23-24層;室內頂板膩子完成20-22層;屋面剛性層施工完成。20層以上外窗接地完成。 |
7#樓 |
外墻抹灰20-24層完成(女兒墻往下施工);25層以上外架拆除完成;內抹灰完成20-22層;室內頂板膩子完成21-22層;屋面保溫層完成。20層以上外窗接地完成。 |
8#樓 |
外墻抹灰17-18層完成(女兒墻往下施工);25層以上外架拆除完成;內抹灰完成23-24層;室內頂板膩子完成22-23層;室內地坪9-12層完成。20層以上外窗接地完成。13F以上打立管座卡 |
9#樓 |
地坪抓毛完成26-19層;外墻抹灰全部完成(女兒墻往下施工);內抹灰全部完成;屋面防水施工完成;商鋪幕預埋板安裝完成(商鋪南側)。16F以上陽臺及窗子接地13-26F排水立管。 |
10#樓 |
商鋪幕墻預埋板安裝完成;內墻墻面第一遍膩子完成7-9層(24層往下施工);外墻一體板用的吊籃安裝完成,通過驗收;給水地平管完成13-23F。 |

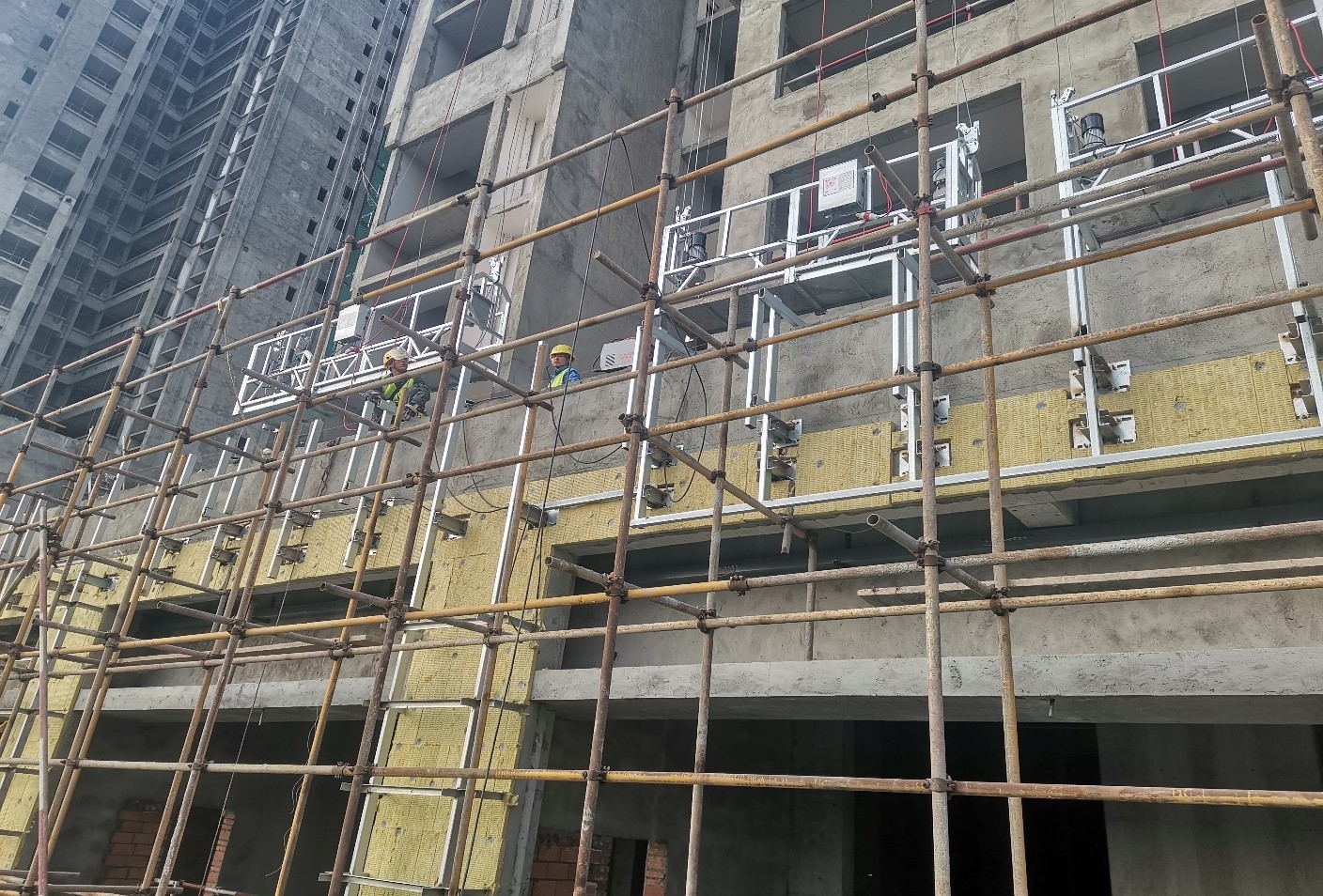

外墻石材幕墻龍骨、保溫層施工

地下室地坪澆筑
