11月6日上午,夢溪苑項目工作例會(第三十七次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。

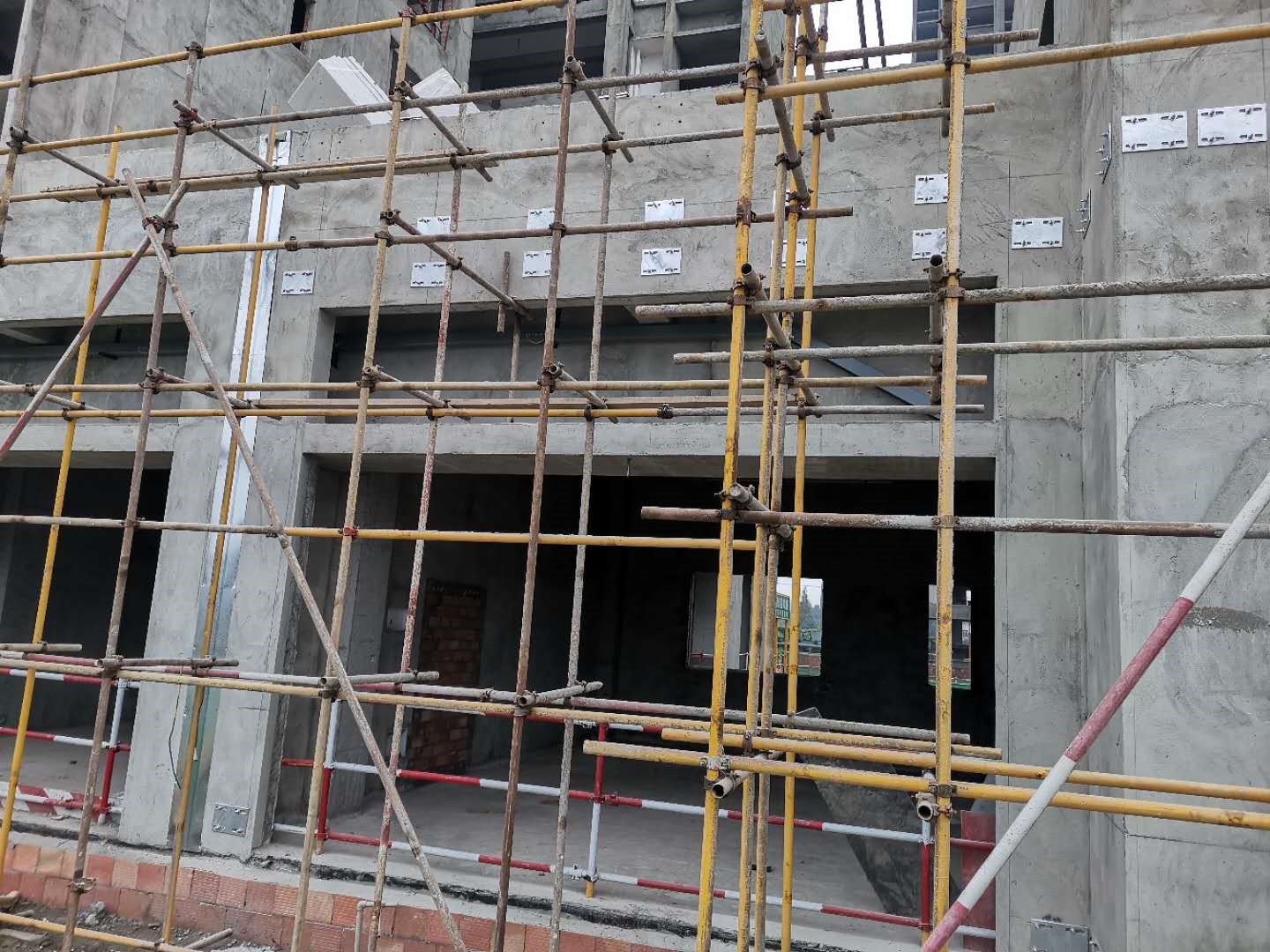

明德博創公司負責人介紹了項目施工情況:內外墻抹灰在收尾階段,內墻墻面膩子由上往下開始施工、外墻一體板吊籃安裝完畢,待驗收通過后開始外墻一體板安裝工作。室內給排水、電力橋架等正在進行安裝,同時商鋪幕墻用的腳手架搭設完成。預計下周門窗等材料將開始進場安裝。項目進度整體可控,施工按計劃進行。
樓棟號 |
本周形象進度 |
1#樓 |
商鋪幕墻用的腳手架搭設完成;內墻墻面膩子完成9-11層(24層往下施工);外墻一體板用的吊籃安裝完成,等待驗收;水電二配清堵及配管全部完成;室內地面給水完成13-15層;室內排水支管1完成2層;電井及公區橋架安裝完成。消防商鋪消火栓主管及噴頭安裝。 |
2#樓 |
商鋪幕墻用的腳手架搭設完成;內墻墻面第一遍膩子完成10-6層(26層往下施工);外架全部拆除完成;屋面剛性層施工完成。水電二配清堵及配管全部完成;室內地面給水完成13-17層;室內排水支管完成3層;電井及公區橋架安裝完成。消防商鋪消火栓主管級噴頭安裝。 |
3#樓 |
砂漿地坪全部完成;內墻墻面第二遍膩子完成22-18層(22層往下施工);外墻一體板用的吊籃安裝完成,等待驗收;幕墻用的腳手架搭設完成(1#樓北側)。二配清堵及配管全部完成;室內給水管碰管完成4層;室內排水支管安裝6層,電井內及公區橋架安裝完成. |
4#樓 |
砂漿地坪完成19-15層(22層往下施工);內墻墻面第一遍膩子完成6-9層(22層往下施工);外墻一體板用的吊籃安裝完成,等待驗收。幕墻用的腳手架搭設完成(2#樓東側)。二配清堵及配管全部完成;室內給水管碰管完成;室內排水支管安裝6層;電井及公區橋架安裝完成。 |
5#樓 |
外架全部拆除完成;內抹灰完成23-25層;內墻墻面第一遍膩子完成6-9層(26層往下施工);屋面剛性層施工完成。二配清堵配管全部完成;室內排水立管完成12-18層;電井及公區橋架完成1-12層。 |
6#樓 |
外墻抹灰25層及以上完成(女兒墻往下施工);內抹灰完成21-22層;室內頂板膩子完成17-19層;屋面保溫層施工完成。室內排水完成13-15層;給水地面管完成13-15層。 |
7#樓 |
外墻抹灰25層及以上完成(女兒墻往下施工);內抹灰完成18-19層;室內頂板膩子完成19-20層;屋面第一道防水層完成。室內排水完成13-16層;給水地面排水管完成13-16層。 |
8#樓 |
外墻抹灰19-20層完成(女兒墻往下施工);內抹灰完成21-22層;室內頂板膩子完成22-23層;屋面第一道防水層完成。室內排水管完成12-15層;給水地面管完成12-15層。 |
9#樓 |
地坪完成2-6層;外墻抹灰完成15-16墻(女兒墻往下施工);內抹灰完成24-25層;屋面泡沫砼找坡完成;商鋪幕墻用的腳手架搭設完成。室內排水完成12-15層;給水地面管完成12-15層。 |
10#樓 |
商鋪幕墻用的腳手架搭設完成;內墻墻面第一遍膩子完成9-11層(24層往下施工);外墻一體板用的吊籃安裝完成,等待驗收;給水地面管完成13-15層。 |

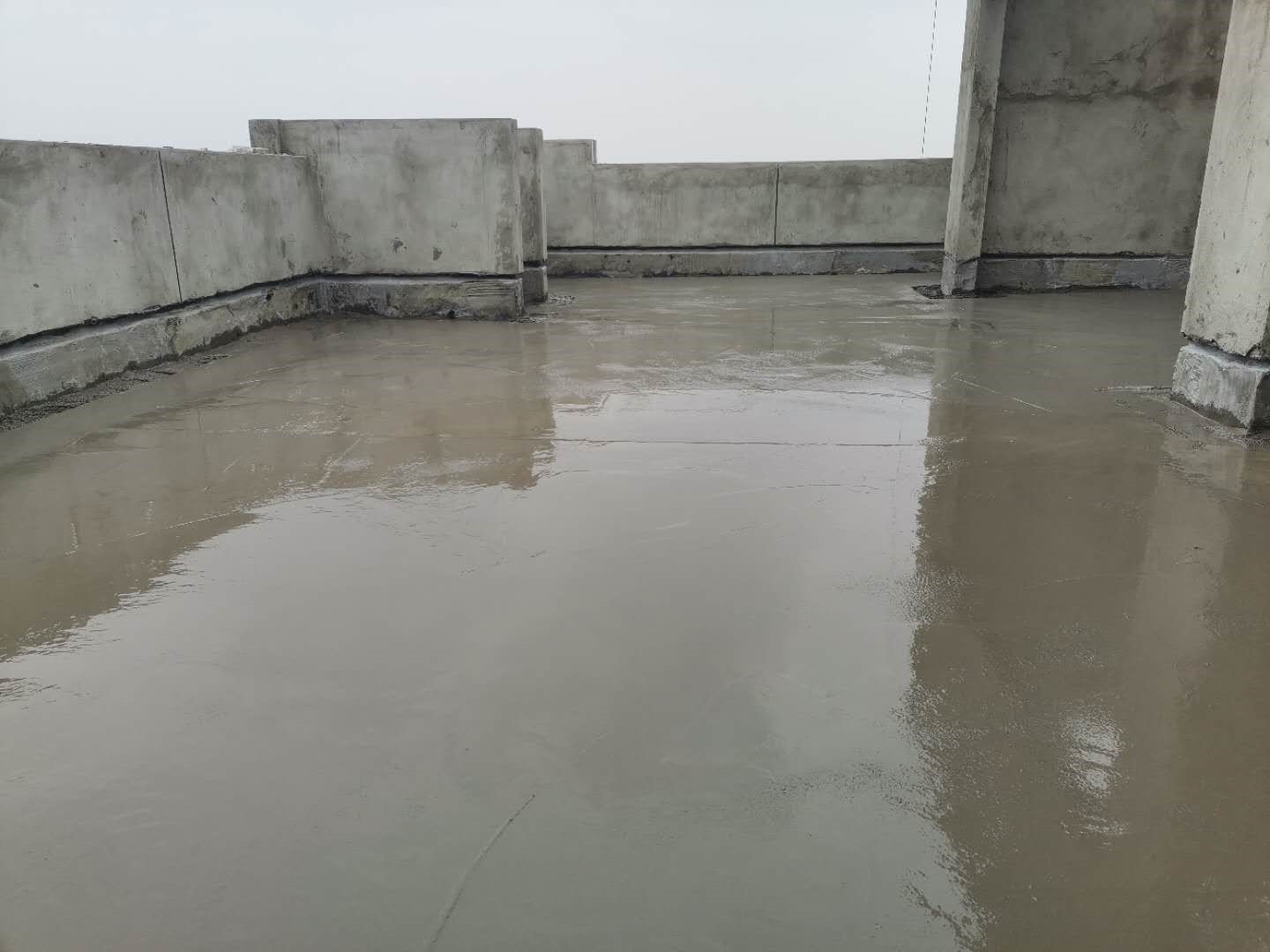

屋面保溫施工完成

屋面剛性保護層澆筑完成

外墻幕墻鍍開始施工

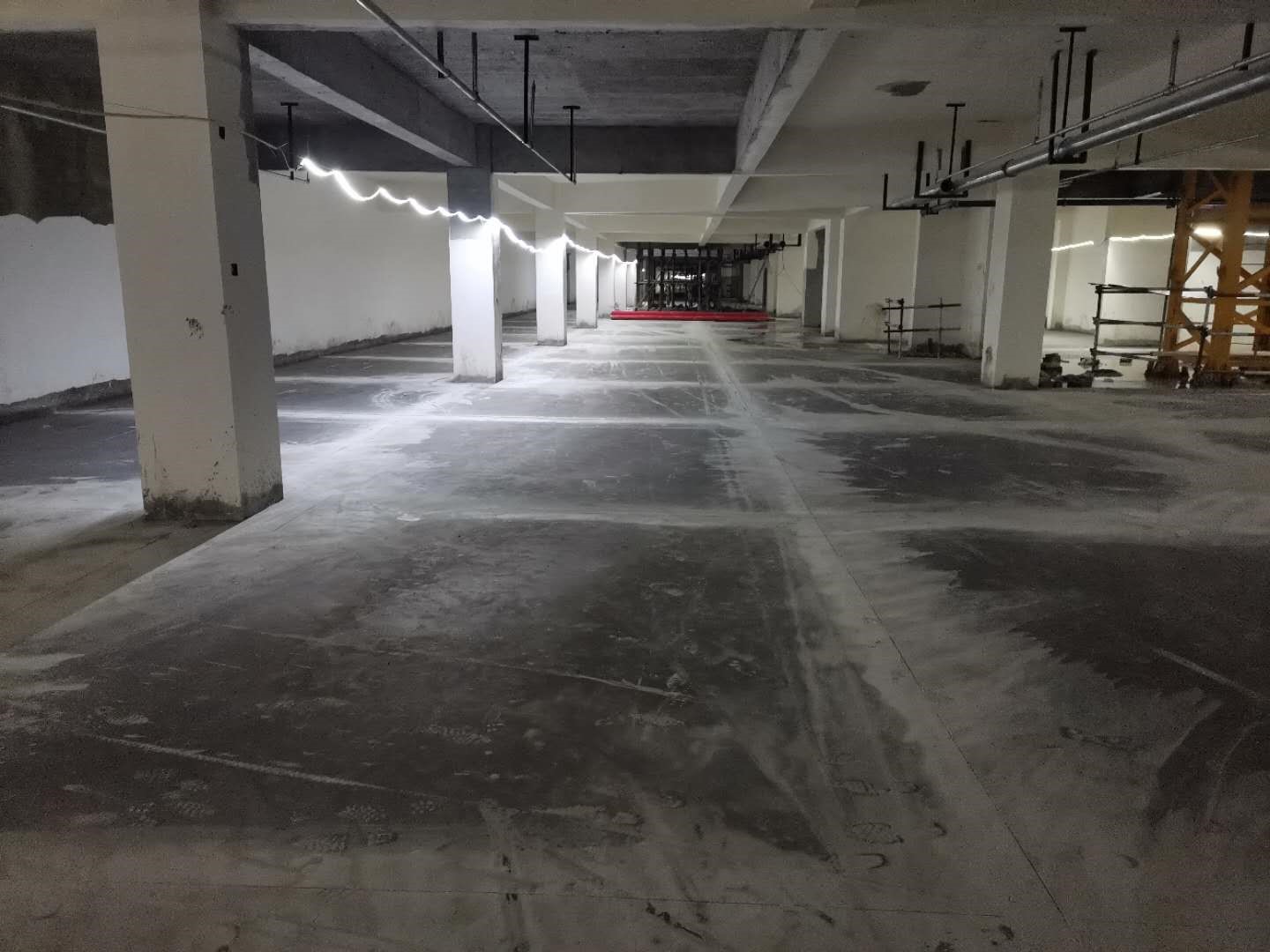

地下室地面部分地坪澆筑完成

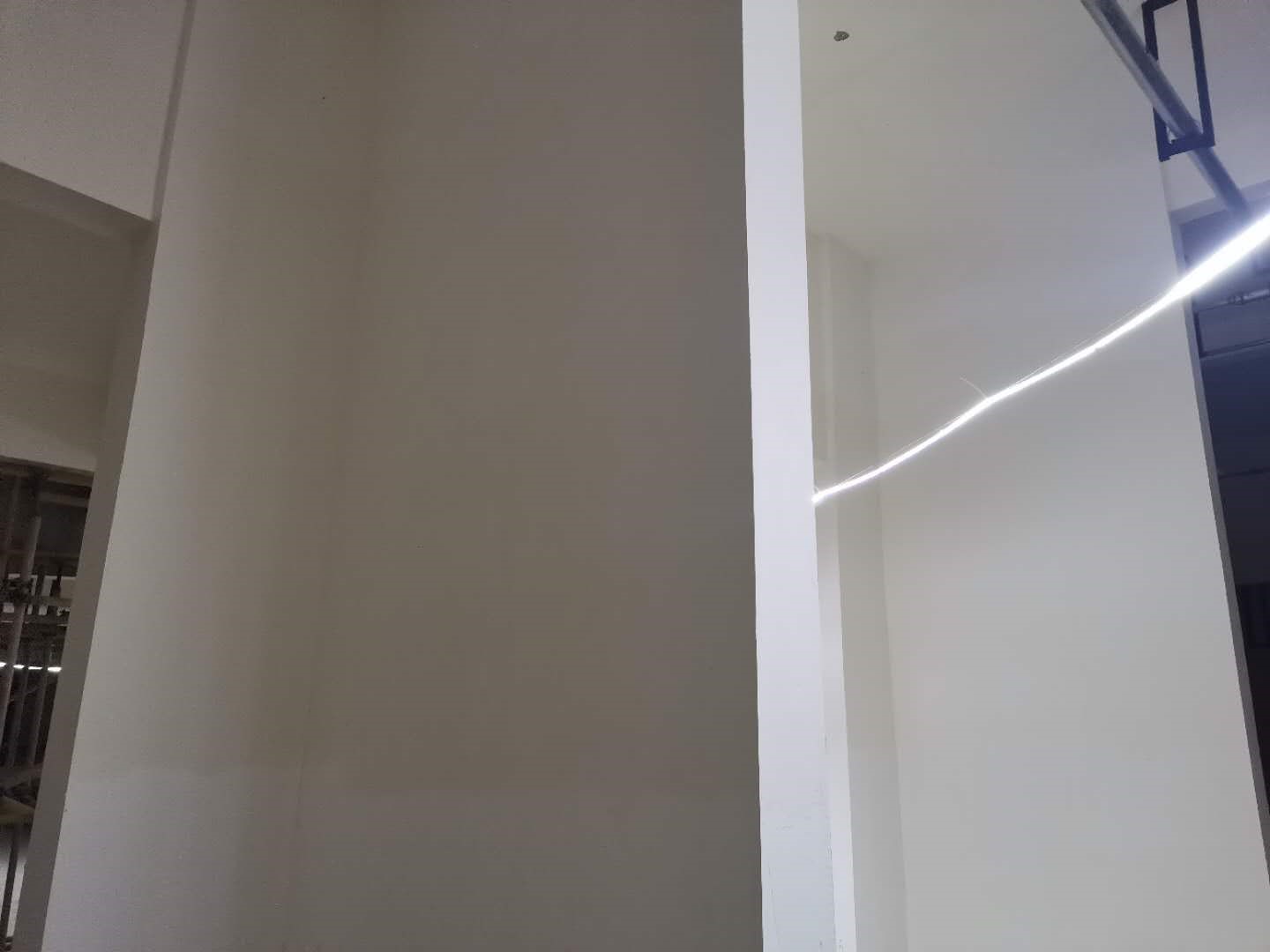

地下室部分墻面第一遍膩子施工

項目形象進度
