9月25日上午,夢溪苑項目工作例會(第三十四次)在后勤樓416召開,國資處、明德博創公司、中衡安信公司有關負責人參加會議。
會上,明德博創公司負責人匯報了近期施工情況:項目整體推進順利,目前各樓棟正按照既定計劃進行內外墻抹灰、拆除外架、防水、地坪施工、強弱電、風管安裝等,其中3、4號樓內外墻抹灰已全部施工完成,預計10月將完成所有樓棟的內外墻抹灰工程。同時,項目在上周成功通過成都市建設局優質結構評審后,本周將迎接四川省建設局檢查。
樓棟號 |
本周形象進度 |
1#樓 |
外墻抹灰完成17-18層(女兒墻往下施工);外架拆除25層以上;內墻抹灰完成23-24層;強、弱電箱安裝至26層,配管至25層,開槽至26層,線盒固定在25層,等電位盒安裝至25層,風管安裝完成。 |
2#樓 |
外墻抹灰完成21-22層(女兒墻往下施工);外架拆除25層以上;內墻抹灰完成14-16層;強、弱電箱安裝至26層,配管至25層,開槽至26層,線盒固定在25層,等電位盒安裝至25層,風管安裝完成。 |
3#樓 |
屋面防水找坡層施工,外墻抹灰全部完成;13-18層外架待拆除;內墻抹灰全部完成;衛生間、廚房、陽臺防水完成8-11層;地坪完成6-8層;強、弱電箱安裝至22層,配管至22層,開槽至22層,線盒固定在22層,等電位盒安裝至22層,風管安裝完成。 |
4#樓 |
屋面防水找坡層施工,外墻抹灰全部完成;13-18層外架待拆除; 內墻抹灰全部完成;強、弱電箱安裝至22層,配管至22層,開槽至22層,線盒固定在22層,等電位盒安裝至22層,風管安裝完成。 |
5#樓 |
外墻抹灰完成22-23層(女兒墻往下施工);內墻完成14-16層;強、弱電箱安裝至24層,配管至24層,開槽至26層,線盒固定在23層,等電位盒安裝至24層。風管安裝完成。 |
6#樓 |
外墻抹灰完成1-2層;內抹灰完成5-6層;構造柱完成至21層;配管至26層,風管安裝完成,墻上給水完成至24層。 |
7#樓 |
外墻抹灰完成3-4層;外架拆除7-12層;內抹灰完成11-12層;構造柱完成22-23層;配管至24層,風管安裝完成,墻上給水完成至23層。 |
8#樓 |
外墻抹灰完成1-2層;外架拆除7-12層;內抹灰完成12-13層;構造柱23-24層完成;配管至26層,風管安裝完成,墻上給水完成至26層。 |
9#樓 |
外墻抹灰完成25層以上(女兒墻往下施工);內墻抹灰完成15-16層;構造柱全部完成;配管至24層,風管安裝完成,墻上給水完成至25層。 |
10#樓 |
外墻抹灰完成18-19層(女兒墻往下施工);外架拆除25層以上;內墻抹灰完成22-23層;配管至26層,風管安裝完成,墻上給水完成至26層。 |

項目施工形象進度

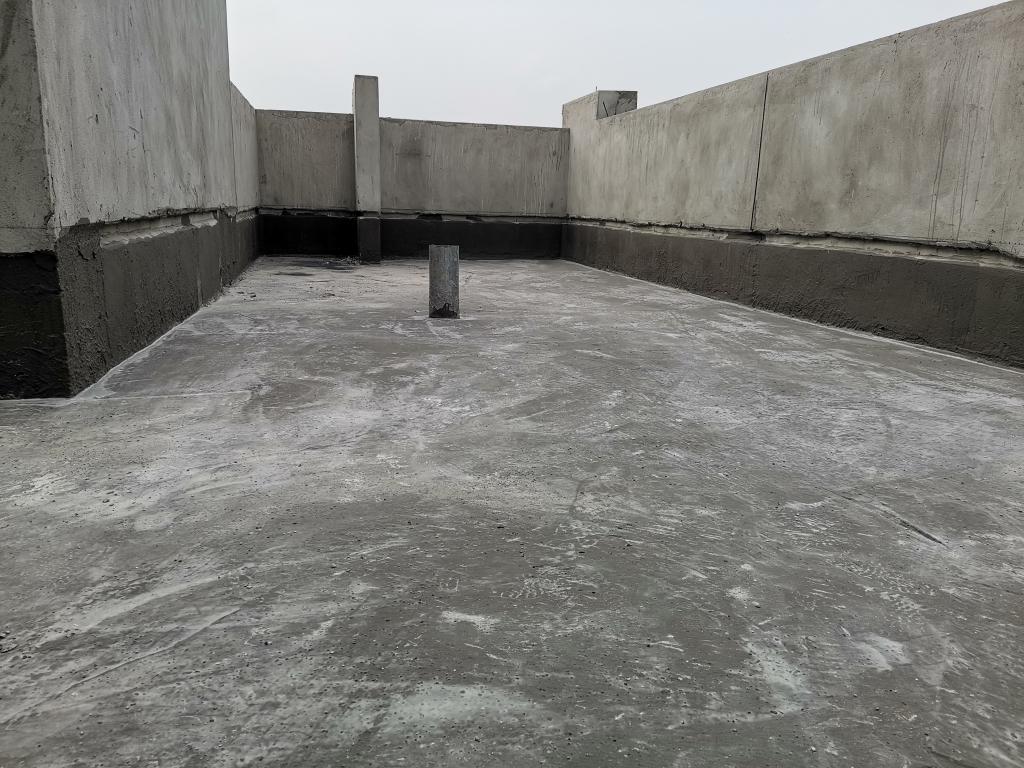

屋面涂料防水施工完成
