9月4日上午,夢溪苑項目工作例會(第三十二次)在后勤樓416召開,夢溪苑工作小組成員、明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
明德博創公司負責人匯報了施工進展情況,目前各樓棟內外墻抹灰正在施工,進度最快的樓棟已完成23層外墻抹灰,18層內墻抹灰,項目安裝、土建施工也在同時進行,項目施工現場有條不紊,施工進度在計劃內。
彭尚源在安全、工期、質量工作上做了強調:項目建設到中后期在安全問題上不能松懈,明德博創公司要加強現場管理,同時繼續保證施工進度穩步推進;中衡安信公司在此階段要對進場材料質量把好關,保障施工質量及入場材料質量。
樓棟號 |
本周形象進度 |
3#樓 |
外墻抹灰完成至18層(女兒墻往下施工)。內墻抹灰完成至第18層;強、弱電箱安裝至22層,配管至22層,開槽至22層,線盒固定在22層,等電位盒安裝至22層,風管安裝完成。 |
4#樓 |
外墻抹灰完成至18層(女兒墻往下施工)。內墻抹灰完成至第18層。強、弱電箱安裝至22層,配管至22層,開槽至22層,線盒固定在22層,等電位盒安裝至22層,風管安裝完成。 |
5#樓 |
內外墻抹灰因準備優質結構驗收停止施工。強、弱電箱安裝至23層,配管至22層,開槽至23層,線盒固定在23層,等電位盒安裝至22層。風管安裝完成。 |
6#樓 |
內墻抹灰樣板間完成30%。構造柱17層完成;輕質隔墻全部完成。配管至26層,風管安裝完成,墻上給水完成至24層。 |
7#樓 |
內墻抹灰樣板間完成30%。25層砌體施工完成;構造柱18層完成;輕質隔墻24層完成。配管至24層,風管安裝完成,墻上給水完成至20層。 |
8#樓 |
內墻抹灰完成7層。構造柱19層完成;輕質隔墻全部完成。配管至26層,風管安裝完成,墻上給水完成至26層 |
2#樓 |
內外墻抹灰因準備優質結構驗收停止施工。內外墻抹灰因準備優質結構驗收停止施工。強、弱電箱安裝至26層,配管至23層,開槽至26層,線盒固定在22層,等電位盒安裝至24層,風管安裝完成。 |
1#樓 |
外墻抹灰完成至23層(女兒墻往下施工)。內墻抹灰完成至第18層。強、弱電箱安裝至26層,配管至25層,開槽至26層,線盒固定在23層,等電位盒安裝至24層,風管安裝完成。 |
10#樓 |
外墻抹灰完成至23層(女兒墻往下施工)。內墻抹灰完成至第17層。配管至26層,風管安裝完成,墻上給水完成至26層。 |
9#樓 |
內墻抹灰完成10層。構造柱20層完成;輕質隔墻全部完成。配管至24層,風管安裝完成,墻上給水完成至25層。 |

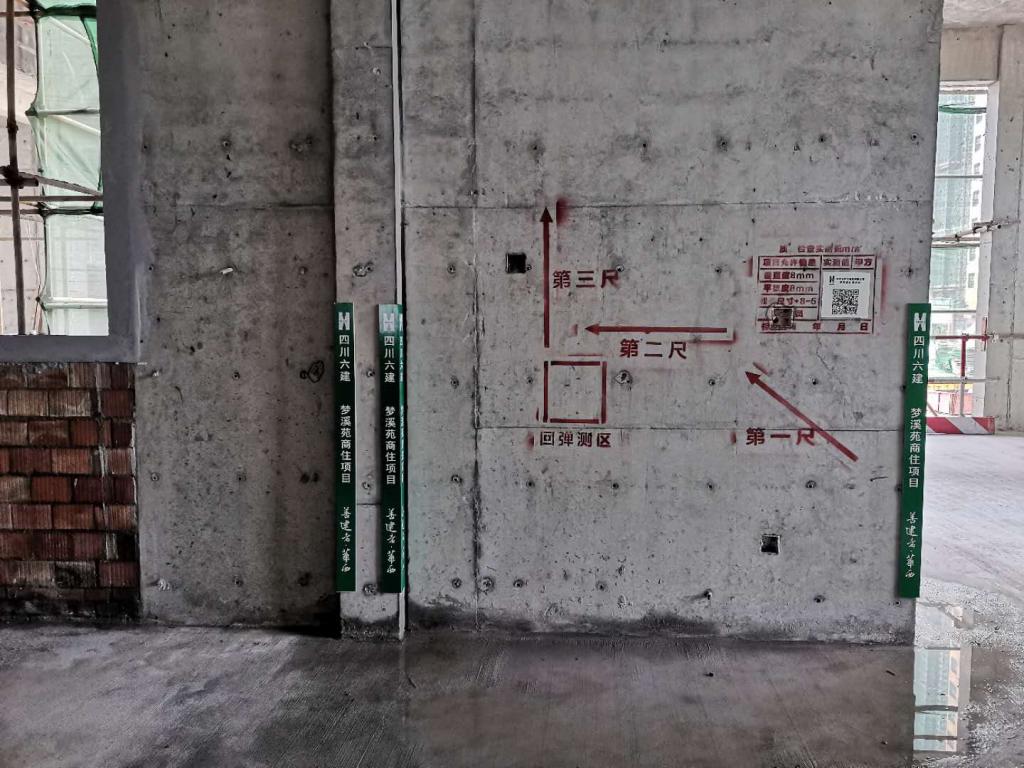

室內優質結構工程樣板展示

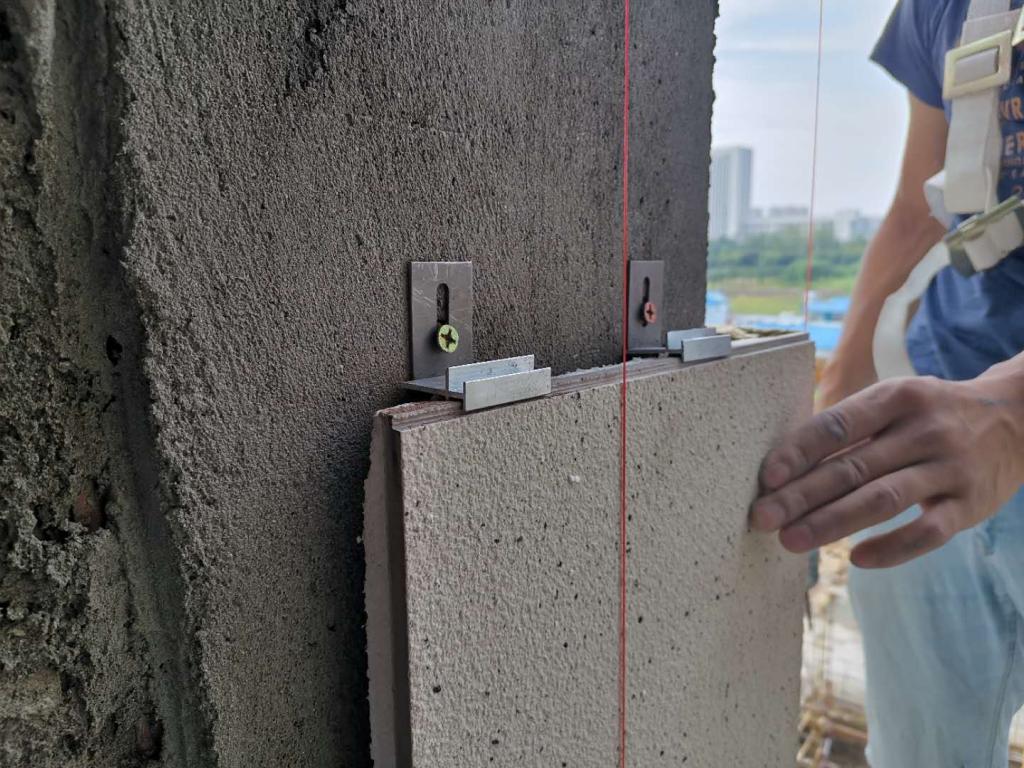

外墻一體板樣板安裝施工

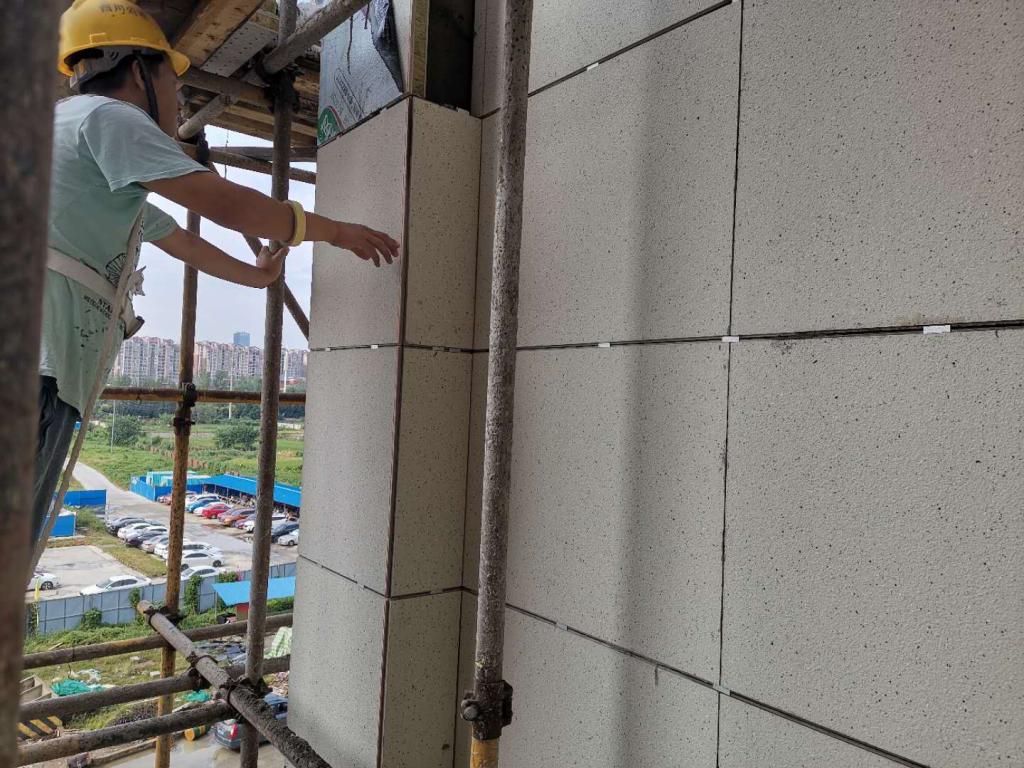

外墻一體板樣板安裝施工

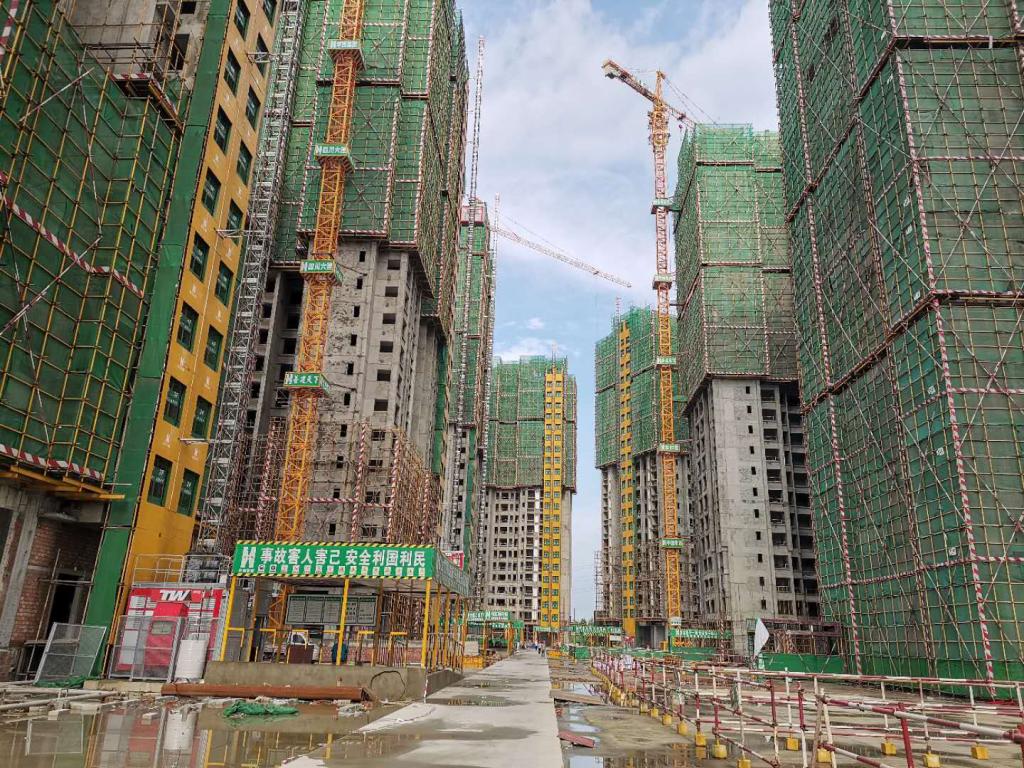

項目進度形象(部分外墻抹灰完成并拆架)
