7月31日上午,夢溪苑項目工作例會(第三十次)在夢溪苑項目部會議室召開,夢溪苑工作小組成員、夢溪苑民管委代表、明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
與會人員會前參觀了3號樓(施工樓號)樣板間,明德博創公司負責人介紹了樣板間情況及公共區域交付標準。
明德博創公司負責人在會上介紹了項目進度情況:截止目前,全部樓棟砌體已施工至20層以上,預計8月底完成全部砌體施工,墻內外抹灰已經開始抓緊作業,其余各部分均按計劃進行。會議對樣板間及公共區域裝修部分進行了討論,對其中影響美觀及實用部分提出了優化意見。
彭尚源強調,在材料進場后工作小組分管基建材料負責人及中衡安信公司要對關鍵材料進行抽檢,確保材料品質。明德博創公司要抓緊建設工期,希望在確保質量及安全的前提下盡早交房,盡早解決教職工住房問題。
樓棟號 |
本周形象進度 |
1#樓 |
外墻抹灰完成至第10層(12層往下抹);二十三層砌體施工完成;構造柱16層完成;輕質隔墻18層完成。內墻抹灰完成至第8層(1、2層未抹灰)。 |
2#樓 |
外墻抹灰完成至第9層(12層往下抹);二十四層砌體施工完成;構造柱18層完成;輕質隔墻18層完成。內墻抹灰完成至第6層(1、2層未抹灰)。 |
3#樓 |
外墻抹灰完成至第10層(12層往下抹);二十二層砌體施工完成;構造柱17層完成;輕質隔墻19層完成;內墻抹灰完成至第6層(1、2層未抹灰)。 |
4#樓 |
外墻抹灰完成至第10層(12層往下抹);二十二層砌體施工完成;構造柱17層完成;輕質隔墻18層完成;內墻抹灰完成至第6層(1、2層未抹灰)。 |
5#樓 |
外墻抹灰完成至第10層(12層往下抹);二十五層砌體施工完成;構造柱17層完成;輕質隔墻16層完成;內墻抹灰完成至第5層(1、2層未抹灰)。 |
6#樓 |
屋面女兒墻砌體完成30%;內抹灰樣板間完成50%。;十九層砌體施工完成;構造柱10層完成;輕質隔墻16層完成。 |
7#樓 |
內抹灰樣板間完成50%;十七層砌體施工完成;構造柱11層完成;輕質隔墻12層完成。 |
8#樓 |
內抹灰樣板間完成50%;二十層砌體施工完成;構造柱11層完成;輕質隔墻18層完成。 |
9#樓 |
內抹灰樣板間完成50%;構造柱完成至第12層;二十層砌體施工完成;構造柱13層完成;輕質隔墻13層完成。 |
10#樓 |
外墻抹灰完成至第10層(12層往下抹);二十二層砌體施工完成;構造柱15層完成;輕質隔墻15層完成。內墻抹灰完成至第7層(1、2層未抹灰)。 |

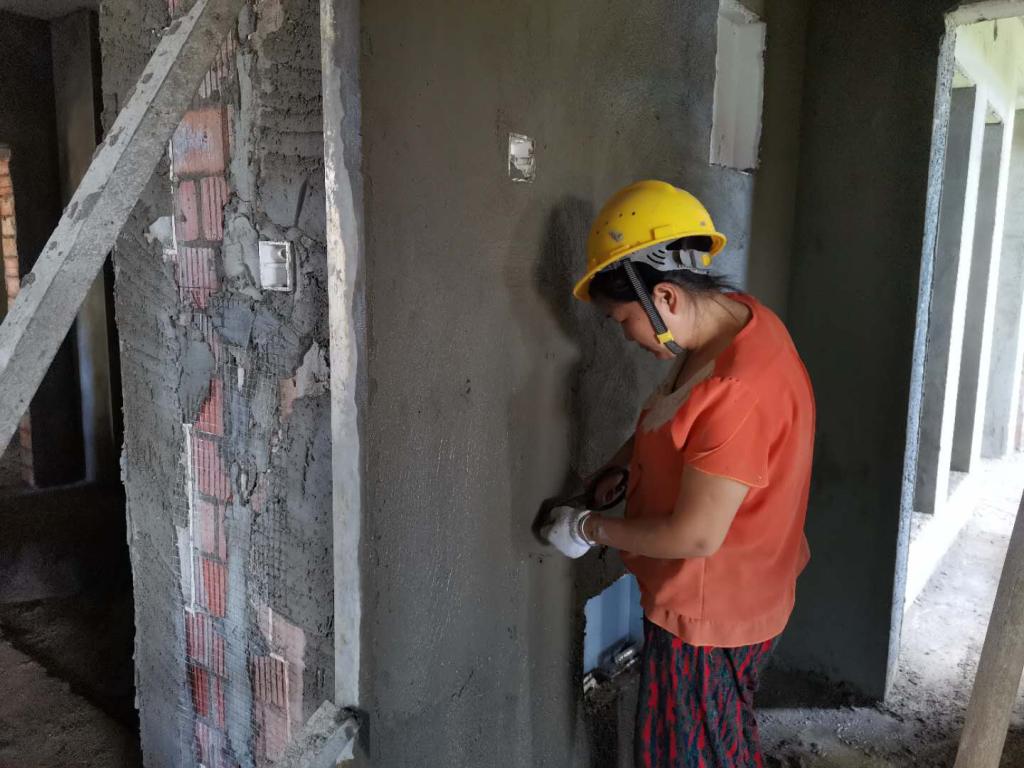

墻面抹灰施工

室內抹灰工程

公共區域墻面掛網

公共區域樣板間貼磚

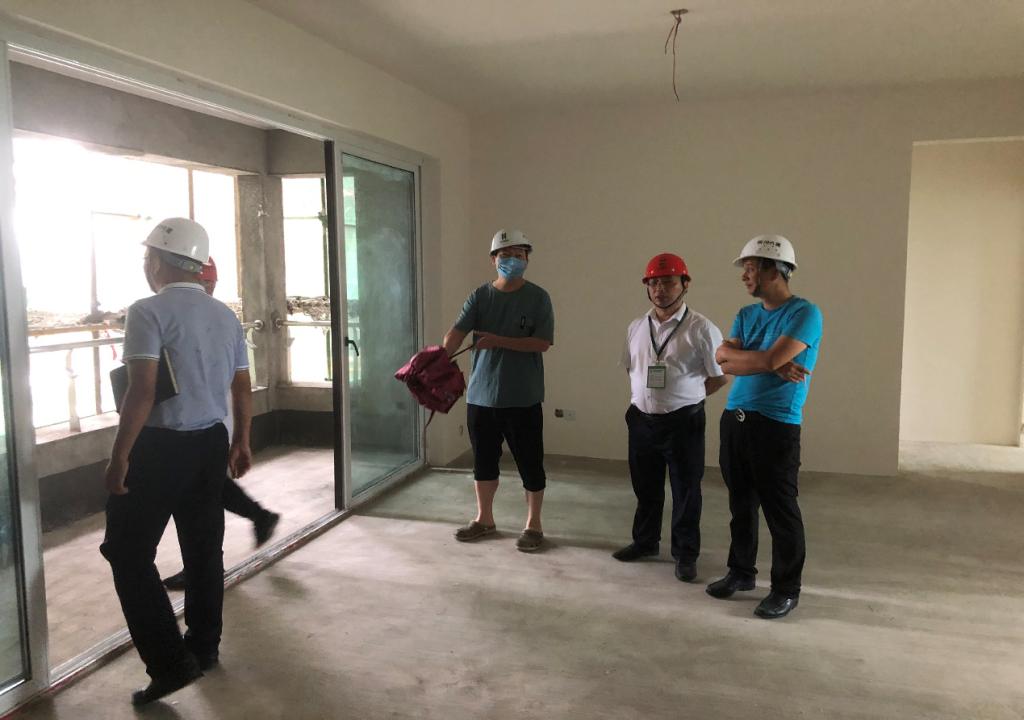

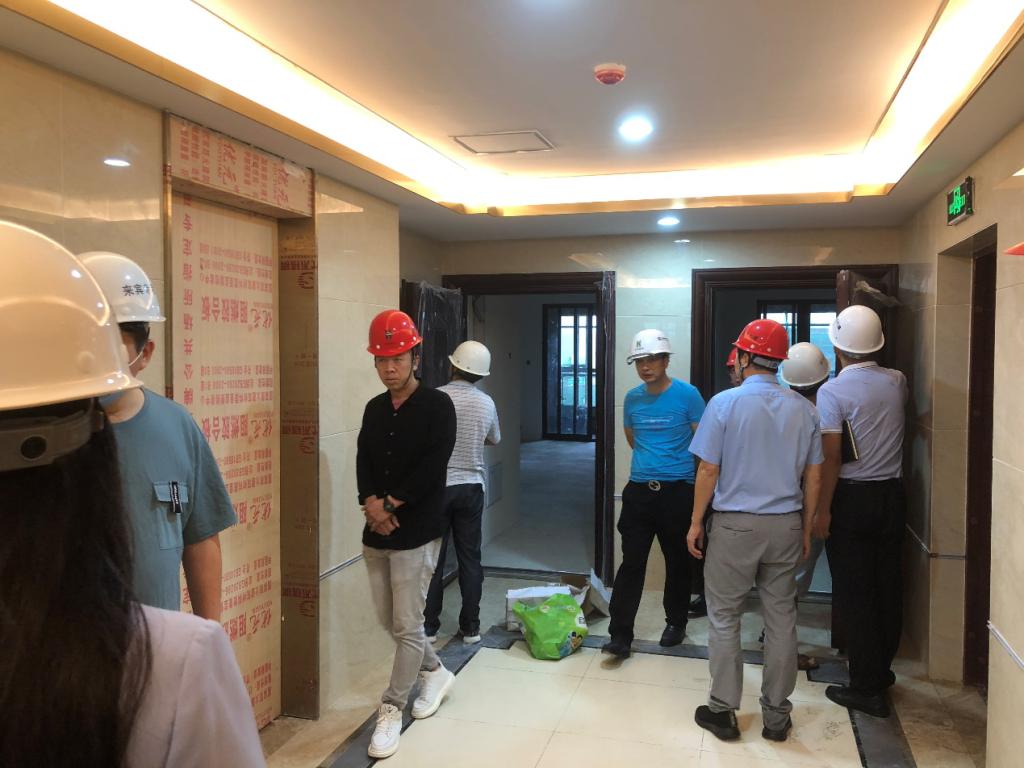

參觀樣板間(電梯間)

外墻一體板安裝樣板

參觀樣板間(室內)
