7月10日上午,夢溪苑項目工作例會(第二十九次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
明德博創公司負責人匯報了近期施工進展以及暑期計劃,截止目前,砌體最高施工至25層,輕質隔墻19層,同時外墻抹灰已經開始施工。計劃在8月底完成全部砌體施工,外墻抹灰達到50%,樣板間全部完成。
彭尚源強調:暑期夢溪苑工作小組將會繼續跟進項目進展情況,要求施工方繼續重視施工安全,保證施工質量,要在小區總平、外墻施工細節上要多下功夫,精益求精。
樓棟號 |
本周形象進度 |
1#樓 |
屋面層花架梁抹灰完成20%,二十一層砌體施工完成;構造柱15層完成;輕質隔墻17層完成。內墻抹灰完成3層。 |
2#樓 |
屋面層花架梁抹灰完成20%,二十三層砌體施工完成;構造柱17層完成;輕質隔墻18層完成。內墻抹灰完成3層;外墻抹灰完成1層。 |
3#樓 |
屋面等待找坡層施工,二十一層砌體施工完成;構造柱17層完成;輕質隔墻19層完成;內墻抹灰完成3層;外墻抹灰完成1層。 |
4#樓 |
屋面層花架梁抹灰完成100%,二十一層砌體施工完成;構造柱17層完成;輕質隔墻17層完成;內墻抹灰完成3層;外墻抹灰完成1層。 |
5#樓 |
屋面花架梁抹灰完成50%,二十五層砌體施工完成;構造柱16層完成;輕質隔墻14層完成;內墻抹灰完成3層;外墻抹灰完成1層。 |
6#樓 |
屋面花架完成100%,十七層砌體施工完成;構造柱8層完成;輕質隔墻14層完成。 |
7#樓 |
屋面花架完成100%,十六層砌體施工完成;構造柱10層完成;輕質隔墻12層完成。 |
8#樓 |
屋面花架完成100%,十九層砌體施工完成;構造柱10層完成;輕質隔墻18層完成。 |
9#樓 |
屋面花架模板、鋼筋完成100%,十九層砌體施工完成;構造柱12層完成;輕質隔墻12層完成。 |
10#樓 |
屋面女兒墻砌筑完成100%,二十一層砌體施工完成;構造柱14層完成;輕質隔墻14層完成。內墻抹灰完成3層。 |

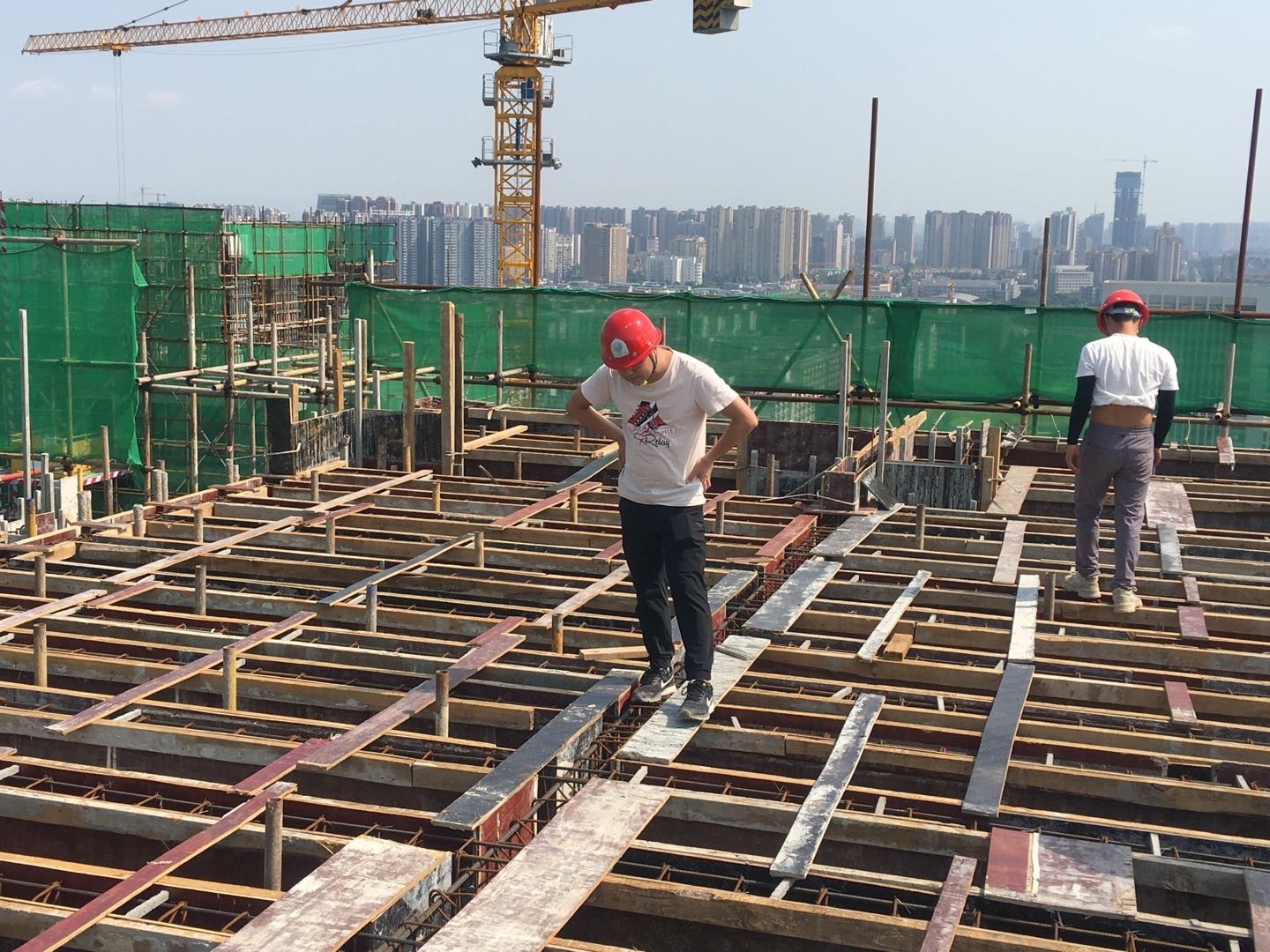

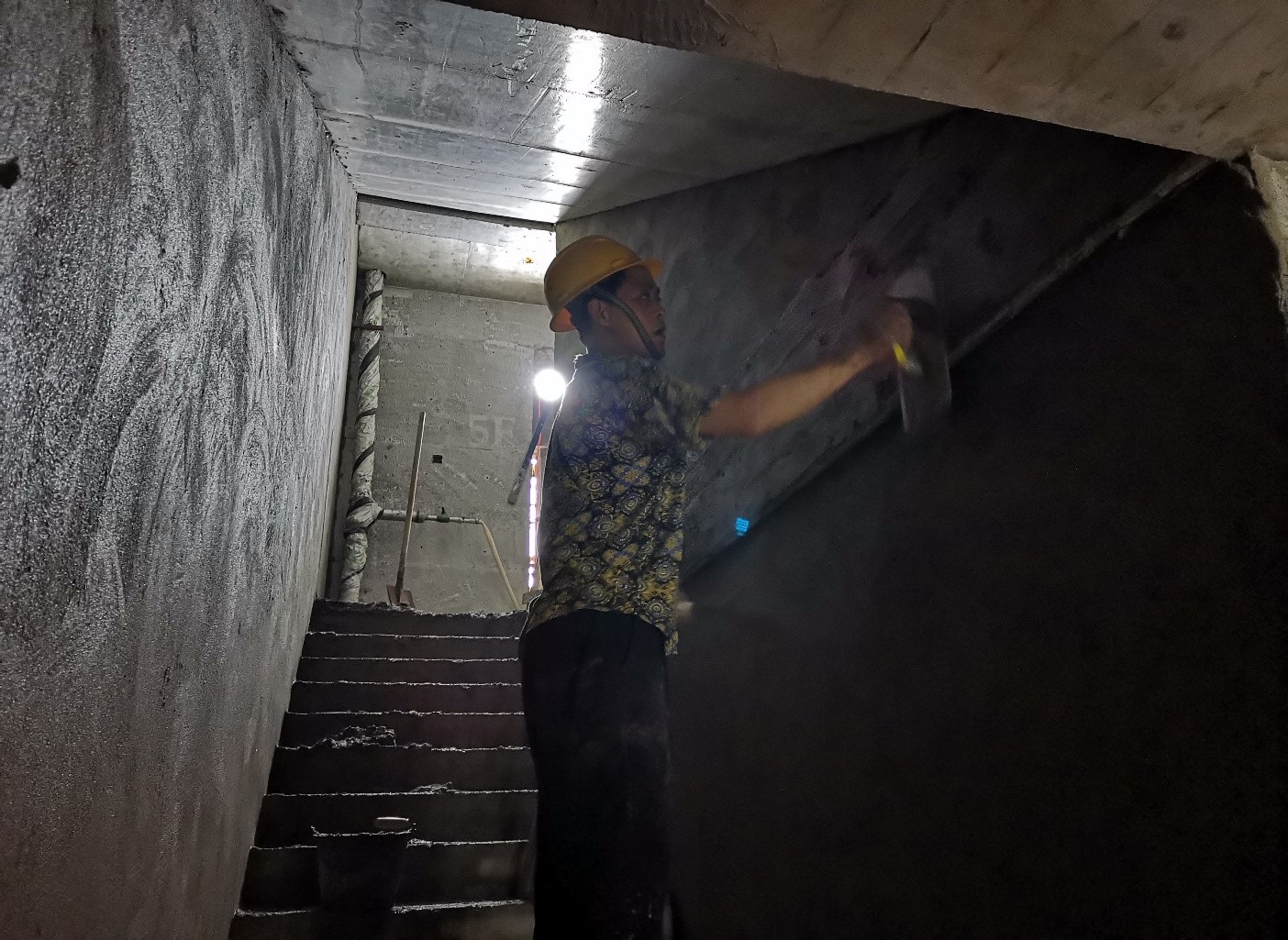

屋面機房抹灰施工

屋面花架鋼筋隱蔽驗收

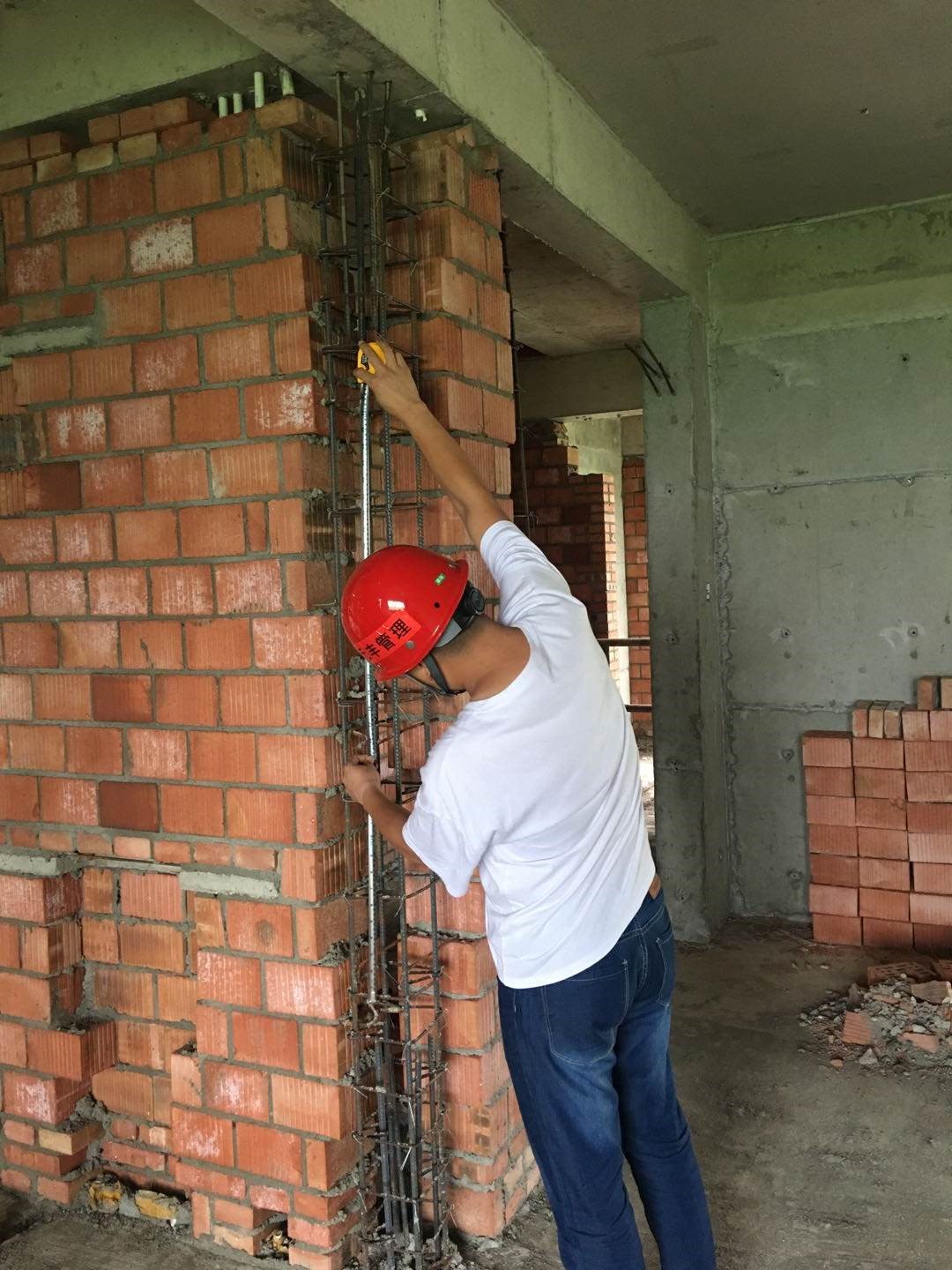

監理工程師對二次結構隱蔽驗收

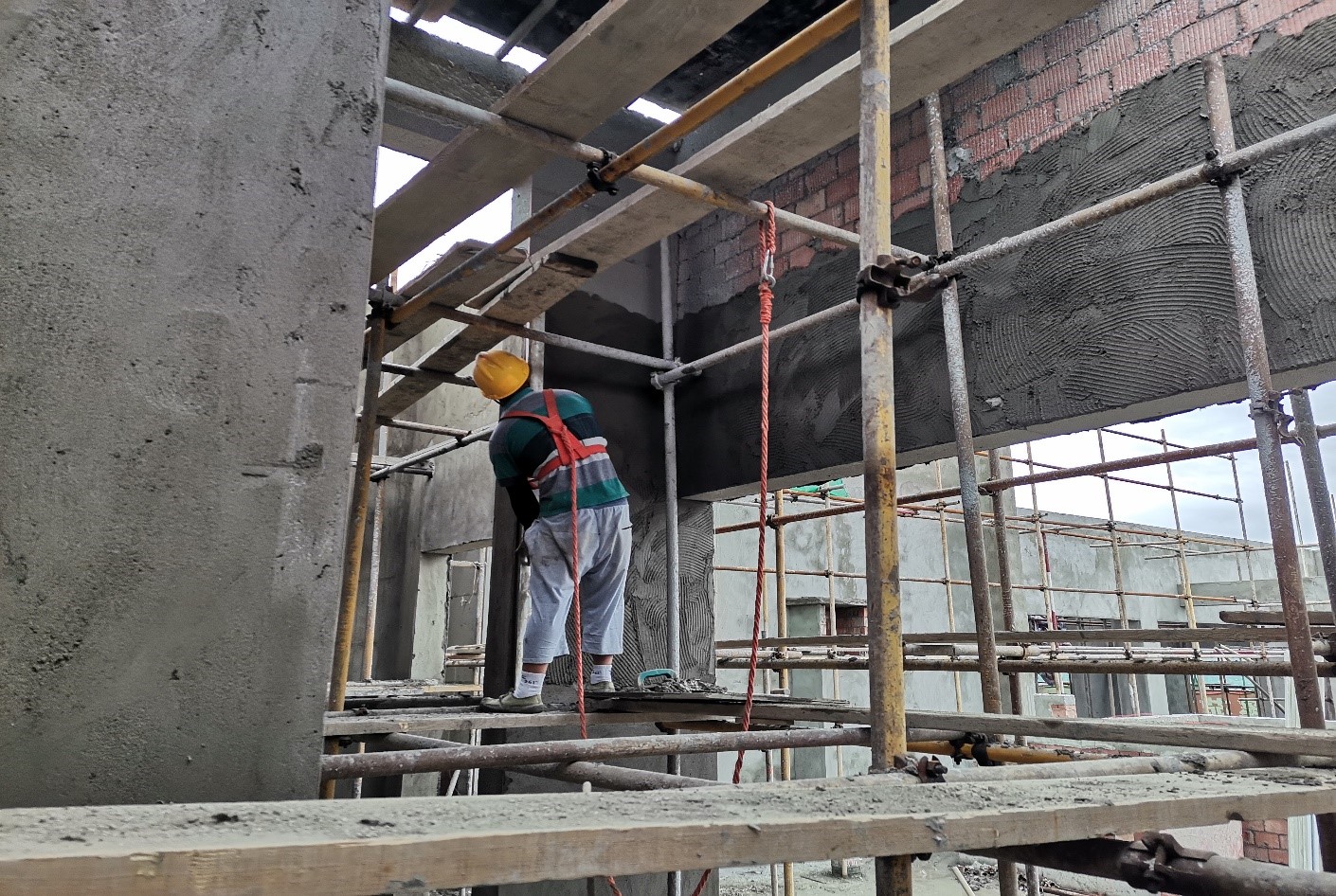

內墻面抹灰施工

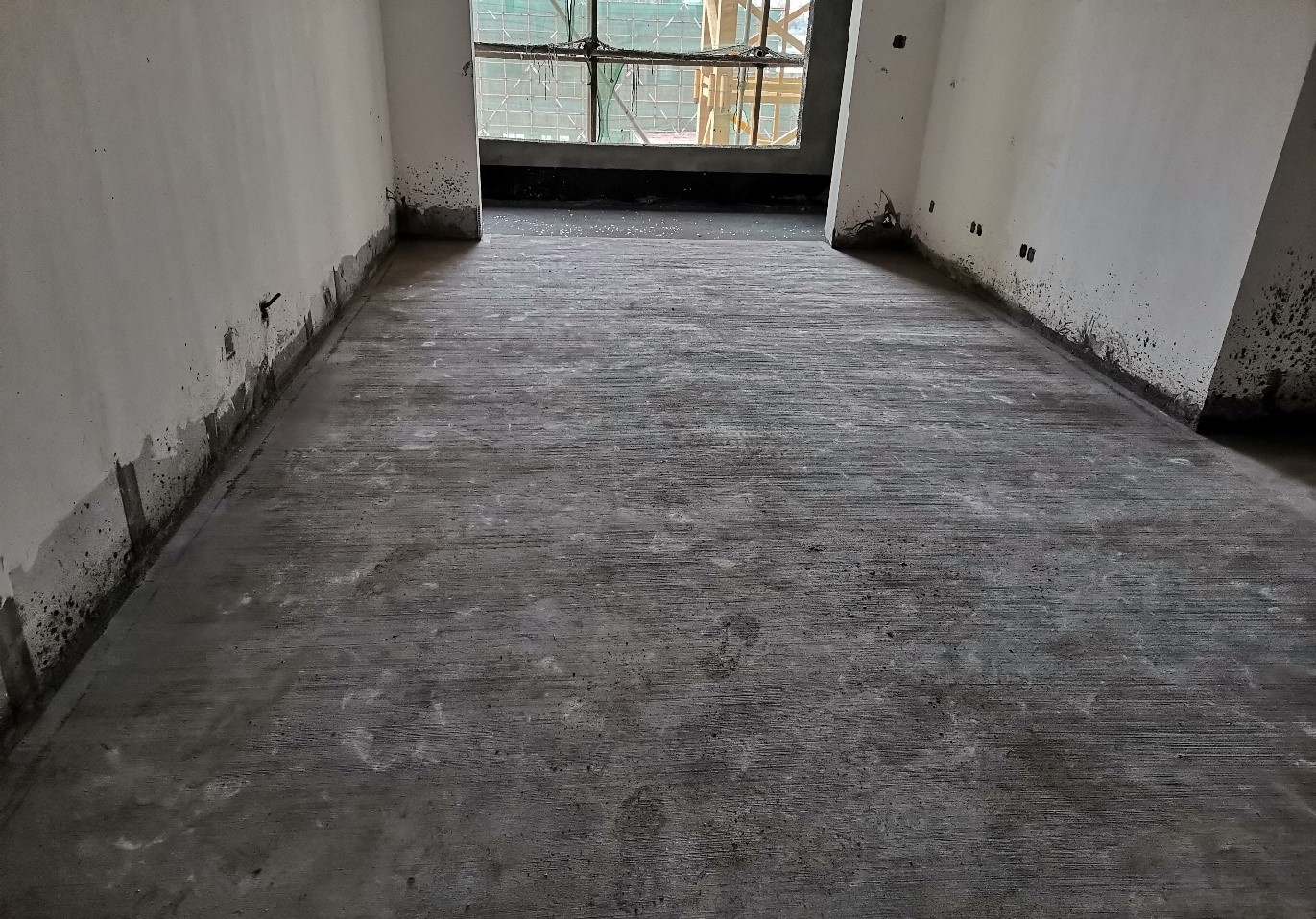

地面找平層施工

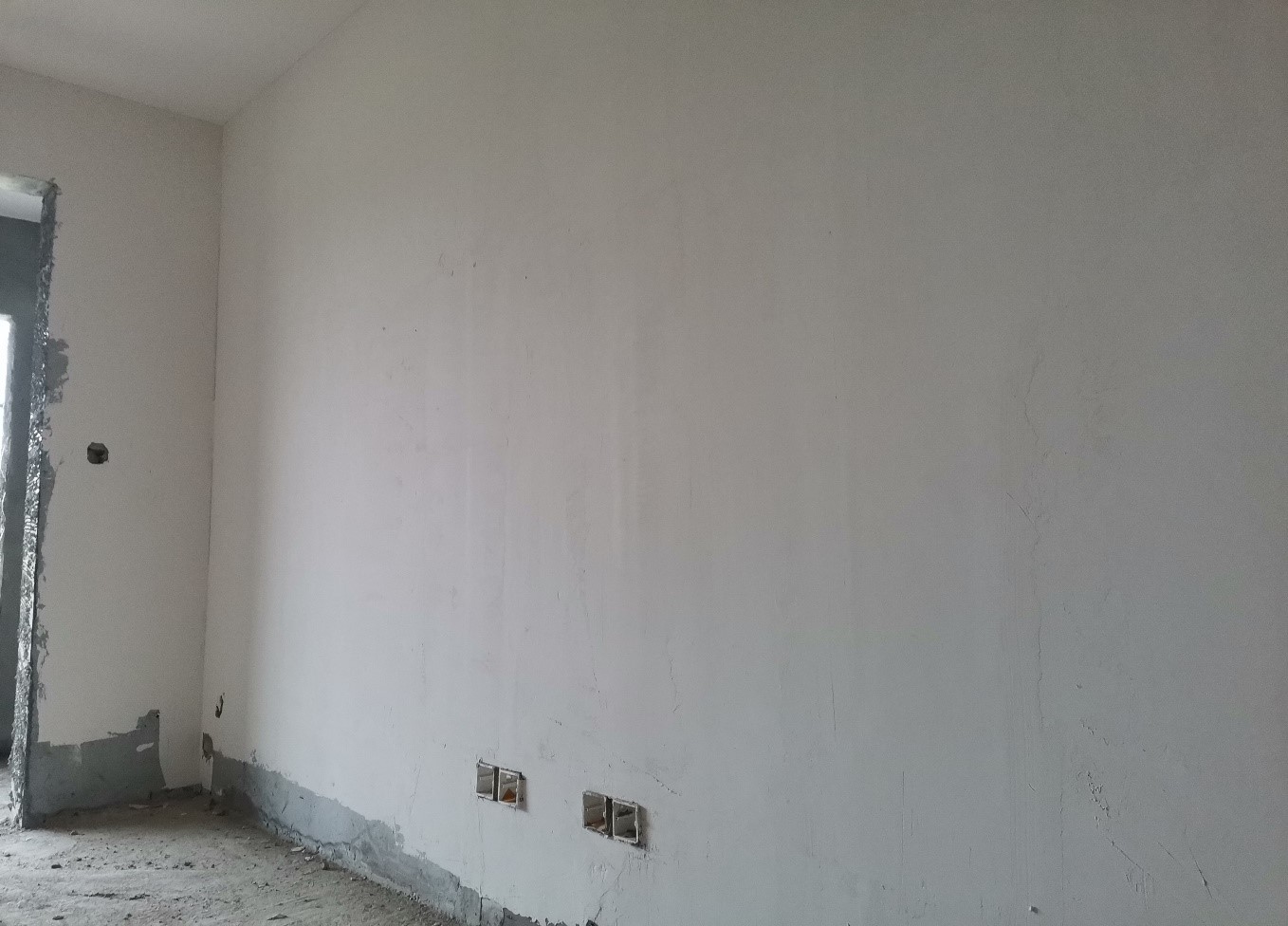

樣板間室內膩子(底層)施工

地下室后澆帶澆筑前清理工作

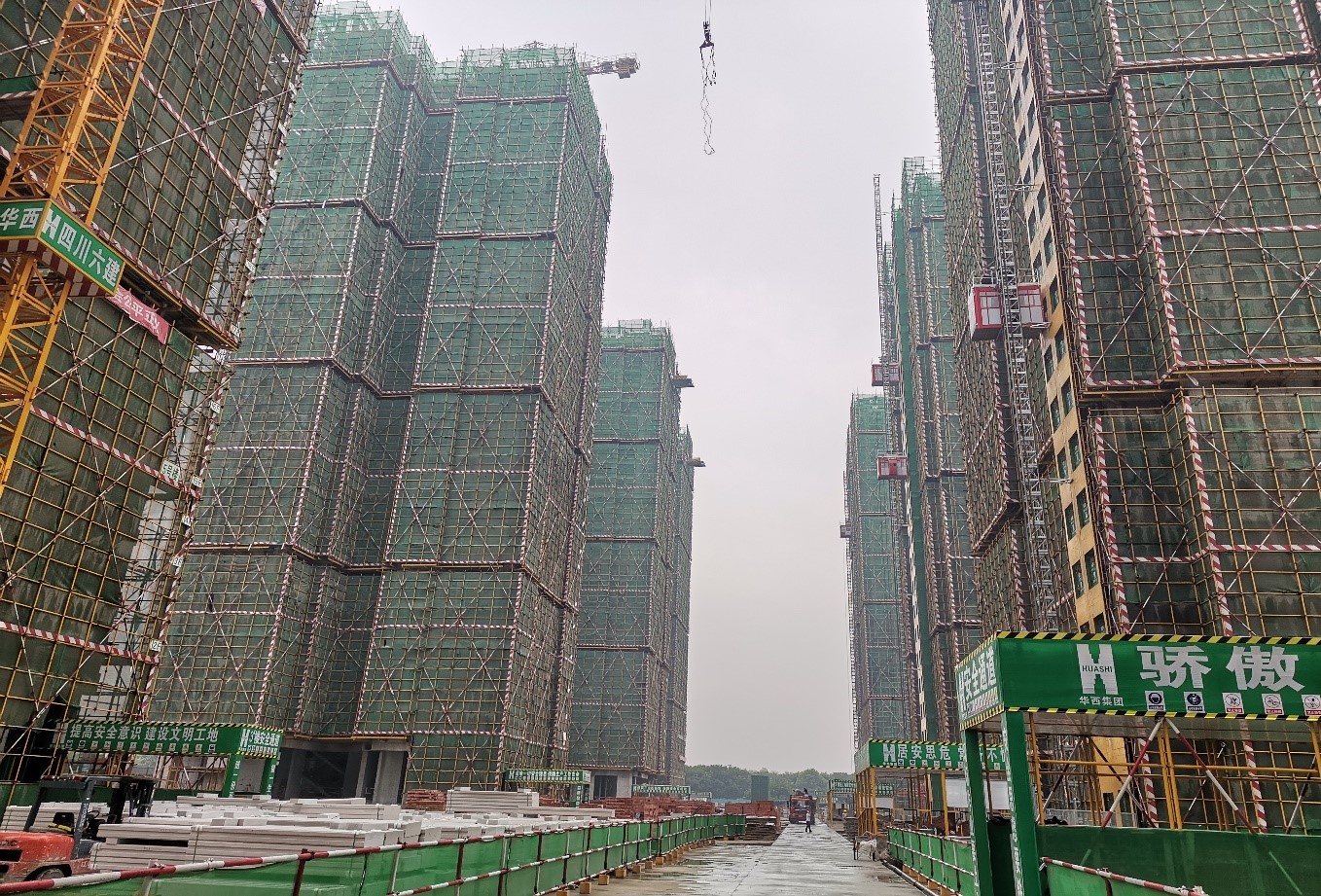

項目整體形象進度
