7月3日上午,夢溪苑項目工作例會(第二十八次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
明德博創公司負責人匯報了6月施工進度,目前二次結構、砌體、輕質隔墻都在抓緊施工,砌體施工最快的樓棟已達25層、輕質隔墻最快施工至18層。計劃于7月完成全部樓棟砌體施工、完成70%二次結構施工。
中衡安信公司負責人匯報了近期工作進展,裝飾裝修材料即將進場,將組織相關人員驗收入場材料。
彭尚源強調,暑假期間,工地高溫作業,請施工單位始終將安全放在首位,切實抓好安全文明施工。在保質保量的前提下,加快施工進度,強化過程管控,遇到問題及時上報按相關要求處理。
樓棟號 |
本周形象進度 |
1#樓 |
屋面層女兒墻砌筑完成100%,構造柱14層完成;輕質隔墻14層完成。內墻抹灰完成2層。 |
2#樓 |
屋面層女兒墻砌筑完成100%,構造柱16層完成;輕質隔墻16層完成。內墻抹灰完成2層。 |
3#樓 |
屋面架體拆除100%,構造柱14層完成;輕質隔墻18層完成。內墻抹灰完成2層。 |
4#樓 |
屋面層花架梁抹灰完成50%,構造柱14層完成;輕質隔墻14層完成。內墻抹灰完成2層。 |
5#樓 |
屋面花架梁抹灰完成50%,構造柱15層完成;輕質隔墻11層完成。內墻抹灰完成2層。 |
6#樓 |
屋面花架完成80%,構造柱7層完成;輕質隔墻14層完成。 |
7#樓 |
屋面花架完成80%,構造柱9層完成;輕質隔墻10層完成。 |
8#樓 |
屋面花架完成80%,構造柱9層完成;輕質隔墻17層完成。 |
9#樓 |
屋面花架模板、鋼筋完成70%,構造柱11層完成;輕質隔墻11層完成。 |
10#樓 |
屋面花架砼完成50%,構造柱13層完成;輕質隔墻14層完成。內墻抹灰完成2層。 |

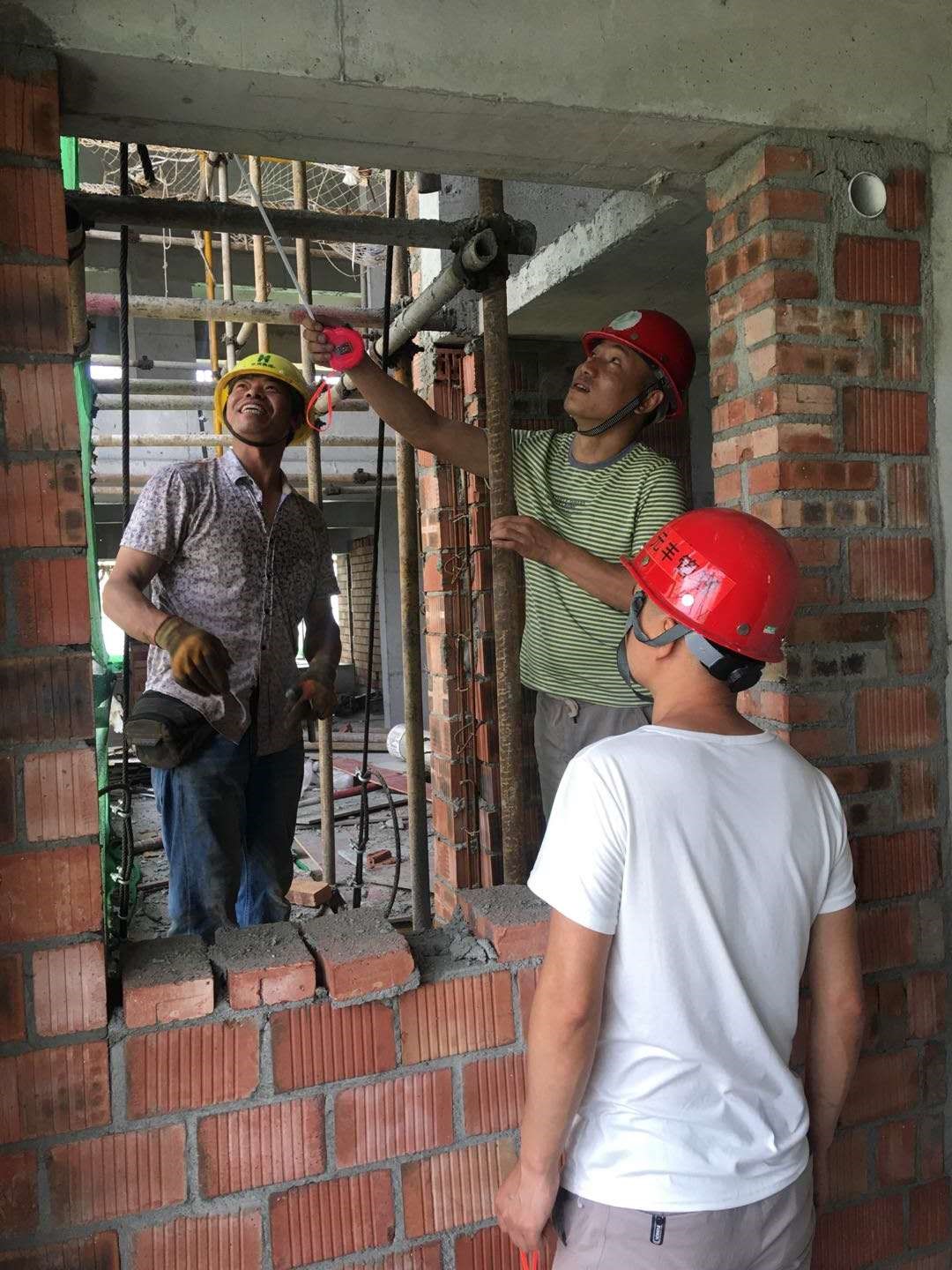

構造柱鋼筋綁扎

監理工程師對二次結構隱蔽驗收

屋面花架抹灰施工

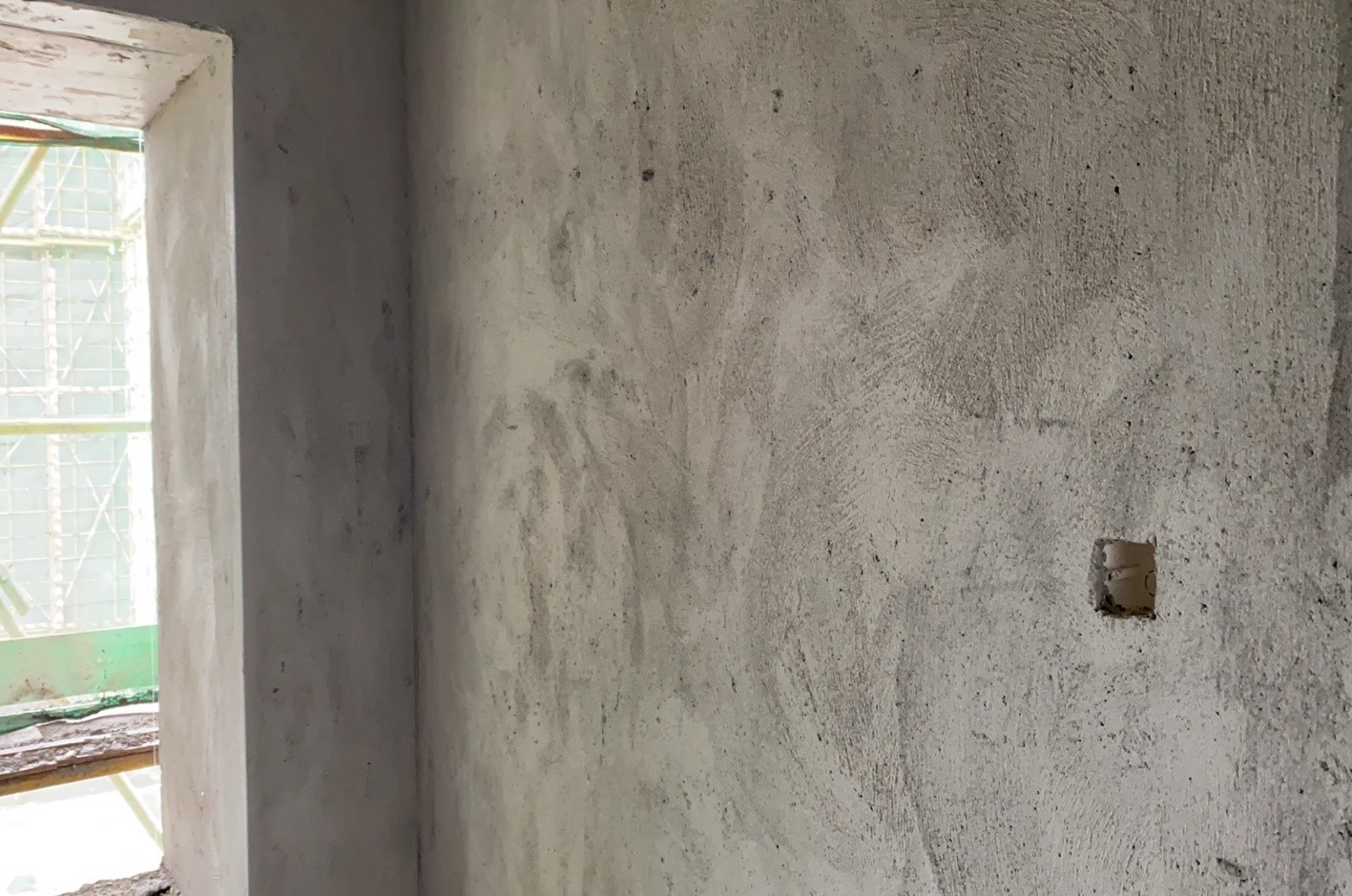

內墻面抹灰施工
