6月12日上午,夢溪苑項目工作例會(第二十六次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
明德博創公司負責人匯報了施工情況:目前施工進度正常,1、2、3、4、5、10棟樓已順利封頂,計劃下周內全部樓棟封頂。二次結構砌體周平均施工1.5層,現進度最快的5號樓砌體已施工至20層。施工即將進入裝飾裝修階段。
彭尚源強調,明德博創公司要繼續抓好施工進度,確保每棟樓保質保量按施工時間節點完成。中衡安信公司要繼續加強監督,協同做好下一步的工作。
樓棟號 |
本周形象進度 |
1#樓 |
二十六層砼施工完成100%,十七層砌體施工完成;構造柱12層完成;輕質隔墻完成10層完成。 |
2#樓 |
屋面層砼施工完成100%,十九層砌體施工完成;構造柱14層完成;輕質隔墻完成14層完成。 |
3#樓 |
屋面層膨脹珍珠巖找坡待施工,十九層砌體施工完成;構造柱11層完成;輕質隔墻完成14層完成。 |
4#樓 |
4#樓屋面層花架砼澆筑完成100%,女兒墻完成20%,十七層砌體施工完成;構造柱11層完成;輕質隔墻完成12層完成。 |
5#樓 |
屋面層花架砼澆筑完成100%,女兒墻完成20%,二十層砌體施工完成;構造柱15層完成;輕質隔墻完成8層完成。 |
6#樓 |
二十六層模板鋼筋完成100%,十層砌體施工完成;構造柱5層完成;輕質隔墻完成2層。 |
7#樓 |
二十六層砼施工完成100%,十二層施工完成;構造柱5層完成;輕質隔墻完成2層。 |
8#樓 |
二十六層模板鋼筋施工完成100%,十三層砌體施工完成;構造柱5層完成;輕質隔墻完成2層。 |
9#樓 |
二十六層模板鋼筋完成50%,十四層砌體施工完成;構造柱9層完成;輕質隔墻完成8層完成。 |
10#樓 |
二十六層模板鋼筋完成100%,十六層砌體施工完成;構造柱13層完成;輕質隔墻完成5層完成。 |

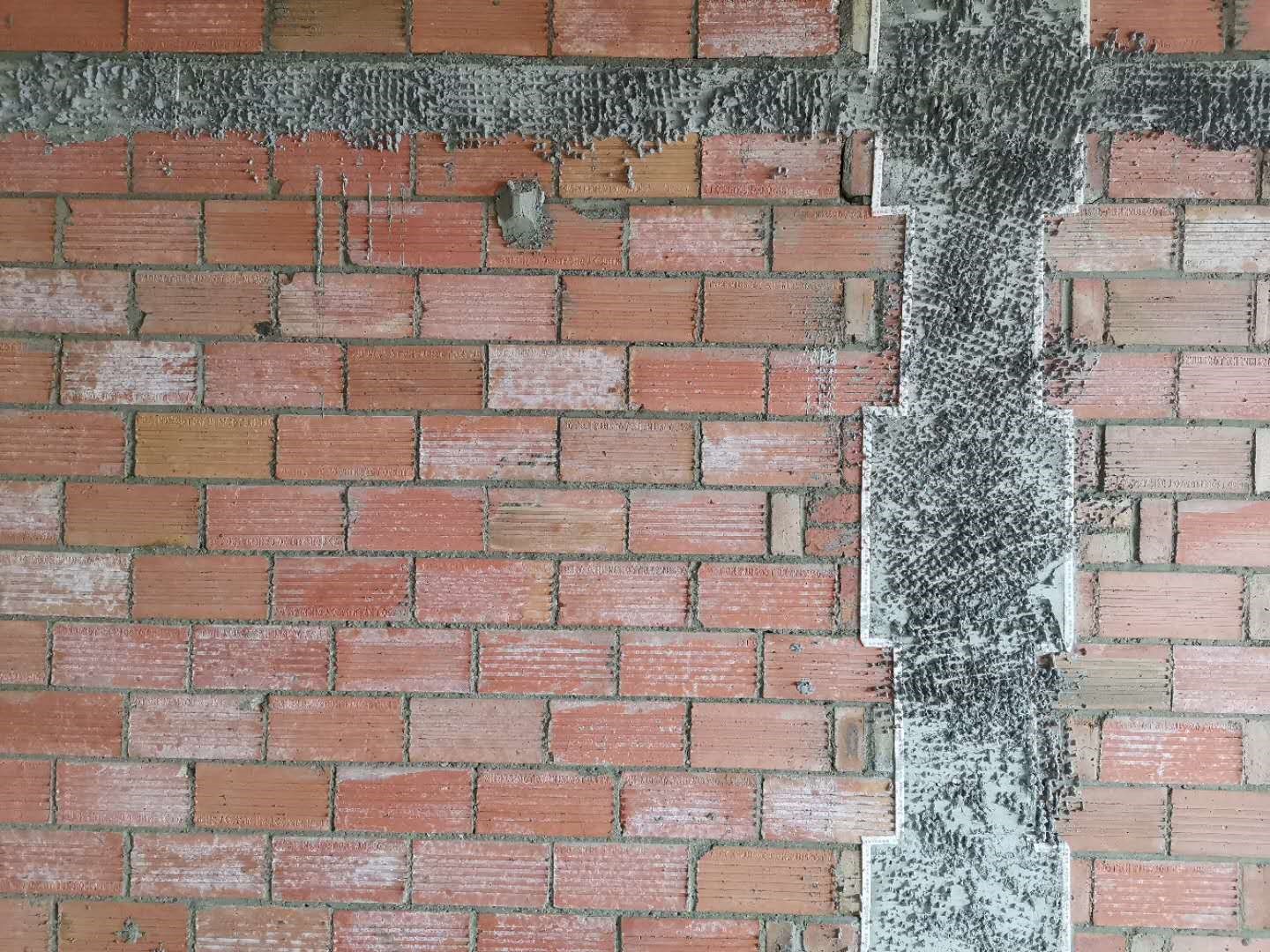

二次結構支模

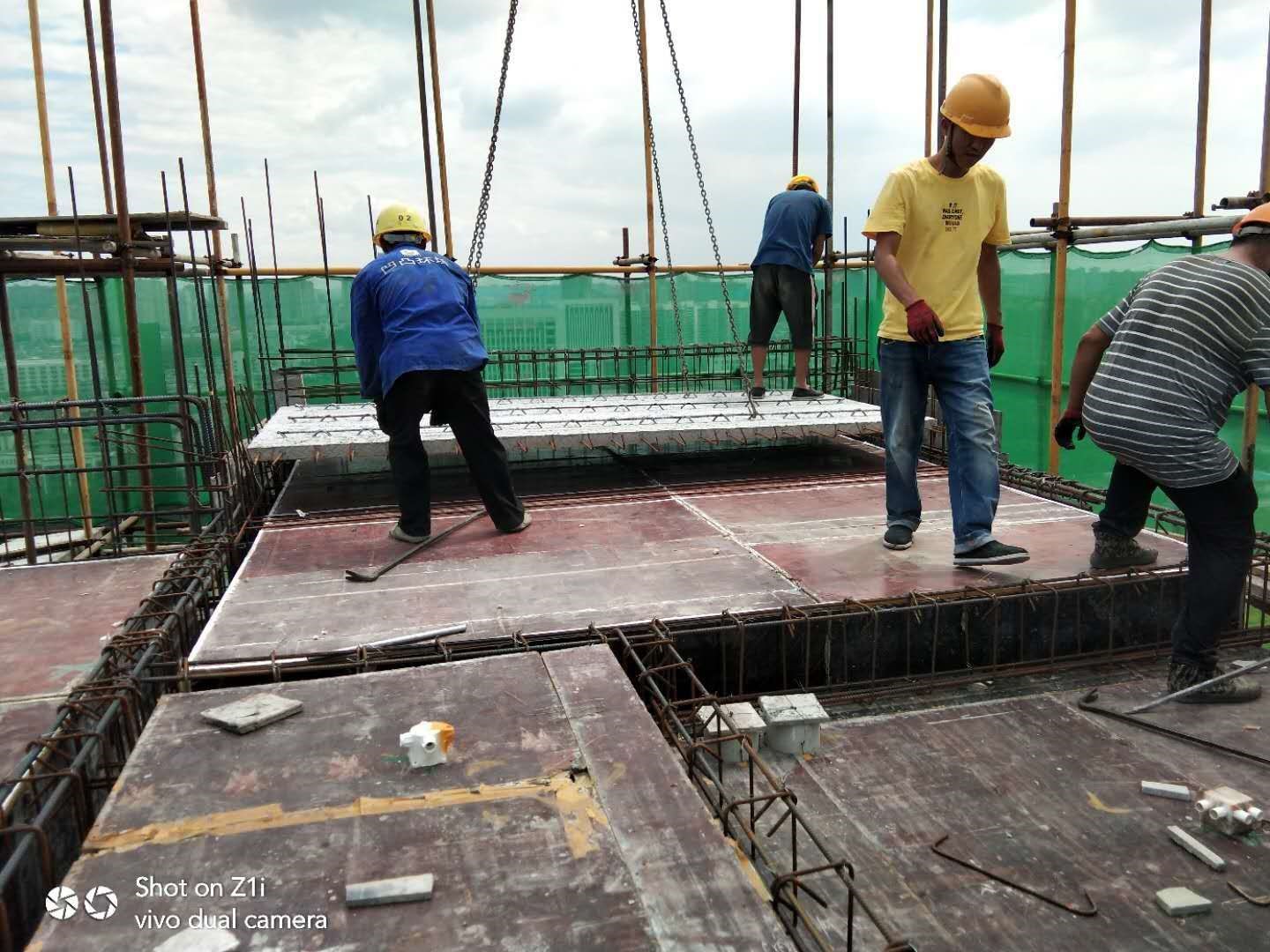

疊合板進場安裝

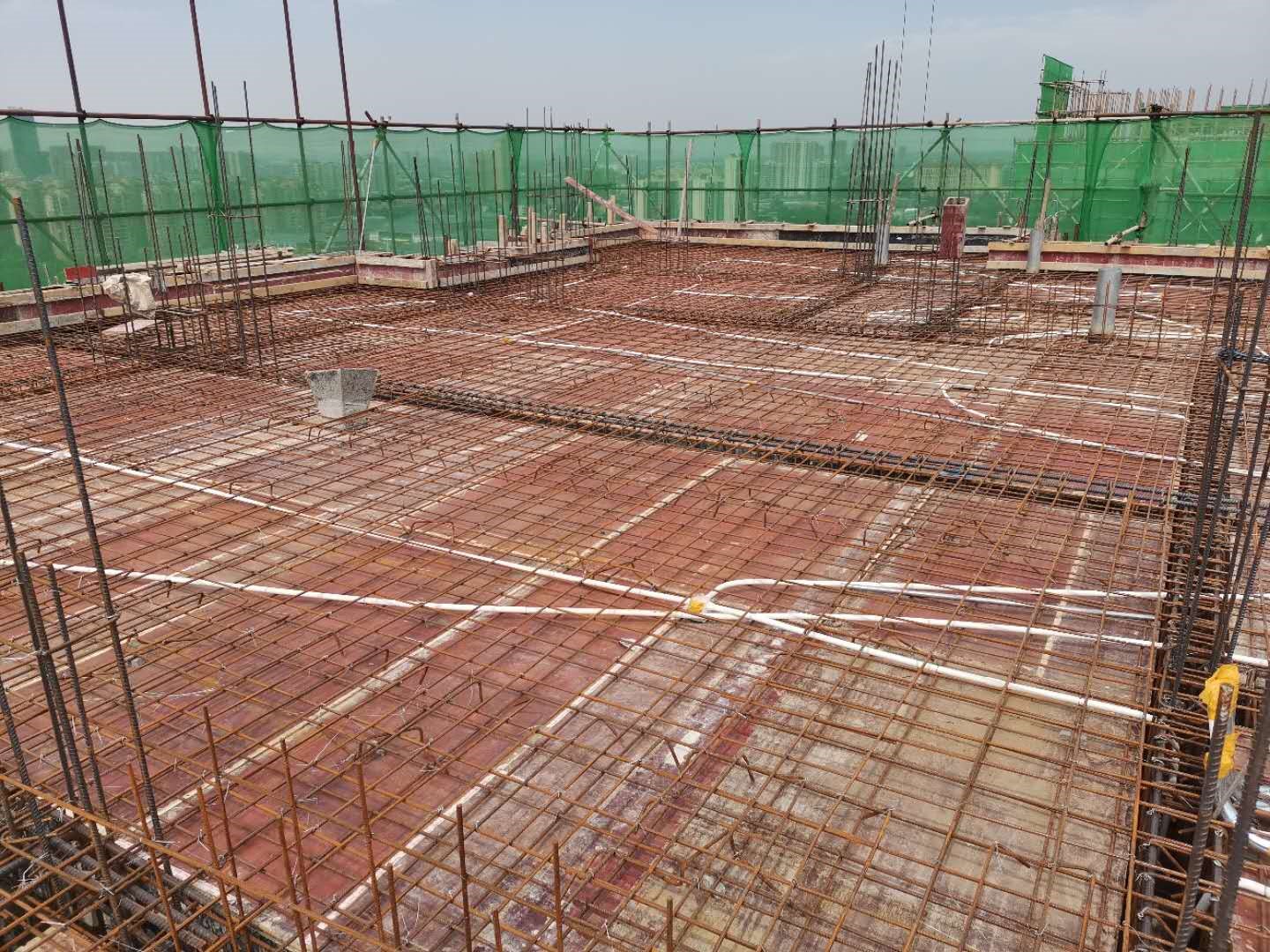

屋面鋼筋完成綁扎、水電預埋施工完成

公司督察組對項目安全、文明、施工質量檢查情況進行點評

總公司工程部對項目施工質量進行現場檢查

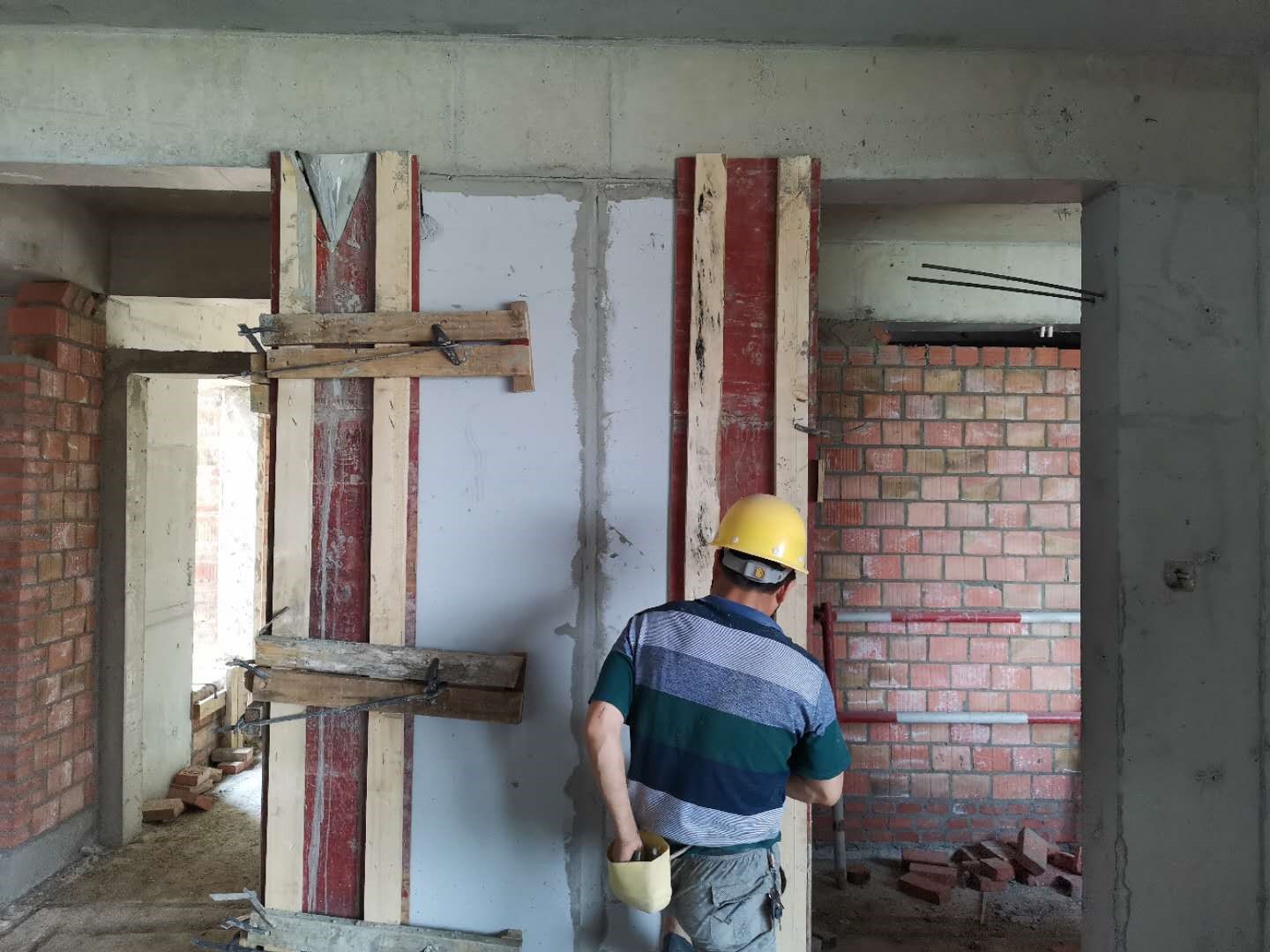

抹灰前對墻面進行處理

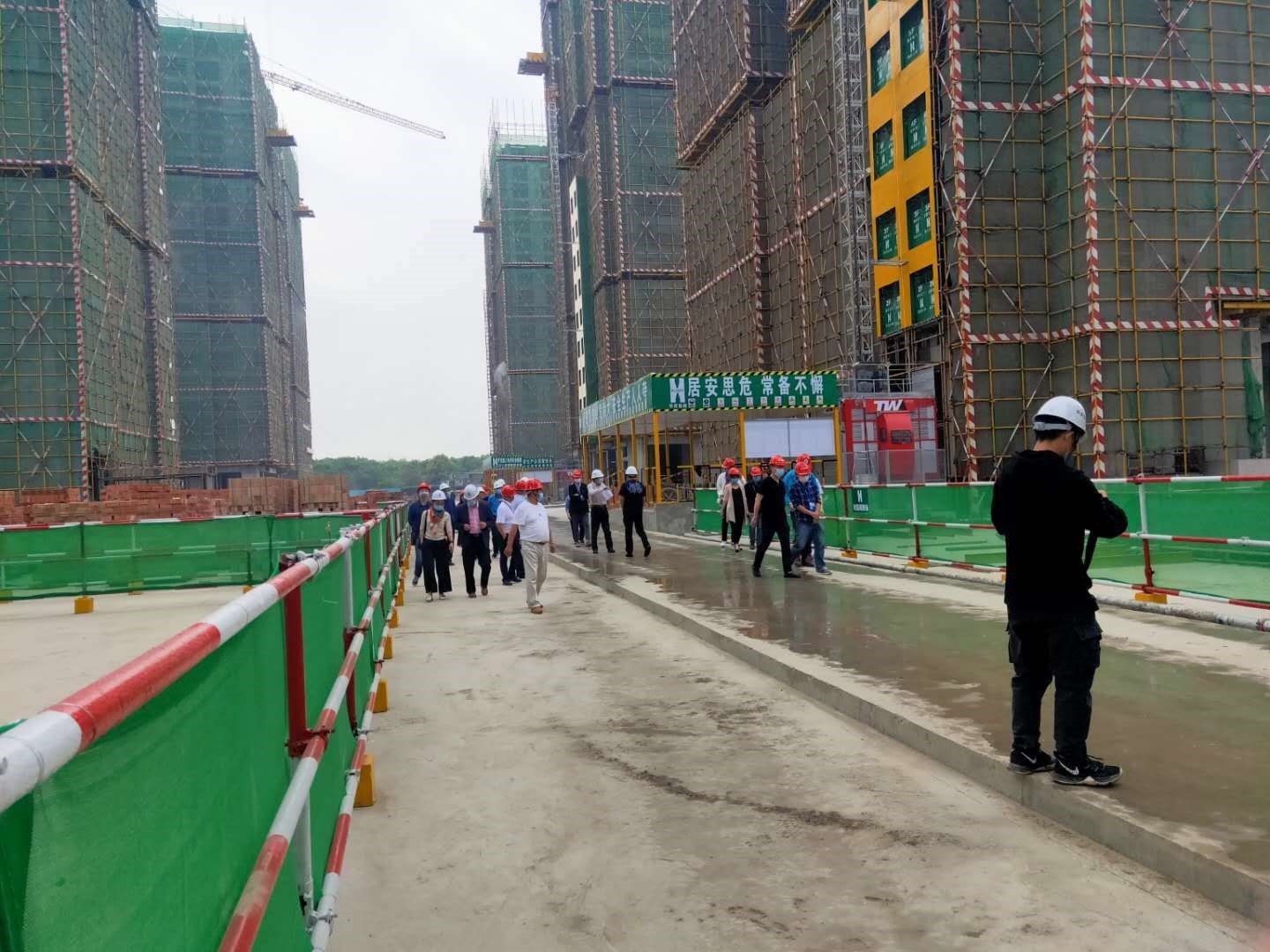

建設局領導蒞臨我項目觀摩、指導工作
