6月5日上午,夢溪苑項目工作例會(第二十五次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
明德博創公司負責人匯報了施工進度:截至目前,2、3、4、5號樓已封頂,1、6、8號樓進行屋面混凝土澆筑,全部樓棟砌體均施工10層以上,施工進展順利,主體結構施工、砌體及二次結構施工進度均在計劃之內,預計下周1、6、7、8號樓封頂。
中衡安信公司負責人介紹了工作情況,主材封樣表及新增品牌意見已經反饋給夢溪苑工作小組,將抓緊辦理審批程序。
樓棟號 |
本周形象進度 |
1#樓 |
二十六層砼施工完成80%,十五層砌體施工完成;構造柱12層完成;輕質隔墻完成8層完成。 |
2#樓 |
屋面層砼施工完成100%,十八層砌體施工完成;構造柱12層完成;輕質隔墻完成10層完成。 |
3#樓 |
屋面層膨脹珍珠巖找坡待施工,十八層砌體施工完成;構造柱9層完成;輕質隔墻完成7層完成。 |
4#樓 |
屋面層花架砼澆筑完成50%,十五層砌體施工完成;構造柱9層完成;輕質隔墻完成5層完成。 |
5#樓 |
屋面層花架砼澆筑完成50%,十九層砌體施工完成;構造柱13層完成;輕質隔墻完成5層完成。 |
6#樓 |
二十六層模板鋼筋完成20%,八層砌體施工完成;構造柱3層完成;輕質隔墻完成2層。 |
7#樓 |
二十四層砼施工完成100%,十一層施工完成;構造柱5層完成;輕質隔墻完成2層。 |
8#樓 |
二十六層模板鋼筋完成20%,十層砌體施工完成;構造柱5層完成;輕質隔墻完成2層。 |
9#樓 |
二十五層模板鋼筋完成100%,十二層砌體施工完成;構造柱7層完成;輕質隔墻完成6層完成。 |
10#樓 |
二十六層模板鋼筋完成20%,十五層砌體施工完成;構造柱12層完成;輕質隔墻完成3層完成。 |

疊合板進場安裝

監理工程師對隱蔽部位進行核對、驗收

鋼筋綁扎安裝

消防給水管安裝施工

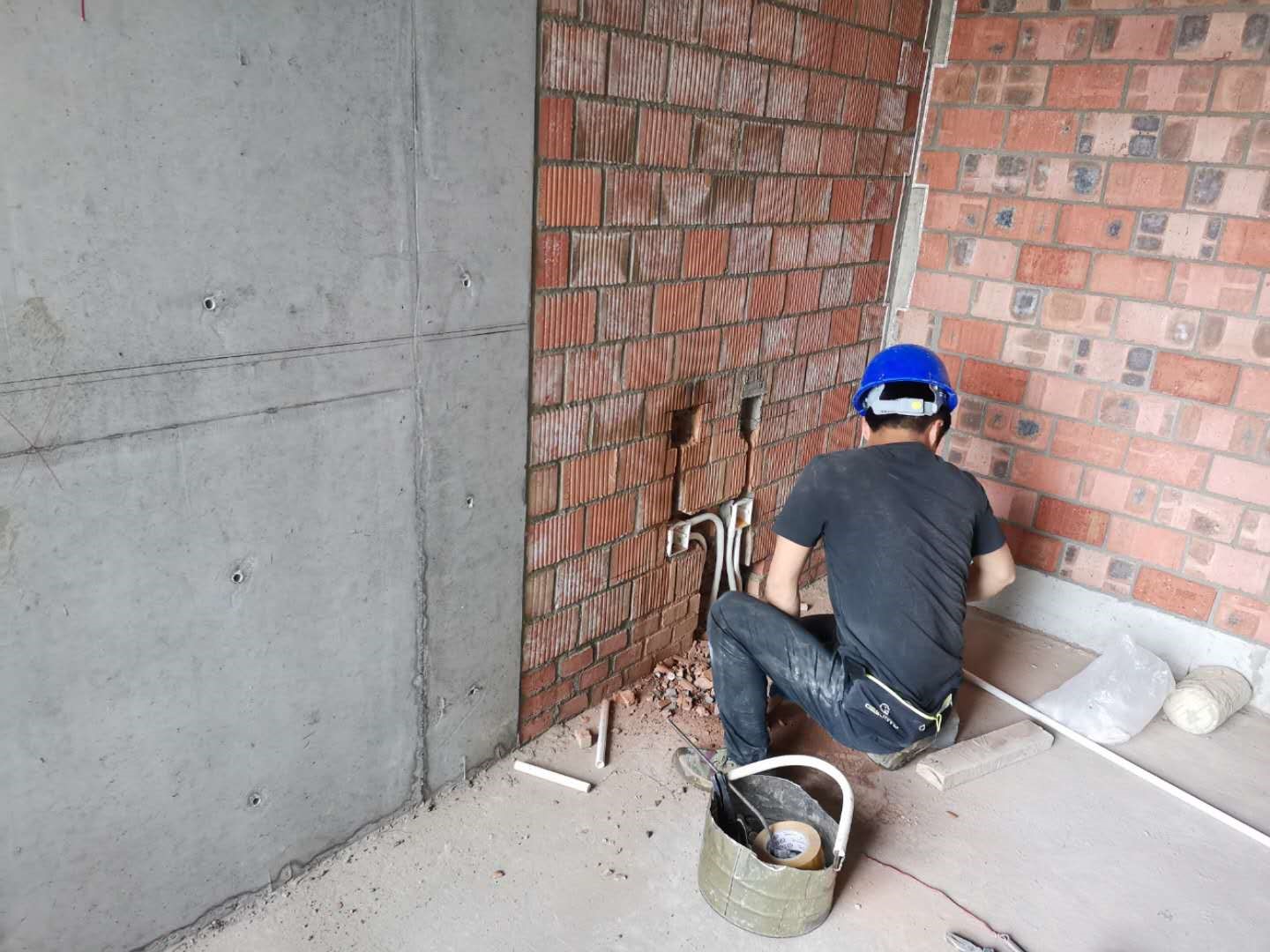

電氣管線預埋
