夢溪苑項目建設工作例會(第二十四次)

529日上午,夢溪苑項目工作例會(第二十四次)在后勤樓416召開,項目工作小組、明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。

會議首先通報了項目補充協議進展情況,目前補充協議已通過相關單位審核形成定稿,將于近期進行簽訂。

明德博創公司負責人匯報了本月工程進度及6月計劃:截止529日,2號樓、3號樓、4號樓、5號樓主體結構封頂,其余各樓棟均計劃于6月內全部封頂。二次結構砌體施工按計劃進行,項目整體進度可控。3號樓樣板層正在抓緊施工,預計于20208月完成。

彭尚源強調,夢溪苑項目旨在解決青年教職工住房剛需問題,一定要抓緊工程進度,抓牢質量把控,把工程做好做快做精,讓教職工能夠如期滿意收房。

會后,與會人員到施工現場進行了5月份項目形象進度確認。


樓棟號

本周形象進度

1#

完成二十五層模板鋼筋施工80%,十二層砌體施工完成。

2#

完成二十六層砼施工100%,十五層砌體施工完成。

3#

屋面層清理、女兒墻施工完成100%,十五層砌體施工完成。

4#

屋面層花架鋼筋模板施工完成50%,十三層砌體施工完成。

5#

屋面層花架鋼筋模板施工完成50%,十六層砌體施工完成

6#

二十五層模板鋼筋完成20%,五層砌體施工完成。

7#

二十三層砼施工完成100%,八層砌體施工完成。

8#

完成二十五層模板、鋼筋施工完成20%,七層砌體施工完成。

9#

完成二十四層砼施工100%,十層砌體施工完成。

10#

完成二十五層模板、鋼筋施工完成20%,十二層砌體施工完成。

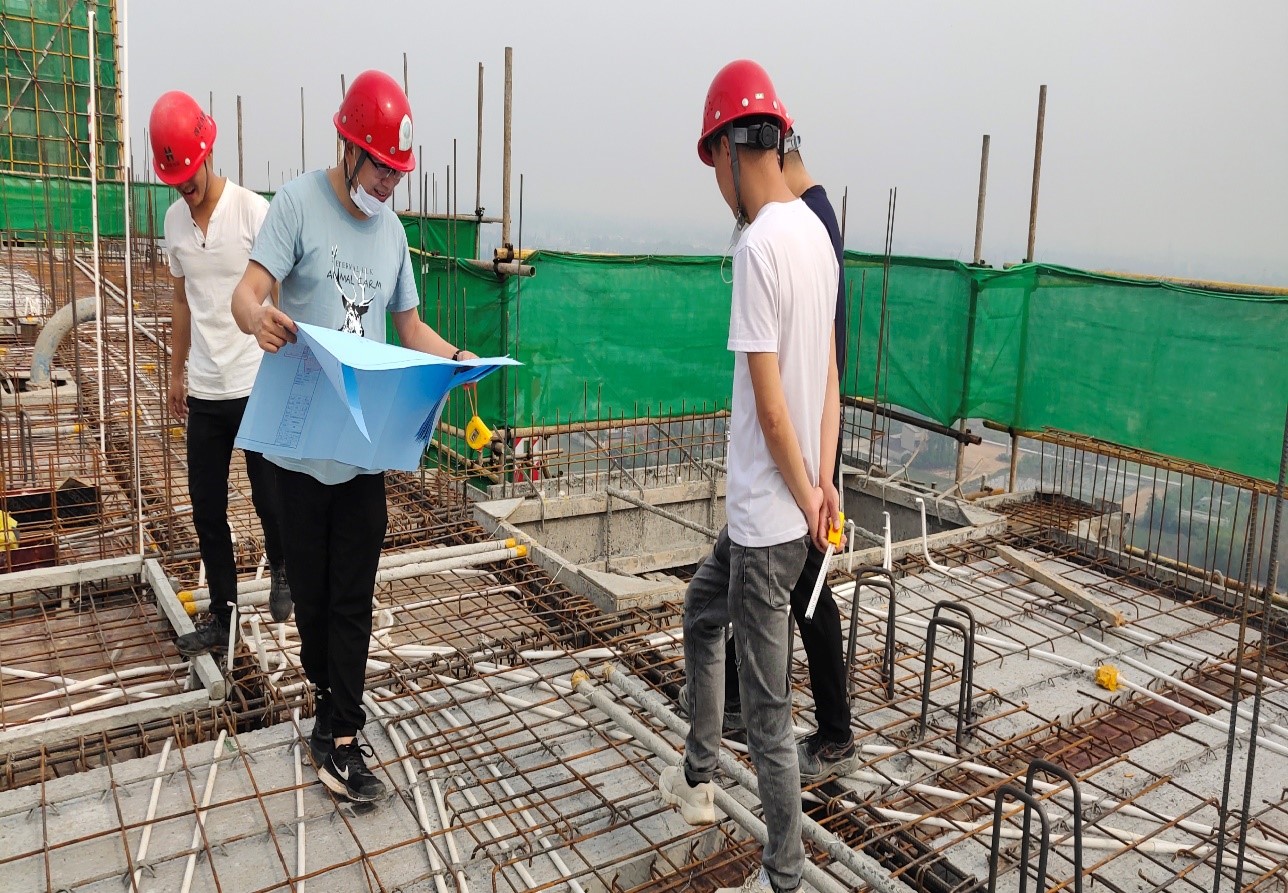

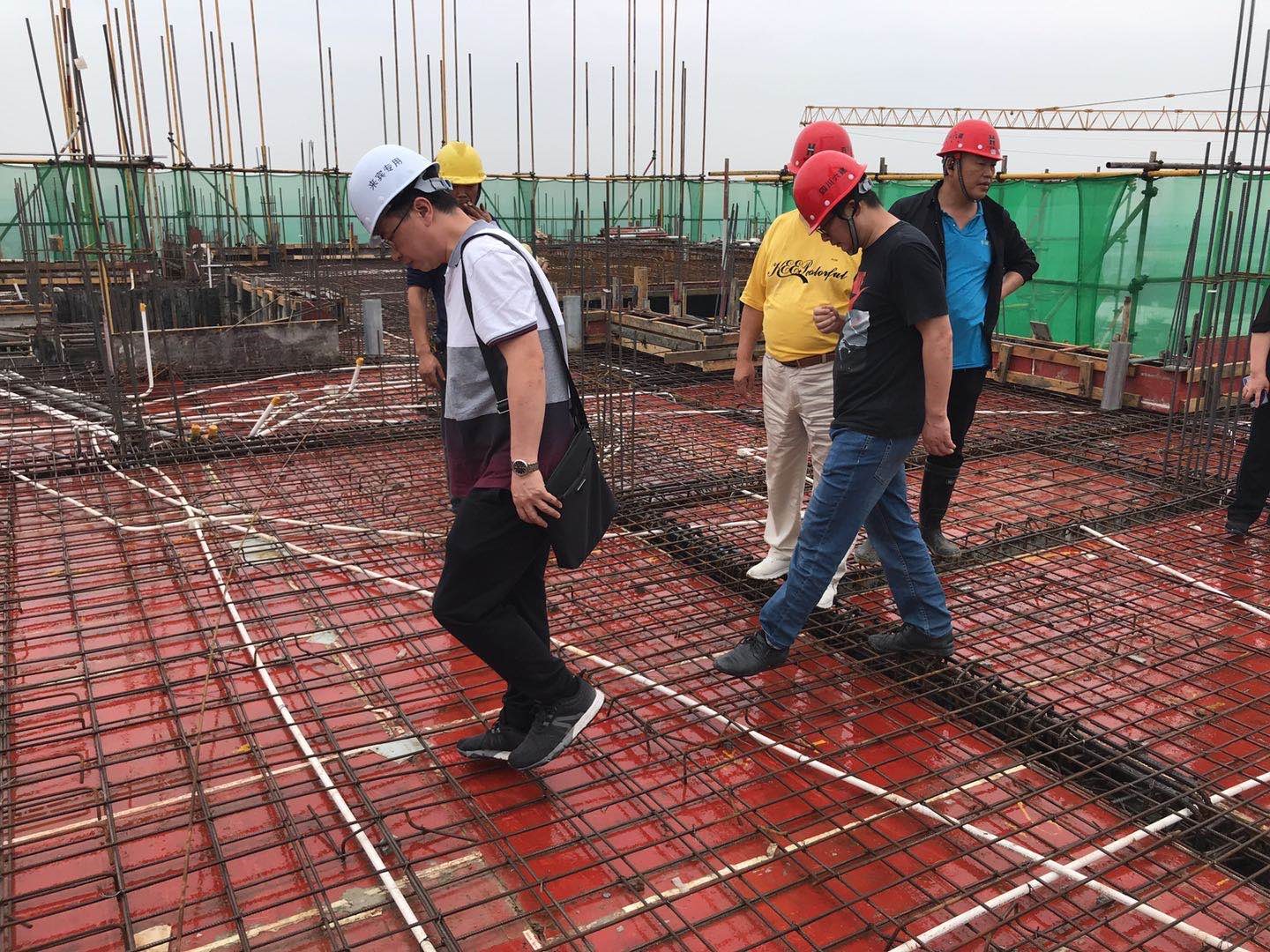

監理工程師對隱蔽部位進行核對、驗收

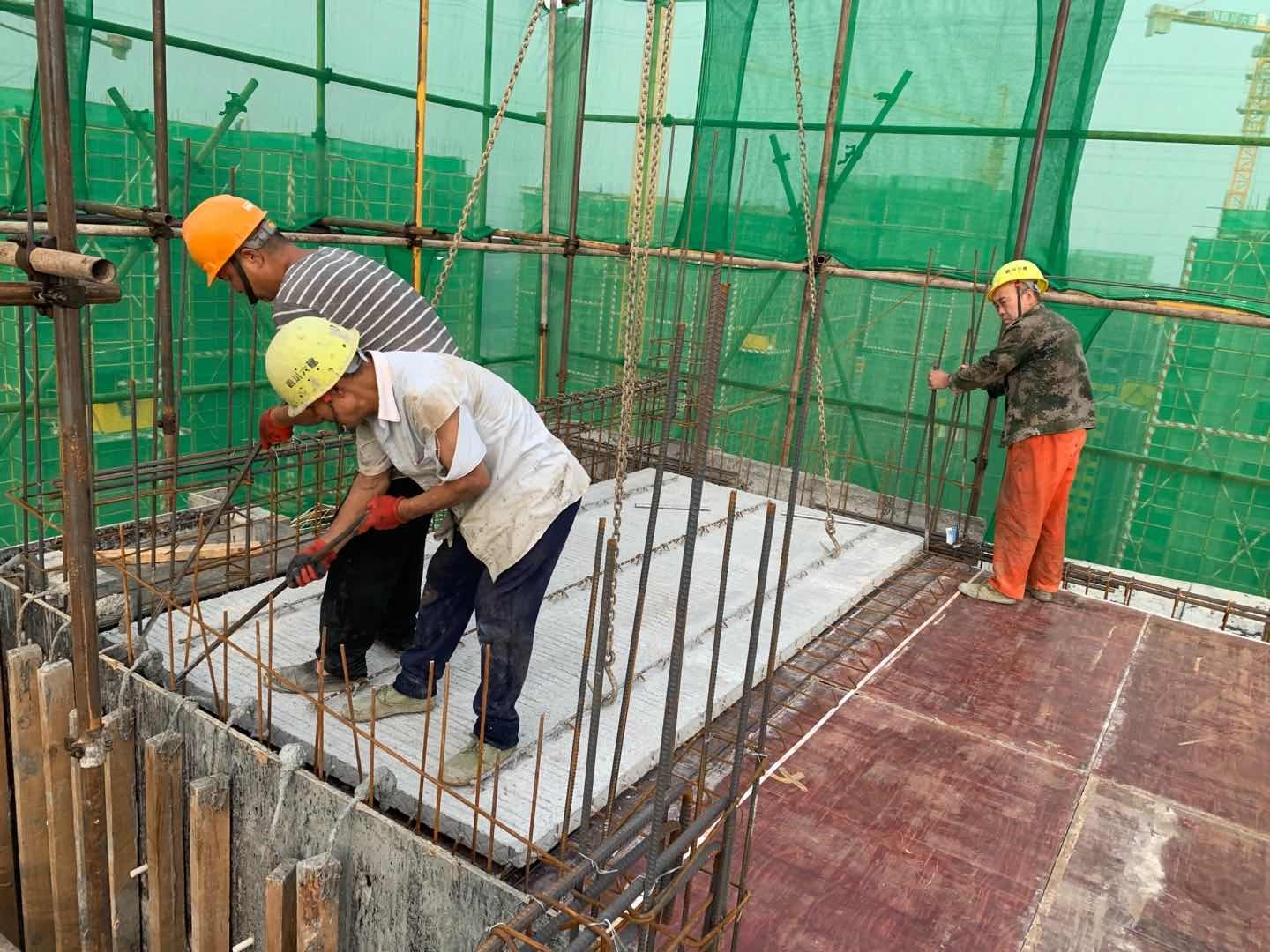

疊合板進場安裝

質監站對項目施工質量進行監督、檢查

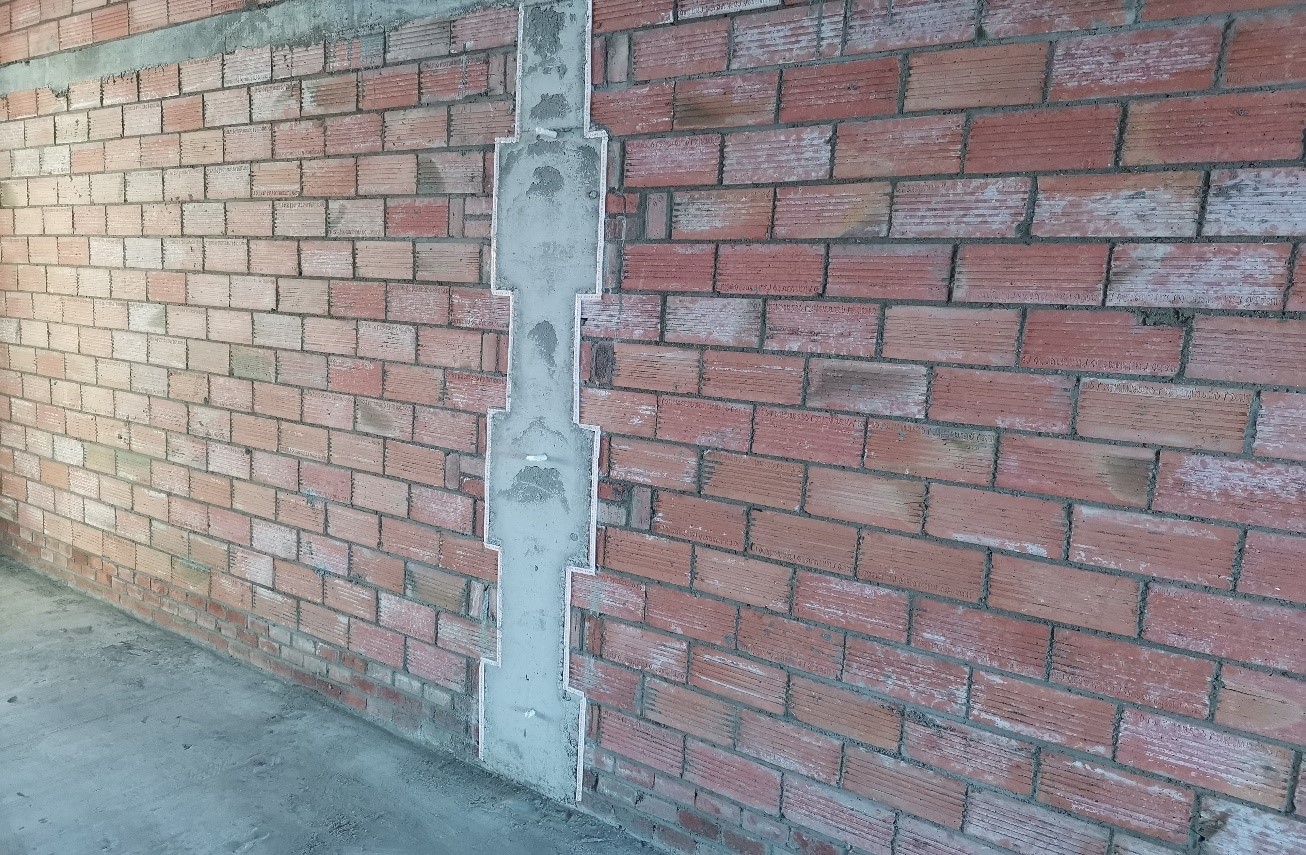

二次結構施工

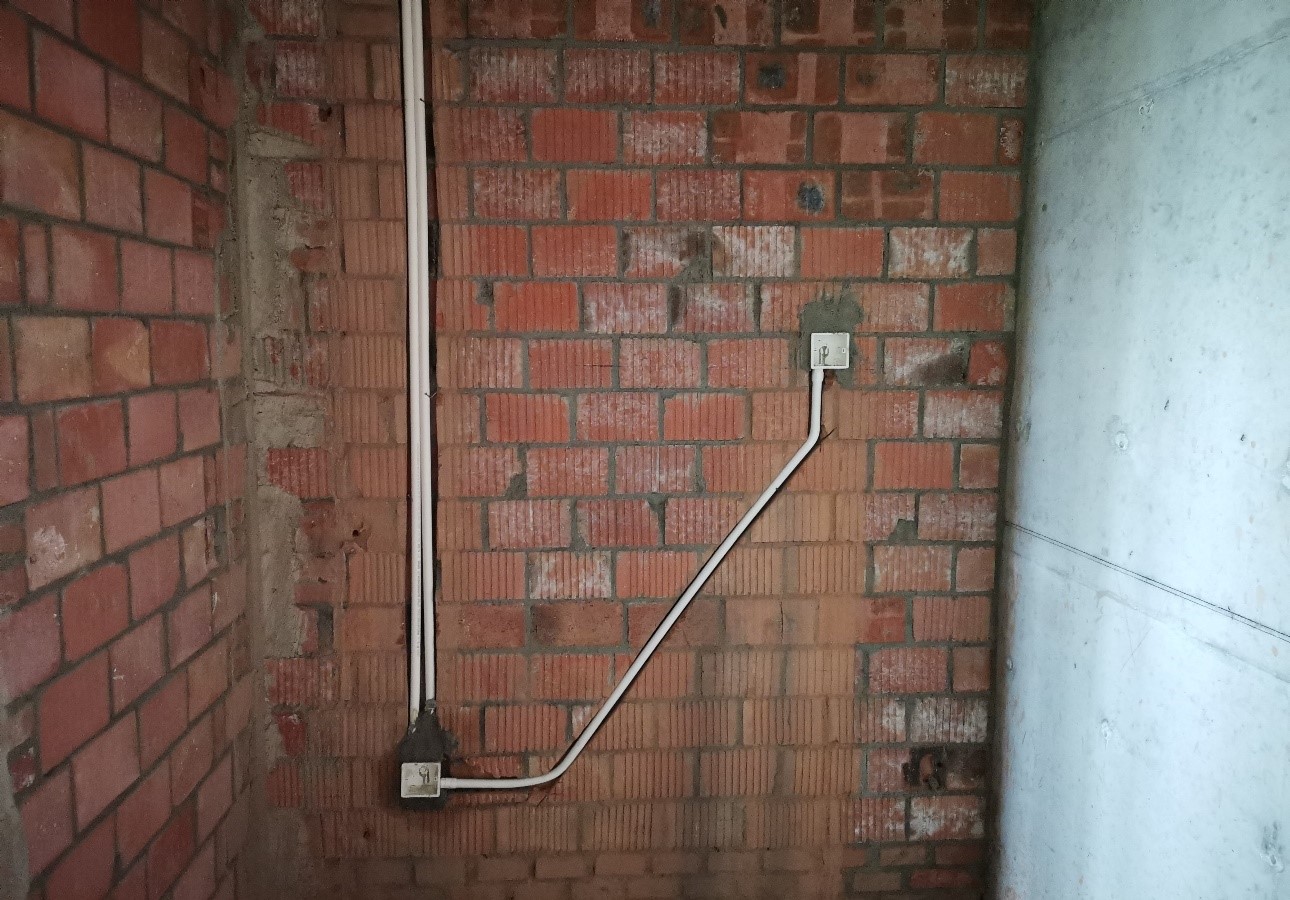

室內電氣配管安裝工程

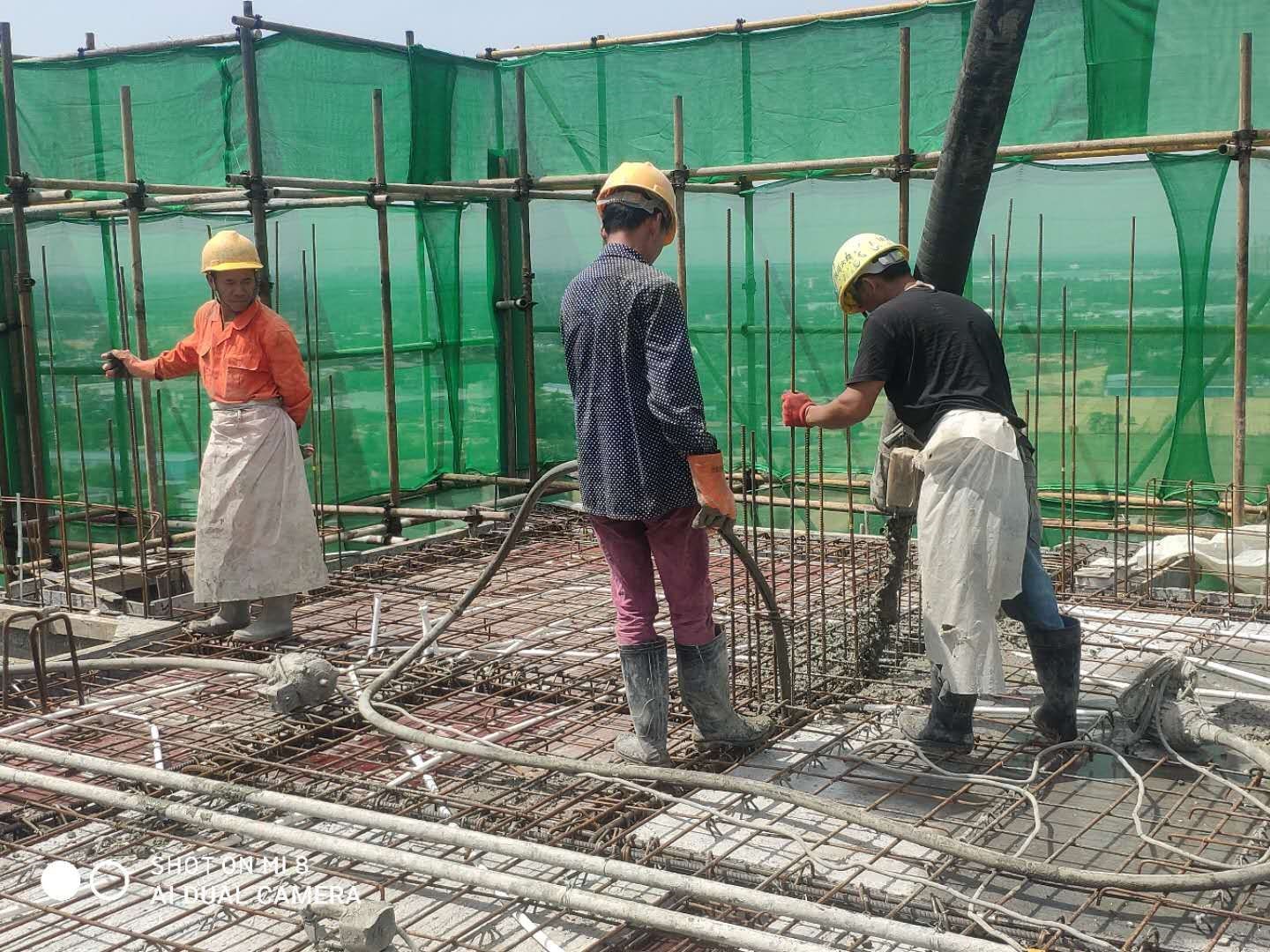

混凝土澆筑

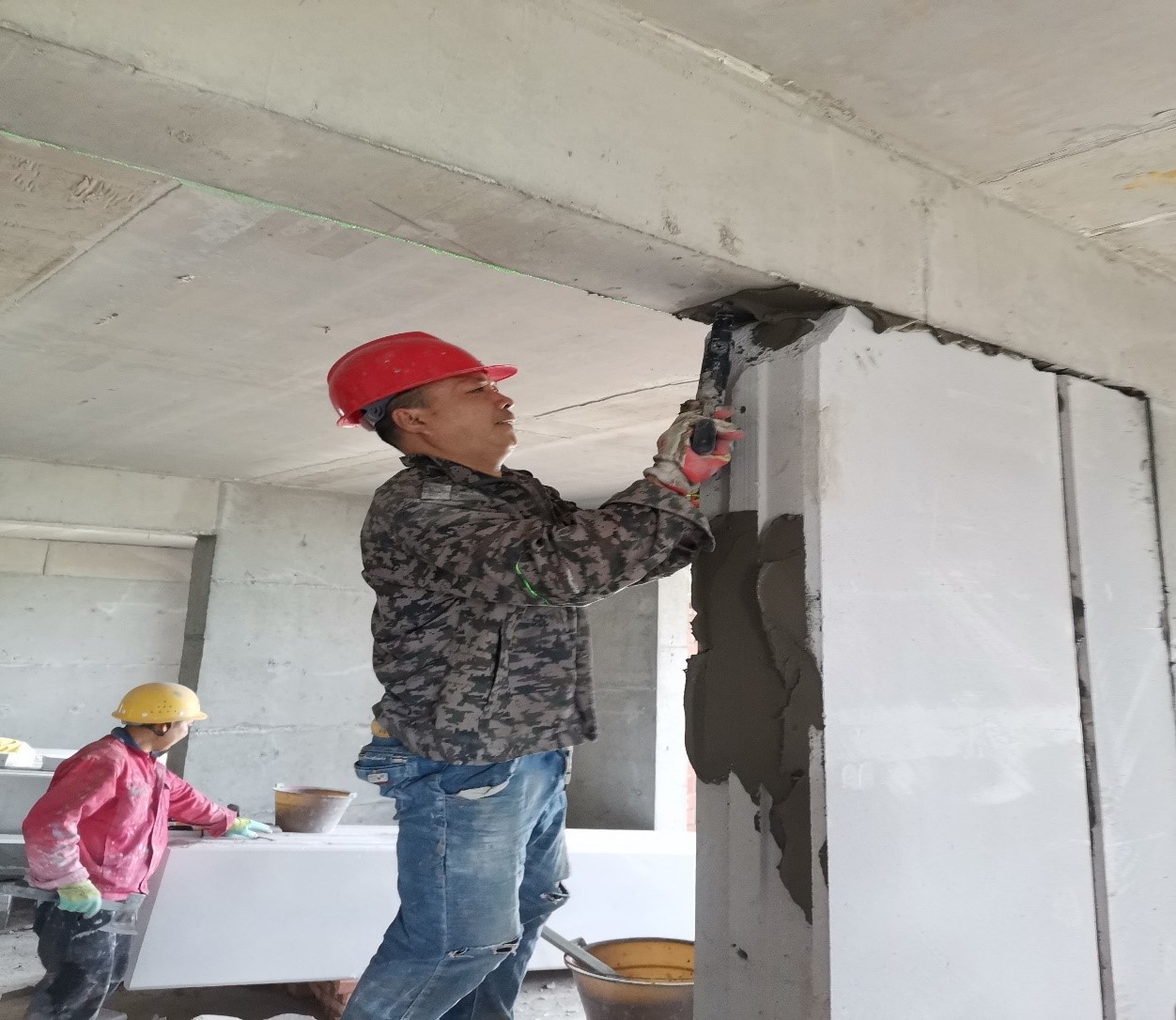

輕質隔墻(ALC)板安裝



友情鏈接: 四川省機關事務管理局 四川省教育廳 四川省國資裝備中心 四川省政府采購網 新都區不動產登記網上辦事大廳

辦公地址:西南石油大學成都校區后勤樓4樓
辦公郵箱:gzc-swpu@swpu.edu.cn

百家乐官网的路子怎么| E世博开户| 商丘市| 百家乐官网心术| 博彩百家乐最新优惠| 昌乐县| 百家乐的方法和公式| 扎赉特旗| 百家乐赌注| 优博娱乐在线| 乐天百家乐官网的玩法技巧和规则| 二八杠游戏平台| 如何赢百家乐官网的玩法技巧和规则 | 百家乐官网注码管理| 新宝百家乐网址| 皇家赌场007| 太阳城百家乐红利| 应城市| 百家乐光纤洗牌机如何做弊| 满洲里市| 荷规则百家乐的玩法技巧和规则 | 利来国际网上| 百家乐官网园首选去澳| 皇冠足球投注平台| 百家乐平的概率| 百家乐官网平台注册送现金| 百家乐游戏什么时间容易出对| A8百家乐官网娱乐平台| 德州扑克发牌员| 做生意的风水朝向| 打百家乐官网的介绍| 足球百家乐系统| 太阳城百家乐群| 什么百家乐官网平注法| 大发888娱乐城网站| 太阳城百家乐官网娱乐官方网| 大发888注册送58| 怎么玩百家乐网上赌博| 百家乐官网高科技出千工具| 奉节县| 威尼斯人娱乐平台反水|
