5月22日上午,夢溪苑項目工作例會(第二十三次)在后勤樓416召開,夢溪苑工作小組成員、明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
會議就夢溪苑項目補充協議條款修改反饋意見進行了討論,經反復討論初步形成定稿,將于下周發送各相關單位審核后形成終稿。
明德博創公司負責人匯報了施工情況,目前3號樓、4號樓都已封頂,其余樓棟主體結構施工及二次結構砌體施工進展順利,公司將在后續施工過程中繼續加強安全及質量把控。
樓棟號 |
本周形象進度 |
1#樓 |
完成二十四層砼施工完成100%。 |
2#樓 |
完成二十五層砼施工完成100%。 |
3#樓 |
完成主體結構施工,進行十三、十四層砌體施工。 |
4#樓 |
完成二十二層砼施工完成100%。 |
5#樓 |
完成二十六層砼施工完成100%。 |
6#樓 |
完成二十四層模板鋼筋20%。 |
7#樓 |
完成二十二層砼施工完成100%。 |
8#樓 |
完成二十四層模板、鋼筋施工完成20%。 |
9#樓 |
完成二十三層模板、鋼筋施工完成40%。 |
10#樓 |
完成二十四層模板、鋼筋施工完成40%。 |

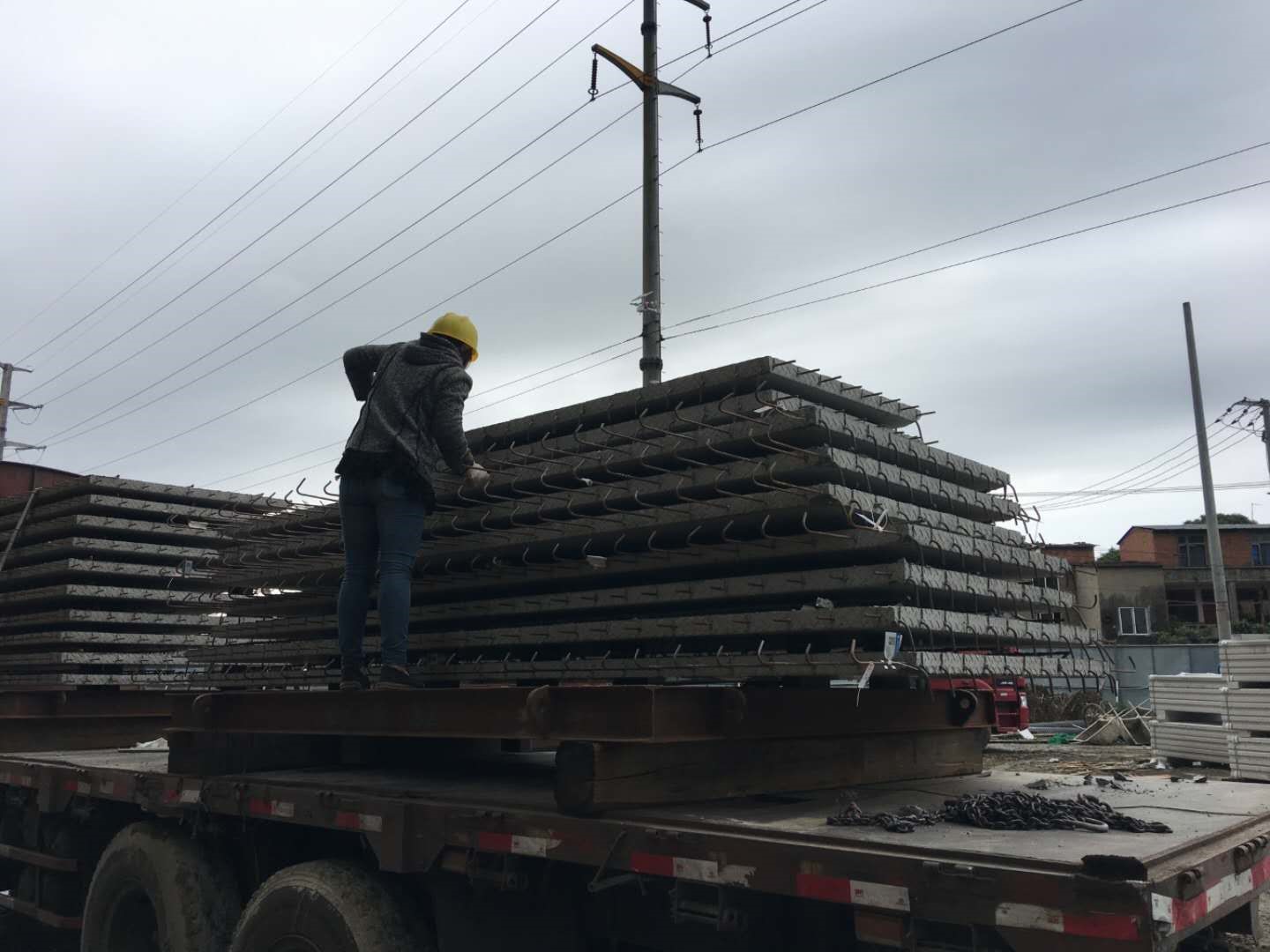

疊合板進場

監理工程師對隱蔽部位進行核對、驗收

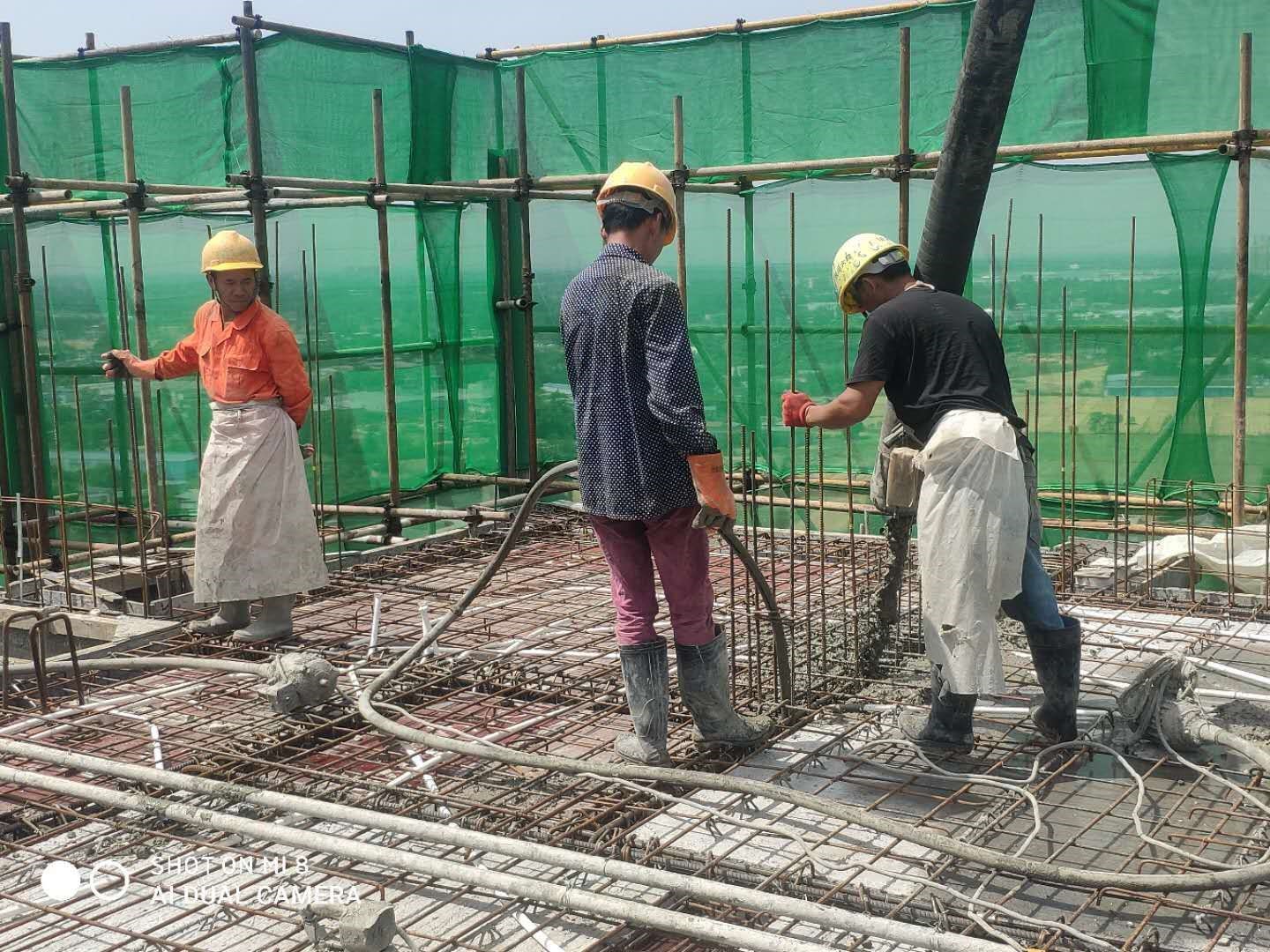

混凝土開盤澆筑

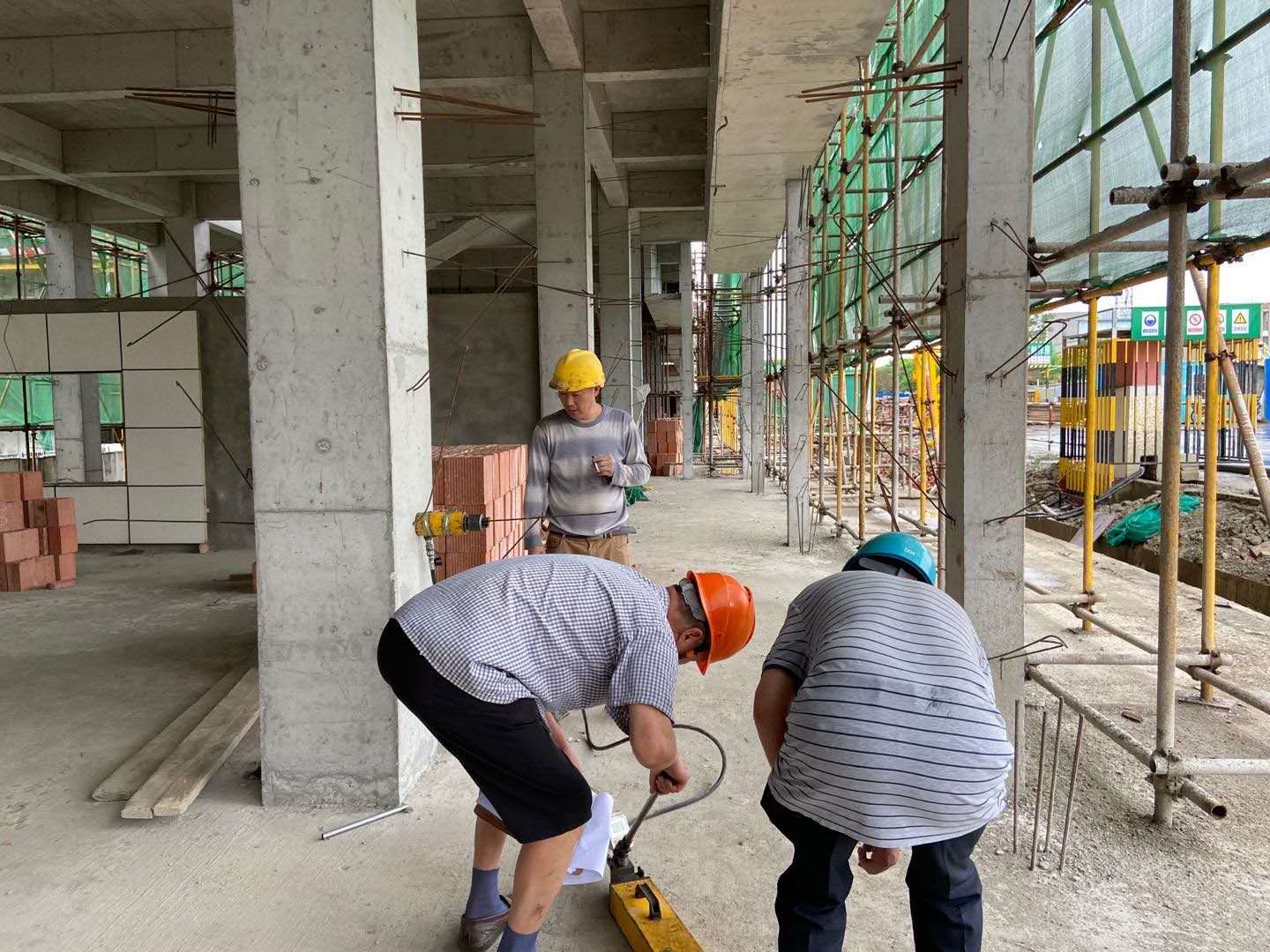

現場植筋拉拔檢測

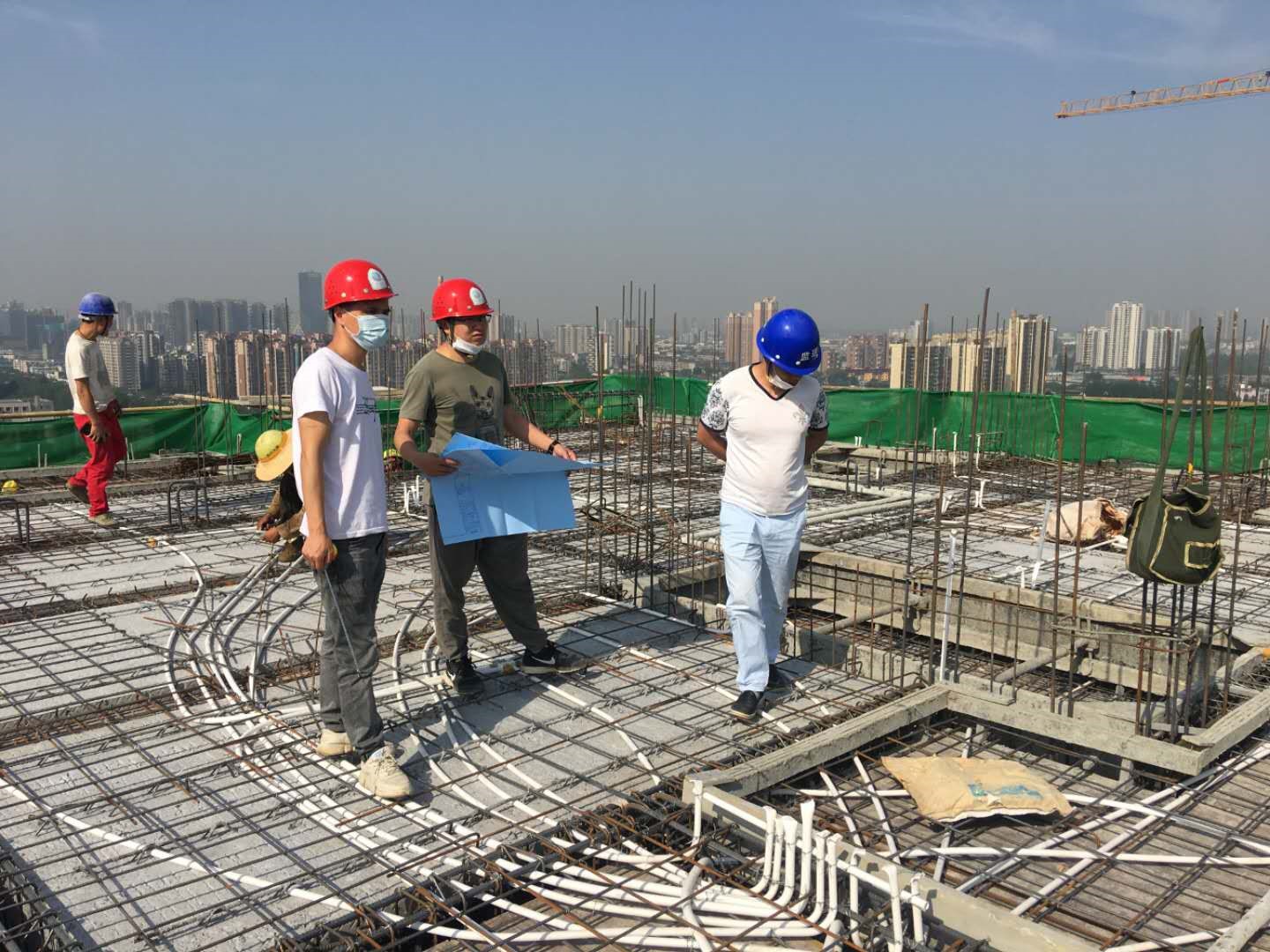

主體工程實體檢測

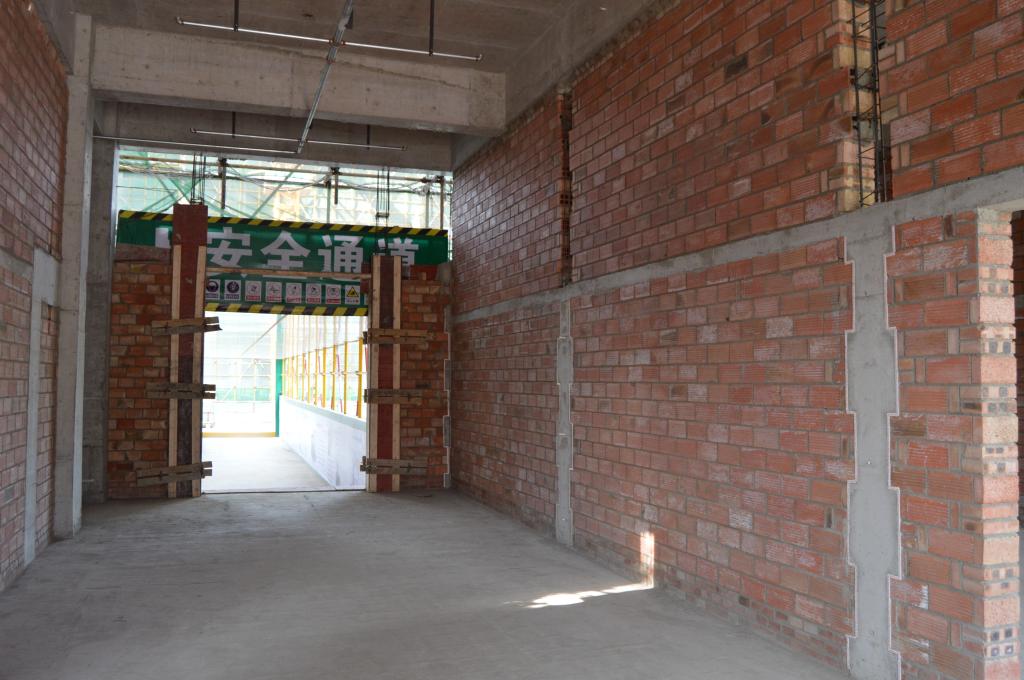

二次結構施工
