5月15日上午,夢溪苑項目工作例會(第二十二次)在后勤樓416召開,學校副校長張文衛、夢溪苑工作小組成員、明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
明德博創公司負責人介紹了項目施工情況,目前項目施工進度正常,其中4號樓即將完成主體結構封頂,其余各樓棟均按計劃有序推進,同時樣板間也正在施工;地下室主體結構施工已完成,正進行砌體施工。
中衡安信公司負責人對夢溪苑項目補充協議第三稿內容做了詳細匯報,與會人員對補充協議條款、內容進行了深入討論。
張文衛副校長強調,夢溪苑項目補充協議簽訂非常關鍵,條款內容要基于實際和規范,要經得起專業的推敲和時間的考驗。現各樓棟將陸續封頂,建設方一定要做好施工過程管理,確保工程質量及材料質量把控。
樓棟號 |
本周形象進度 |
1#樓 |
完成二十三層模板鋼筋及混凝土工程。 |
2#樓 |
完成二十四層模板鋼筋及混凝土工程。 |
3#樓 |
完成主體結構施工,進行十一、十二層砌體施工。 |
4#樓 |
完成二十二層砼施工完成100%,待澆筑混凝土。 |
5#樓 |
完成二十六層模板鋼筋40%。 |
6#樓 |
完成二十三層模板鋼筋40%。 |
7#樓 |
完成二十一層砼施工完成。 |
8#樓 |
完成二十三層砼施工完成100%,待澆筑混凝土。 |
9#樓 |
完成二十二層模板鋼筋的20%。 |
10#樓 |
完成二十三層模板鋼筋的40%。 |

混凝土開盤澆筑

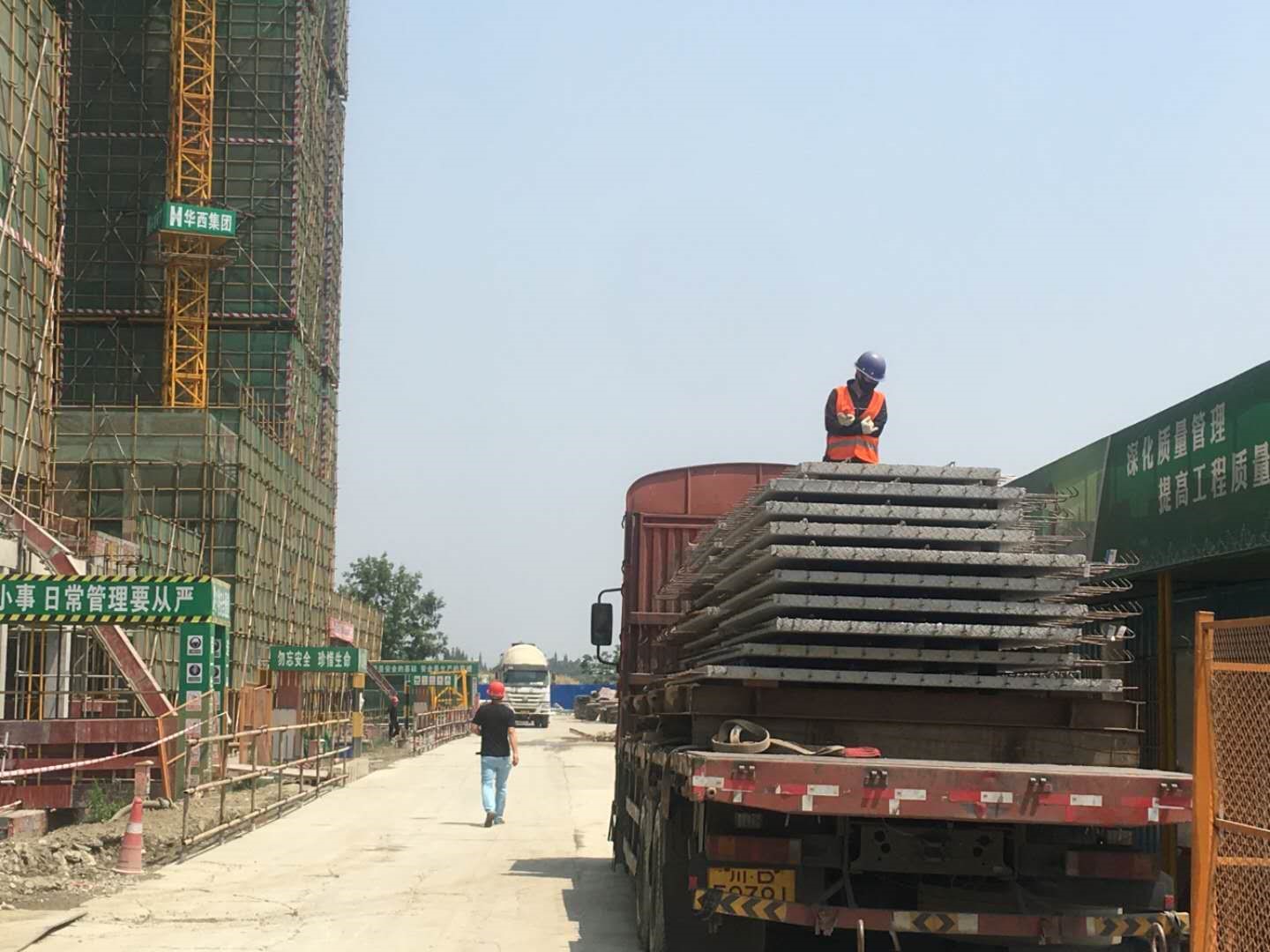

疊合板進場

監理工程師對隱蔽部位進行核對、驗收

對二次結構施工質量進行現場檢查并記錄

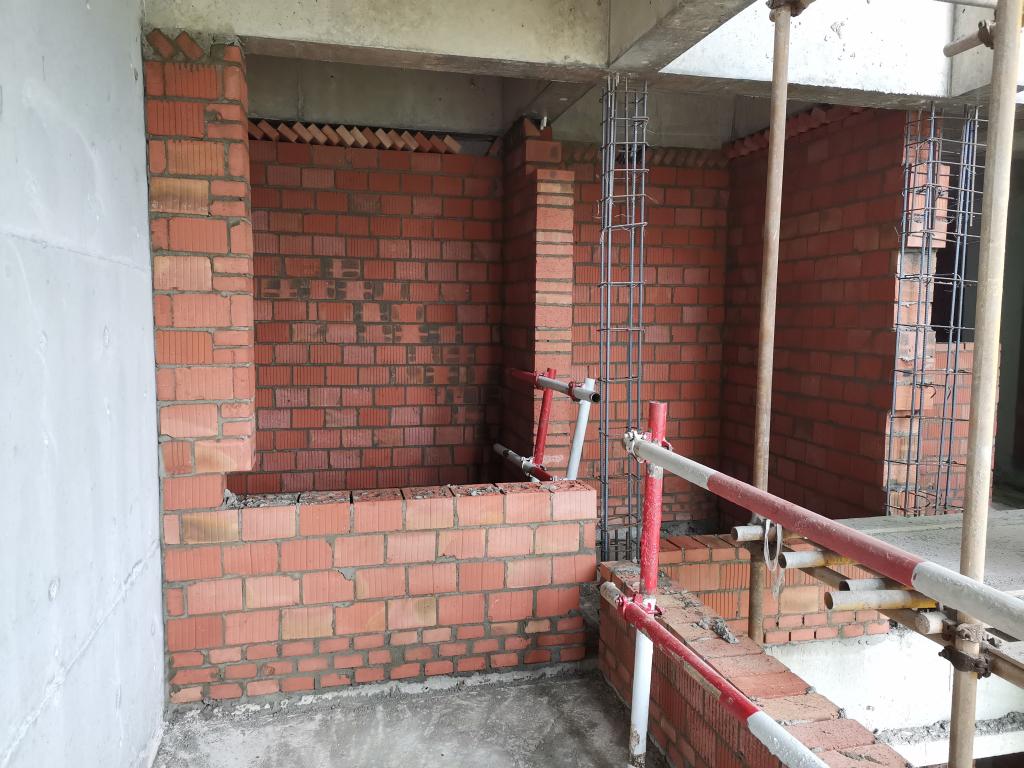

二次結構施工

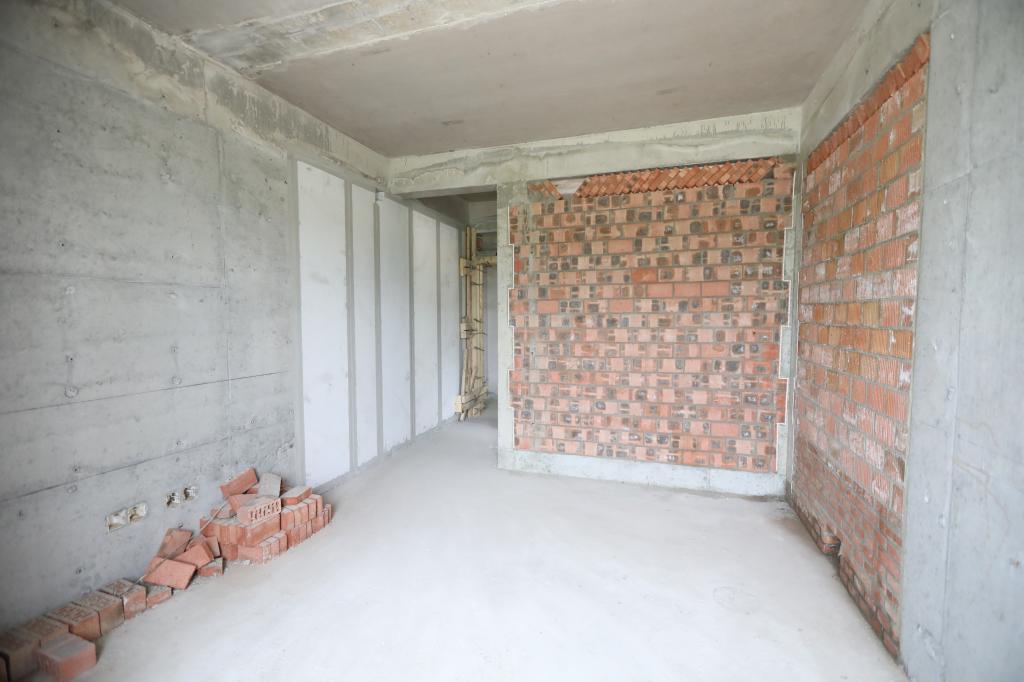

二次結構樣板施工

二次結構施工樣板驗收
