5月8日上午,夢溪苑項目工作例會(第二十一次)在后勤樓416召開,夢溪苑工作小組成員、明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
會議首先討論補充協議條款,夢溪苑工作小組成員、中衡安信公司負責人就補充協議中的建設范圍、材料消耗量計算、風險金等進行了充分討論,形成了修改意見,會后由中衡安信公司繼續優化及完善相關條款。
彭尚源強調:補充協議是以主協議為綱,一定要邏輯清晰、描述準確;同時,要充分聽取各方意見,特別是要將工作小組基建、審計的專業意見,落實到條款細則中去。
明德博創公司負責人匯報了施工進度:3號樓屋面結構施工80%,預計下周全部完成;二次結構砌體一周平均施工2層,現已施工至10層。其余各樓棟主體結構及砌體施工均按計劃進行。
樓棟號 |
本周形象進度 |
1#樓 |
完成二十二層完成預留預埋的60%。 |
2#樓 |
完成二十三層預留預埋。 |
3#樓 |
完成電梯機房、屋架結構施工預埋的80%。 |
4#樓 |
完成二十一層預留預埋的20%。 |
5#樓 |
完成二十五層預留預埋60%。 |
6#樓 |
完成二十一層預留預埋。 |
7#樓 |
完成二十層預留預埋。 |
8#樓 |
完成二十二層完成預留預埋的40%。 |
9#樓 |
完成二十一層預留預埋的20%。 |
10#樓 |
完成二十二層預留預埋的20%。 |

混凝土開盤澆筑

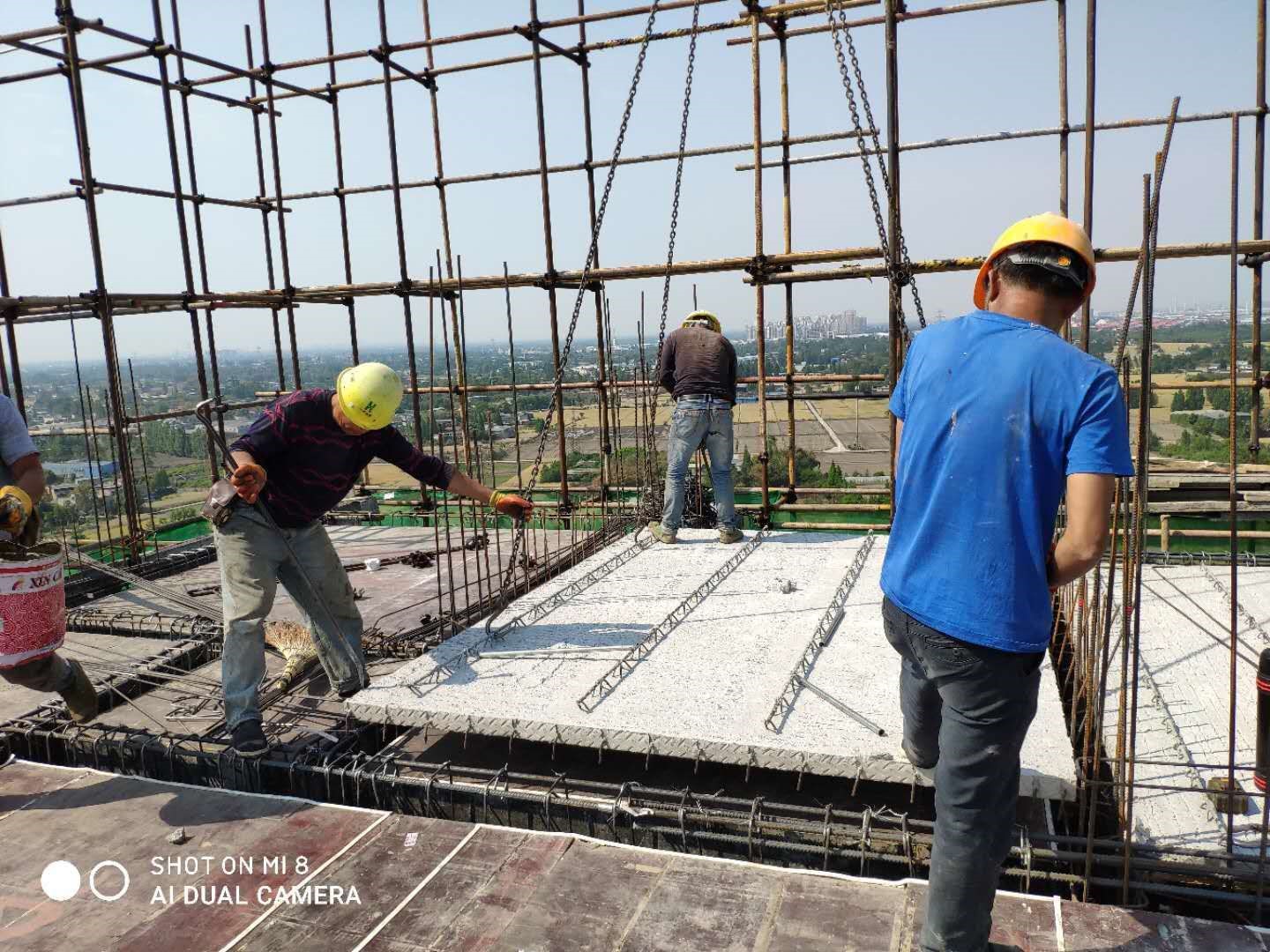

疊合板吊裝

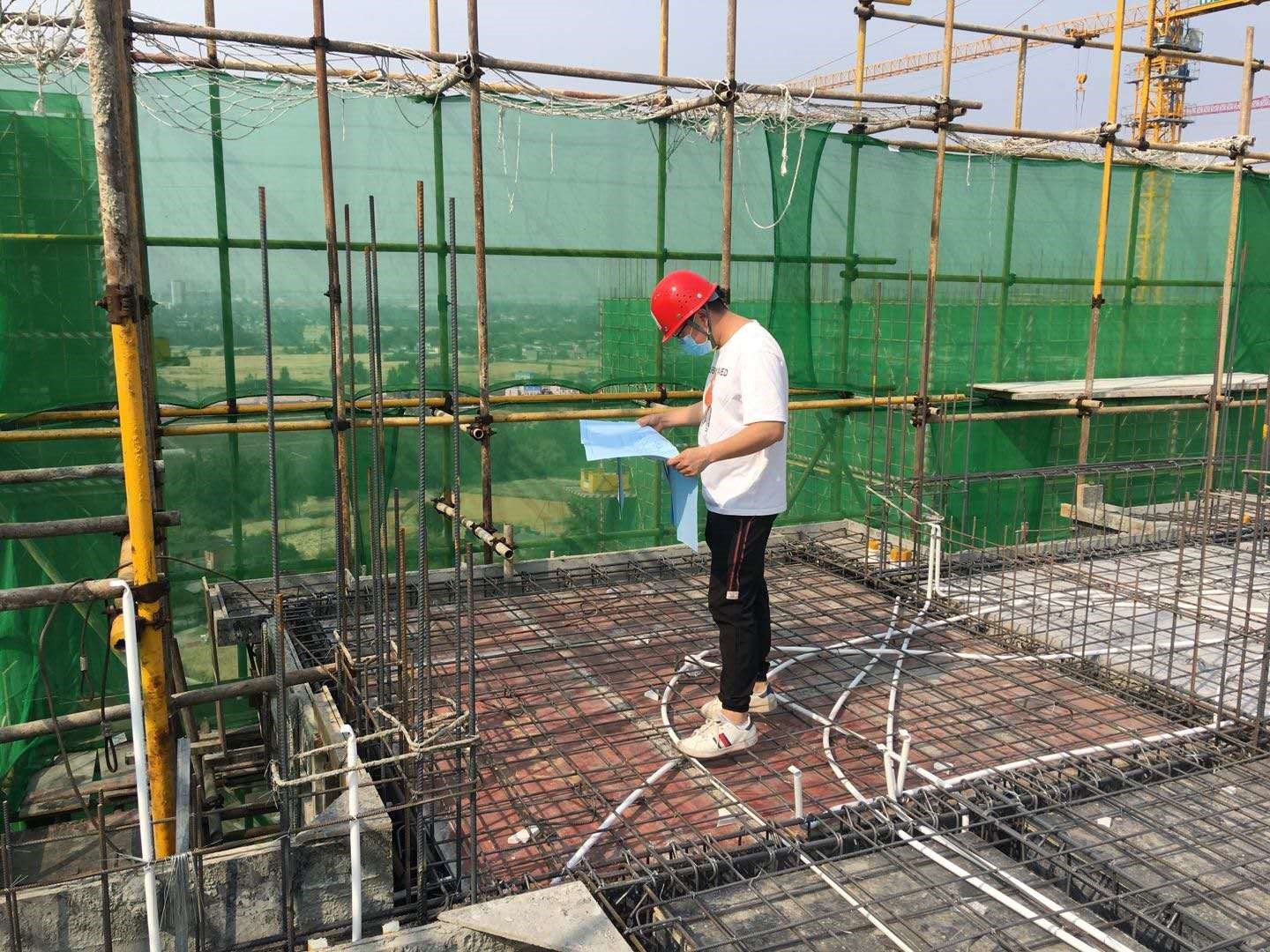

監理工程師對隱蔽部位進行核對、驗收

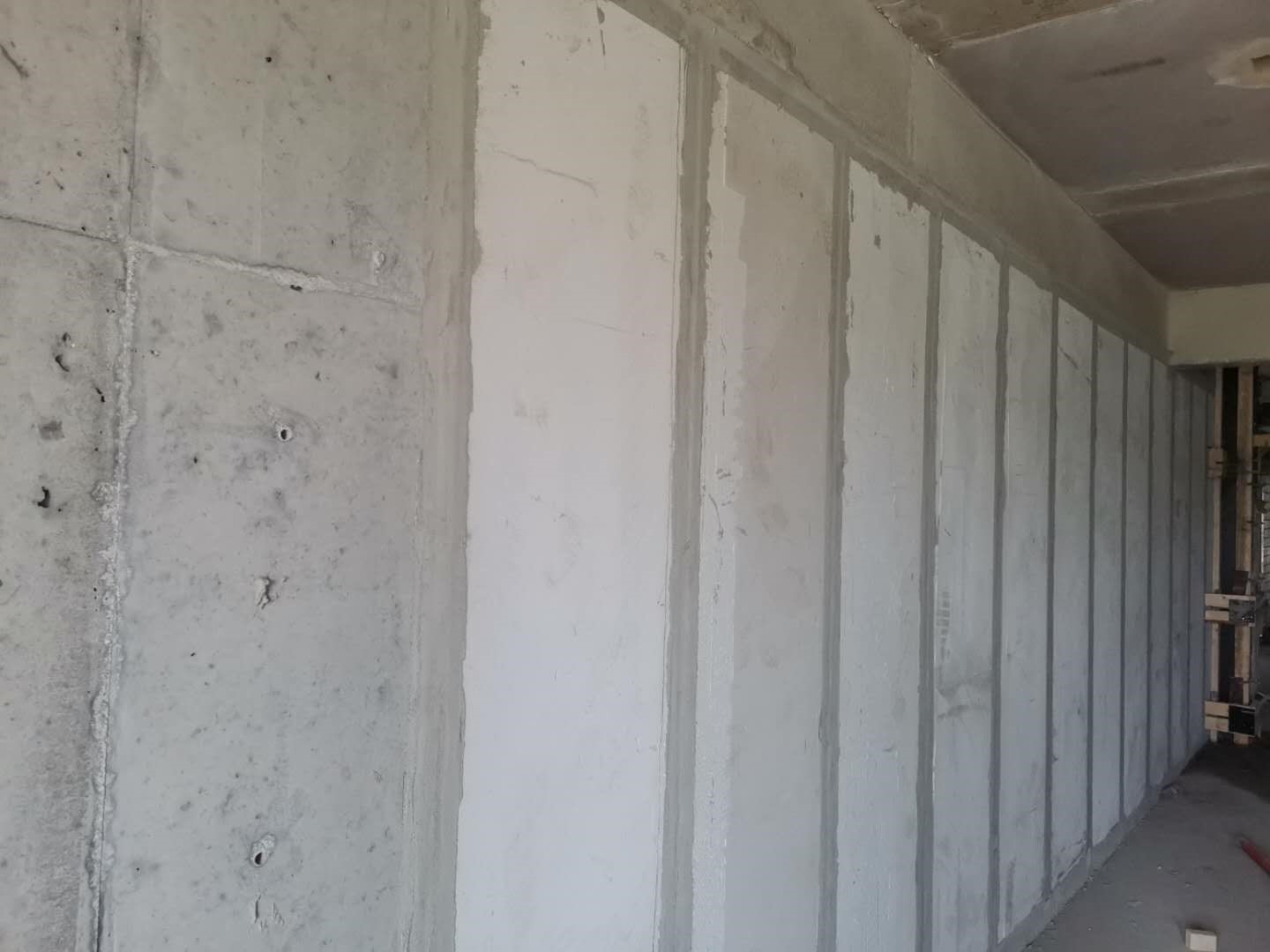

輕質隔墻施工

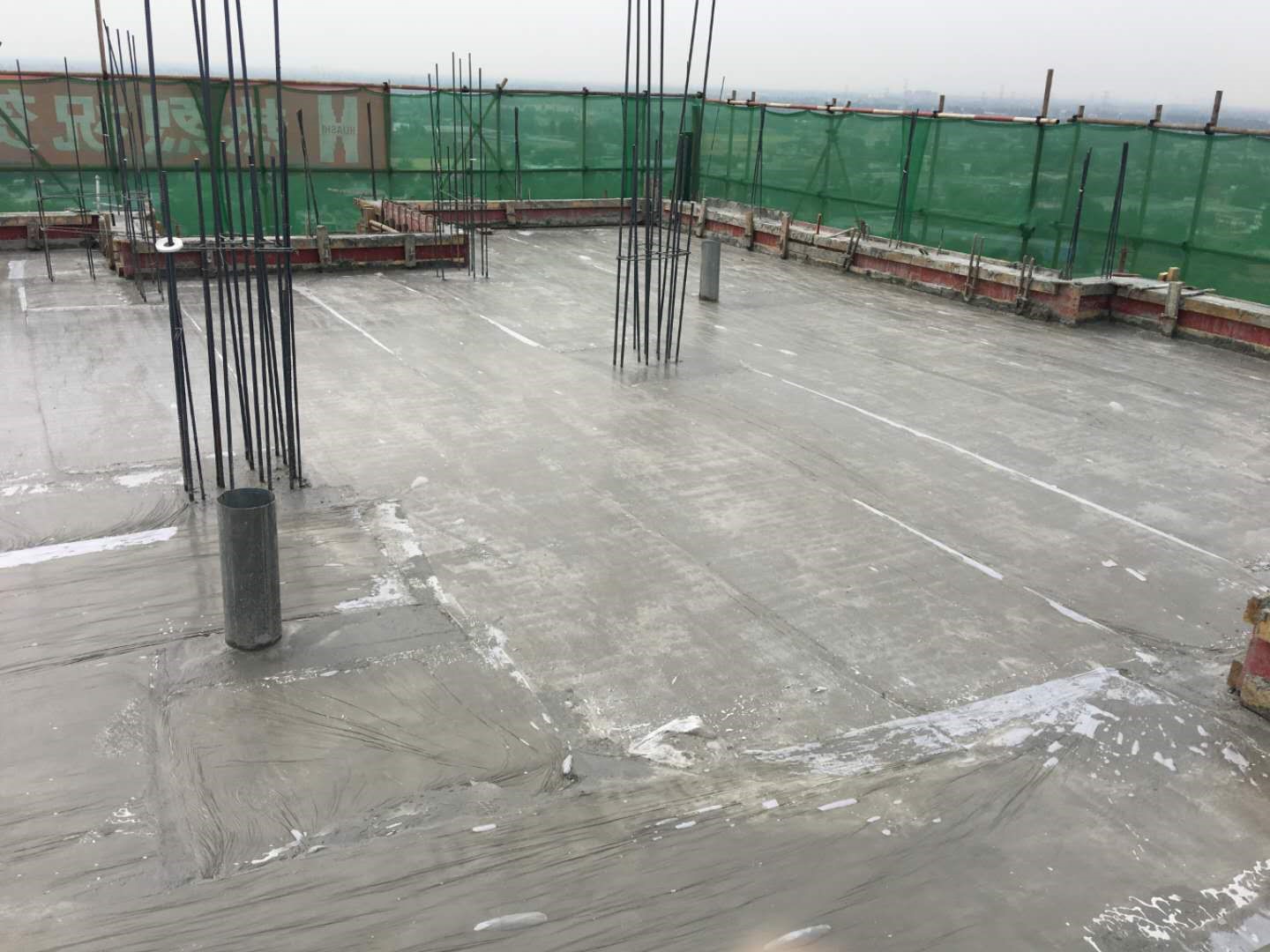

混凝土澆筑完成后收光、保養

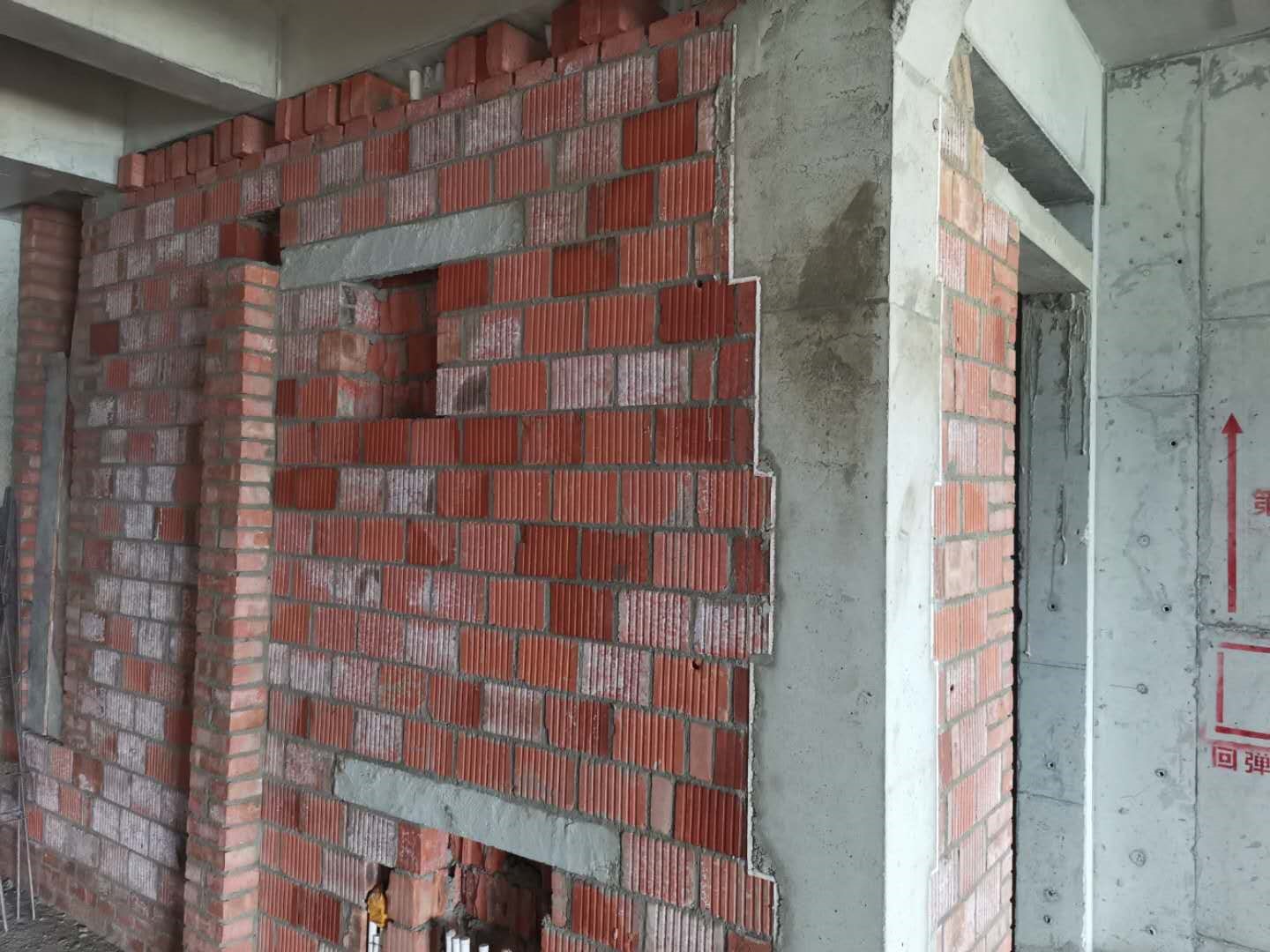

二次結構施工

對施工質量進行現場檢查、測量

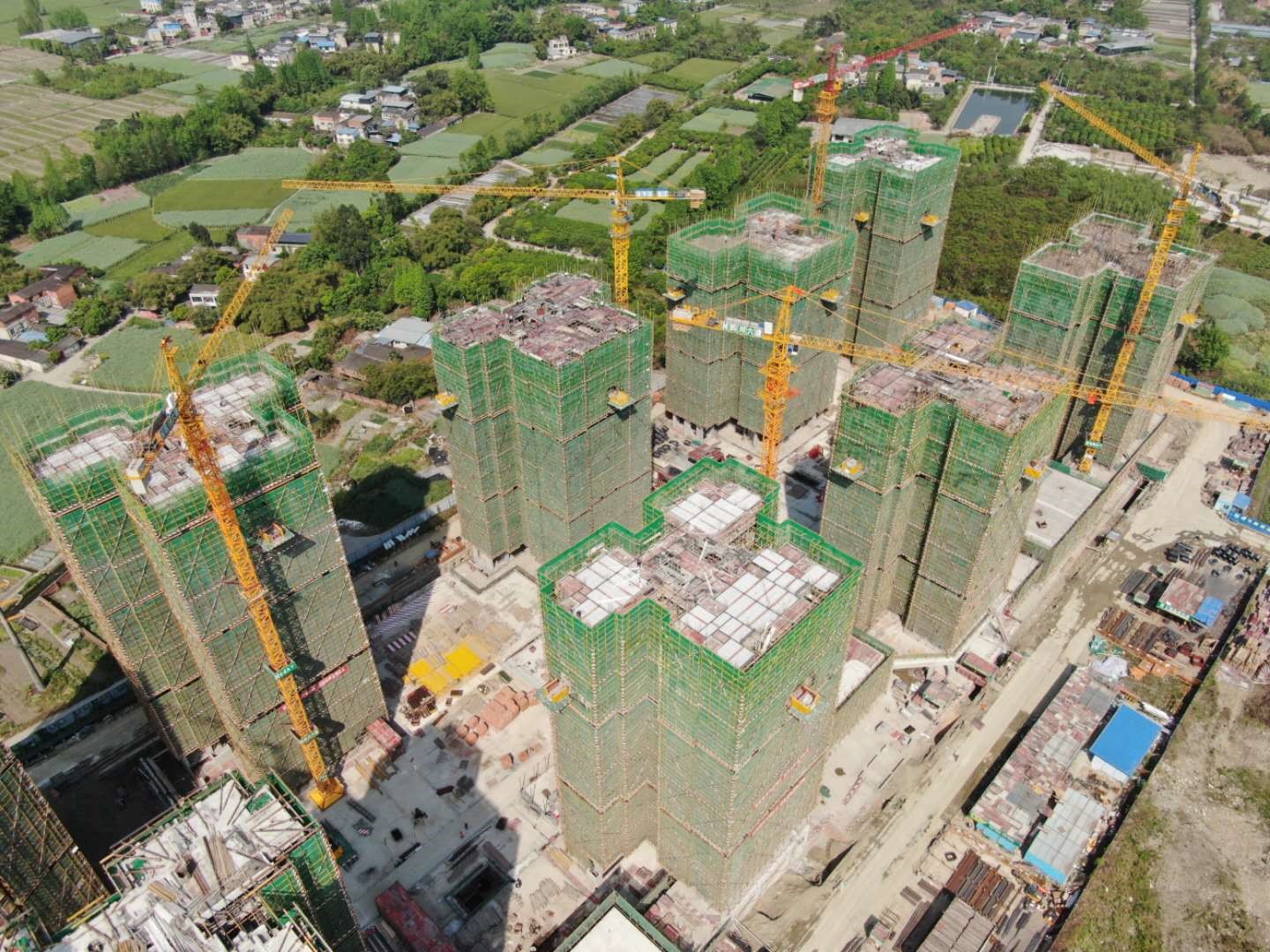

項目整體形象進度
