4月30日上午,夢溪苑項目工作例會(第二十次)在后勤樓416室召開,夢溪苑工作小組成員、明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
明德博創公司負責人匯報了施工現場情況、本月及本周工程完成情況、5月施工計劃等。目前項目所有樓棟施工建設進展順利,其中3號樓已于本周二正式封頂,其余樓棟也在有序推進樓頂結構、二次結構及砌體施工等,預計5-6月份將陸續封頂。
中衡安信公司負責人匯報了工作情況,目前補充協議已修改三稿,主要條款已明確,還有部分細節需進一步完善,計劃在5月7日將修改后的協議報工作小組審核,待審核通過后及時告知明德博創公司,方便下階段的工作開展。
彭尚源強調:明德博創公司要繼續做好施工現場管理,確保項目施工安全、品質可靠;同時,中衡安信公司抓緊修改協議,工作小組成員按職責分工,從財務、審計、基建角度認真審核,把各項工作做扎實。
樓棟號 |
本周形象進度 |
1#樓 |
完成二十一層模板鋼筋完成40%。 |
2#樓 |
完成二十二層模板鋼筋完成80%。 |
3#樓 |
完成二十二層混凝土澆筑,順利封頂。 |
4#樓 |
完成二十層模板鋼筋完成60%。 |
5#樓 |
完成二十二層砼施工完成100%。 |
6#樓 |
完成二十層模板鋼筋完成80%。 |
7#樓 |
完成十九層模板鋼筋完成80%。 |
8#樓 |
完成二十一層模板鋼筋完成20%。 |
9#樓 |
十九層模板鋼筋完成40%。 |
10#樓 |
完成二十層砼施工完成100%。 |

疊合板吊裝

疊合板吊裝

水電預埋安裝完成

電氣預埋安裝完成

鋼筋隱蔽前驗收

混凝土澆筑

砌體及鋼筋、電氣預埋預設

現場質量、技術交底公示

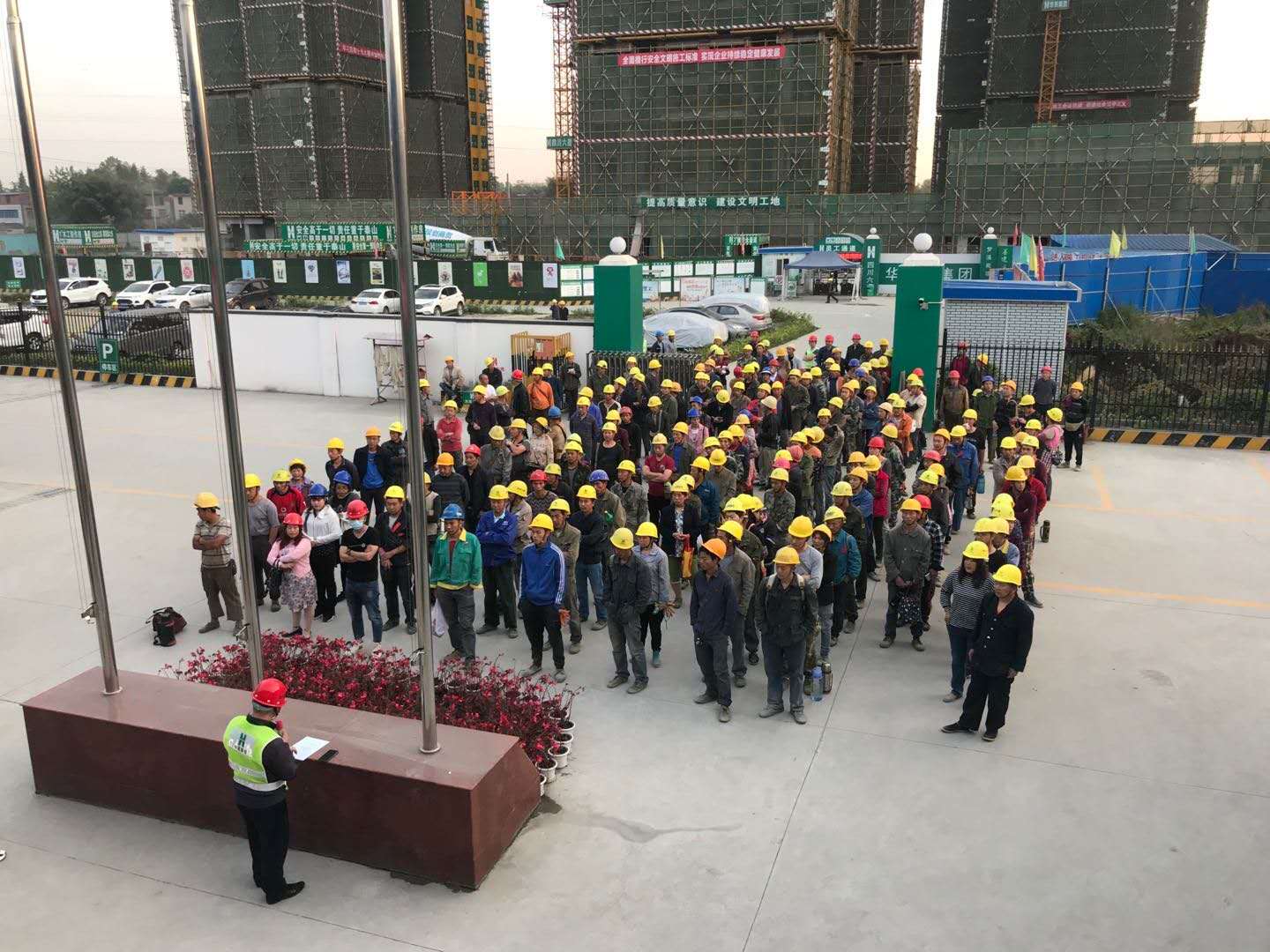

對施工作業人員進行班前安全教育

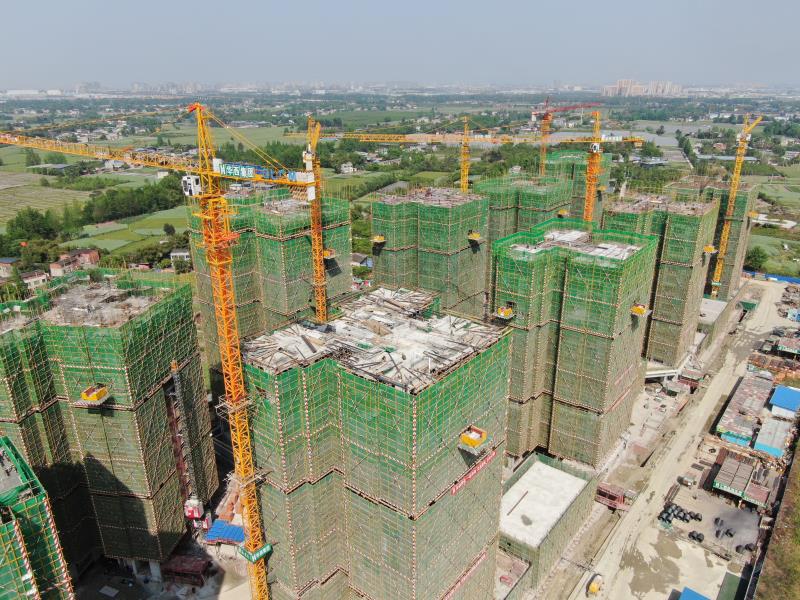

項目整體形象進度
