4月24日上午,夢溪苑項目工作例會(第十九次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
明德博創公司負責人匯報了施工情況,項目施工進展順利,本周各樓棟均推進建設了一層,進度最快的3號樓完成了21層混凝土澆筑,已開始22層鋼筋模板施工,預計下周封頂;同時,樣板房正在進行打樣施工。
中衡安信公司負責人匯報了本周工作:與夢溪苑工作小組正緊密對接補充協議,討論完善具體條款,計劃下周將修改后的補充協議反饋明德博創公司。
彭尚源指出:在項目水、電、氣等需要與新都區相關職能部門對接的方面,明德博創公司要堅持站在教職工的立場,在合理的范圍內爭取最優惠的價格。他強調,目前項目主體結構施工進入尾聲,各樓棟即將陸續封頂,希望明德博創公司在抓好項目進度同時,嚴格把控材料品質,確保工程質量。
樓棟號 |
本周形象進度 |
1#樓 |
完成二十一層模板鋼筋完成40%。 |
2#樓 |
完成十九層模板鋼筋完成40%。 |
3#樓 |
完成二十二層模板鋼筋完成80%。 |
4#樓 |
完成十九層模板鋼筋完成40%。 |
5#樓 |
完成十八層模板鋼筋完成40%。 |
6#樓 |
完成十九層砼施工完成。 |
7#樓 |
完成二十一層模板鋼筋完成60%。 |
8#樓 |
完成二十層模板鋼筋完成20%。 |
9#樓 |
完成十九層砼施工完成。 |
10#樓 |
完成十八層模板鋼筋完成80%。 |

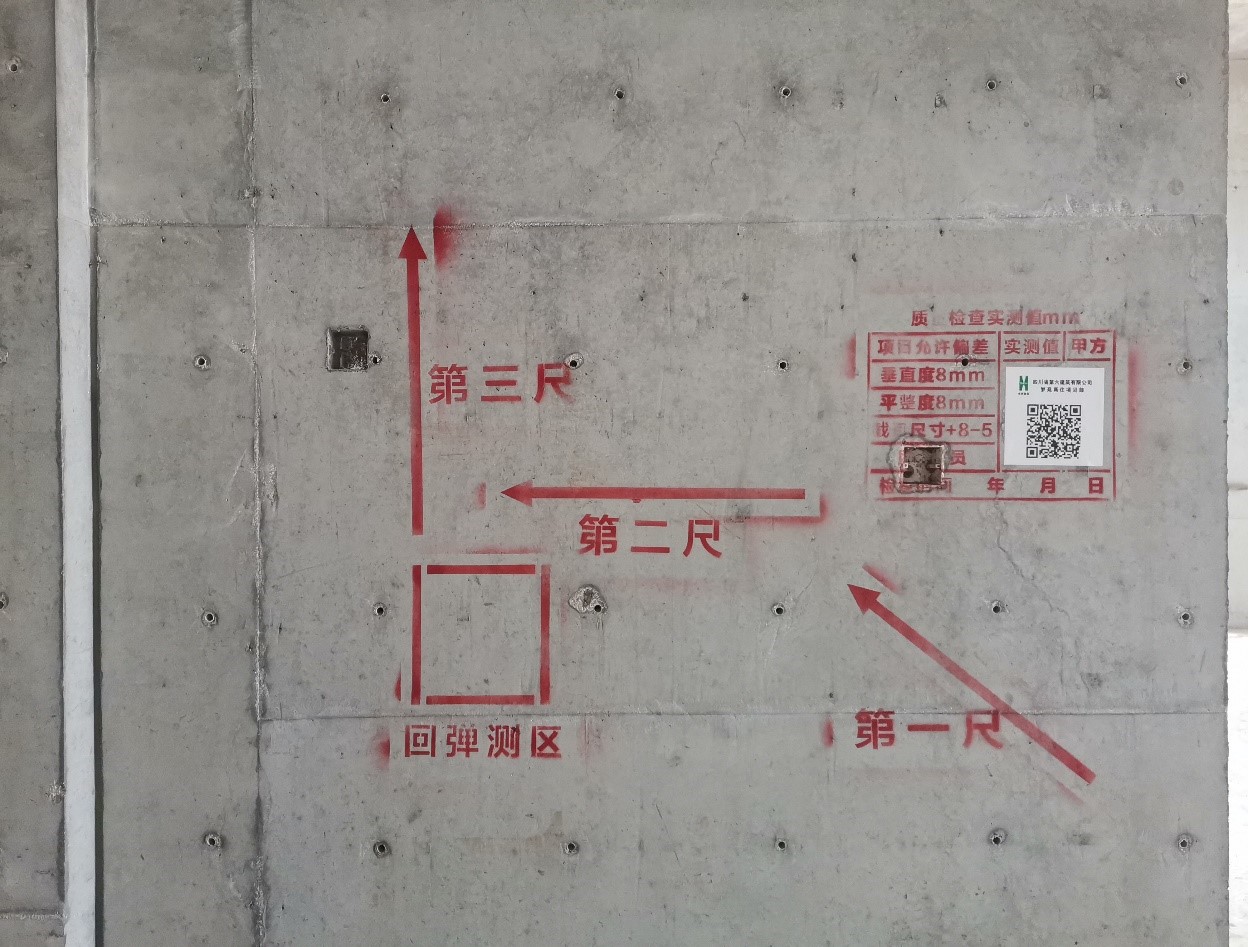

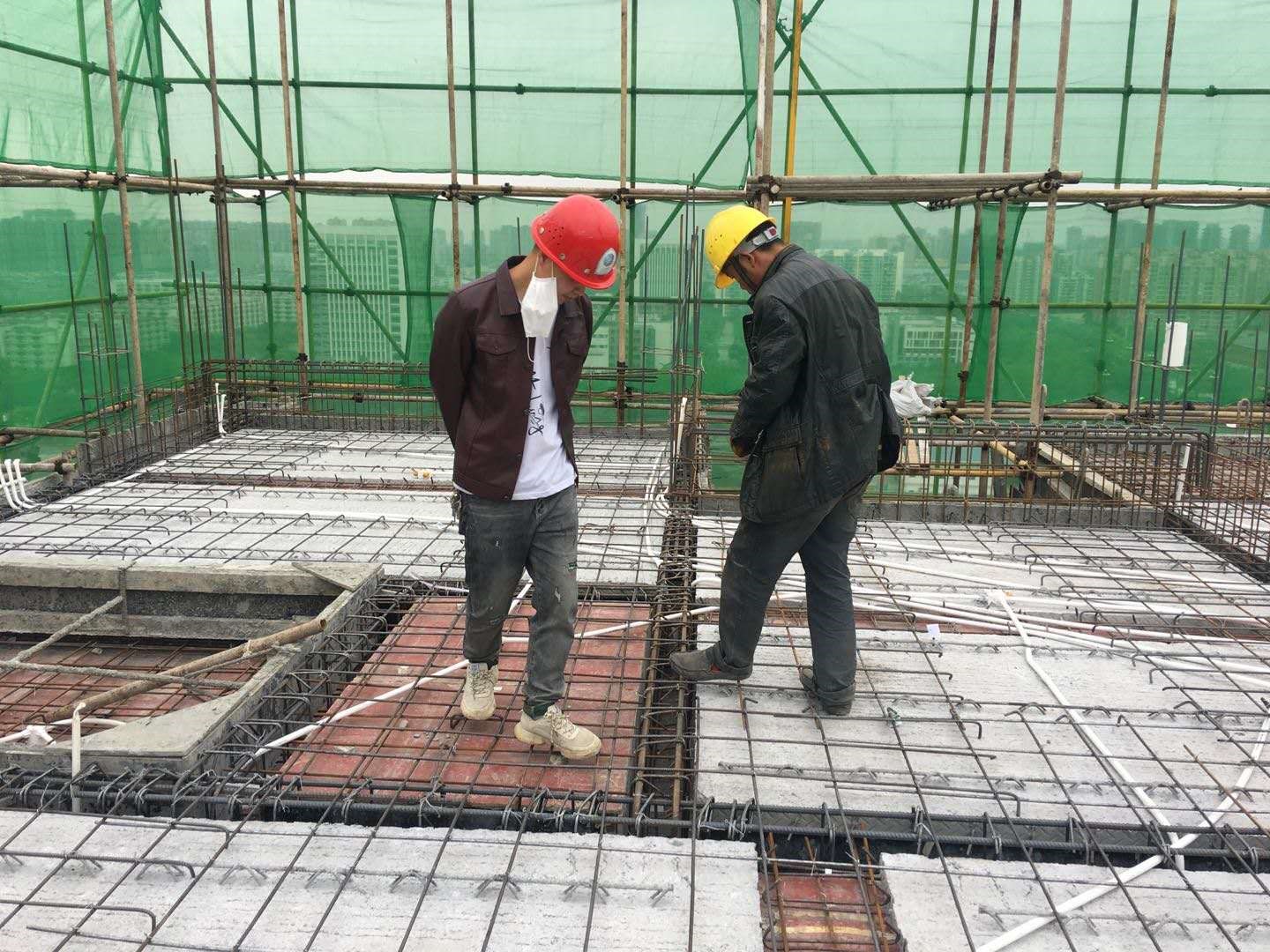

對施工質量進行隱蔽驗收

鋼筋綁扎完成

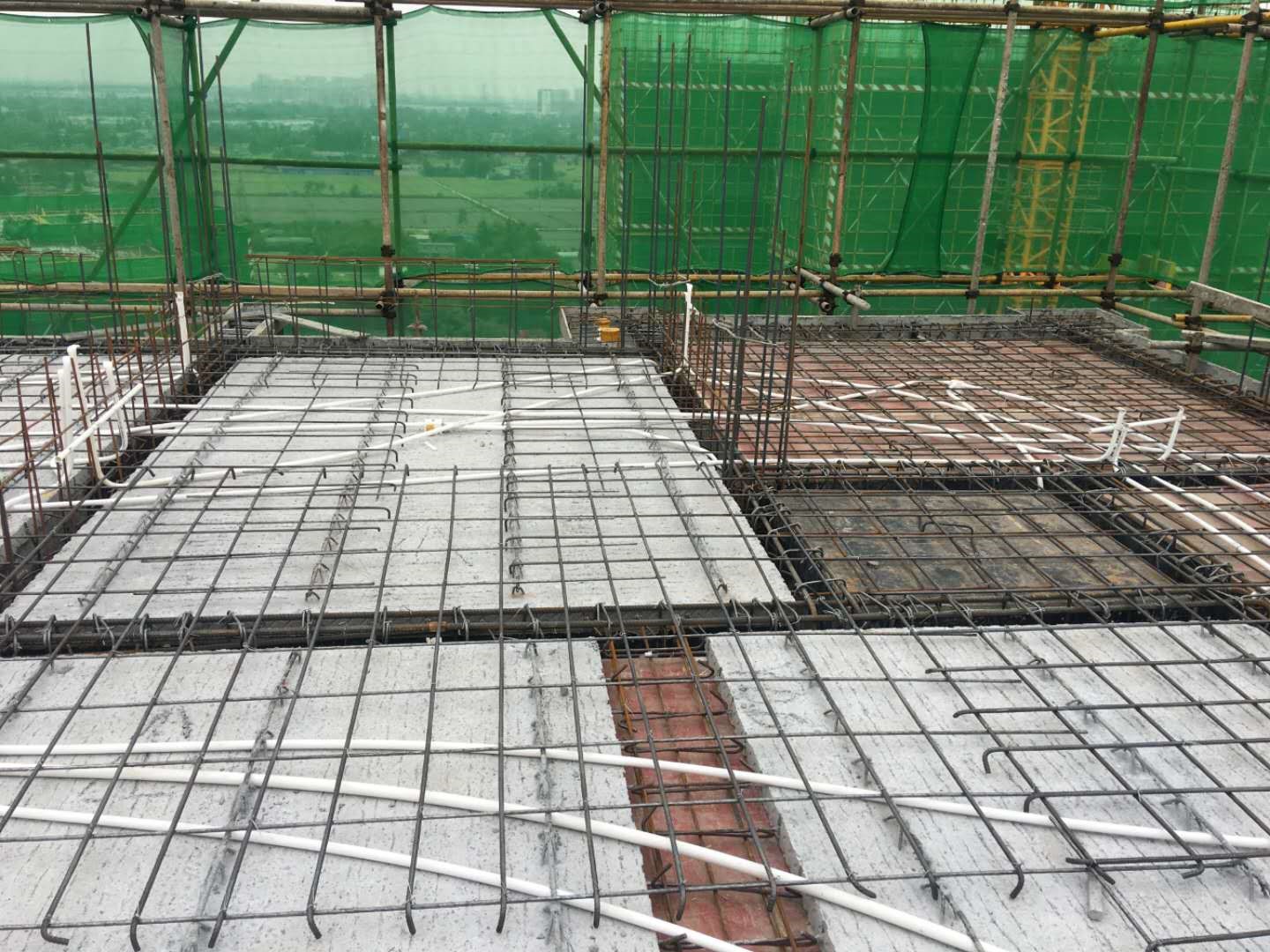

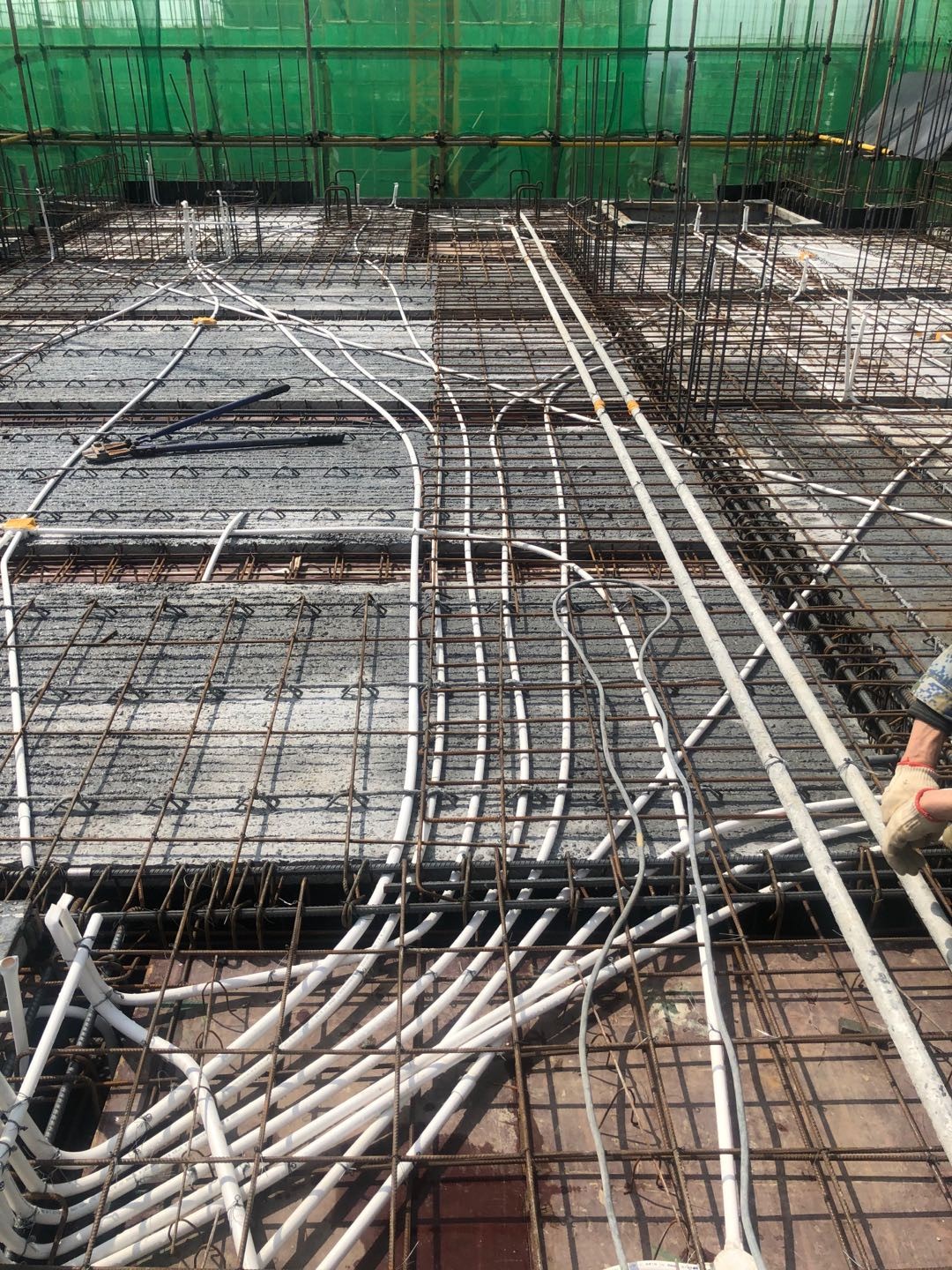

水電管線預埋安裝完成

混凝土澆筑中

墻體砌筑管線預設

對施工質量進行檢查,并將結果上墻公示

砌體結構施工

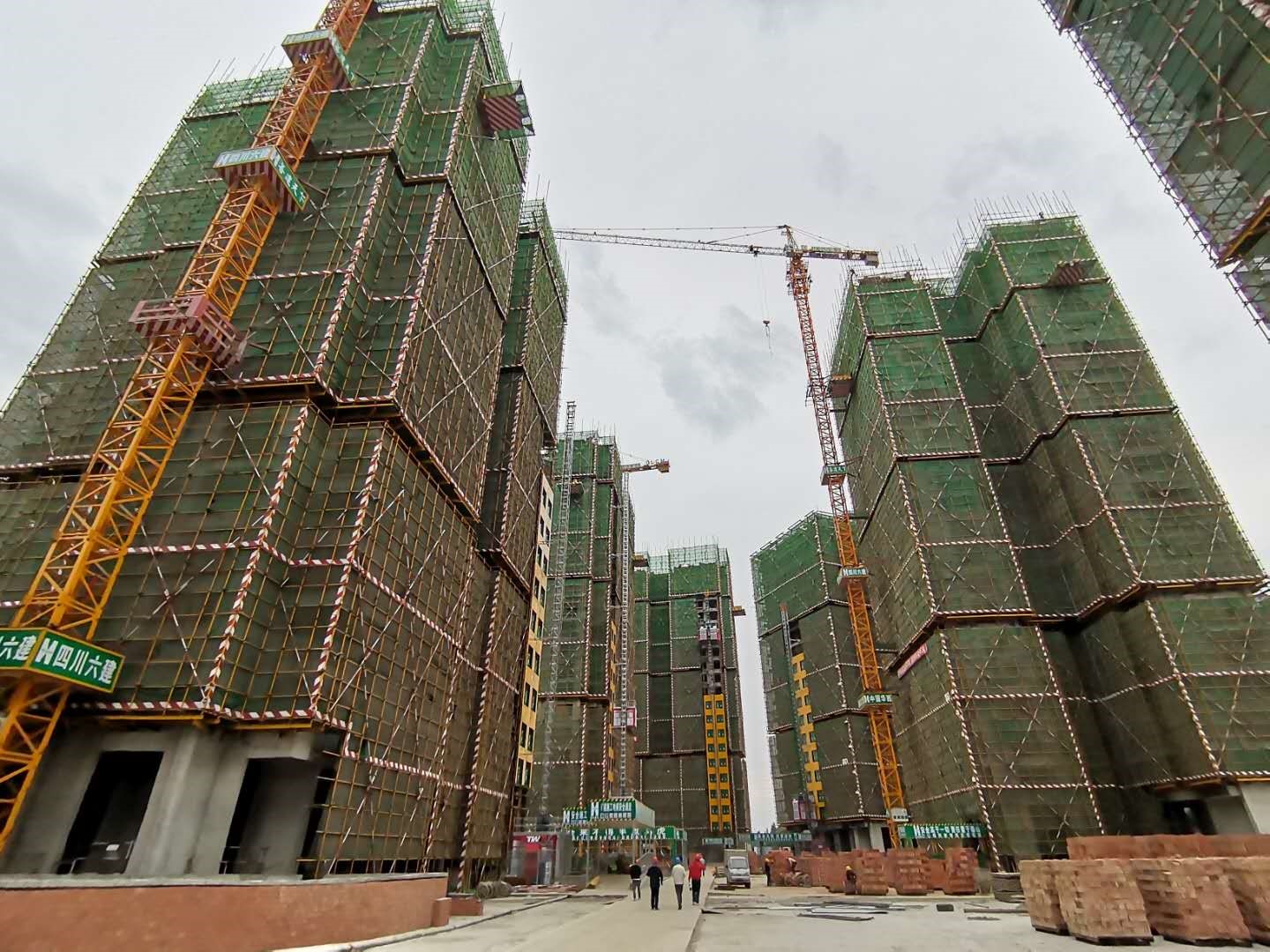

項目整體形象進度
