4月17日上午,夢溪苑項目工作例會(第十八次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
明德博創公司負責人匯報了本周工程進度情況。本周工程進展順利,各棟樓整體施工進度均推進一層,三號樓已完成20層施工,地下室全部封頂,已基本達到辦理車位預售許可的工程條件。
中衡安信公司負責人匯報了本周工作情況。項目預算書已打印。主材認質定價工作正待完善關鍵材料信息,預計很快完成此項工作。項目補充協議已審閱完畢,將提交學校審批。
彭尚源強調,工程施工在抓好進度的同時要把控好質量,確保每樓棟能按期封頂。項目補充協議內容要仔細審核,力爭將項目建設中可能遇到的不確定因素做到合理可控。
樓棟號 |
本周形象進度 |
1#樓 |
完成十九層砼施工完成100%。 |
2#樓 |
完成十七層砼施工完成100%。 |
3#樓 |
完成二十一層模板鋼筋完成40%。 |
4#樓 |
完成十八層鋼筋模板完成80%。 |
5#樓 |
完成十七層模板鋼筋完成20%。 |
6#樓 |
完成十八層砼施工完成100%。 |
7#樓 |
完成二十層模板鋼筋完成40%。 |
8#樓 |
完成十八層模板鋼筋完成80%。 |
9#樓 |
完成十八層模板鋼筋完成60%。 |
10#樓 |
完成十七層模板鋼筋完成60%。 |

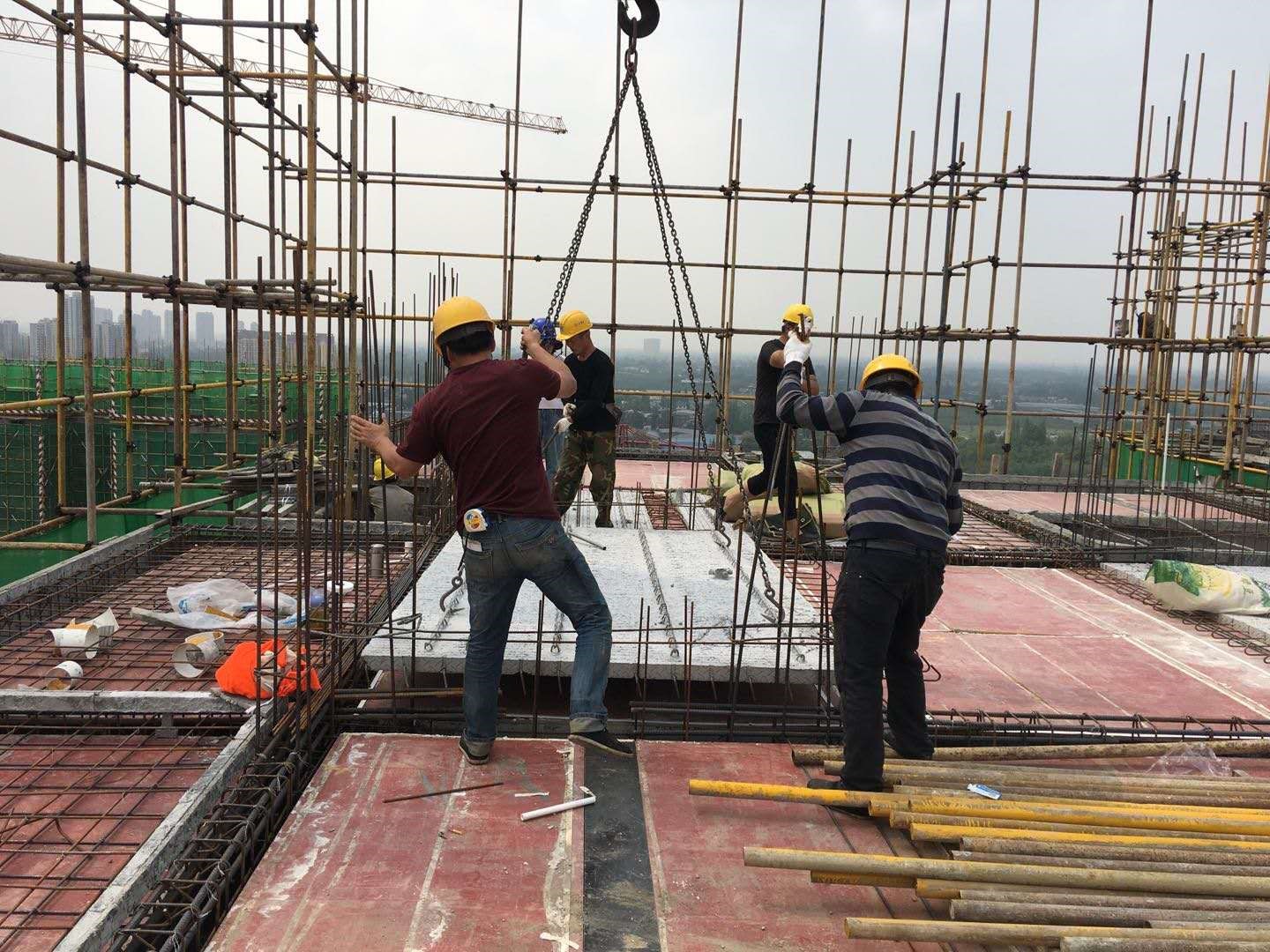

疊合板吊裝

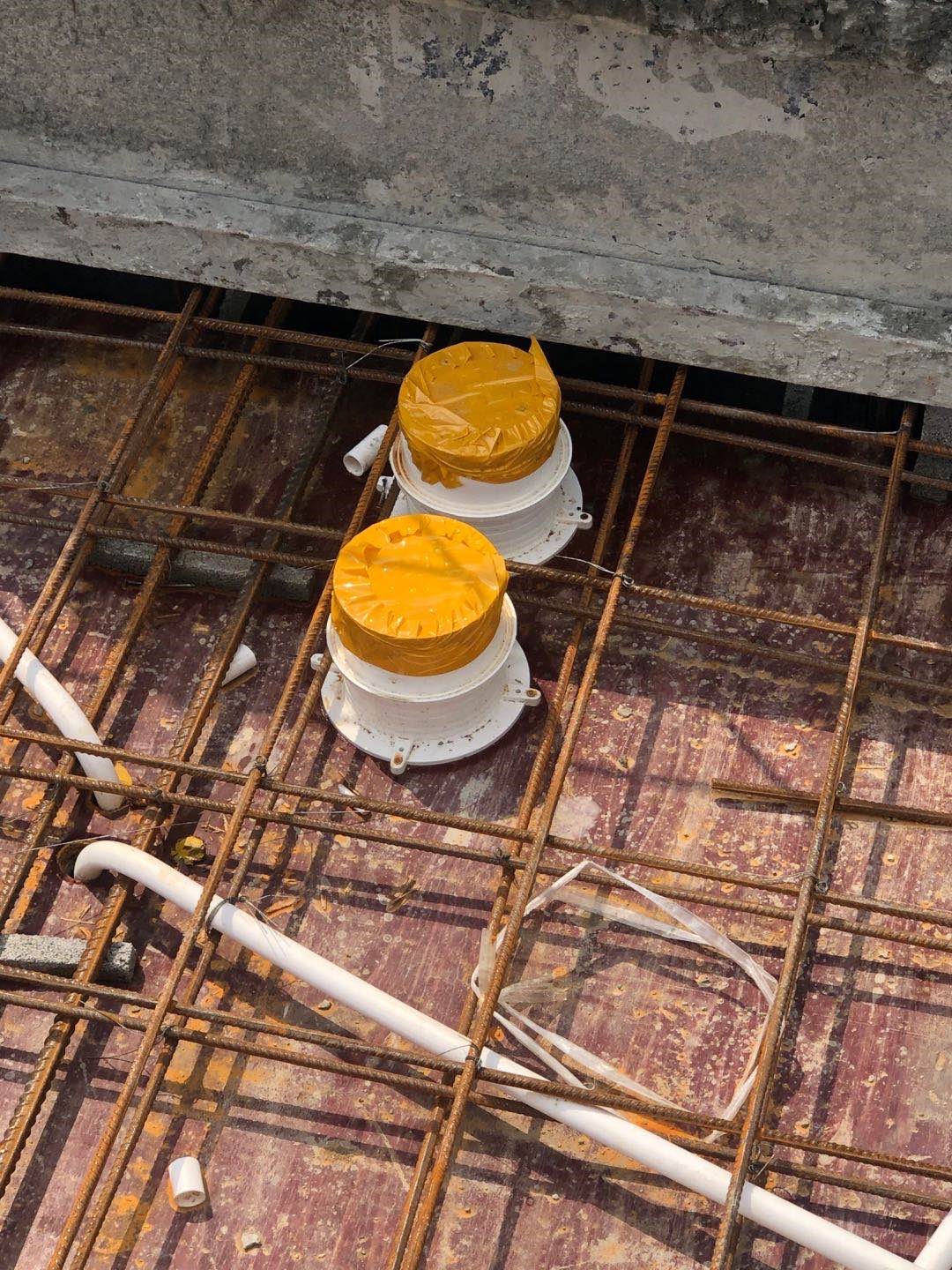

水電管線預埋安裝

排水管件預埋

墻體砌筑施工

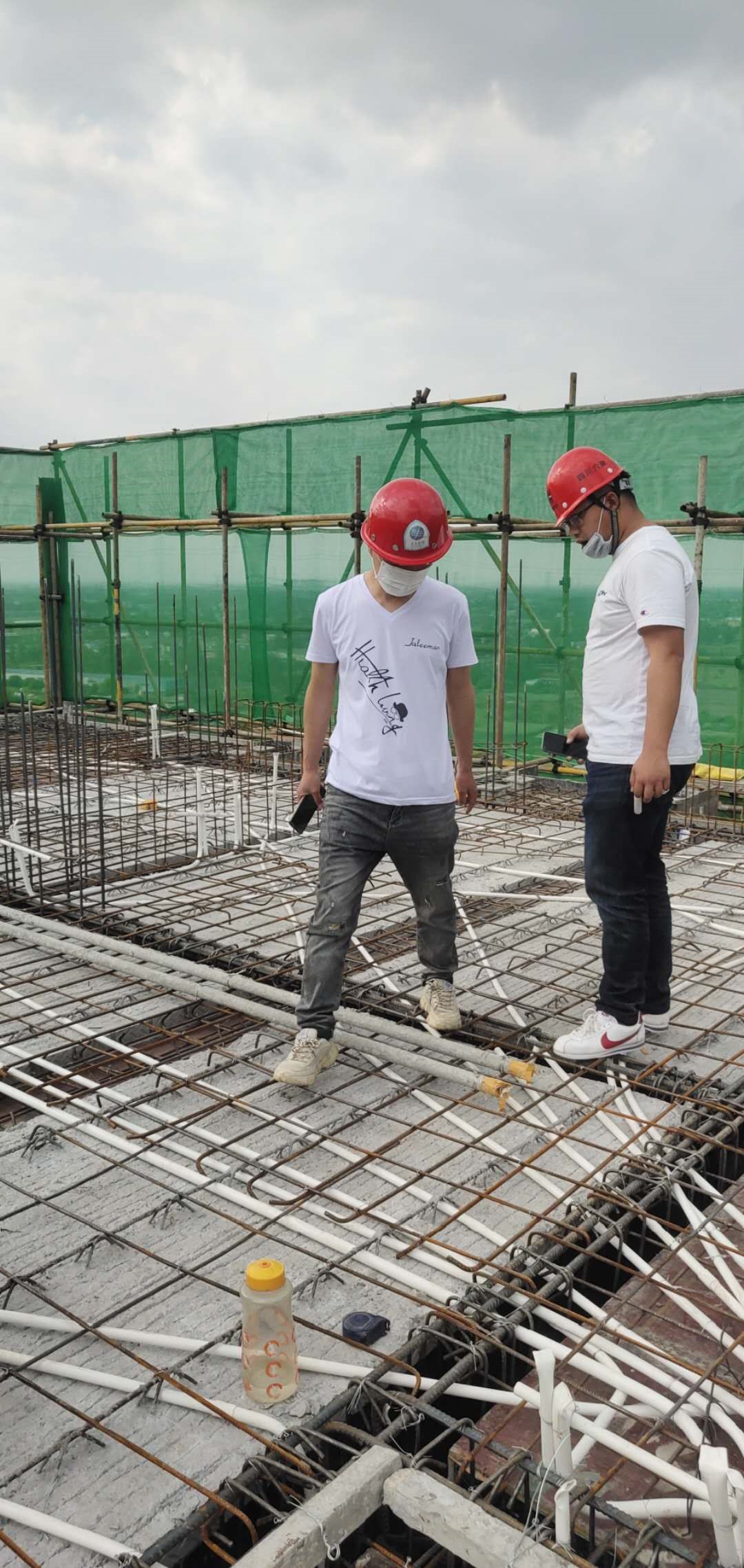

對施工質量進行檢查驗收

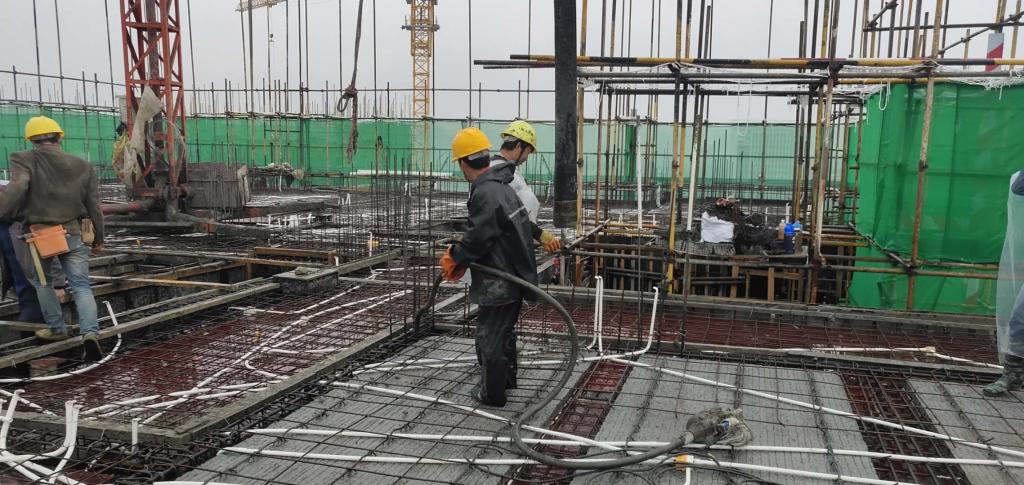

混凝土澆筑

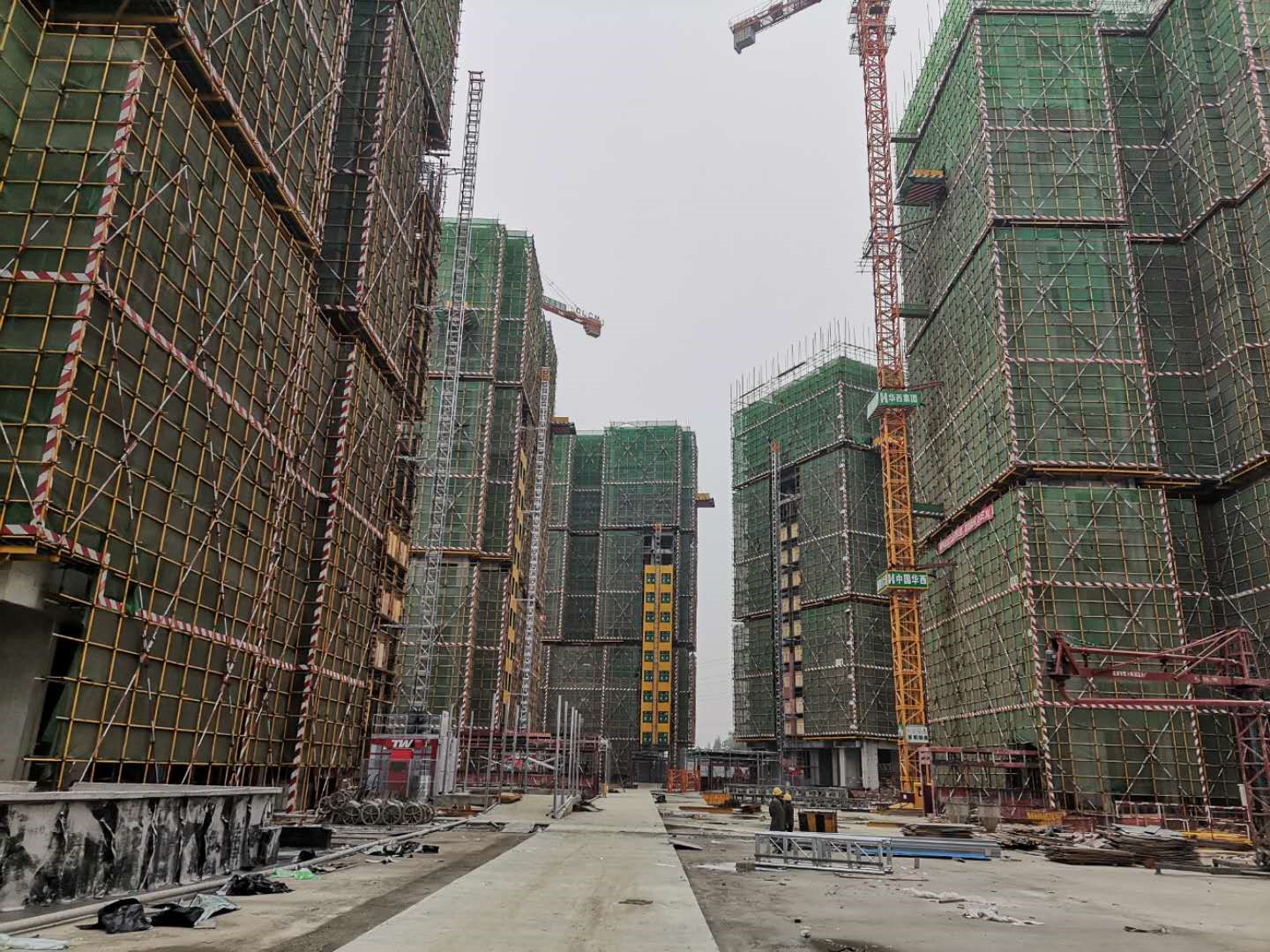

項目整體形象進度
