4月10日上午,國資處在后勤樓416組織召開夢溪苑項目工作例會(第十七次)。會議由國資處處長彭尚源主持,明德博創、中衡安信公司負責人參加了會議。
明德博創公司負責人匯報了本周施工進展。項目施工穩步有序開展,其中3號樓18層混凝土已澆筑完畢,樣板間開始施工,計劃下周項目整體向上推進一層。補充協議起草完畢,已報送中衡安信公司。
中衡安信公司負責人匯報了工作情況。預算書即將裝訂完畢。補充協議正在審閱,下周將開專題會進行討論。
彭尚源強調,項目在抓好建設進度的同時,要抓好建設質量和品質,所有工作要按規范程序開展。
樓棟號 |
本周形象進度 |
1#樓 |
完成十八層砼施工完成100%。 |
2#樓 |
完成十六層砼施工完成100%。 |
3#樓 |
完成十九層砼施工完成100%。 |
4#樓 |
完成十七層鋼筋模板完成60%。 |
5#樓 |
完成十五層砼施工完成100%。 |
6#樓 |
完成十七層模板鋼筋完成80%。 |
7#樓 |
完成十九層模板鋼筋完成20%。 |
8#樓 |
完成十七層模板鋼筋完成40%。 |
9#樓 |
完成十七層模板鋼筋完成20%。 |
10#樓 |
完成十六層模板鋼筋完成40%。 |

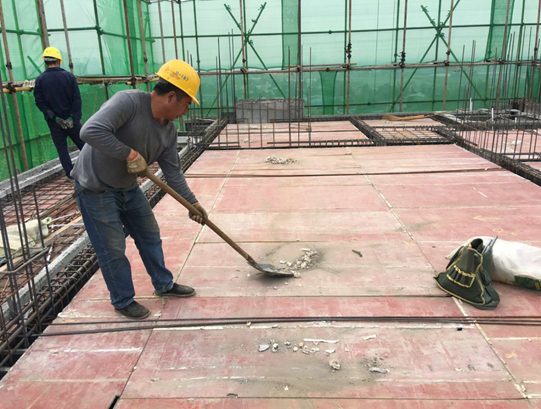

疊合板安裝前對模板進行清掃

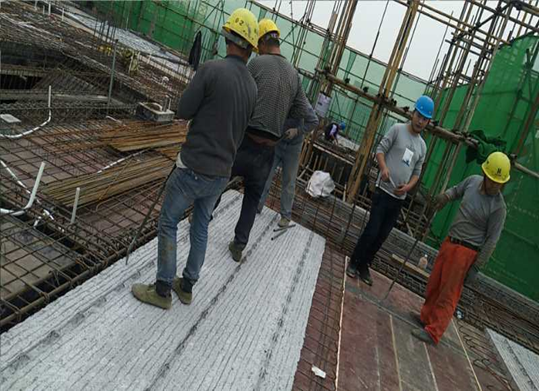

疊合板安裝

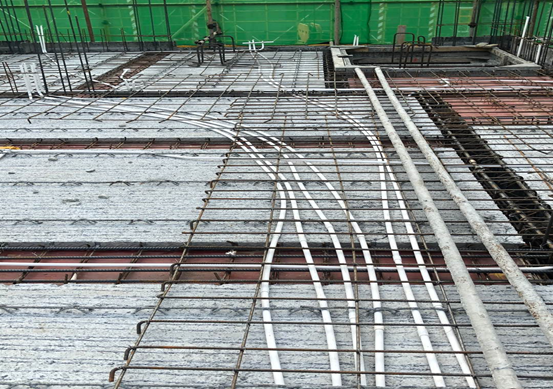

水電預埋管安裝施工

對鋼筋綁扎間距進行復核檢查

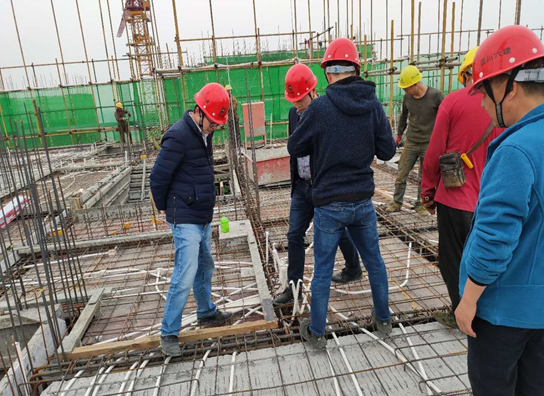

隱蔽前進行驗收檢查

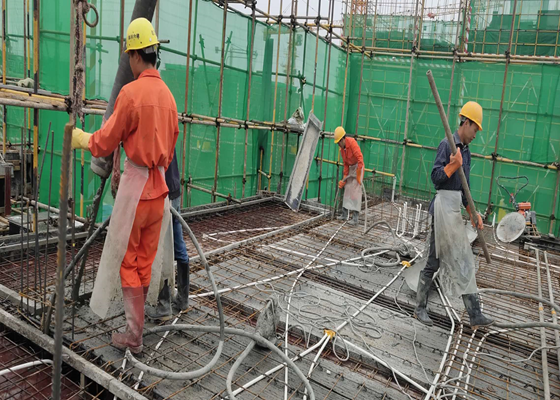

混凝土澆筑

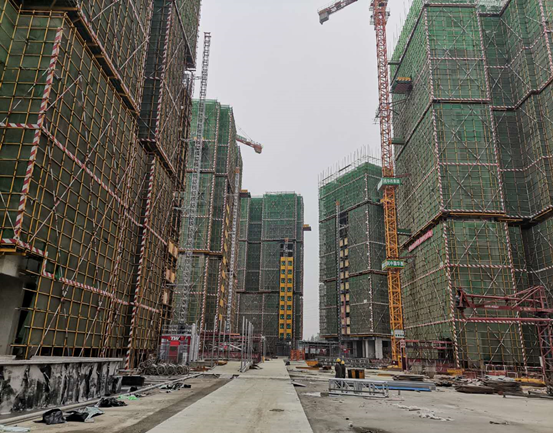

項目整體形象進度
