4月3日上午,夢溪苑項目工作例會(第十六次)在后勤樓416召開,明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
明德博創公司和中衡安信負責人分別匯報了本周項目進度及工作進展情況,截止4月3日上午,進度最快的3號樓已施工至18層混凝土待澆筑,其他樓棟均在計劃進度內施工,地下室周邊填土已完成70%,部分區域等待自然沉降后二次填土。補充協議初稿已完成,現交由甲方初步審核后上會討論。主材認質定價清單將在清明節后完成。預算書正在抓緊裝訂。

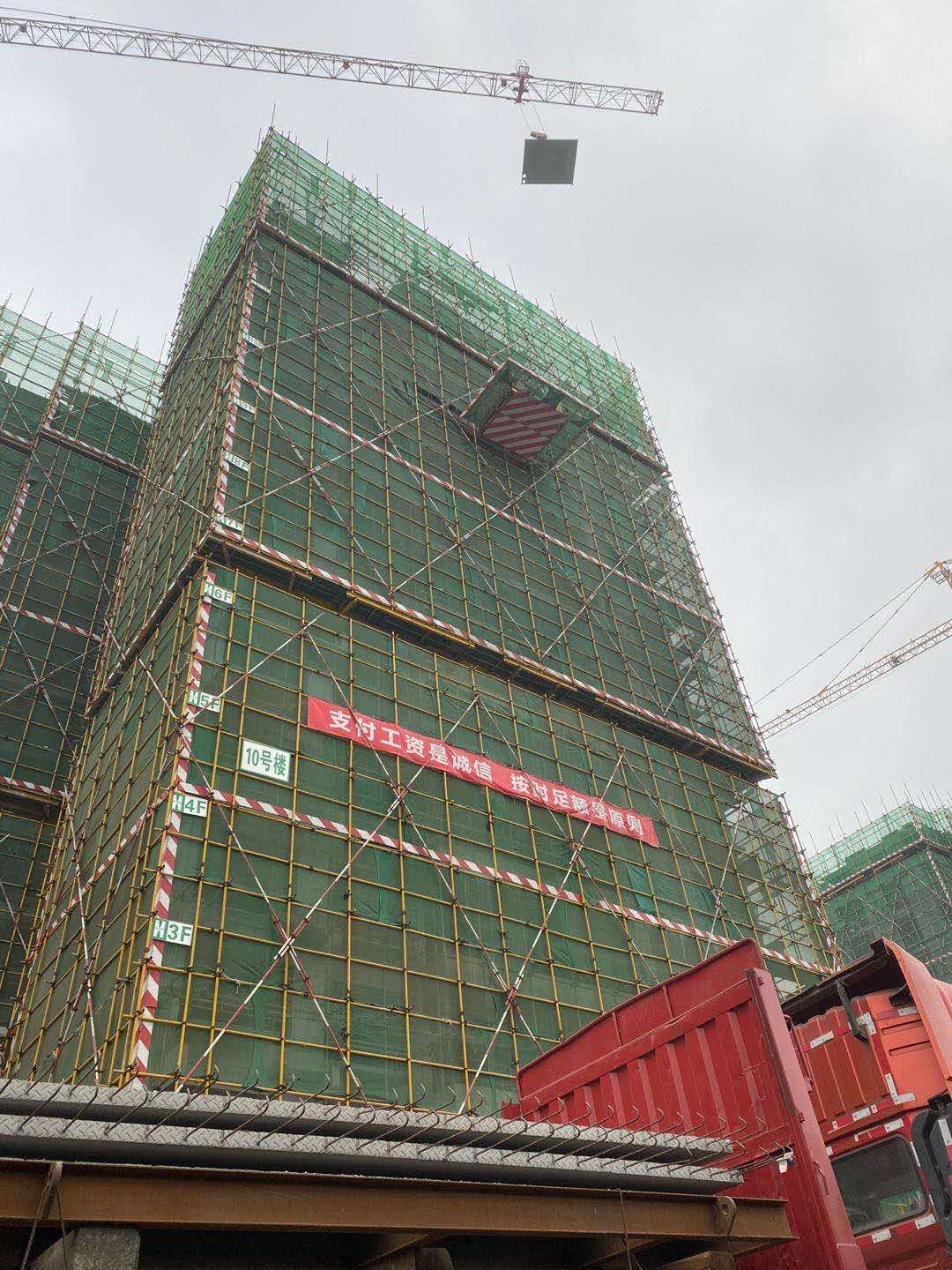

會后,國資處與中衡安信公司工作人員到項目現場進行了3月工程形象進度核定。
樓棟號 |
本周形象進度 |
1#樓 |
完成十七層模板鋼筋的80% |
2#樓 |
完成十五層模板鋼筋的80% |
3#樓 |
完成十八層砼澆筑施工的100%,待澆筑 |
4#樓 |
完成十六層模板鋼筋的20% |
5#樓 |
完成十四層砼施工完成100%,待澆筑 |
6#樓 |
完成十六層模板鋼筋的40% |
7#樓 |
完成十七層砼施工完成100%,待澆筑 |
8#樓 |
完成十六層模板鋼筋的40% |
9#樓 |
完成十六層模板鋼筋的20% |
10#樓 |
完成十四層砼施工完成100%,待澆筑 |

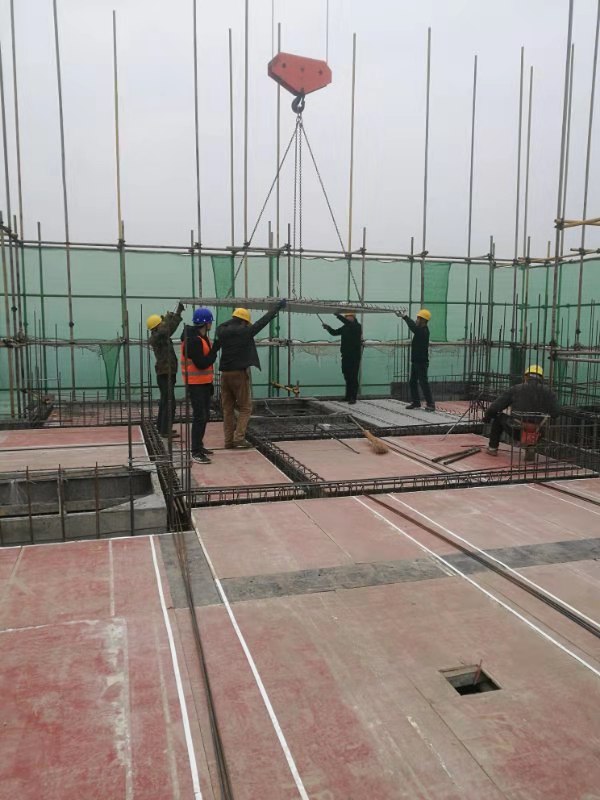

疊合板進場吊裝

疊合板安裝

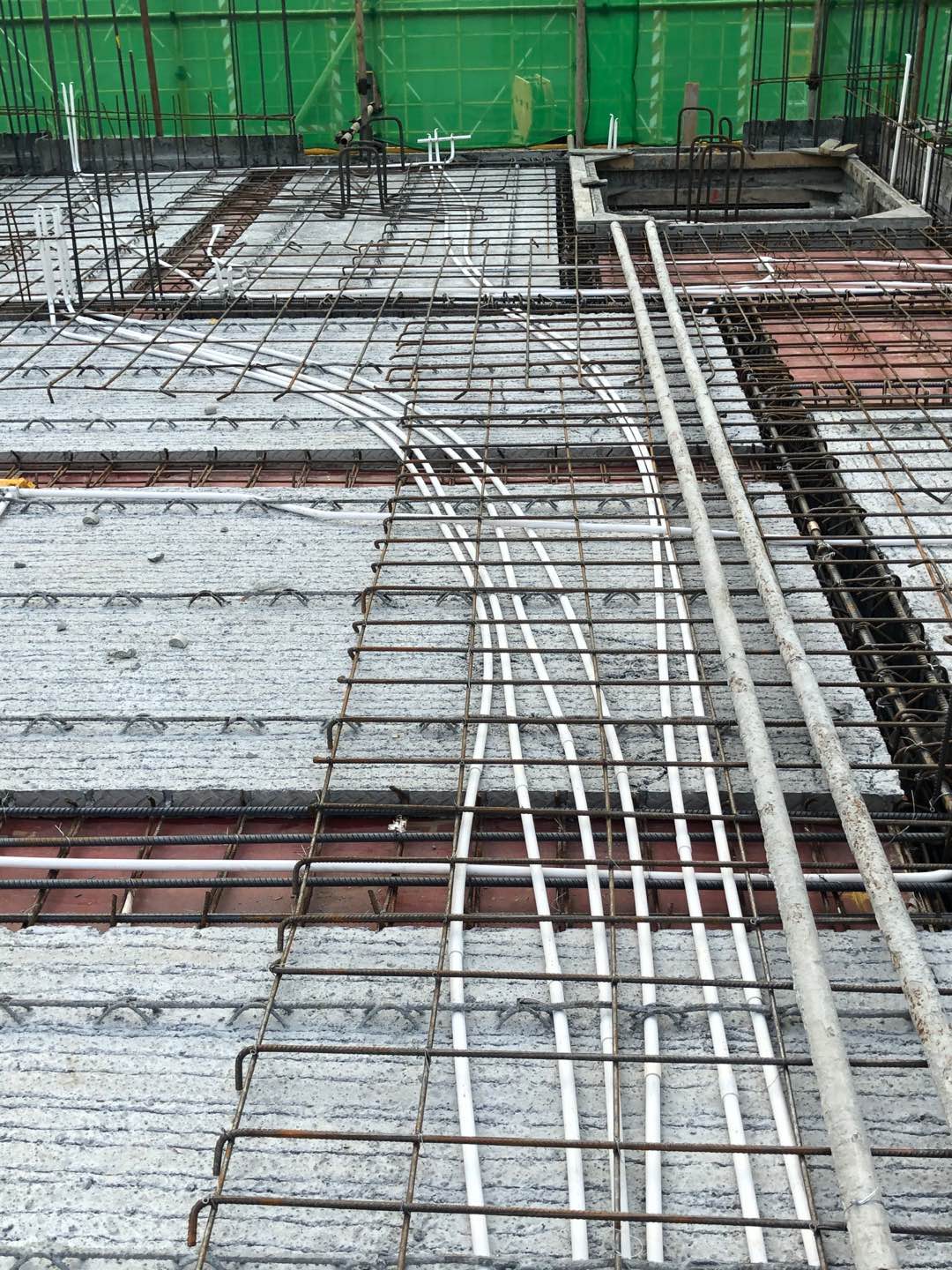

水電預埋管安裝施工

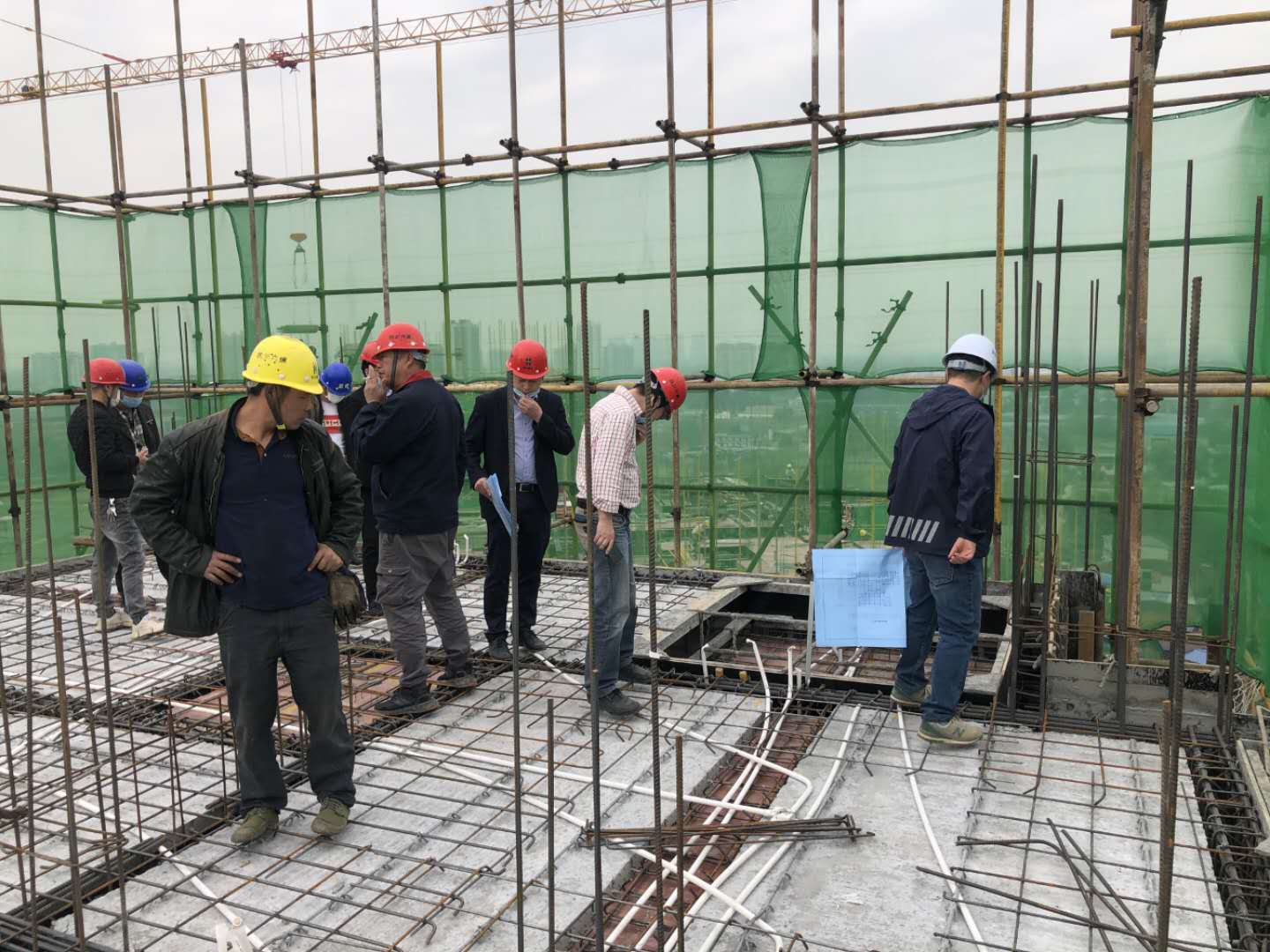

對施工質量進行現場檢查

混凝土澆筑

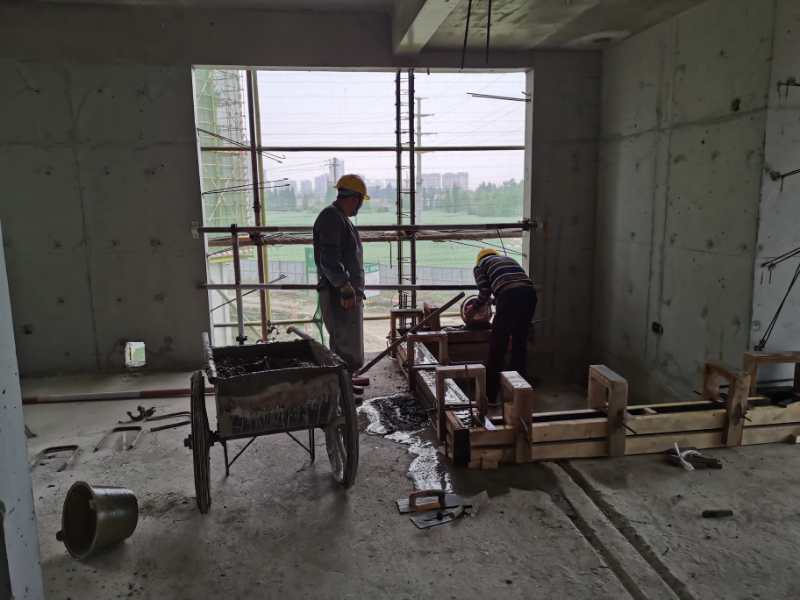

廚衛澆筑混凝土止水帶
