3月27日上午,國資處在夢溪苑項目部會議室召開夢溪苑項目新學期第一次工作例會(總第十五次)。明德博創公司、中衡安信公司負責人參加會議,會議由國資處處長彭尚源主持。
會議首先通報了截止上學期期末工作進展情況以及目前復工情況,受疫情影響,項目推進計劃整體延遲了一個月。在學校相關部門以及明德博創公司共同努力下,項目已經進入全面復產復工狀態。
明德博創公司負責人匯報了項目進展情況。自復工至今,各棟樓整體已向上推進建設兩層,其中3號樓已施工至17層,地下室周邊填土正在施工,項目整體建設進度已達到年前水平。中衡安信公司負責人匯報了近期工作情況,項目預算書正加快裝訂,主材認質定價工作立即開展,同時項目進度確認工作開始有序進行。
彭尚源強調,疫情乃不可抗力,項目因疫情遇到的一切問題我們需要認真面對處理,做好各項應對方案。要高度重視項目疫情防控工作,做好安全生產。同時要加快復工進度,解決年前遺留問題,盡快完成主材認質定價、補充協議簽訂等工作。
樓棟號 |
本周形象進度 |
1#樓 |
十六層模板鋼筋的40%。 |
2#樓 |
十四層模板鋼筋施工完成60% |
3#樓 |
十七層模板鋼筋的40% |
4#樓 |
十四層模板鋼筋施工完成80%。 |
5#樓 |
十三層砼施工完成100%。 |
6#樓 |
十五層模板鋼筋的20% |
7#樓 |
十六層模板鋼筋施工完成50%。 |
8#樓 |
十四層模板鋼筋施工完成80%。 |
9#樓 |
十四層模板鋼筋施工完成60%。 |
10#樓 |
十三層模板鋼筋的70%。 |

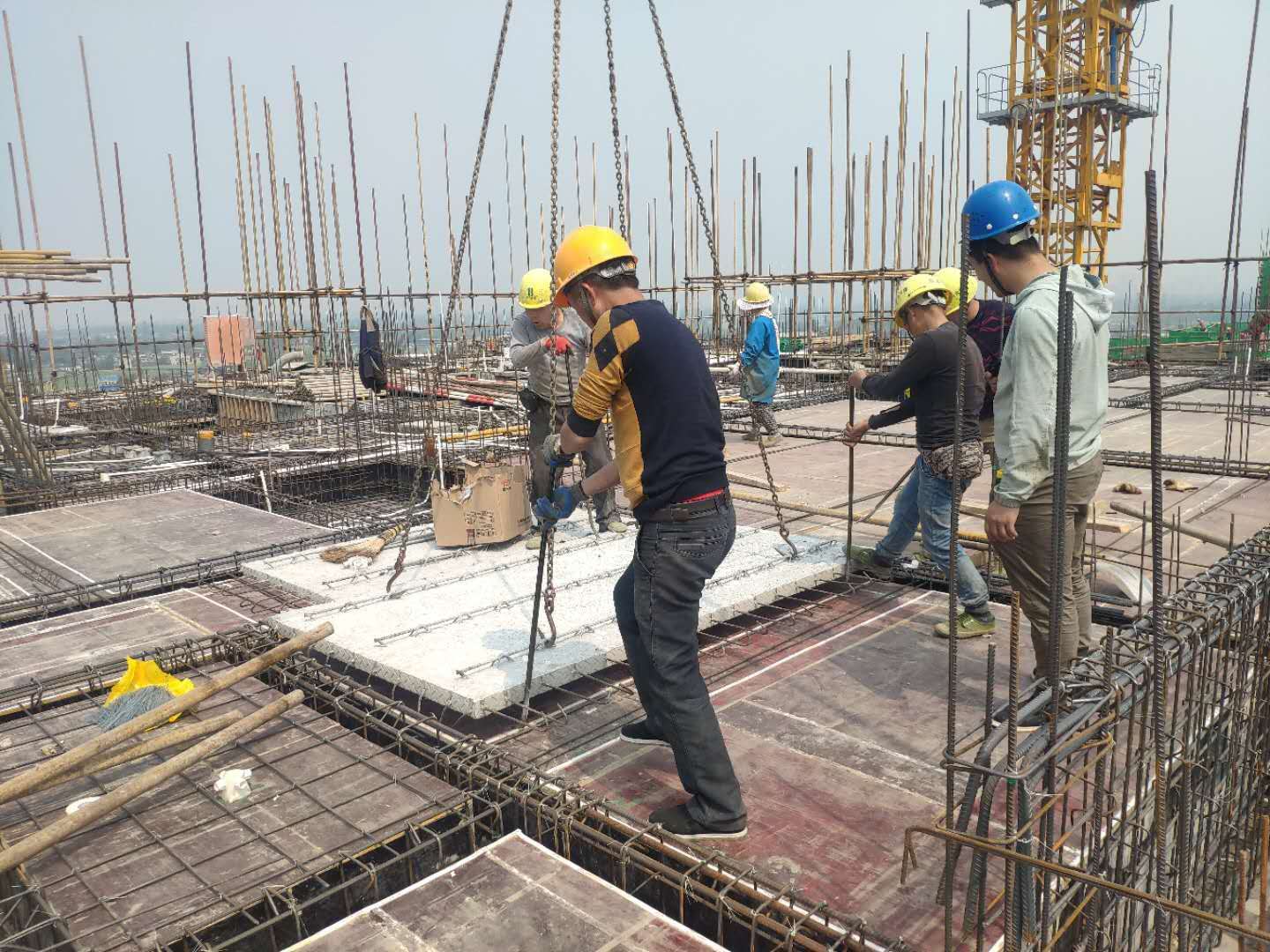

樓層疊合板吊裝

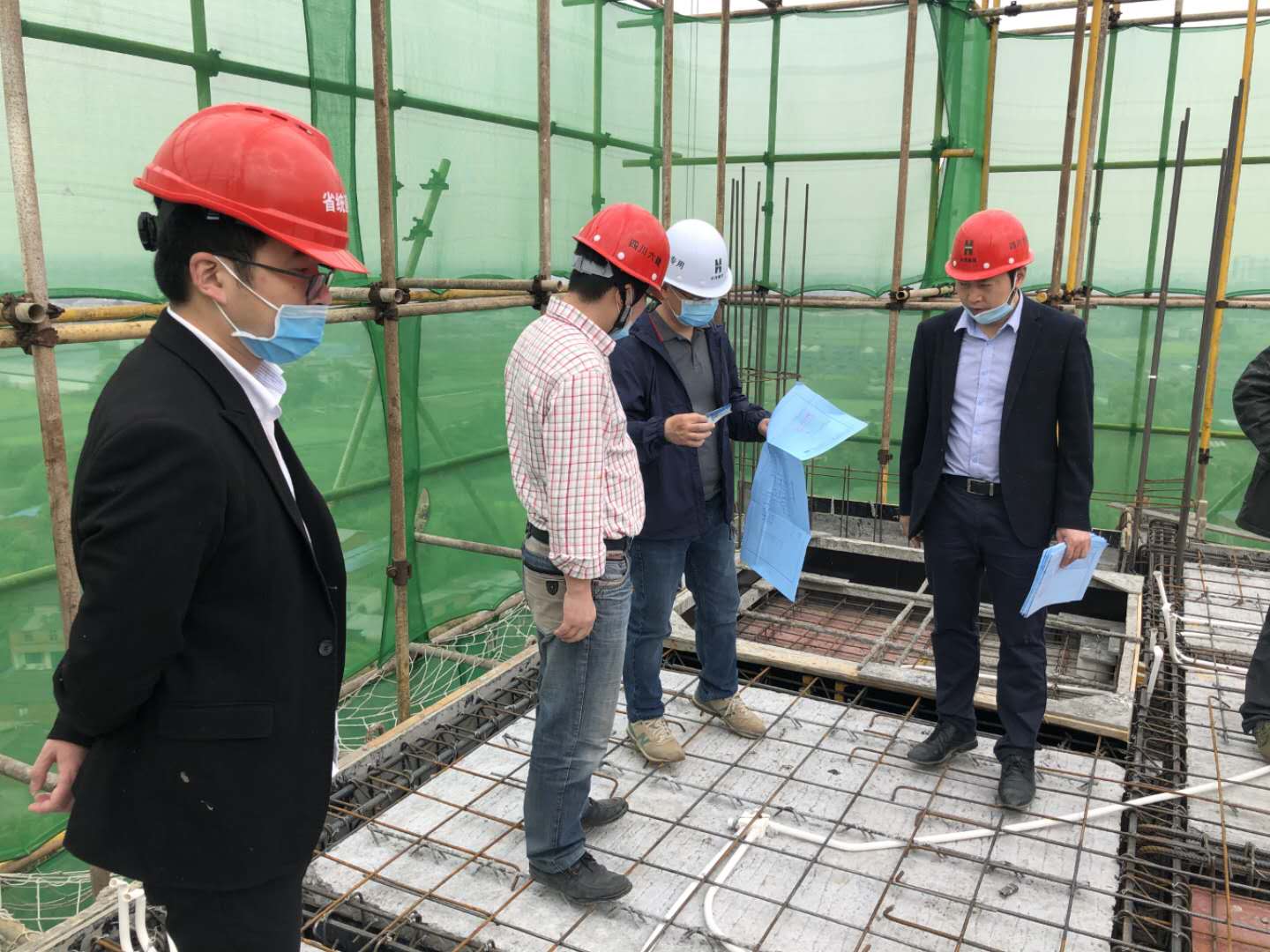

新都區質監站對施工質量進行現場檢查

混凝土澆筑

施工電梯安裝中
