夢溪苑項目復工以來,各項工程建設推進順利,截止3月21日,各樓棟形象進度如下:
樓棟號 |
本周形象進度 |
1#樓 |
十四層砼施工完成100%。 |
2#樓 |
十三層模板鋼筋施工完成60%。 |
3#樓 |
十五層砼施工完成100%。 |
4#樓 |
十三層模板鋼筋施工完成80%。 |
5#樓 |
十二層砼施工完成100%。 |
6#樓 |
十三層砼施工完成100%。 |
7#樓 |
十五層模板鋼筋施工完成50%。 |
8#樓 |
十三層模板鋼筋施工完成80%。 |
9#樓 |
十三層模板鋼筋施工完成60%。 |
10#樓 |
十二層模板鋼筋施工完成80%。 |

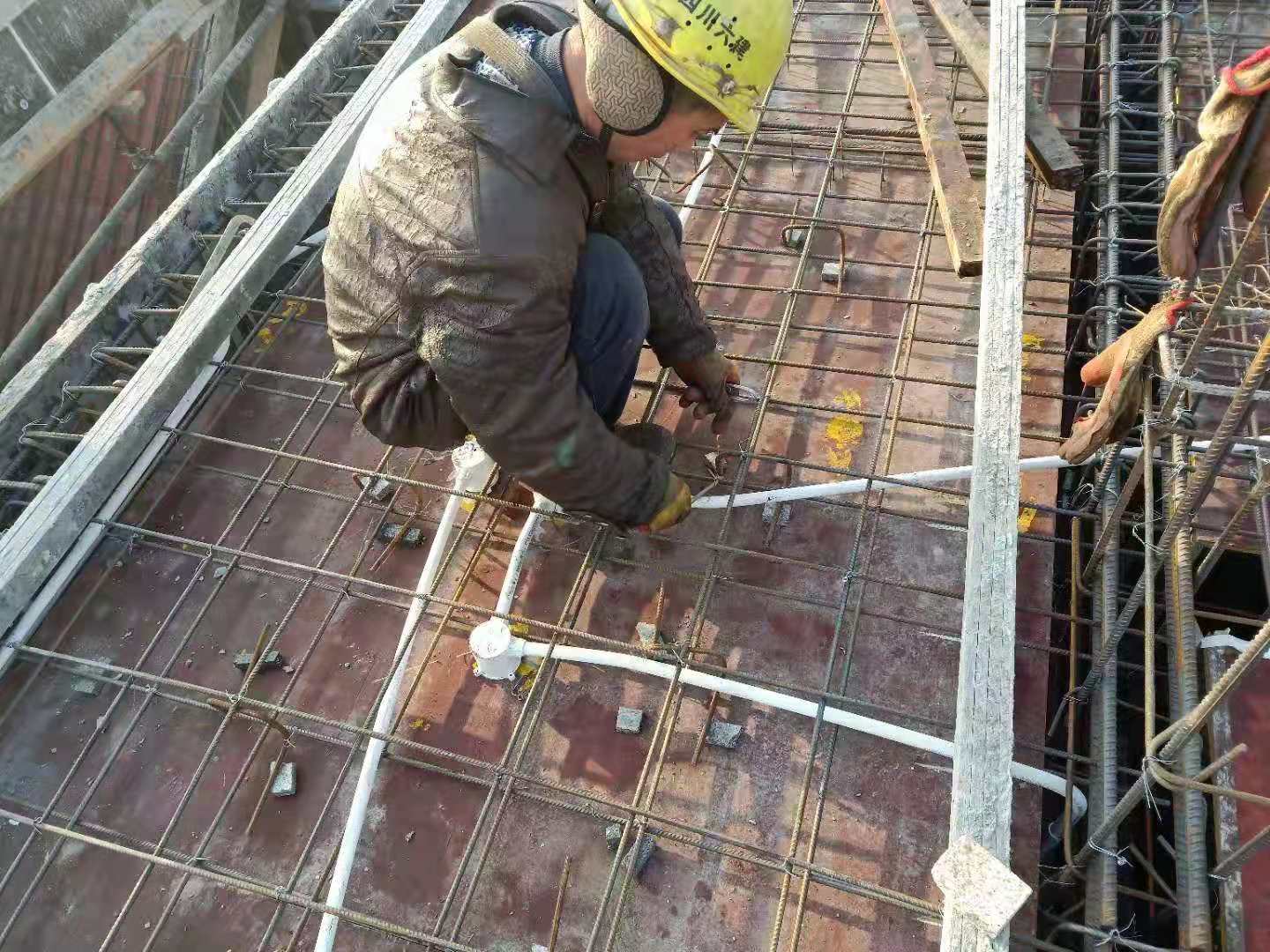

圖1 地下室頂板防水施工中

圖2 地下室頂板防水保護層施工中

圖3 板鋼筋綁扎施工

圖4 樓層疊合板安裝

圖5 疊合板吊裝完成

圖6 樓層混凝土澆筑施工
