12月20日上午,夢溪苑項目工作例會(第十二次)在后勤樓416召開。國資處、明德博創公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
明德博創公司負責人匯報了項目進度情況,截止12月20日,進度最快的3號樓施工至12層,其余各棟樓施工均按計劃進行;地下室預計12月底封頂;主材封樣工作正在抓緊進行中。中衡安信公司負責人匯報了工作進展,預算書編制基本完成,下周確認簽字后完成裝訂。
彭尚源強調,年關將至,項目建設工期緊、任務重,要把施工安全放在首位,同時也不能放松工程質量的把控。要求各單位盡快完成封樣和預算書裝訂,并做好補充協議簽訂工作。
樓棟號 |
本周形象進度 |
1#樓 |
十一層模板鋼筋施工完成80%。 |
2#樓 |
十層模板、鋼筋制安施工完成30%。 |
3#樓 |
十一層砼施工完成100%。 |
4#樓 |
完成八層砼澆筑。 |
5#樓 |
八層鋼筋施工完成90%。 |
6#樓 |
九層待澆筑混凝土。 |
7#樓 |
十一層模板、鋼筋制安完成30%。 |
8#樓 |
九層模板鋼筋施工完成90%。 |
9#樓 |
八層模板鋼筋施工完成80%。 |
10#樓 |
七層模板鋼筋施工完成80%。 |

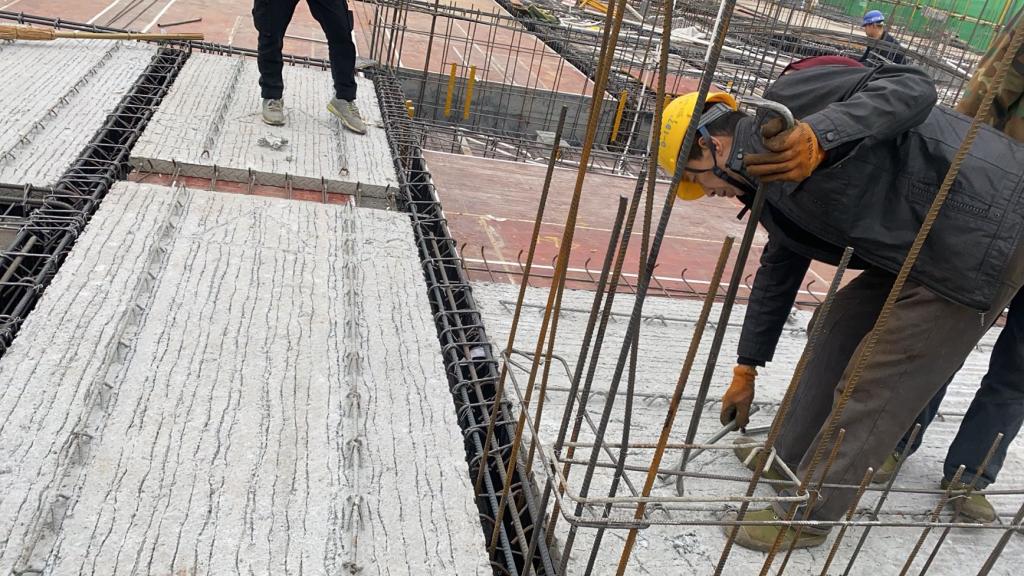

疊合板安裝中

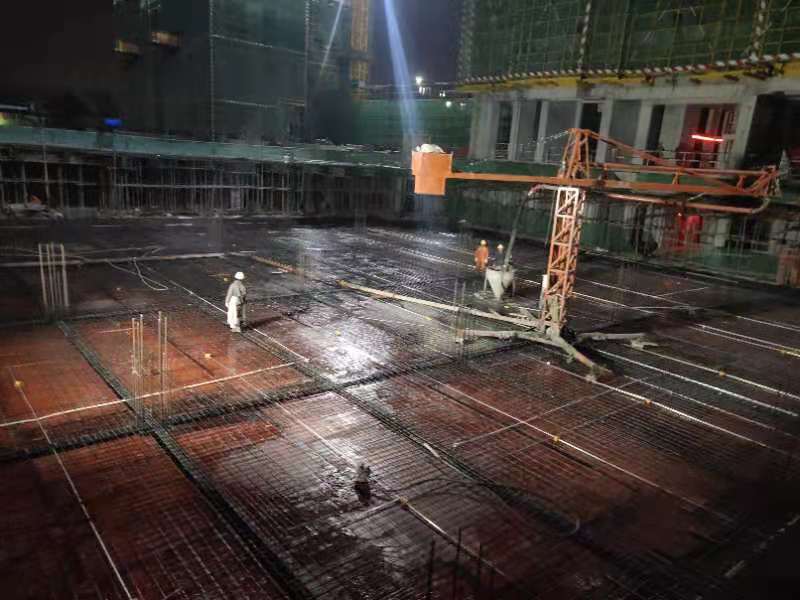

混凝土澆筑中

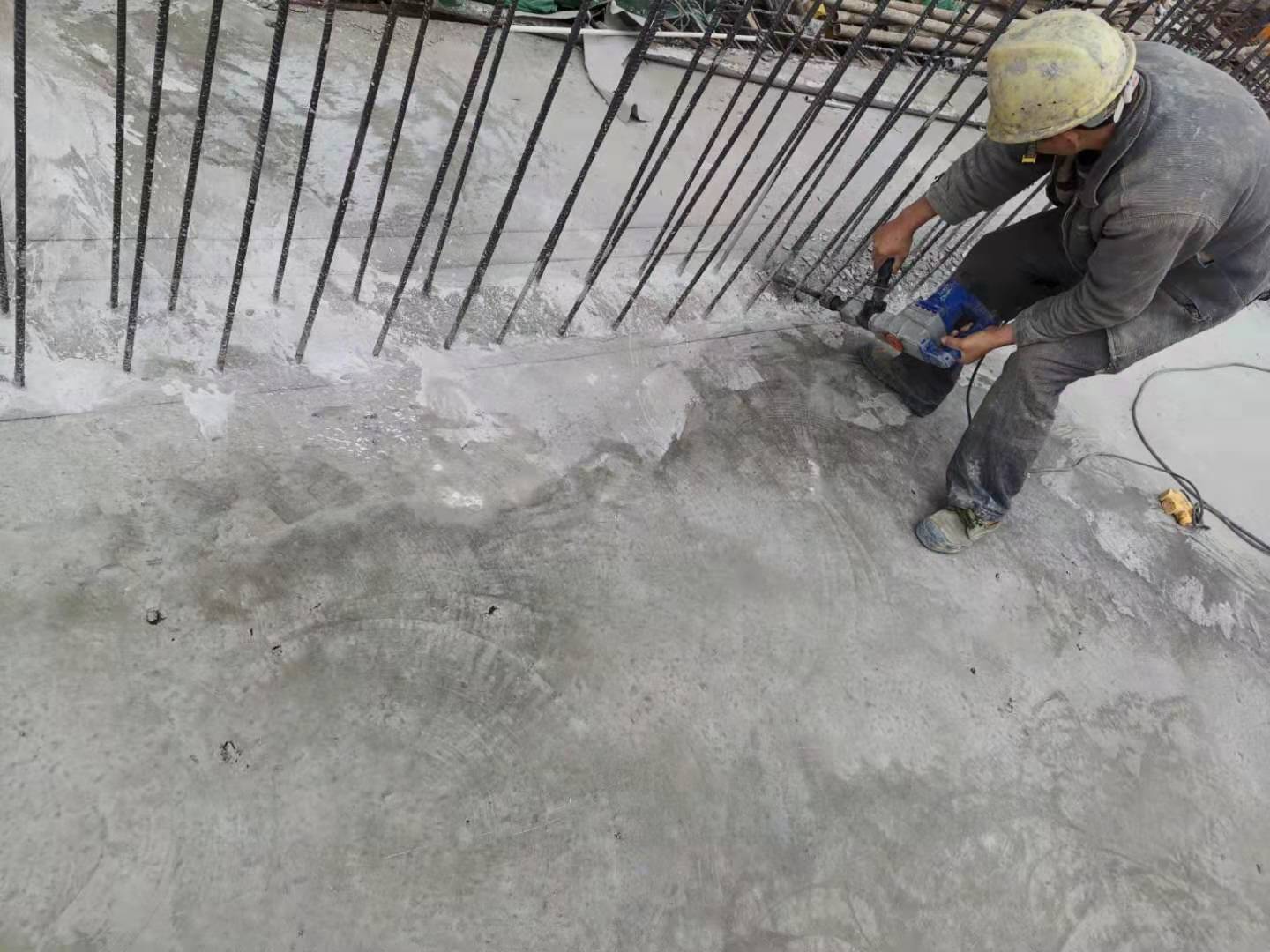

對剪力墻、柱下混凝鑿毛處理

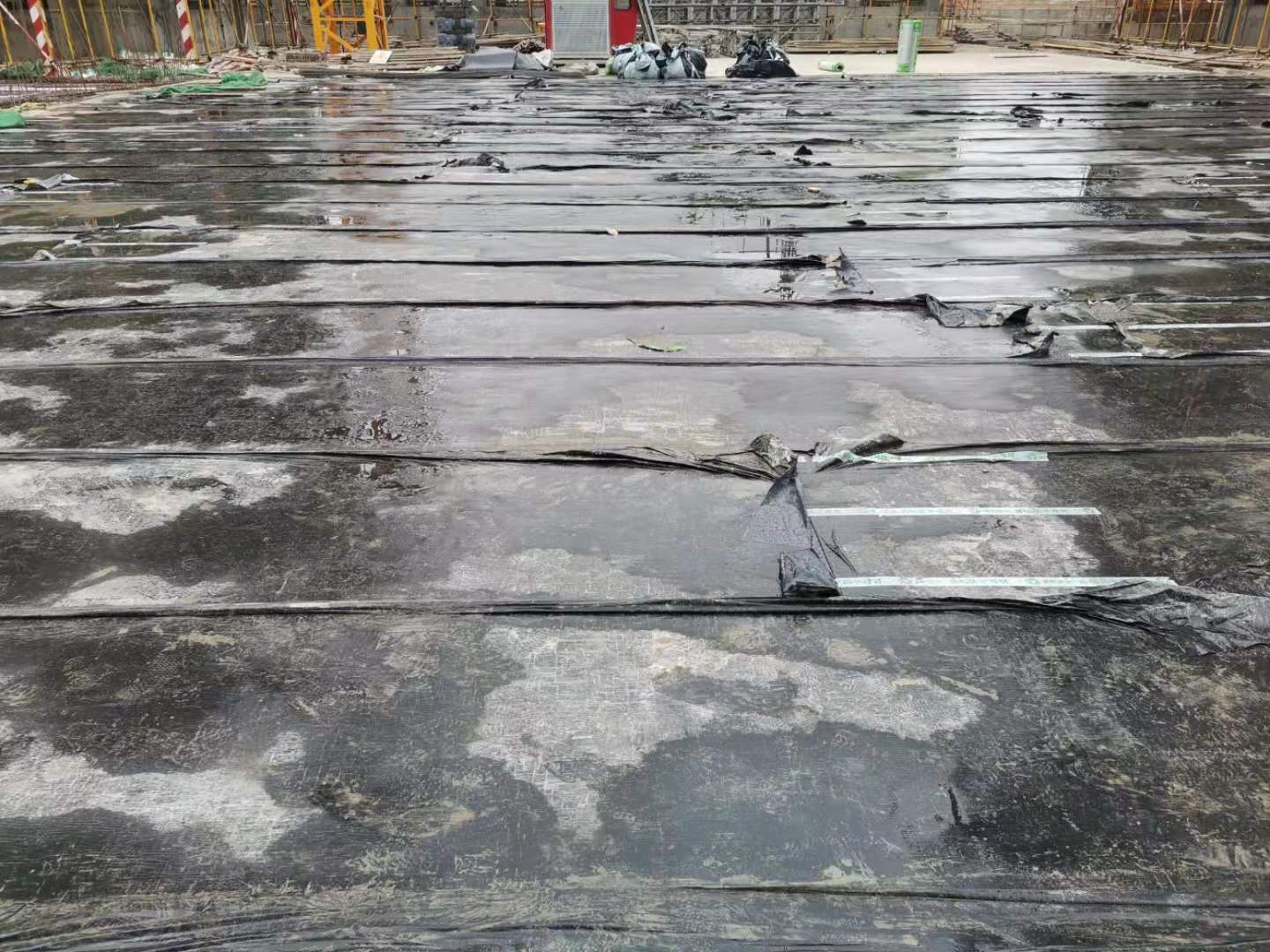

已完成地下室頂板(局部)第一道防水施工

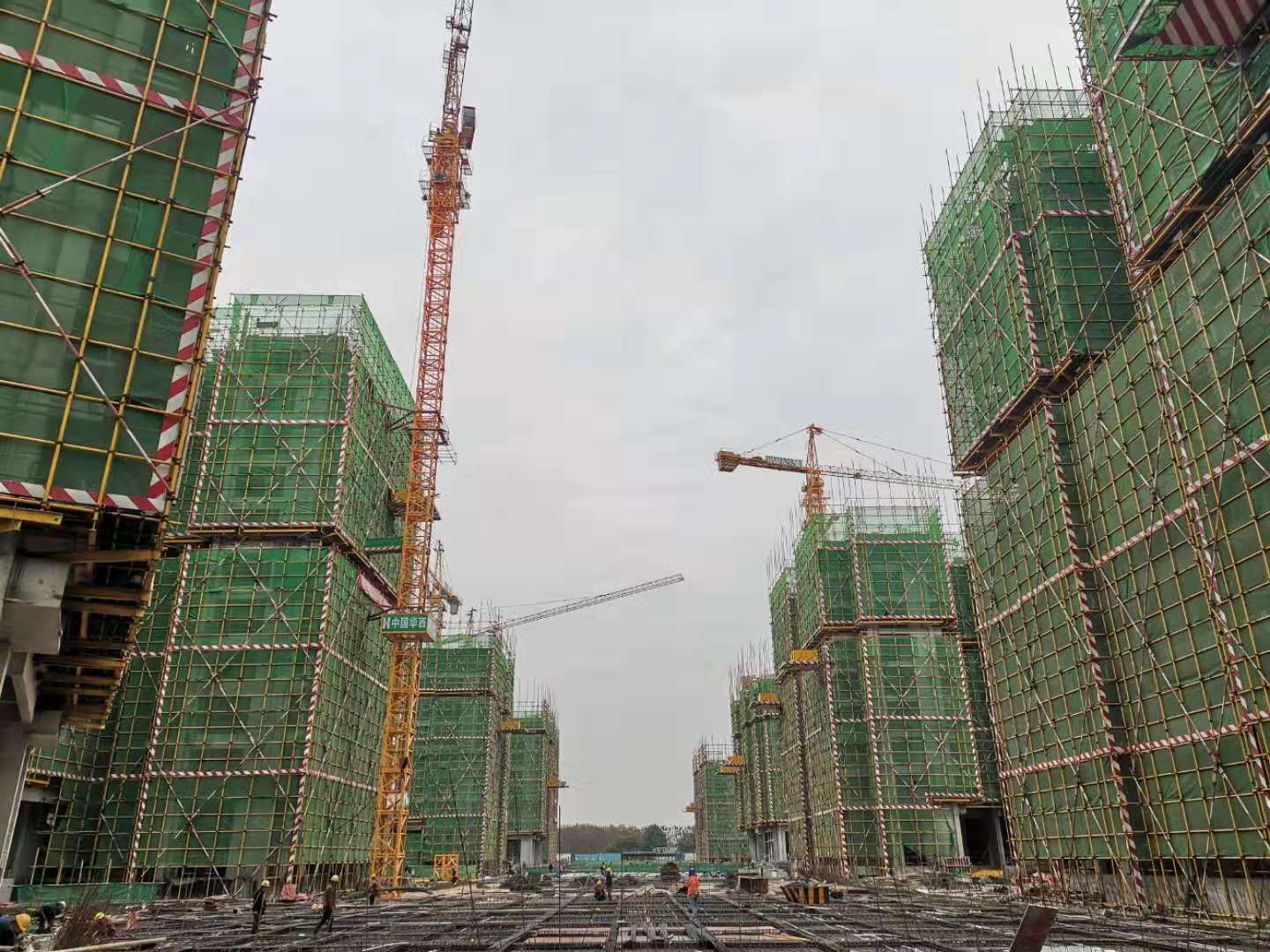

項目總體形象進度
