12月6日上午,夢溪苑項目工作例會(第10次)在后勤樓416召開,夢溪苑工作小組成員、明德博創公司、中衡安信公司相關負責人參加了會議。會議由國有資產管理處處長彭尚源主持。
明德博創公司負責人匯報了項目施工進展情況,項目施工進度按計劃推進,截至12月6日,3號樓已完成9層混凝土澆筑。項目優化方案已取得設計變更。
彭尚源部署了下階段工作任務:將于下周推進教職工選房相關事宜,同時要求明德博創公司繼續保持工作狀態,保障工程建設有序推進。
樓棟號 |
本周形象進度 |
1號樓 |
9層模板鋼筋施工完成80% |
2號樓 |
8層混凝土澆筑完成 |
3號樓 |
9層混凝土澆筑完成 |
4號樓 |
7層模板鋼筋施工完成60% |
5號樓 |
7層模板鋼筋施工完成50% |
6號樓 |
7層混凝土澆筑完成 |
7號樓 |
8層混凝土澆筑完成 |
8號樓 |
7層混凝土澆筑完成 |
9號樓 |
6層模板鋼筋施工完成80% |
10號樓 |
5層完成模板支撐及鋼筋綁扎 |

疊合板進場驗收

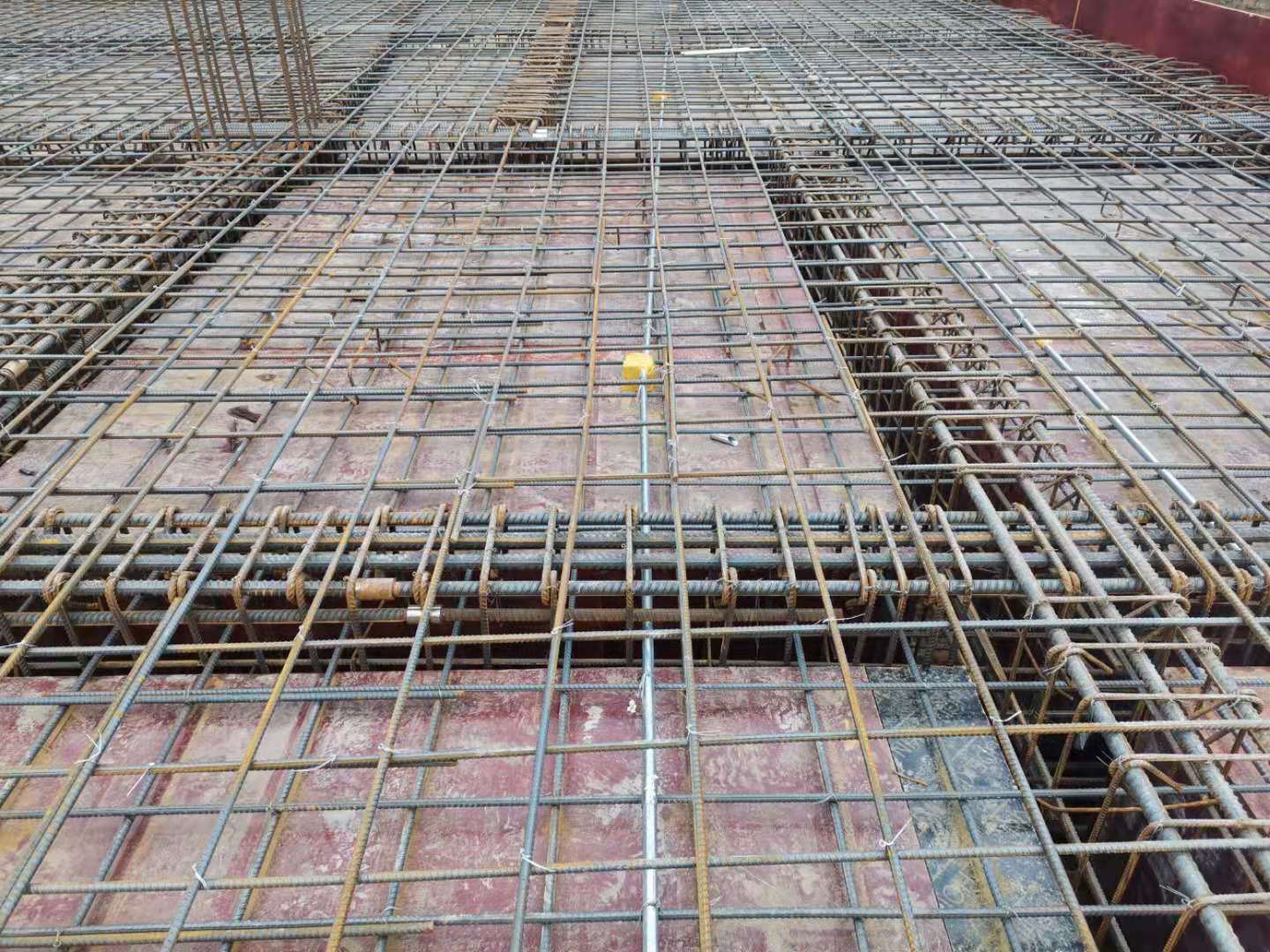

地下室頂板鋼筋綁扎完成

地下室混凝土澆筑中

疊合板安裝中

對澆筑成型的混凝土構件進行現場檢查、評定

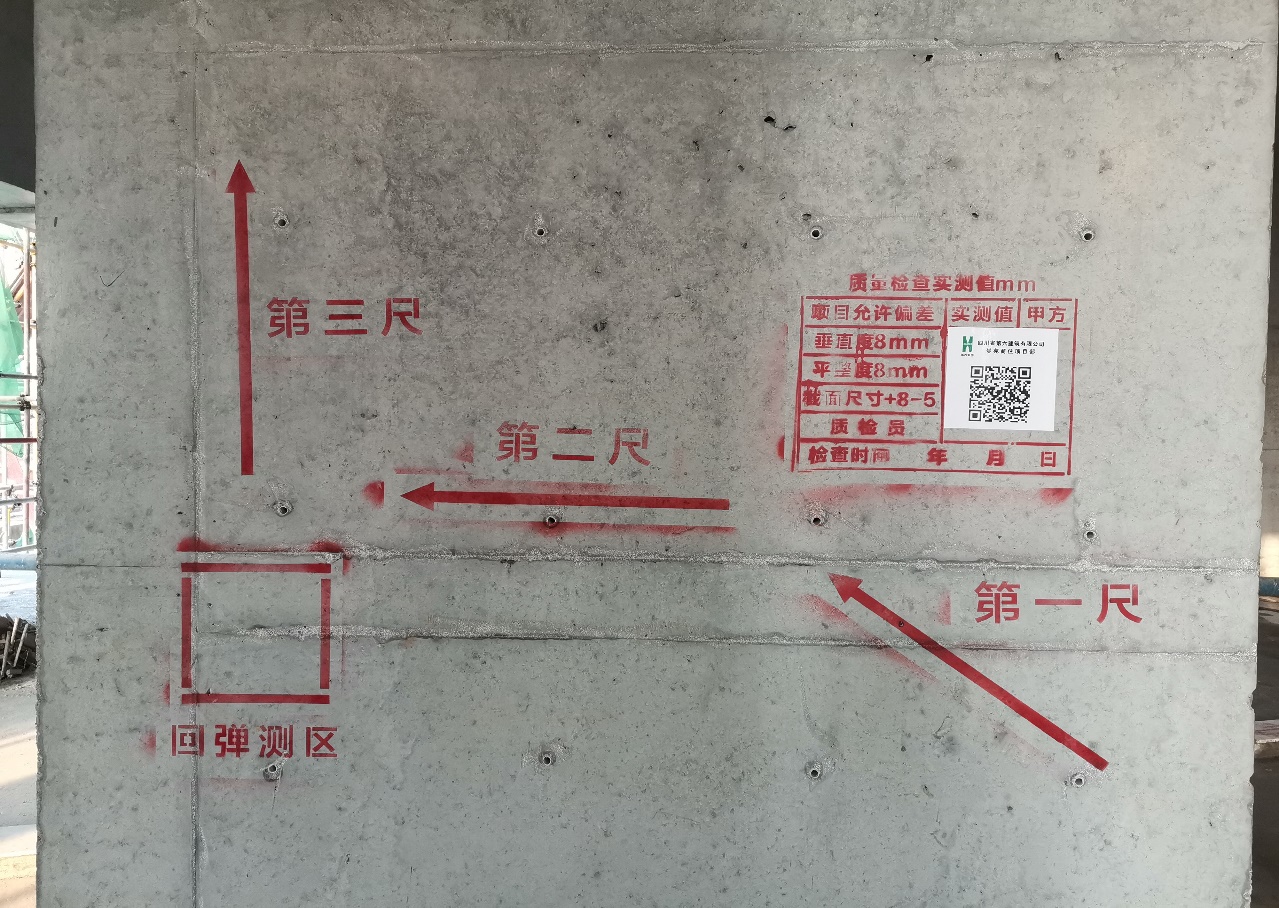

檢查數據上墻公示

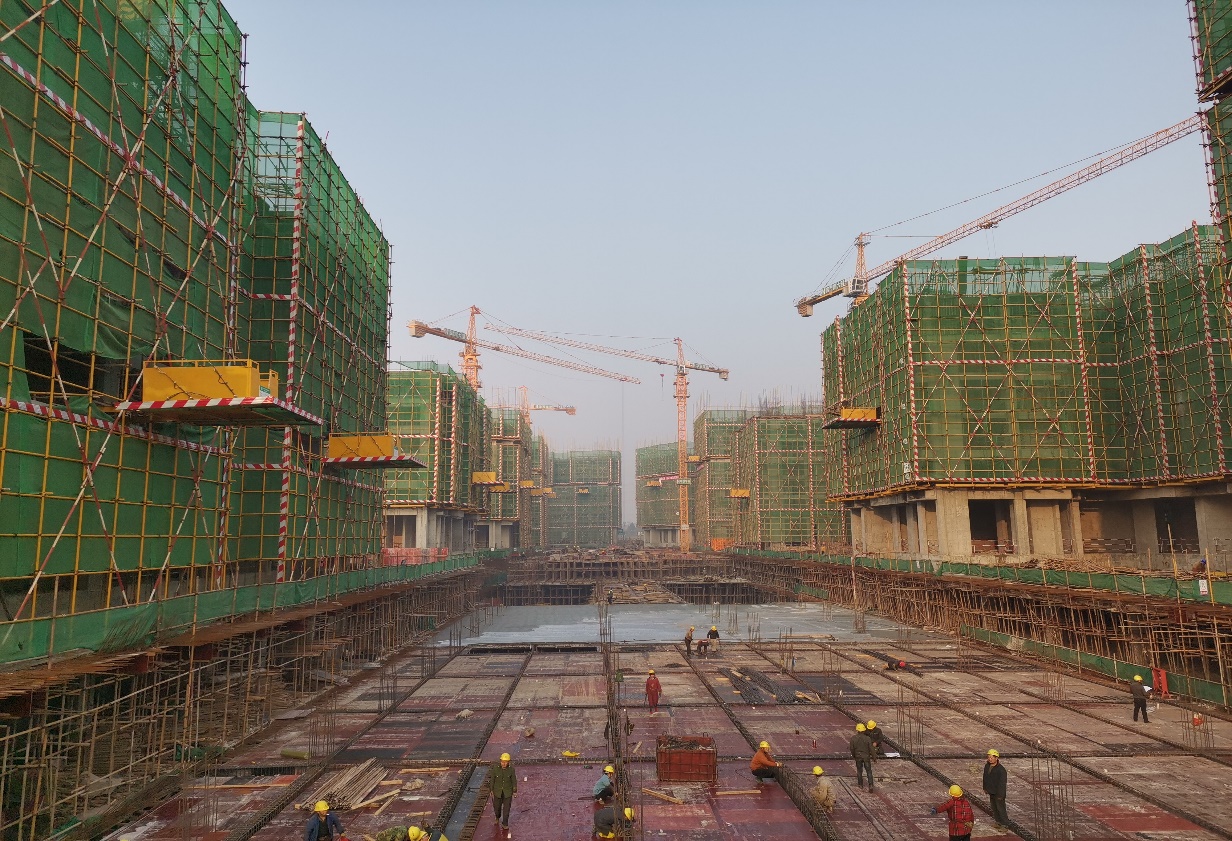

項目總體形象進度
