11月22日下午,夢溪苑項目工作例會(第八次)在后勤樓416召開。夢溪苑工作小組成員、夢溪苑民管委代表、明德博創房地產公司、中衡安信公司有關負責人參加會議,會議由國資處處長彭尚源主持。
明德博創公司負責人匯報了夢溪苑項目進展,截止22日,施工進度最快的1、2、3號樓已達到7層,各棟樓都在按計劃建設。中衡安信公司負責人匯報了核量結果,詳解了核量異議清單,分析了核量差異原因。
彭尚源對下周工作做出具體部署,由明德博創公司、中衡安信公司、審計處、基建處、國資處等成立工作小組,下周一開始著手解決核量差異問題。他強調,各部門負責人要充分發揚主人翁意識,積極參與到接下來的工作當中。要各負其責、密切配合,以求真務實的態度協調解決核量當中的差異。
夢溪苑民管委代表提出了目前教職工關心的問題。他們表示認同學校為推進項目建設所做的努力,理解項目建設推進中遇到的困難,將積極配合夢溪苑工作小組完成相關工作。
樓棟號 |
本周形象進度 |
1號樓 |
七層混凝土待澆筑 |
2號樓 |
七層模板、鋼筋完成30% |
3號樓 |
七層砼施工完成100% |
4號樓 |
五層砼施工完成100% |
5號樓 |
五層砼施工完成100% |
6號樓 |
六層砼施工完成100% |
7號樓 |
六層砼施工完成100% |
8號樓 |
六層模板鋼筋完成30% |
9號樓 |
四層砼施工完成100% |
10號樓 |
三層砼施工完成100% |

圖1 相關責任單位對鋼筋、水電預埋進行隱蔽前檢查驗收

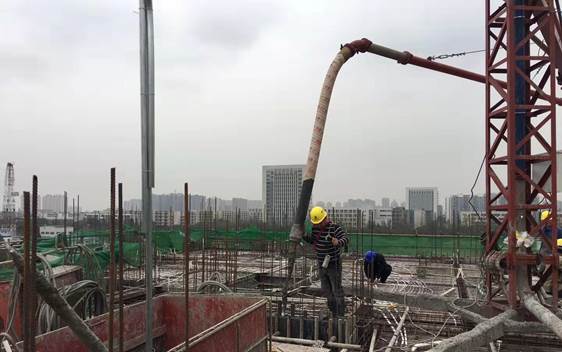

圖2 混凝土澆筑中

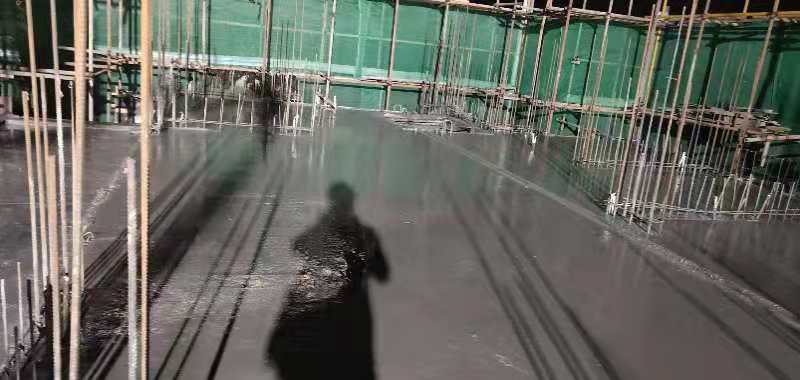

圖3 混凝土夜間連續施工澆筑
