9月27日上午,國資處在416會議室組織召開夢溪苑項目工作例會。會議由國資處處長彭尚源主持,明德博創公司、中衡安信公司有關負責人參加了此次會議。
明德博創公司負責人首先就夢溪苑項目本周完成工作情況以及現場施工進展做了詳細匯報:
1、1#、2#、5#、6#、負一層支模架及墻、柱、梁、板模板、鋼筋、砼澆筑施工完成100%。
2、4#、7#樓負一層支模架及墻、柱、梁、板模板、鋼筋施工完成100%,水電預埋安裝完成100%。
3、9#樓筏板砼負一層支模架及模板施工完成60%,鋼筋施工完成60%。
4、10#樓負二層支模架及模板、鋼筋施工完成100%,砼完成100%。
5、純地下室區域已完成2000平方米撿底、釬探工作,完成抗浮錨桿200孔(還剩546孔)。

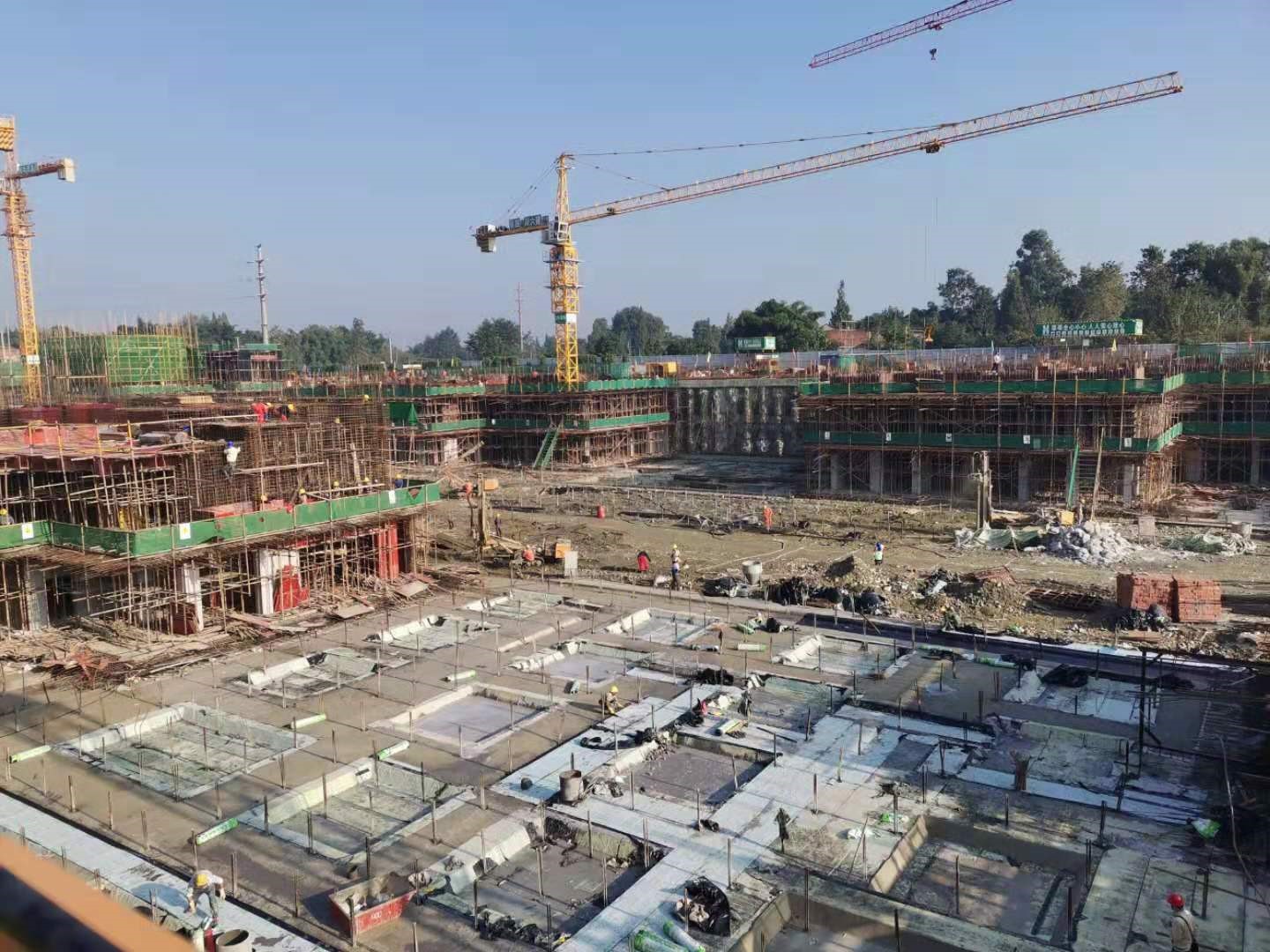

圖1 項目整體施工進度

圖2 地下室抗水板防水施工

圖3 板鋼筋綁扎以及電氣配管預埋施工

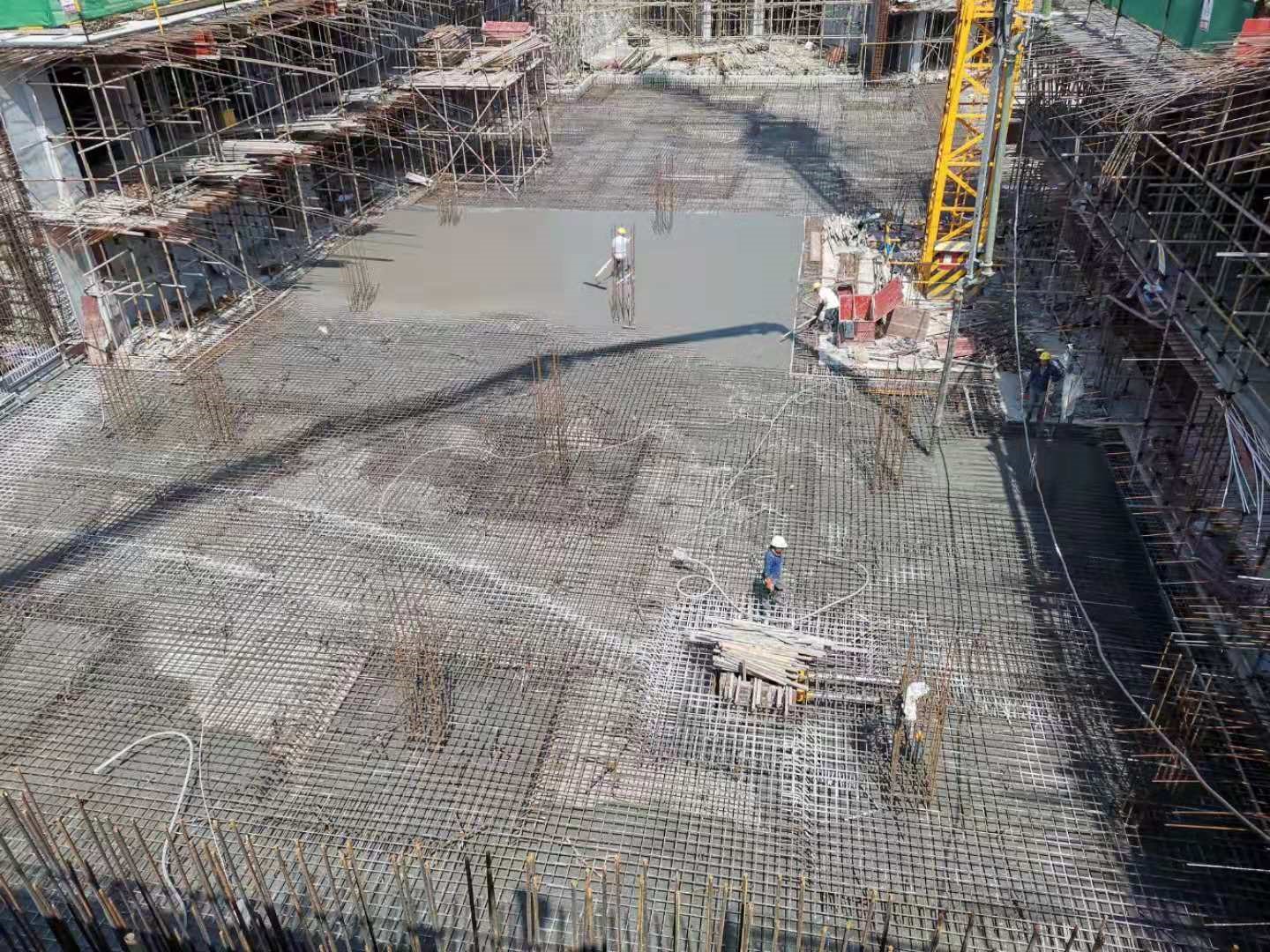

圖4 澆筑地下室抗水板混凝土
會上,明德博創公司、中衡安信公司及國資處就每月工作量核對、清單目錄標準、裝飾材料封樣等進行了討論。最后,國資處處長彭尚源對接下來工作做出了具體部署:國慶收假前明德博創公司須向學校報送精裝樣品清單,夢溪苑工作小組及民管委代表選擇最終裝飾材料并進行封樣;同時,明德公司在國慶前盡快向學校報送工程量清單目錄。彭尚源要求各單位要嚴格按照時間節點完成工作,保質保量的推進夢溪苑項目的建設。
