9月20日上午,國資處組織開發商、過控單位召開了夢溪苑項目建設工作例會,會上開發商詳細介紹了夢溪苑項目工程進度情況:
1、1#、3#、5#、6#樓完成負一層支模架及墻、柱、梁、板模板、鋼筋、砼施工完成。
2、2#、4#、7#、8#樓負一層支模架及墻、柱、梁、板模板、鋼筋施工完成80%,水電預埋安裝完成80%。
3、9#樓筏板砼完成負二層支模架及模板施工完成,鋼筋綁扎完成100%。
4、10#樓負二層支模架及模板、鋼筋施工完成90%。
5、純地下室區域完成2000平方米撿底、釬探工作,完成抗浮錨桿2800孔。

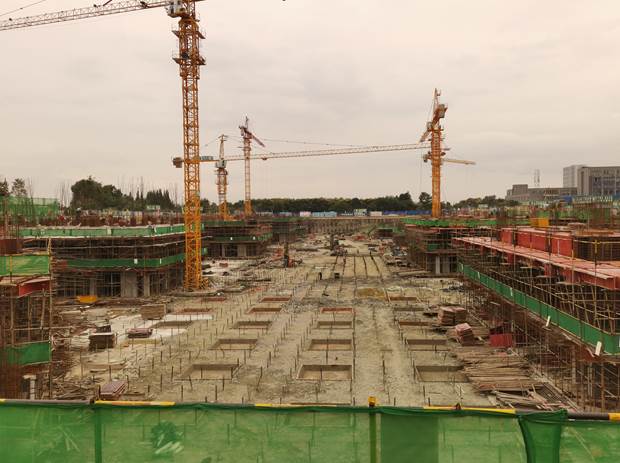

項目整體施工進度

已完成施工的地下室抗浮錨桿

板鋼筋綁扎以及電氣配管預埋施工

各責任單位參與鋼筋隱蔽驗收

現場材料集中、規范堆放
